【在本帖評論區回復自己的做題答案,即可查看參考答案!】
案例分析一
【背景資料】

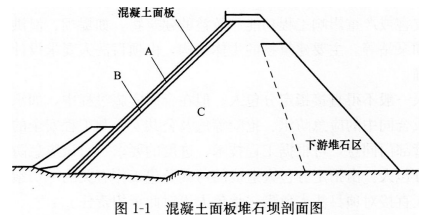

某新建水庫工程由混凝土面板堆石壩、溢洪道、引水發電系統等主要建筑物組成。其中,混凝土面板堆石壩最大壩高95m,壩頂全長222m,壩體剖面圖如圖1-1所示。
?
承包人甲中標承擔該水庫工程的施工任務,施工過程中發生了如下事件:
事件1:由于異常惡劣天氣原因,工程開工時間比原計劃推遲,綜合考慮汛前形勢和承包人甲的施工能力,項目法人直接指定圍堰工程由分包人乙實施。承包人甲同時提出將混凝土面板澆筑分包給分包人丙實施的要求,經雙方協商,項目法人同意了承包人甲提出的要求,并簽訂了協議,協議中要求承包人甲對兩個分包人的行為向項目法人負全部責任。
事件2:當大壩填筑到一定高程時,為安全度汛,承包人甲對堆石壩體上游坡面采取了防滲固坡處理措施。
事件3:混凝土面板采用滑模施工,對脫模后的混凝土及時進行了修整和養護。
【問題】
1.指出圖中A、B、C所代表的壩體分區名稱及相應主要作用。
2.根據《水利建設工程施工分包管理規定》(水建管[2005]304號),指出事件1中項目法人行為的不妥之處,并說明理由。
3.根據《混凝土面板堆石壩施工規范》SL49—2015,列舉事件3中承包人甲可采取的防滲固坡處理措施。
4.指出事件3中混凝土面板養護的起止時間和養護的具體措施。
案例分析二
【背景資料】

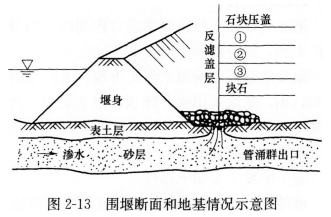

某攔河閘工程最大過閘流量為520m3/s,工程施工采用一次攔斷河床圍堰導流,圍堰斷面和地基情況如圖2-13所示。
?
施工過程中發生如下事件:
事件1:依據水利部“關于貫徹落實《國務院關于堅持科學發展安全發展促進安全生產形勢持續穩定好轉的意見》,進一步加強水利安全生產工作的
實施意見”(水安監[2012]57號),項目法人要求各參建單位強化安全生產主體責任,
落實主要負責人安全生產第一責任人的責任,做到“一崗雙責”和強化崗位、職工安全責任,確保安全生產的“四項措施”落實到位。
事件2:上游圍堰背水側發生管涌,施工單位在管涌出口處采用反濾層壓蓋進行處理。反濾蓋層材料包括:塊石、大石子、小石子、粗砂等,如圖2—13所示。但由于管涌處理不及時,圍堰局部坍塌,造成直接經濟損失30萬元。事故發生后,項目法人根據水利部《關于貫徹質量發展綱要、提升水利工程質量的實施意見》(水建管【20l2]581號)規定的“四不放過”原則,組織有關單位制定處理方案,對本工程事故及時進行了處理,并報上級主管部門備案。事故處理后不影響工程正常使用和工程壽命,處理事故延誤工期22d。
【問題】
1.說明本工程施工圍堰的建筑物級別?分別指出圖2-l3中①、②、③所代表的材料名稱。
2.指出事件1中“一崗雙責”和“四項措施”的具體內容。
3.根據《水利工程質量事故處理暫行規定》(水利部令第9號),水利工程質量事故共分為哪幾類?指出事件2的質量事故類別。
4.事件2中,圍堰質量事故由項目法人組織進行處理,是否正確?說明“四不放過”原則的內容。
案例分析三
【背景資料】
某平原區攔河閘工程,設計流量850m3/s,校核流量1020m3/s,閘室結構如圖3—7所示。本工程施工采用全段圍堰法導流,上、下游圍堰為均質土圍堰,基坑采用輕型井點降水。閘室地基為含少量礫石的黏土,自然濕密度為1820~1900kg/m3,基坑開挖時,施工單位采用反鏟挖掘機配自卸汽車將閘室地基挖至建基面高程10.0m,棄土運距約1km。
工作橋夜間施工過程中,2名施工作業人員不慎墜落,其中1人死亡,1人重傷。
【問題】
1.說明該攔河閘工程的等別及閘室和圍堰的級別;指出圖中建筑物1和2的名稱。
2.根據《土的工程分類標準》68/T50145—2007,依據土的開挖方法和難易程度,土共分為幾類?本工程閘室地基土屬于其中哪一類?
3.背景資料中,施工單位選用的土方開挖機具和開挖方法是否合適?簡要說明理由。
4.根據《水利工程建設重大質量與安全事故應急預案》,水利工程建設質量與安全事故共分為哪幾級?本工程背景資料中的事故等級屬于哪一級?根據2名工人的作業高度和環境說明其高處作業的級別和種類。
案例分析四
【背景資料】
根據《水利水電土建工程施工合同條件》GF—2000—Cl208,發包人與承包人簽訂重力壩第Ⅱ標段混凝土澆筑工程施工合同。合同有如下約定:
(1)合同中混凝土工程量為20萬m3,單價為300元/m3,合同工期10個月。
(2)工程開工前,按合同價的10%支付工程預付款,自開工后的第1個月起按當月工程進度款的20%逐月扣回,扣完為止。
(3)保留金從開工后第1個月起按當月工程進度款的5%逐月扣留。
(4)當實際完成工程量超過合同工程量的l5%時,對超過部分進行調價,調價系數為0.9。

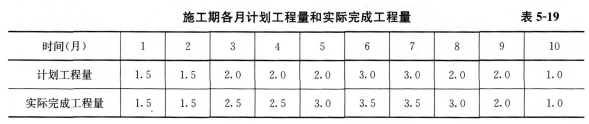

施工期各月計劃工程量和實際完成工程量見表5—19 (單位:萬m3)。
?
【問題】
1.計算第5個月的工程進度款、預付款扣回額、保留金扣留額、發包人當月應支付的工程款(單位:萬元,有小數點的,保留小數點后兩位,下同)。
2.計算第l0個月的工程進度款、預付款扣回額、保留金扣留額、發包人當月應支付的工程款。
3.在第11個月進行工程完工結算時,計算承包人應得的工程款總額以及發包人應支付的工程款總額。
[replyView]
【參考答案】
案例分析一
1.(1)A代表墊層區,主要作用是為混凝土面板提供平整、密實的基礎。
(2)B代表過渡區,主要作用是保護墊層區在高水頭作用下不產生破壞。
(3)C代表主堆石區,主要作用是承受水荷載。
2.根據《水利建設工程施工分包管理規定》(水建管[2005]304號),事件1中項目法人行為的不妥之處及理由如下:
(1)不妥之處1:項目法人直接指定圍堰工程由分包人乙實施。
理由:項目法人一般不得直接指定分包人。但在合同實施過程中,如承包人無力在合同規定的期限內完成合同中的應急防汛、搶險等危及公共安全和工程安全的項目,項目法人經項目的上級主管部門同意,可根據工程技術、進度的要求,對該應急防汛、搶險等項目的部分工程指定分包人。
(2)不妥之處2:項目法人同意承包人甲提出將混凝土面板澆筑分包給分包人丙實施的要求。
理由:水利建設工程的主要建筑物的主體結構不得進行工程分包。混凝土面板澆筑作為該新建水庫工程的主要建筑物的主體結構,故不得進行工程分包。
(3)不妥之處3:協議中要求承包人甲對兩個分包人的行為向項目法人負全部責任。
理由:由指定分包人造成的與其分包工作有關的一切索賠、訴訟和損失賠償由指定分包人直接對項目法人負責,承包人不對此承擔責任。因此,案例中的指定分包人乙直接對項目法人負責。承包人甲將混凝土面板澆筑分包給分包人丙實施的要求屬于違法分包。
3.根據《混凝土面板堆石壩施工規范》SL49—2015,承包人甲必須對堆石壩體上游坡面進行碾壓砂漿、噴射混凝土或噴灑陽離子乳化瀝青等防滲固坡處理。
4.(1)混凝土面板養護應從混凝土初凝后開始,連續養護至水庫蓄水為止。
(2)混凝土面板的養護包括保溫、保濕兩項內容。一般采用草袋保溫,噴水保濕,并要求連續養護。
案例分析二
1.施工圍堰建筑物級別:5級。
①為大石子、②為小石子、③為粗砂。
2.“一崗雙責”是指對分管的業務工作負責;對分管業務范圍內的安全生產負責。 “四項措施”是指安全投入措施、安全管理措施、安全裝備措施、教育培訓措施。
3.水利工程質量事故分為一般質量事故、較大質量事故、重大質量事故、特大質量事故。本工程質量事故為一般質量事故。
4.本工程質量事故由項目法人組織進行處理,正確。
“四不放過”原則的內容:事故原因不查清楚不放過、主要事故責任者和職工未受到教育不放過、補救和防范措施不落實不放過、責任人員未受到處理不放過。
案例分析三
1.該攔河閘工程的等別為Ⅱ等;閘室級別為2級;圍堰級別為4級。
圖3—7中建筑物1的名稱為上游鋪蓋。建筑物2的名稱為護坦(閘下消力池)。
?
2.根據《土的工程分類標準》GB/T50145—2007,依據土的開挖方法和難易程度,土共分為4類。本工程閘室地基土屬于Ⅲ類。
3.背景資料中,施工單位選用的土方開挖機具合適,開挖方法不合適。
理由:本工程閘室地基土為Ⅲ類土,棄土運距約1km.選用反鏟挖掘機配自卸車開挖是合適的,用挖掘機直接開挖至建基面高程不合適,閘室地基保護層應由人工開挖。
4.根據《水利工程建設重大質量與安全事故應急預案》,水利工程建設質量與安全事故共分為Ⅰ、Ⅱ、Ⅲ、Ⅳ級。本工程事故等級屬于Ⅳ級。
根據2名工人的作業高度和環境,其高處作業的級別為三級。高處作業種類為特殊(或夜間)。
案例分析四
1.(1)第5個月的工程進度款:工程進度款額:3.0×300=900萬元。
(2)預付款扣回額:
①第5個月以前的月已扣回預付款額為:(1.5+1.5+2.5+2.5)×300×20%=480萬元。
②到第5個月的預付款余額為:工程預付款總額為20× 300×10%=600萬元,需扣回600-480=120萬元。
第5個月進度款的20%為:900×0.2=180萬元,已超過需扣回的預付款。故實際應扣120萬元的預付款。
(3)第5個月的保留金扣留額:900×?5%=45萬元。
(4)第5個月發包人當月應支付的工程款為:900-120-45=735萬元。
2.(1)工程進度款額:
到第l0個月末,累計實際完成工程量為24萬m3,合同工程量的1.15倍為20×1.15=23萬m3,超過合同工程量15%的部分l萬m3。故本月工程進度款為:1×300×0.9=270萬元。
(2)第10個月的預付款扣回額:0萬元。
(3)第10個月的保留金扣留金額:270×5%=13.50萬元。
(4)第10個月發包人當月應支付的工程款額:270-13.5=256.50萬元。
3.(1)在第11個月承包人應得的工程款總額為:23×300+1×300×0.9=7170萬元。
(2)在第11個月發包人應支付的工程款總額為:7170-7170× 5%=6811.50萬元。
[/replyView]
