2015年一級建造師《建筑工程管理與實務》考前密押卷(1)

來源:233網校 2015年8月19日
導讀:
進入全真模擬考場在線測試此套試卷,可查看答案及解析并自動評分 >> 在線做題
案例分析題(共5題,(一)、(二)、(三)題各20分,(四)、(五)題各30分)
31、

【背景資料】

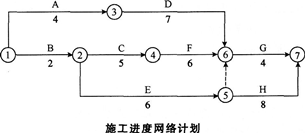

某寫字樓工程,地下1層,地上10層。當主體結構已基本完成時,施工企業根據工程實際情況,調整了裝修施工組織設計文件,編制了裝飾工程施工進度網絡計劃如下圖所示,經總監理工程師審核批準后組織實施。
2015年一級建造師《建筑工程管理與實務》考前密押卷(1)
在工程過程中,發生了以下事件:
事件1:工作E原計劃6d,由于設計變更改變了主要材料規格與材質,經總監理工程師批
準,E工作計劃改為9d完成,其他工作與時間執行網絡計劃。
事件2:1層大廳輕鋼龍骨石膏板吊頂,1盞大型水晶燈(重100kg)安裝在吊頂工程的主龍骨上。
事件3:由于建設單位急于搬進寫字樓辦公,要求提前竣工驗收,總監理工程師組織建設單位技術人員、施工單位項目經理及設計單位負責人進行了竣工驗收。
【問題】
1.指出本裝飾工程網絡計劃的關鍵線路(工作),計算計劃工期。
2.指出本裝飾工程實際關鍵線路(工作),計算實際工期。
3.水晶燈安裝是否正確?說明理由。
4.竣工驗收是否妥當?說明理由。


32、

【背景資料】
某建筑工程,在招標與施工階段發生如下事件:
事件1:招標代理機構提出,評標委員會由7人組成,包括建設單位紀委書記、工會主席,當地招標投標管理辦公室主任,以及從評標專家?guī)熘须S機抽取的4位技術、經濟專家。
事件2:建設單位要求招標代理機構在招標文件中明確:投標人應在購買招標文件時提交投標保證金;中標人的投標保證金不予退還;中標人還需提交履約保函,保證金額為合同總額的20%。
事件3:施工中因地震導致施工停工1個月。已建工程部分損壞;現場堆放的價值50萬元的工程材料(施工單位負責采購)損毀;部分施工機械損壞,修復費用20萬元;現場8人受傷,施工單位承擔了全部醫療費用24萬元(其中建設單位受傷人員醫療費3萬元,施工單位受傷人員醫療費21萬元);施工單位修復損壞工程支出10萬元。施工單位按合同約定向項目監理機構提交了費用補償和工程延期申請。
事件4:建設單位采購的大型設備運抵施工現場后,進行了清點移交。施工單位在安裝過程中該設備一個部件損壞,經鑒定,部件損壞是由于本身存在質量缺陷。
【問題】
1.指出事件1中評標委員會人員組成的不正確之處,并說明理由。
2.指出事件2中建設單位要求的不妥之處,并說明理由。
3.根據《建設工程施工合同(示范文本)》(GF—2013—0201),分析事件3中建設單位和施工單位各自承擔哪些經濟損失。項目監理機構應批準的費用補償和工程延期各是多少?
(不考慮工程保險)
4.就施工合同主體關系而言,事件4中設備部件損壞的責任應由誰承擔?說明理由。


33、 【背景資料】
某市中心區新建一座商業中心,建筑面積26000m2,地下2層,地上16層,1至3層有裙房,結構形式為鋼筋混凝土框架結構,柱網尺寸為8.4m×7.2m,其中2層南側有通長懸挑露臺,懸挑長度為3m。施工現場內有一條10kV高壓線從場區東側穿過,由于該10kV高壓線承擔周邊小區供電任務,在商業中心工程施工期間不能改線遷移。
某施工總承包單位承接了該商業中心工程的施工總承包任務。該施工總承包單位進場后,立即著手進行施工現場平面布置:
(1)在臨市區主干道的南側采用1.6m高的磚砌圍墻作圍擋;
(2)為節約成本,施工總承包單位決定直接利用原土便道作為施工現場主要道路;
(3)為滿足模板加工的需要,搭設了1間50m2的木工加工間,并配置了1只滅火器;
(4)受場地限制在工地北側布置塔式起重機1臺,高壓線處于塔式起重機覆蓋范圍以內。
主體結構施工階段,為趕在雨季來臨之前完成基槽回填土任務,施工總承包單位在露臺同條件混凝土試塊抗壓強度達到設計強度的80%時,拆除了露臺下模板支撐。主體結構施工完畢后,發現2層露臺根部出現通長裂縫,經設計單位和相關檢測鑒定單位認定,該裂縫嚴重影響到露臺的結構安全,必須進行處理,該事故造成直接經濟損失8萬元。
【問題】
1.指出施工總承包單位施工現場平面布置(1)~(3)事項中的不妥之處,并說明正確做法。
2.在高壓線處于塔式起重機覆蓋范圍以內的情況下,施工總承包單位應如何保證塔式起重機運行安全?
3.完成下表中a、b、c的內容(無需復制表格,在答題卡上按順序寫出答案)。
2015年一級建造師《建筑工程管理與實務》考前密押卷(1)


34、 【背景資料】
某辦公樓工程,建筑面積82000m2,地下3層,地上20層,鋼筋混凝土框架一剪力墻結構,距鄰近6層住宅樓7m。地基土層為粉質黏土和粉細砂,地下水為潛水,地下水位-9.5m,自然地面-0.5121。基礎為筏板基礎,埋深14.5m,基礎底板混凝土厚1500mm,水泥采用普通硅酸鹽水泥,采取整體連續分層澆筑方式施工。基坑支護工程委托有資質的專業單位施工,降排的地下水用于現場機具、設備清洗。主體結構選擇有相應資質的A勞務公司作為勞務分包,并簽訂了勞務分包合同。
合同履行過程中,發生了下列事件:
事件1:基坑支護工程專業施工單位提出了基坑支護降水采用“排樁+錨桿+降水井”方案,施工總承包單位要求基坑支護降水方案進行比選后確定。
事件2:底板混凝土施工中,混凝土澆筑從高處開始,沿短邊方向自一端向另一端進行,在混凝土澆筑完12h內對混凝土表面進行保溫保濕養護,養護持續7d。養護至72h時,測溫顯示混凝土內部溫度70℃,混凝土表面溫度35℃。
事件3:結構施工到10層時,工期嚴重滯后。為保證工期,A勞務公司將部分工程分包給了另一家有相應資質的B勞務公司,B勞務公司進場工人100人。因場地狹小,B勞務公司將工人安排在本工程地下室居住。工人上崗前,項目部安全員向施工作業班組進行了安全技術交底,雙方簽字確認。
【問題】
1.事件1中,適用于本工程的基坑支護降水方案還有哪些?
2.降排的地下水還可用于施工現場哪些方面?
3.指出事件2中底板大體積混凝土澆筑及養護的不妥之處,并說明正確做法。
4.指出事件3中的不妥之處,并分別說明理由。



35、【背景資料】
某建筑工程項目,在基礎施工時,施工人員發現了有研究價值的古墓,監理機構及時采取措施并按有關程序處理了該事件。

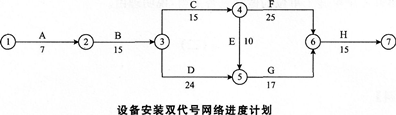

設備安裝工程開始前,施工單位依據總進度計劃的要求編制了如下圖所示的設備安裝雙代號網絡進度計劃(時間單位:d),并得到了總監理工程師批準。
2015年一級建造師《建筑工程管理與實務》考前密押卷(1)
依據施工合同的約定,設備安裝完成后應進行所有單機無負荷試車和整個設備系統的無負荷聯動試車。本工程共有6臺設備,主機由建設單位采購,配套輔機由施工單位采購,各臺設備采購者和試車者結果見下表。
2015年一級建造師《建筑工程管理與實務》考前密押卷(1)
【問題】
1.簡述項目監理機構處理古墓事件的程序,并分析由此事件導致的費用增加由誰承擔?工期可否順延?
2.設備安裝工程具備試車條件時,單機無負荷試車和無負荷聯動試車應分別由誰組織試車?
3.請對B、C、D、E、F、H六項工作的設備安裝及試車結果沒通過的責任進行界定。
4.設備安裝工程的計劃工期和應批準順延工期各是多少?應補償施工單位多少費用?
