31、 背景資料
某安裝公司承擔某市博物館機電安裝工程總承包施工,該工程建筑面積32000m2,施工內容包括:給水排水、電氣、通風空調、消防、建筑智能化工程。工程于2010年8月開工,2011年7月竣工,計劃總費用2100萬元。

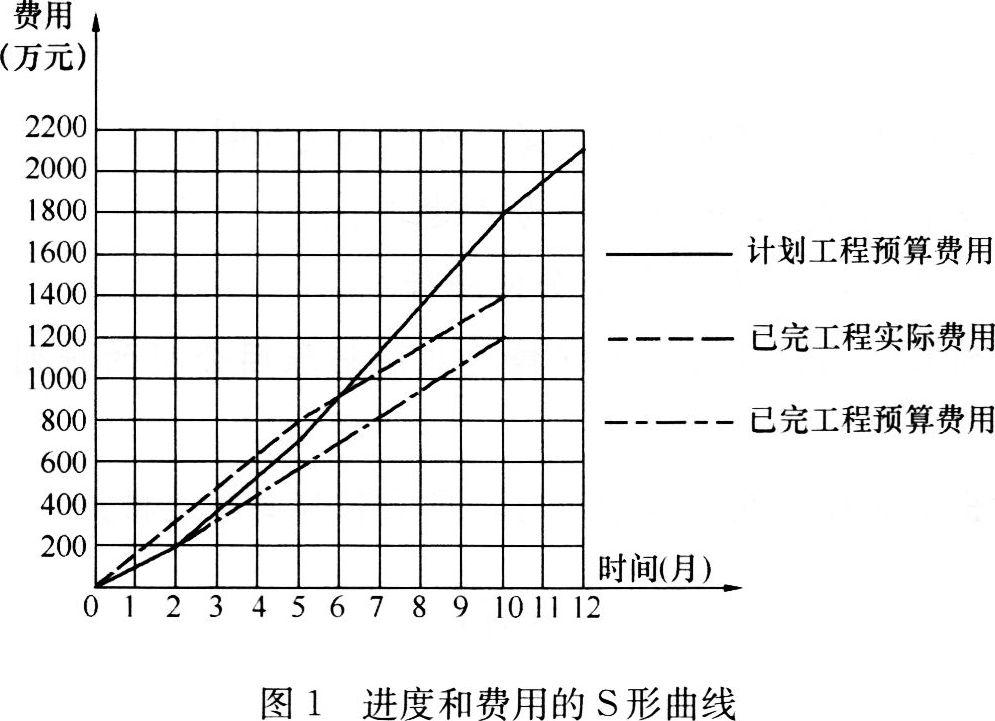

施工過程中項目部繪制了進度和費用的S形曲線(見圖1),對工程進度和費用偏差進行分析;通風空調工程于2011年6月進行系統調試,安裝公司主要考核了室內空氣溫度是否達到設計要求,是否滿足生產工藝和建筑環境要求,并做了10小時帶冷源的試運轉。
工程竣工驗收合格后,建設方立即向公安機關消防機構報送了工程竣工驗收報告,有防火性能要求的建筑構件、建筑材料、室內裝飾材料符合國家標準或行業標準的證明文件、施工和檢測單位的合法身份證明及資質等級證明文件等資料,申請備案。消防設施檢測單位對采用共用接地裝置的消防控制室主機進行技術測試時,在柜體處實測接地電阻值為12Ω,在基礎槽鋼處實測接地電阻值為0.4Ω。由于測試時有不合格項,為此向A單位提出整改要求,項目部認真分析原因,并及時整改,順利通過消防部門驗收。

問題
1.計算工程施工到第10個月時,項目部的進度偏差和費用偏差。
2.通風空調系統調試中還有哪些考核指標?
3.建設方申請消防竣工驗收備案是否正確?說明理由。
4.消防竣工驗收還應提交哪些資料?
5.分析檢測單位提出不合格項整改要求的原因,接地電阻測量可采用哪些方法?
32、 背景資料
渤海機電安裝公司承包了30000m室外壓力管道的安裝工程,安裝施工前履行了告之手續,書面告知提交了相關材料。
該工程工期很緊,施工期間陰雨天較多。項目部為了保證工程質量,把室外壓力管道安裝分為原材料檢驗、管架制作安裝、管道預制、管道安裝、管道焊接、管道試驗、管道保溫、管道吹掃等工序,按照對整體質量影響的重要程度進行預控和檢查。在施工過程中,實行了"三檢制",同時加強了專職檢查,并利用排列圖法對出現的焊接氣孑L問題進行了分析,及時采取了改進措施,順利地完成了任務。
專職檢查員在第一階段檢查焊口質量時,一共檢查出40處氣孔超標,分析了原因,列表如下:
序號 |
項目 |
頻數 |
頻率(%) |
累計頻率(%) |
1 |
焊工操作原因 |
18 |
45 |
45 |
2 |
焊條未烘干 |
12 |
30 |
75 |
3 |
焊接環境影響 |
6 |
15 |
90 |
4 |
焊接位置 |
2 |
5 |
95 |
5 |
焊接設備 |
1 |
2.5 |
97.2 |
6 |
其他原因 |
1 |
2.5 |
100 |
|
合計 |
40 |
|
|
問題
1.壓力管道安裝施工前。書面告知應提交哪些相關材料?
2.在壓力管道安裝工程中,哪些工序為關鍵工序?
3.在管道焊接工序中,"三檢制"應如何進行?
4.根據背景和列表,畫出針對產生焊接氣孔缺陷原因分析的排列圖。分析焊接中產
生氣孔的主要原因。
5.項目部針對出現的焊接氣孔質量問題,應采取哪些改進措施?
33、
背景資料
A施工單位承擔某市博物館機電安裝工程項目,合同約定保修期為一年。該工程建筑面積32000m2,施工內容包括:給水排水、電氣、通風空調、消防、建筑智能化系統。其中采用10%余熱回收水冷機組作為冷熱源;空調供回水采用同程式系統。在各層回水管的水平干管上設置由建設單位推薦,A施工單位采購的新型壓力及流量自控式平衡調節閥;建筑智能化系統由B單位分包施工。工程于2010年8月開工,201 1年7月竣工。
A施工單位作為總承包方對B分包單位的進場施工、竣工驗收以及技術、質量、進度等進行了管理。
工程竣工驗收合格后,建設方立即向公安機關消防機構報送了工程竣工驗收報告,有防火性能要求的建筑構件、建筑材料、室內裝飾材料符合國家標準或行業標準的證明文件、施工和檢測單位的合法身份證明及資質等級證明文件等資料,申請備案。
2011年9月,計算機中心空調水管上的平衡調節閥出現故障,建設單位通知A施工單位進行維修,A施工單位承擔了維修任務,更換了平衡調節閥,但以保修期滿為由,要求建設單位承擔維修費用。
問題
1.A施工單位對B分包單位的管理還應包括哪些內容?
2.通風空調系統調試中還有哪些考核指標?
3.建設方申請消防竣工驗收備案是否正確?說明理由。
4.A施工單位要求建設單位承擔維修費用是否合理?說明理由。
5.平衡調節閥更換前應做什么試驗?維修完成后應進行什么性質的回訪?
34、
背景資料
某鋼廠新建一條250軋鋼生產線。通過招標方式,確定由A公司作為該項目的施工總承包商,負責土建施工,廠房鋼結構制作、安裝,車間內80t橋式起重機的安裝,設備安裝與調試,電儀工程的施工等,建設工期為18個月。
項目的臨電策劃由項目電氣工程師執筆,經項目經理審批后就付諸實施。在臨電安裝過程中,發現其與電力設施互相妨礙,最終根據《電力法》中處理此類事件的基本原則得
到妥善處理;
項目的控制使用林德法,其前6個月的統計數據見下表:
|
第1個月 |
第2個月累計 |
第3個月累計 |
第4個月累計 |
第5個月累計 |
第6個月累計 |
計劃完成金額(萬元) |
290 |
610 |
1050 |
1570 |
2010 |
2520 |
實際完成金額(萬元) |
310 |
680 |
1180 |
1630 |
2080 |
2560 |
實際完成的計劃金額(萬元) |
300 |
610 |
1030 |
1500 |
1970 |
2510 |
問題
1.施工臨電的編制、審批手續有何不妥?指出正確的做法。
2.根據背景中的數據,分析項目在前6個月的總體情況及第6個月的項目執行情況。
3.《電力法》中處理臨時設施與電力設施互相妨礙的基本原則有哪些?
4.車間內橋式起重機安裝前應進行哪些報批手續?
35、
背景資料
某機電安裝公司通過招投標競爭承包一大型商場的機電安裝工程項目,工程范圍包括:采暖及給水排水工程、建筑電氣工程、通風與空調工程、建筑智能化工程、消防工程、電梯工程和鍋爐安裝工程等,合同造價為3200萬元。其中變配電所應提前受電為其他建筑設備的試運轉提供條件,由業主方運行管理。
在施工過程中,由于用戶對某些分部分項工程達不到使用功能要求,向業主提出變更設計要求。當施工單位收到設計變更施工圖后,采用綜合單價法對工程量發生變更情況進行查對,結果分部分項T程量清單中工程量的增幅大于原工程量的18%。智能化監控設備安裝后,安裝公司對傳感器、執行器、控制器及系統功能進行現場測試,傳感器用高精度儀表現場校驗,使用現場控制器調節給定值或用信號發生器對執行器進行檢測。
問題
1.工程量清單計價應包括哪些組成部分?該工程因設計變更引發工程量變更情況,施工單位應如何處理?
2.施工單位應怎樣計算由于設計變更引起的新項目費用?
3.指出該機電安裝工程項目,劃分的分部工程有哪些?
4.智能化監控設備安裝后,應對哪些建筑設備自動監控系統進行檢測?
5.因變配電所已受電、由業主方運行管理,該公司是否可以提前辦理竣工驗收手續?
說明理由。
