某機電設備安裝公司經招標投標,獲得某廠生產線的機電設備安裝工程,并與業主簽訂了施工合同。合同規定工程范圍、工期、質量標準、安全環境要求。其中質量標準和要求按部頒標準執行,主要材料如鋼材、電纜、φ50以上的管道閥門等由業主提供,安裝現場的協調由安裝公司負責等。施工過程中發生下列事件:
事件1:由于安裝公司任務飽和,人員機具調動不開,僅派十多名現場管理人員組成項目管理班子,把工程分車間分包給四個均有一定經驗的施工隊伍,且都有營業執照。其中主體部分分包給從本單位辭職的一名項目經理帶著當年屬于本單位的幾名技術骨干組成的一個施工隊伍。
事件2:施工現場因道路、場地問題經常發生停工窩工,分包單位找安裝公司解決,安裝公司回復自行協商解決。
事件3:廠區主電纜未按時到場,拖延工期5天,分包單位找安裝公司索賠窩工費用和要求工期順延,安裝公司認為不是自己造成的,讓分包單位直接找業主協商。
事件4:分包單位為搶工期,將業主送至現場的電纜和管道閥門未經檢查便施工。
問題
1.事件1中的分包存在哪些問題?
2.事件2的施工現場道路和場地問題應該由誰負責解決?為什么?
3.事件3中分包單位要求索賠窩工費和工期順延是否合理?應怎樣解決?
4.事件4中分包單位對業主提供材料未經檢查就用于施工的做法是否得當?材料進場驗收有何要求?
32、 背景資料
國家投資39億元在南方某海港建國家石油戰略儲備庫,計劃建42臺100000m3/臺浮頂式儲罐。由A公司承擔該項目的施工任務。
土建環梁完成后,需要按設計文件的要求在環梁內分層填河砂并壓實到95%的密實度。由于河砂需求量過大,施工單位申請用山砂替代河砂,獲業主同意。

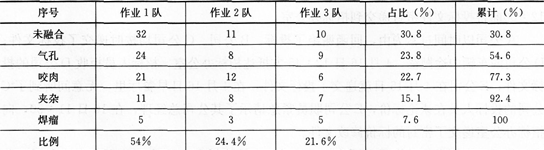

按經監理批準的施工方案,采用正裝法施工。在進行第4圈罐壁板組焊時,已是南方的雨季,為此,施工單位加大了質量專檢力度,統計焊接質量問題如下表:

經過12個月的奮戰,終于按期實現了機械竣工。
問題
1.A公司申請用山砂替代河砂,需按什么程序進行變更?
2.就焊接質量問題,畫出排列圖,并指出A\B\C問題各是什么?
3.分析出現氣孔的可能原因有哪些?
4.分析罐安裝需要哪些特殊工種的操作工?
33、 背景資料
某安裝工程公司承接架空蒸汽管道工程。管道工程由型鋼支架工程和管道安裝組成。
項目部根據現場實測數據,結合工程所在地的人工、材料、機械臺班價格編制了每10t型鋼支架工程的直接工程費單價,經工程所在地綜合人工日工資標準測算,每噸型鋼支架人工費為1380元,每噸型鋼支架工程用各種型鋼1.1t,每噸型鋼材料平均單價5600元,其他材料費380元,各種機械臺班費400元。
由于管線需用鋼管量大,項目部編制了兩套管線施工方案。兩套方案的計劃人工費15萬元,計劃用鋼材500t,計劃價格為7000元/t。甲方案為買現貨,價格為6900元/t,乙方案為15天后供貨,價格為6700元/t。如按乙方案實行,人工費需增加6000元,機械臺班費需增加1.5萬元,現場管理費需增加1萬元,通過進度分析,甲、乙兩方案均不影響工期。
工程進行過程中,發生了以下事件:
事件一:在采購一批管道焊接用的共2t低合金耐熱鋼焊條時,施工單位按建設單位指定的合格供應商確定了焊材供應商。施工單位對供應商首次送貨的0.5t焊條進行抽樣檢測合格。對后兩次送貨的其余1.5t焊條均未檢測,接收后直接用于焊接。在施焊過程中發現焊縫出現大量延遲裂紋。建設單位與監理工程師對焊條重新進行抽樣檢測,確認為不合格。為之建設單位要求施工單位承擔全部責任,所有用此供應商的焊條進行焊接的管線全部重新組焊。施工單位認為供應商是建設單位指定的,應由建設單位承擔責任。
事件二:安裝工程公司項目部在工程施工自檢時,發現架空蒸氣管道坡度、排水裝置、放氣裝置、疏水器安裝均不符合規范要求。檢查組要求項目部立即整改糾正,采取措施,確保質量、安全、成本目標,按期完成任務。
事件三:建設單位在工程后期組織進行工程質量大檢查,對施工單位的一項通過檢查驗收合格的隱蔽工程進行重新檢驗,發現不符合質量驗收標準。建設單位要求施工單位返工并支付檢驗費用。
問題
1.焊條不合格造成焊接質量問題應由誰承擔責任?簡述理由。
2.事件二中,安裝應達到規范的什么要求?
3.計算每10t型鋼支架工程的直接工程費單價。
4.分別計算兩套方案所需費用,分析比較項目部決定采用哪種方案?
5.建設單位是否可以重新對檢查合格的隱蔽工程進行檢驗?隱蔽工程重新檢驗不符合質量驗收標準,建設單位要求施工單位返工并支付檢驗費用的做法是否合理?均簡要說明相關依據的內容。
34、 背景資料
某化工廠擴建,廠方(業主)將維修間新建工程PC項目的建設授標A單位。A單位將車間內20t行吊的安裝工作承包給無資質的作業隊B。作業隊B與A單位簽訂合同,只約定了質量要求和承包價款。C單位為B隊提供擔保。在建設期間,互檢中發現有3臺車床的墊鐵超出規范,具體如下:1號車床16組墊鐵中有7組達到每組6塊墊鐵;2號車床12組墊鐵中有2組只有一塊平墊;3號車床12組墊鐵中有1組斜鐵翹曲。在返工后,達到了規范的要求。在行車做大車負重行走試驗時,行車限位開關失靈,配重突然滑落,砸壞了一臺已完成試驗的銑床,造成18萬元的經濟損失。項目部啟動質量事故程序,調查結果是由于行程開關接線質量不符合要求造成行程開關不動作而造成這起事故。后重新訂購了銑床,并重新安裝完畢。該事故造成項目延后70天。業主根據與A單位簽訂的合同,處罰了A單位7萬元。A單位向B作業隊提出25萬元的索賠。B作業隊以無力支付為由拒絕。
問題
1.A單位與B作業隊間的合同是否有效?
2.用列表法標明墊鐵的質量問題。并標出A類、B類、C類問題分別是什么?
3.行吊安裝前還要進行哪些必需的申請或報告?
4.結合本案例,簡述應進行的質量事故程序。
5.A單位提請的25萬元索賠是否合理?B作業隊拒絕賠付后,C單位應承擔什么責任?
35、 背景資料
某機電施工單位承接一項煉油廠的塔體群安裝工程,工程內容包括:各類塔體就位、各類管道安裝、自動控制和絕熱工程等。其中最高塔體為42m;最重塔體102t。合同工期為三個月,合同約定:如果合同工期違約每一天應罰10000元,如每提前一天獎勵5000元。
該項目部對承建工程內容進行分析,認真編制了成本計劃和施工中的成本控制措施。施工前認真對為各類塔體吊裝就位制訂了兩套塔體吊裝方案,A方案采用桅桿式起重機吊裝,經測算施工時間需要50d,勞動力日平均30人,預算日平均工資50元,機械臺班費需20萬元,其他費用25000元,另外需要新購置鋼絲繩和索具費用30000元;B方案采用兩臺100t汽車式起重機抬吊,但需要市場租賃,其租賃費10000元/日·臺,經測算現場共需15d,而人工費可降低70%,其他費用可降低60%。并對兩種方案的安全風險進行了分析。
該項目部注重項目成本各階段的控制,重點突出、吊裝方案選取得當,因此該工程項目提前8d完成全部施工任務。
問題
1.該項目可分成哪幾類分部工程?
2.施工項目成本計劃內容一般由哪幾方面組成?施工中成本如何控制?
3.試用因素分析法分析該吊裝方案,該項目部應選用哪種方案為宜?
4.試述B方案中的起重機在使用時,應考慮哪些問題?
