三、案例分析題(共5題,(一)、(二)、(三)題各20分,(四)、(五)題各30分)
31、(一)
背景資料

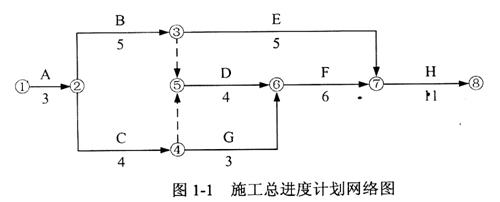

某辦公樓工程,地下一層,地上十層,現澆鋼筋混凝土框架結構,預應力管樁基礎。建設單位與施工總承包單位簽訂了施工總承包合同,合同工期為29個月。按合同約定,施工總承包單位將預應力管樁工程分包給了符合資質要求的專業分包單位。施工總承包單位提交的施工總進度計劃如圖1-1所示(時間單位:月),該計劃通過了監理工程師的審查和確認。
2010年一級建造師《建筑工程管理與實務》真題
合同履行過程中,發生了如下事件:
事件一:專業分包單位將管樁專項施工方案報送監理工程師審批,遭到了監理工程師拒絕。在樁基施工過程中,由于專業分包單位沒有按設計圖紙要求對管樁進行封底施工,監理工程師向施工總承包單位下達了停工令,施工總承包單位認為監理工程師應直接向?qū)I(yè)分包單位下達停工令,拒絕簽收停工令。
事件二:在工程施工進行到第7個月時,因建設單位提出設計變更,導致G工作停止施工1個月。由于建設單位要求按期完工,施工總承包單位據此向監理工程師提出了趕工費索賠。根據合同約定,趕工費標準為18萬元/月。

事件三:在H工作開始前,為了縮短工期,施工總承包單位將原施工方案中H工作的異節奏流水施工調整為成倍節拍流水施工。原施工方案中H工作異節奏流水施工橫道圖如圖1-2所示(時間單位:月)。
2010年一級建造師《建筑工程管理與實務》真題
問題
1.施工總承包單位計劃工期能否滿足合同工期要求?為保證工程進度目標,施工總承包單位應重點控制哪條施工線路?
2.事件一中,監理工程師及施工總承包單位的做法是否妥當?分別說明理由。
3.事件二中,施工總承包單位可索賠的趕工費為多少萬元?說明理由。
4.事件三中,流水施工調整后,H工作相鄰工序的流水步距為多少個月?工期可縮短多少個月?按照圖1-2格式繪制出調整后H工作的施工橫道圖。

32、(二)
背景資料
某辦公樓工程,建筑面積35000m2,地下二層,地上十五層,框架簡體結構,外裝修為單元式玻璃幕墻和局部干掛石材。場區自然地面標高為-2.00m,基礎底標高為-6.90m,地下水位標高-7.50m,基礎范圍內土質為粉質粘土層。在建筑物北側,距外墻軸線2.5m處有一自東向西管徑為600mm的供水管線,埋深1.80m。施工單位進場后,項目經理召集項目相關人員確定了基礎及結構施工期間的總體部署和主要施工方法:土方工程依據合同約定采用專業分包;底板施工前,在基坑外側將塔吊安裝調試完成;結構施工至地上八層時安裝雙籠外用電梯:模板拆至五層時安裝懸挑卸料平臺;考慮到場區將來回填的需要,主體結構外架采用懸挑式腳手架;樓板及柱模板采用木膠合板,支撐體系采用碗扣式腳手架:核心筒采用大鋼模板施工。會后相關部門開始了施工準備工作。
合同履行過程中,發生了如下事件:
事件一:施工單位根據工作的總體安排,首先將工程現場臨時用電安全專項方案報送監理工程師,得到了監理工程師的確認。隨后施工單位陸續上報了其他安全專項施工方案。
事件二:地下一層核心筒拆模后,發現其中一道墻體的底部有一孔洞(大小為0.30m×0.50m),監理工程師要求修補。
事件三:裝修期間,在地上十層,某管道安裝工獨自對焊工未焊完的管道接口進行施焊,結果引燃了正下方九層用于工程的幕墻保溫材料,引起火災。所幸正在進行幕墻作業的施工人員救火及時,無人員傷亡。
事件四:幕墻施工過程中,施工人員對單元式玻璃幕墻防火構造、變形縫及墻體轉角構造節點進行了隱蔽記錄,監理工程師提出了質疑。
問題
1.工程自開工至結構施工完成,施工單位應陸續上報哪些安全專項方案(至少 列出四項)?
2.事件二中,按步驟說明孔洞修補的做法。
3.指出事件三中的不妥之處。
4.事件四中,幕墻還有哪些部位需要做隱蔽記錄?

33、(三)
背景資料
沿海地區某高層辦公樓,建筑面積125000m2,地下三層,地上二十六層,現澆鋼筋混凝土結構,基坑開挖深度16.30m。建設單位與施工總承包單位簽訂了施工總承包合同。
合同履行過程中,發生了如下事件:
事件一:施工總承包單位將地下連續墻工程分包給某具有相應資質的專業公司,未報建設單位審批:依合同約定將裝飾裝修工程分別分包給具有相應資質的三家裝飾裝修公司。上述分包合同均由施工總承包單位與分包單位簽訂,且均在安全管理協議中約定分包工程安全事故責任全部由分包單位承擔。
事件二:施工總承包單位將深基坑支護設計委托給專業設計單位,專業設計單位根據地質勘察報告選擇了地下連續墻加內支撐支護結構形式。施工總承包單位編制了深基坑開挖專項施工方案,內容包括工程概況、編制依據、施工計劃、施工工藝技術、勞動力計劃。該方案經專家論證,補充了有關內容后,按程序通過了審批。
事件三:施工總承包單位為了提醒、警示施工現場人員時刻認識到所處環境的危險性,隨時保持清醒和警惕,在現場出入口和基坑邊沿設置了明顯的安全警示標志。
事件四:本工程二層多功能廳設計為鋁合金龍骨中密板材隔墻,下端為木踢腳。裝飾裝修公司在施工前編制了裝飾裝修施工方案,明確了板材組裝順序和節點處理措施。
問題
1.指出事件一中的不妥之處,分別說明理由。
2.除地質勘察報告外,基坑支護結構形式選型依據還有哪些?本工程深基坑開挖專項施工方案補充了哪些主要內容?
3.事件三中,施工現場還應在哪些位置設置安全警示標志(至少列出五項)?
4.事件四中,板材組裝應按什么順序進行?板材安裝節點應如何處理?

34、(四)
背景資料
某商業用房工程,建筑面積15000m2,地下一層,地上四層。施工單位與建設單 位采用《建設工程施工合同(示范文本)》(GF一99—0201)簽訂了工程施工合同。 合同約定:工程工期自2009年2月1日至2009年12月31日;工程承包范圍為圖紙 所示的全部土建、安裝工程。合同造價中含安全防護費、文明施工費120萬元。
合同履行過程中,發生了如下事件:
事件一:2009年5月12日,工程所在地區發生了7.5級強烈地震,造成施工現場部分圍墻倒塌,損失6萬元;地下一層填充墻部分損毀,損失10萬元;停工及修復共30天。施工單位就上述損失及工期延誤向建設單位提出了索賠。
事件二:用于基礎底板的鋼筋進場時,鋼材供應商提供了出廠檢驗報告和合格證,施工單位只進行了鋼筋規格、外觀檢查等現場質量驗證工作后,即準備用于工程。監 理工程師下達了停工令。
事件三:截止到2009年8月15日,建設單位累計預付安全防護費、文明施工費共計50萬元。
事件四:工程竣工結算造價為5670萬元,其中工程款5510萬元,利息70萬元,建設單位違約金90萬元。工程竣工5個月后,建設單位仍沒有按合同約定支付剩余款項,欠款總額為1670萬元(含上述利息及建設單位違約金),隨后施工單位依法行使了工程款優先受償權。
事件五:工程竣工后,項目經理部按“制造成本法”核算了項目施工總成本,其構成如下:直接工程費4309.20萬元,措施費440.80萬元,規費11.02萬元,企業管理費332.17萬元(其中施工單位總部企業管理費為220.40萬元)。
問題
1.事件一中,施工單位的索賠是否成立?分別說明理由。
2.事件二中,施工單位對進場的鋼筋還應做哪些現場質量驗證工作?
3.事件三中,建設單位預付的安全防護費、文明施工費的金額是否合理?說明理由。
4.事件四中,施工單位行使工程款優先受償權可獲得多少工程款?行使工程款優先受償權的起止時間是如何規定的?
5.按“制造成本法”列式計算項目施工直接成本、間接成本和項目施工總成本。

35、(五)
背景資料
某辦公樓工程,建筑面積153000m2,地下二層,地上三十層,建筑物總高度136.6m,地下鋼筋混凝土結構,地上型鋼混凝土組合結構,基礎埋深8.4m。施工單位項目經理根據《建設工程項目管理規范》(GB/T 50326--2006),主持編制了項目管理實施規劃,包括工程概況、組織方案、技術方案、風險管理計劃、項目溝通管理計劃、項目收尾管理計劃、項目現場平面布置圖、項目目標控制措施、技術經濟指標等十六項內容。風險管理計劃中將基坑土方開挖施工作為風險管理的重點之一,評估其施工時發生基坑坍塌的概率為中等,且風險發生后將造成重大損失。為此,項目經理部組織建立了風險管理體系,指派項目技術部門主管風險管理工作。項目經理指派項目技術負責人組織編制了項目溝通計劃。該計劃中明確項目經理部與內部作業層之間依據《項目管理目標責任書》進行溝通和協調;外部溝通可采用電話、傳真、協商會等方式進行;當出現矛盾和沖突時,應借助政府、社會、中介機構等各種力量來解決問題。工程進入地上結構施工階段,現場晚上11點后不再進行土建作業,但安排了鋼結構焊接連續作業。由于受城市交通管制,運輸材料、構件的車輛均在凌晨3~6點之間進出現場。項目經理部未辦理夜間施工許可證。附近居民投訴:夜間噪聲過大,光線刺眼,且不知曉當日施工安排。項目經理派安全員接待了來訪人員。之后,項目經理部向政府環境保護部門進行了申報登記,并委托某專業公司進行了噪聲檢測。項目收尾階段,項目經理部依據項目收尾管理計劃,開展了各項工作。
問題
1.項目管理實施規劃還應包括哪些內容(至少列出三項)?
2.評估基坑土方開挖施工的風險等級。風險管理體系應配合項目經理部哪兩個管理體系進行組織建立?指出風險管理計劃中項目經理部工作的不妥之處。
3.指出上述項目溝通管理計劃中的不妥之處,說明正確做法。外部溝通還有哪些常見方式?
4.根據《建筑施工場界噪聲限值》(GB 12523—90),結構施工階段晝間和夜間的場界噪聲限值分別是多少?針對本工程夜間施工擾民事件,寫出項目經理部應采取的正確做法。
5.項目收尾管理主要包括哪些方面的管理工作?
