(一)
背景資料
某工程基礎底板施工,合同約定工期50 天,項目經理部根據業主提供的電子版圖紙編制了施工進度(如圖1 ) , 底板施工暫未考慮流水施工.
施工進度計劃圖

圖1
在施工準備及施工過程中,發生了如下事件:
事件一:公司在審批該施工進度計劃(橫道圖)時提出,計劃未考慮工序B 與C ,工序D與F之間的技術間歇(養護)時間,要求項目經理部修改。兩處工序技術間歇(養護)均為2 天,項目經理部按要求調整了進度計劃,經監理批準后實施.
事件二:施工單位采購的防水材料進場抽樣復試不合格,致使工序C 比調整后的計劃開始時間延后3 天。因業主未按時提供正式圖紙,致使工序E在6月11日才開始.
事件三:基于安全考慮,建設單位要求仍按原合同約定的時間完成底板施工,為此施工單位采取調整勞動力計劃,增加勞動力等措施,在15天內完成了2700 噸鋼筋制作(工效為4.5 噸/人.工作日)
問題:
1 .在答題卡上繪制事件一中調整后的施工進度劃網絡圖(雙代號),并用雙線表示出關鍵線路
2 .考慮事件一、二的影晌,計算總工期(假定各工序持續時間不變),如果鋼筋制作、鋼筋綁扎及混凝土澆筑按兩個流水段組織等節拍流水施工,其總工期將變?yōu)槎嗌偬欤渴欠駶M(mǎn)足原合同約定的工期?
3 .計算事件三鋼筋制作的勞動力投入量,編制勞動力需求計劃時,需要考慮哪些參數?4 .根據本案例的施工過程,總承包單位依法可以進行哪些專業分包和勞務分包?
參考答案

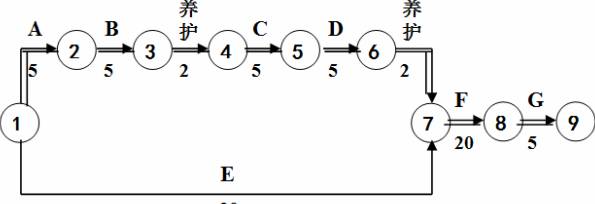

問題1

問題2
總工期55天;
后面題目有問題
問題3
鋼筋制作的勞動力投入量:2700÷15÷4.5=40工日
編制勞動力需求計劃時,需要考慮參數:工期、工程量、時間定額或產量定額、班次等
問題4
專業分包:地基與基礎;建筑防水;
勞務分包:鋼筋作業;混凝土作業;焊接作業;模板作業;砌筑作業;腳手架作業
(二)背景資料
某商業建筑工程,地上六層,砂石地基,磚混結構,建筑面積2400M2,外窗采用鋁合金窗,內外采用金屬門.在施工過程中發生了如下事件:
事件一:砂石地基施工中,施工單位采用細砂(摻入30 %的碎石)進行鋪填。監理工程師檢查發現其分層鋪設厚度和分段施工的上下層搭接長度不符合規范要求,令其整改.
事件二:二層現澆混凝土樓板出現收縮裂縫,經項目經理部分析認為原因有:混凝土原材料質量不合格(骨料含泥量大)、水泥和摻合料用量超出規范規定。同時提出了相應的防治措施;選用合格的原材料,合格控制水泥和摻合料用量。監理工程師認為項目經理部的分析不全面,要求進一步完善原因分析和防止方法。
事件三:監理工程師對門窗工程檢查時發現:外窗未進行三性檢查,內門采用“先立后砌”安裝方式,外窗采用射釘固定安裝方式。監理工程師對存在的間題提出整改要求.
事件四:建設單位在審查施工單位提交的工程竣工資料時,發現工程資料有涂改,違規使用復印件等情況,要求施工單位進行整改。
參考答案
問題1
- 正確;
- 砂、砂石地基的原材料宜用中砂、粗砂、礫砂、碎石(卵石)、石屑;P413
- 施工過程中還應檢查夯實時加水量、夯壓遍數、壓實系數、砂和砂石地基的承載力。
問題2 P338
1) (1)混凝土水灰比、(2)坍落度偏大,(3)和易性差。
(4)混凝土澆筑振搗差(5)養護不及時或養護差
2) 補充防治措施:
(1)根據現場情況、圖紙?jiān)O(shè)計和規范要求,由有資質的試驗室配制合適的混凝土配合比,并確保攪拌質量。
(2)確保混凝土澆筑振搗密實,并在初凝前進行二次抹壓。
(3)確保混凝土及時養護,并保證養護質量滿足要求。
問題3
1)建筑外墻金屬窗的抗風壓性能、空氣滲透性能和雨水滲漏性能
2)內門采用“先立后砌”安裝方式錯誤,正確:內門采用“先砌后立”安裝方式;
外窗采用射釘固定安裝方式錯誤,正確外窗采用膨脹螺栓固定安裝方式
問題4
- 工程資料不得涂改,如果確實需要修改,應當杠改或劃改,然后在更改處簽署并加蓋圖章
- 歸檔資料原則用原件,不用復印件。如用復印件,應在復印件上手工簽字,加蓋公章并注明原件保存處。
