31、某電力建設工程超大和超重設備多,制造分布地域廣,運輸環節多,建設場地小,安裝均衡協調難度大,業主將該工程的設備管理工作通過招投標方式分包給一專業設備管理公司(以下簡稱設備公司),設備安裝由一家安裝公司承擔。
該工程變壓器(運輸尺寸ll.1×4.14×4.9m)在西部地區采購,需經長江水道運抵東部某市后,再經由50km國道(含多座橋梁)方可運至施工現場。對此,設備公司做了兩項工作,首先經與設備制造商、沿途各單位聯系妥當后,根據行駛線路中的橋梁狀況等因素,進行檢測、計算和采取了相關措施;其次變壓器采用充氣方式運輸。
在主變壓器運輸過程中,安裝公司經二次搬運、吊裝、就位、吊芯檢查、干燥等工作后,對其繞組連同套管一起的直流電阻測量、極性和組別測量等進行了多項試驗,并順利完成安裝任務。
問題:
1.主變壓器運輸中設備公司需要與哪些單位溝通協調?
2.在主變壓器通過橋梁前,除了考慮橋梁的當時狀況外,還要考慮哪些因素?相應采取的主要措施有哪些?
3.充氣運輸?shù)淖儔浩髟谕局袘?yīng)采取的特定措施有哪些?
4.主變壓器安裝中需要哪些特種作業人員?
5.補充主變壓器安裝試驗的內容。
32、 A施工單位總承包某石油庫區改擴建工程,主要工程內容包括:
(1)新建4臺50000m3浮頂油罐;
(2)罐區綜合泵站及管線;
(3)建造l8m跨度鋼混結構廠房和安裝1臺32t橋式起重機;
(4)油庫區原有4臺l0000m3拱頂油罐開罐檢查和修復。
A施工單位把廠房建造和橋式起重機安裝工程分包給具有相應資質的B施工單位。工程項目實施中做了以下工作:
工作一:A施工單位成立了工程項目部,項目部編制了職業健康安全技術措施計劃,制訂了風險對策和應急預案。
工作二:根據工程特點,項目部建立了消防領導小組,落實了消防責任制和責任人員,加強了防
火、易燃易爆物品等的現場管理措施。
工作三:為保證庫區原有拱頂罐檢修施工安全,項目部制訂了油罐內作業安全措施,主要內容包括:
(1)關閉所有與油罐相連的可燃、有害介質管道的閥門,并在作業前進行檢查。
(2)油罐的出、入口暢通。
(3)采取自然通風,必要時強制通風。
(4)配備足夠數量的防毒面具等。
(5)油罐內作業使用電壓為36V的行燈照明,且有金屬保護罩。
工作四:B施工單位編制了用桅桿系統吊裝32t橋式起重機吊裝方案,由B單位技術總負責人批準后實施。
問題:
1.項目部制訂的應急預案的主要內容有哪些?
2.列出現場消防管理的主要具體措施。
3.指出并糾正項目部的油罐內作業安全措施的不妥或錯誤之處,并補充遺漏的內容。
4.32t橋式起重機吊裝方案的審批程序是否符合規定要求?說明理由。
33、 某工業項目建設單位通過招標與施工單位簽訂了施工合同,主要內容包括設備基礎、設備鋼架(多層)、工藝設備、工業管道和電氣儀表安裝等。

工程開工前,施工單位按合同約定向建設單位提交了施工進度計劃,如下圖所示。

上述施工進度計劃中,設備鋼架吊裝和工藝設備吊裝兩項工作共用一臺塔式起重機(以下簡稱塔機),其他工作不使用塔機。經建設單位審核確認,施工單位按該進度計劃進場組織施工。
在施工過程中,由于建設單位要求變更設計圖紙,致使設備鋼架制作工作停工l0天(其他工作持續時間不變)。建設單位及時向施工單位發出通知,要求施工單位塔機按原計劃進場,調整進度計劃,保證該項目按原計劃工期完工。
施工單位采取措施將工藝設備調整工作的持續時間壓縮3天,得到建設單位同意。施工單位提出的費用補償要求如下,但建設單位沒有全部認可。
(1)工藝設備調整工作壓縮3天,增加趕工費10000元。
(2)塔機閑置l0天損失費,1600元/天(含運行費300元/天)×10天=l6000天。
(3)設備鋼架制作工作停工l0天造成其他有關機械閑置、人員窩工等綜合損失費l5000元。
問題:
1.用節點代號寫出施工計劃的關鍵線路,該計劃的總工期是多少天?
2.施工單位按原計劃安排塔機在工程開工后最早投入使用的時間是第幾天?按原計劃設備鋼
架吊裝與工藝設備吊裝工作能否連續作業?說明理由。
3.說明施工單位調整方案后能保證原計劃工期不變的理由。
4.施工單位提出的3項費用補償要求是否合理?計算建設單位應補償施工單位的總費用。
34、 A安裝公司承包某大樓空調設備監控系統的施工,主要監控設備有:現場控制器、電動調節閥、風閥驅動器、溫度傳感器(鉑電阻型)等。大樓的空調工程由B安裝公司施工。合同約定:全部監控設備由A公司采購,電動調節閥、風閥驅動器由B公司安裝,A公司檢查接線,最后由兩家公司實施對空調系統的聯動試運行調試。

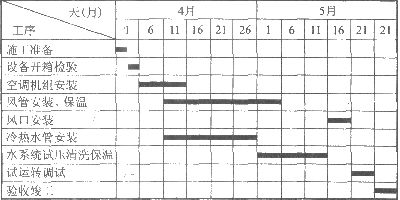

A公司項目部進場后,依據B公司提供的空調工程施工方案、空調工程施工進度計劃(見下表),設計單位提供的空調機組監控方案,編制了監控系統施工方案,A公司項目部在制訂監控設備采購計劃中,采取集中采購、分批到貨,使設備采購進度與施工進度合理搭接,在監控系統的施工過程中,A公司及時與B公司協調,使監控系統施工進度符合空調工程的施工進度,監控系統和空調工程安裝完成后,AB公司進行了空調系統的聯動試運行調試,空調工程和監控系統按合同要求竣工。

問題:
1.A公司項目部在編制監控設備采購計劃時應考慮哪些市場狀況?
2.A公司項目部在實施監控系統施工進度計劃過程中會受到哪些因素制約?
3.A公司采購的電動調節閥最遲的到貨時間是哪天?安裝前應檢驗?zāi)膸醉?xiàng)內容?
4.依據空調工程施工進度計劃,指出溫度傳感器可以安裝的起止時間,說明溫度傳感器的接線電阻的要求。
5.空調機組聯合試運轉應由哪個安裝公司為主實施?試運轉中主要檢測哪幾個參數?
35、 某安裝工程公司承接一鍋爐安裝及架空蒸汽管道工程,管道工程由型鋼支架工程和管道安裝組成。項目部需根據現場實測數據,結合工程所在地的人工、材料、機械臺班價格編制了每lOt型
鋼支架工程的直接工程費單價,經工程所在地綜合人工日工資標準測算,每噸型鋼支架人工費為1380元,每噸型鋼支架工程用各種型鋼1.1t,每噸型鋼材科平均單價5600元,其他材料費380元,
各種機械臺班費400元。
由于管線需用鋼管量大,項目部編制了兩套管線施工方案。兩套方案的計劃人工費l5萬元,計劃用鋼材500t,計劃價格為7000元/t。甲方案為買現貨,價格為6900元7t;乙方案為15天后供貨,價格為6700元/t。如按乙方案實行,人工費需增加6000元.機械臺班費需增加l.5萬元,現場管理費需增加l萬元。通過進度分析,甲、乙兩方案均不影響工期。
安裝工程公司在檢查項目部工地時,發現以下問題:
(1)與鍋爐本體連接的主干管上有一段鋼管的壁厚比設計要求小lmm。該段管的質量證明書和驗收手續齊全,除壁厚外,其他項目均滿足設計要求。
(2)架空蒸汽管道坡度、排水裝置、放氣裝置、疏水器安裝均不符合規范要求。檢查組要求項目部立即整改糾正,采取措施,確保質量、安全、成本目標,按期完成任務。
問題:
1.按《特種設備安全監察條例》的規定,鍋爐安裝前項目部書面告知應提交哪些材料才能開工?
2.問題(1)應如何處理?
3.問題(2)安裝應達到規范的什么要求?
4.計算每lOt型鋼支架工程的直接工程費單價。
5.分別計算兩套方案所需費用,分析比較項目部決定采用哪個方案?
