2014年一級建造師《礦業工程》真題及答案(講師版)

來源:233網校 2014年10月20日

  三、案例題

  一

  背景資料

  某施工單位承擔一礦井采區巷道的施工任務,建設單位要求的工期為15個月,施工單位根據該礦井采區巷道的關系,編制了采區巷道施工網絡進度計劃(如圖1所示),安排了4個施工隊伍進行施工,各施工隊伍的施工內容分別為:甲隊A、C、J,乙隊:B、G、K,丙隊D、H,丁隊:E。

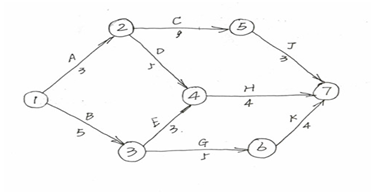

  圖1采區巷道施工網絡進度計劃

  監理單位在審查施工單位進度計劃時發現其施工隊伍安排不合理,建議只安排3個施工隊伍,將J隊的施工任務交由丙隊去完成,施工單位通過研究,采納了監理的意見。

  在施工進行到12個月末檢查發現,甲隊施工進度超前,C工程已完成,且J工程已施工1個月,乙隊因遇含水地層施工進度拖延,G工程完成,K工程尚未開始,丙隊施工進度正常。

  問題

  1、施工單位編制的原網絡進度計劃計算工期是多少?為確保工期施工中應重點控制哪些工程?

  2、針對監理單位的建議,施工單位應如何調整丙隊的施工任務安排?

  3、針對G工程施工中出現的突出水事故,說明施工單位可獲得索賠的具體內容及理由。

  4、乙隊施工進度發生拖延后,如果施工進度不變,考慮K工程可安排對頭掘進,則應當如何安排方能確保建設單位的施工工期要求?

  答案

  1、施工單位編制的原網絡進度計劃計算工期是15天。為確保工期施工中應重點控制A、C、J工程或答成①--②、②--⑤、⑤--⑦。

  2、監理單位建議只安排3個施工隊伍,將J隊的施工任務交由丙隊去完成,故丙隊施工任務是D、E、H。施工順序為D—E—H。

  3、針對G工程施工中出現的突出水事故,如在建設單位提供的地質資料中已明確,則施工單位不能索賠費用和工期。如在建設單位提供了地質資料中沒有明確,則可索賠。可索賠內容包括工期和費用。

  原因是此突出水事故不是施工單位原因,所以給施工單位造成費用增加和工期損失是可以索賠的。

  4、乙隊在12月末完成G工作,施工進度拖延2個月,乙隊獨立完成K工作(4個月),需工期16個月,比要求工期增加1個月。因甲隊可提前一個月完成任務,且K工作可對頭掘進。甲隊用1個月時間施工K工程。這樣乙隊用3個月完成K工程。總工期15個月不變。可滿足建設單位的施工工期要求。

考試2014年一級建造師考試真題及答案  你有多大把握通過?

查分:什么時候公布成績?哪個省最先公布?  各省2014年成績查詢時間及入口

分?jǐn)?shù)線:2014年合格標準全面解析  參考2010-2013年歷年合格標準

講師課程輔導:2015年VIP班級震撼開課,雙師資授課,不過2016年免費重學!

考后交流區:新浪微博 | 微信:jzs1_233 | QQ群:110142438

精品課程

正在播放:一級建造師考點解讀

難度: 試聽完整版
主站蜘蛛池模板: 得荣县| 扶绥县| 秀山| 琼中| 武强县| 霍州市| 达孜县| 宜良县| 仁寿县| 河池市| 买车| 阜新| 乌海市| 焦作市| 兰西县| 沭阳县| 南康市| 临朐县| 娱乐| 淅川县| 青阳县| 黄大仙区| 通城县| 阿荣旗| 静宁县| 宁蒗| 贺兰县| 三台县| 苗栗市| 汉川市| 阿鲁科尔沁旗| 康乐县| 永春县| 乌兰县| 文安县| 特克斯县| 子长县| 汉中市| 微博| 柘城县| 炎陵县|
登錄

新用戶注冊領取課程禮包

立即注冊
掃一掃,立即下載
意見反饋 返回頂部
