一、單項選擇題(每題1分。每題的備選項中,只有1個最符合題意)
甲公司與乙公司組成聯合體共同承包了某大型建筑工程的施工。關于該聯合體承包行為的說法,正確的是( )。
A.甲和乙就工程質量和安全對建設單位承擔連帶責任
B.乙按照承擔施工內容及工程量的比例對建設單位負責
C.建設單位應當與甲、乙分別簽訂承包合同
D.該行為屬于肢解工程發包的違法行為
答案:A
二、多項選擇題(每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
施工單位項目負責人的安全生產責任主要包括( )。
A.編制安全生產規章制度和操作規程
B.確保安全生產費用的投入
C.組織制定安全施工措施
D.消除安全事故隱患
E.及時、如實上報安全事故
答案:CDE
三、案例分析題(每題20分)
背景資料:
某施工單位承建客運專線某黃土隧道工程。該工程為單洞雙線隧道,全長4300m,起止里程為DK126+000~DK130+300。隧道圍巖級別以Ⅳ、V級為主,DK127+500~DK127+900段局部有地下水。全隧按進、出口兩個工區組織施工。該隧道V級圍巖地段采用開挖方法示意圖所示的開挖方法施工,施工工藝詳見施工工藝流程圖。施工中發生以下事件:
4月2日上午7時,施工人員開始對DK127+512~DK127+522段仰拱進行施工。施工內容包括:挖掘機開挖、基坑抽水、補打邊墻鎖腳錨桿、鋼拱架架設、噴射混凝土等作業。當日下午4時在噴射混凝土作業時,安全員發現拱部初期支護混凝土開裂、掉塊,鋼拱架變形,立即通知現場人員撤離。10分鐘后該段發生坍塌,未造成人員傷亡。
問題

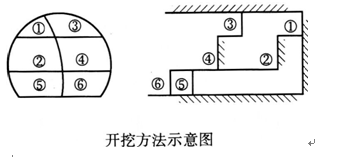

指出開挖方法示意圖所示施工開挖方法的具體名稱。
2.根據背景資料,指出施工工藝流程圖中A、B所代表的施工工序名稱。
3.針對背景資料,指出坍塌的主要原因。
4.為防止仰拱施工段再次發生坍塌,給出合理的施工措施。
答案:
1.CRD法(或交叉中隔壁開挖法)。
2.A:地質超前預報。
B:圍巖監控量測。
3.(1)地質原因:①圍巖差;②水。
(2)原因:①仰拱施工距離過長,達到1Om;
②仰拱施工時間過長,超過8小時;
③拱墻初期支護質量不合格(補打邊墻鎖腳錨桿)。
4.(1)短進尺,仰拱施工長度不能超過3 m;
(2)早封閉,仰拱施工時間不能超過8小時;
(3)強支護,提高拱墻初期支護工程質量;
(4)勤量測,加強監控量測;
(5)控水源,加強排水和水的整治。
