考試樣題
一、單項選擇題(每題1分。每題的備選項中,只有1個最符合題意)
甲公司與乙公司組成聯合體共同承包了某大型建筑工程的施工。關于該聯合體承包行為的說法,正確的是()。
A.甲和乙就工程質量和安全對建設單位承擔連帶責任
B.乙按照承擔施工內容及工程量的比例對建設單位負責
C.建設單位應當與甲、乙分別簽訂承包合同
D.該行為屬于肢解工程發包的違法行為
答案:A
一、多項選擇題(每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
施工單位項目負責人的安全生產責任主要包括()。
A.編制安全生產規章制度和操作規程
B.確保安全生產費用的投入
C.組織制定安全施工措施
D.消除安全事故隱患
E.及時、如實上報安全事故
答案:CDE
三、案例分析題(每題20分)
背景資料:
某水庫溢洪道加固工程,控制段共3孔,每孔凈寬8.0m。加固方案為:底板頂面增澆20cm厚混凝土,閘墩外包15cm厚混凝土,拆除重建排架、啟閉機房、公路橋及下游消能防沖設施。

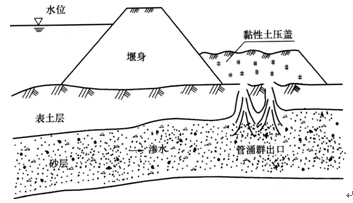

溢洪道加固施工時,在鋪蓋上游填筑土圍堰斷流施工,圍堰斷面如下圖所示。隨著汛期臨近,堰前水位不斷上升,某天突然發現堰后有大面積管涌群,施工單位為防止事故發生,及時就近挖取黏性土進行封堵,隨后上游水位繼續上漲,封堵失敗,圍堰決口,導致剛澆筑
的溢洪道底板、下游消能防沖設施被沖毀,造成直接經濟損失100萬元。事故發生后,施工單位按“四不放過原則”,組織有關單位制定處理方案,報監理機構批準后,對事故進行了處理,處理后不影響工程正常使用,對工程使用壽命影響不大。
問題:
1.本工程事故發生前施工單位對管涌群采取的處理措施有何不妥?并簡要說明本工程管涌的搶護原則和正確搶護措施。
2.根據《水利工程質量事故處理暫行規定》,水利工程質量事故一般分為哪幾類?并指出本工程質量事故類別。
3.根據質量事故類別,指出本工程質量事故處理在方案制定的組織和報批程序方面的不妥之處,并說明正確做法。
4.根據《關于貫徹質量發展綱要、提升水利工程質量的實施意見》(水建管[2012]581號),說明背景材料中“四不放過原則”的具體內容。
答案:
1.施工單位采用黏性土對管涌群進行封堵不妥;管涌的搶護原則是:制止涌水帶砂,而留有滲水出路。
本工程的正確搶護措施:用透水性較好的砂、石、土工織物、梢料等反濾材料在管涌群出口處進行壓蓋。
2.水利工程質量事故分為一般質量事故、較大質量事故、重大質量事故、特大質量事故。本工程質量事故類別為較大質量事故。
3.施工單位組織有關單位制定處理方案,報監理機構批準后實施不妥。
正確做法:應由項目法人組織有關單位制定處理方案,經上級主管部門審定后實施,報省級水行政主管部門(或流域機構)備案。
4.根據水利部《關于貫徹質量發展綱要、提升水利工程質量的實施意見》(水建管[2012]581號),水利工程質量事故處理必須堅持 “事故原因不查清楚不放過、主要事故責任者和職工未受到教育不放過、補救和防范措施不落實不放過、責任人員未受到處理不放過”的四不放過原則。
