2023年建設工程經濟考試真題及答案解析
1、某公司希望所投資項目在第5年末回收1000萬元資金,若年復利率為6%,則公司現在需要投入約()萬元。
A.747.258
B.769.231
C.792.094
D.806.452
2、某公司年初存入銀行100萬元,年名義利率4%,按季復利計息,第5年末該筆存款本利和約為()萬元。
A.117.258
B.121.665
C.122.019
D.126.973
已知年實際利率為4.06%,那么運用已知現值求終值公式F=P(1+i) n=100×(1+4.06%) 5=122.017萬元。
注意:由于是分步計算,故計算結果與C選項數值有少許偏差。
如一步計算到位,100×(1.014)5=122.019萬元
3、關于資金時間價值的說法,正確的是()。
A.資金周轉速度的加快,對提升資金的時間價值有利
B.資金的時間價值與資金的使用時間長短無關
C.資金的時間價值與資金的數量無關
D.資金總額一定,前期投入越多,資金的正效益越大
B選項錯誤,資金的時間價值與資金的使用時間長短有關。在單位時間的資金增值率一定的條件下,資金使用時間越長,則資金的時間價值越大;使用時間越短,則資金的時間價值越小。
C選項錯誤,資金的時間價值與資金的數量有關。在其他條件不變的情況下,資金數量越多,資金的時間價值就越多;反之,資金的時間價值則越少。
D選項錯誤,在總資金一定的情況下,前期投入的資金越多,資金的負效益越大;反之,后期投入的資金越多,資金的負效益越小。
4、某投資方案的現金流量如下表,該方案的靜態投資回收期為()年。

注:表中數據均不考慮稅收影響
A.6.36
B.6.56
C.6.63
D.6.79


靜態投資回收期=(7-1)+190/300=6.63年
5、某技術方案現金流量如下表,基準收益率為8%,則該技術方案的財務凈現值約為( )萬元。

A.1221.018
B.1131.498
C.1701.458

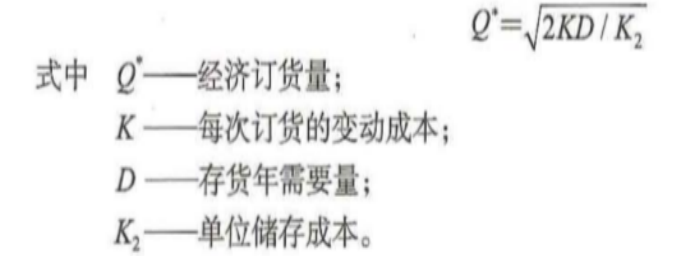

D.2500.000

(0-2000)×(1+8%)-1+(0-2500)×(1+8%)-2+(5000-3000)×(1+8%)-3+(6000-3500)×(1+8%)-4+(7000-4500)×(1+8%)-5=1131.498
6、關于經濟效果評價中獨立型方案和互斥型方案的說法,正確的是()。
A.獨立型和互斥型是經濟效果評價中最常見的兩類方案
B.獨立型在經濟上是否接受,不取決于方案自身的經濟性
C.互斥型意味著各方案間彼此不能互相替代
D.互斥型的經濟比選,無需考察各方案自身的經濟效果
B選項錯誤,獨立型方案在經濟上是否可接受,取決于技術方案自身的經濟性,即技術方案的經濟指標是否達到或超過了預定的評價標準或水平。
C選項錯誤,互斥型方案又稱排他型方案,在若干備選技術方案中,各個技術方案彼此可以相互代替。
D選項錯誤,互斥方案經濟評價分為兩個階段,第一階段是方案的絕對效果分析,即主要取決于方案自身的經濟性,即方案的經濟效果是否達到或超過了預定的評價標準。
備注:24版新教材已無A選項的原文表述,BCD有明顯的錯誤,本題只能從排除法選出最適宜的答案,供參考。
7、某投資項目有四個互斥的方案,設計生產能力和盈虧平衡點產量如下表。僅從方案抗風險能力的角度考慮,投資者應選擇的方案是 ()

A.甲
B.乙
C.丙
D.丁
甲=600÷1000×100%=60%;
乙=650÷900×100%=72.2%;
丙=500÷800×100%=62.5%;
丁=500÷700×100%=71.4%;
該指標占比越小,抗風險能力越強;所以選A選項。
8、關于投資項目敏感性分析中臨界點的說法,正確的是()。
A.隨著設置的投資項目基準收益率提高,臨界點也會變高
B.利用臨界點判別敏感因素的方法是一種相對測定法
C.通過敏感性分析圖可以直接得到臨界點的準確值
D.臨界點是不確定因素變化,項目由可行轉為不可行的臨界數值
B選項錯誤,利用臨界點判別敏感因素的方法是一種絕對測定法,技術方案能否接受的判據是各經濟效果評價指標能否達到臨界值。
C選項錯誤,臨界點可用專用軟件的財務函數計算,也可由敏感性分析圖直接求得近似值。
D選項正確,臨界點是指技術方案允許不確定因素向不利方向變化的極限值。超過極限,技術方案的經濟效果指標將不可行。
9、企業現有設備出現了第一種無形磨損時對設備及其管理產生的影響是()。
A.需要更換磨損的零部件
B.需要提前更換現有設備
C.導致現有設備原始價值貶值
D.導致現有設備折舊增加
10、某設備原值9萬元,累計已提折舊3萬元,現在市場價值4萬元,若此對進行設備更新分析,則其沉沒成本為()萬元。
A.2
B.3
C.4
D.5
或沉沒成本=(設備原值-歷年折舊費)-當前市場價值;
即沉沒成本=(9-3)-4=2萬元
【過期考點,僅做參考】11、進行價值工程分析時,計算功能評價值最常用的方法是 ()。
A.功能重要性系數評價法
B.功能現實成本法
C.功能現實滿意度評價法
D.價值系數法
從企業目標的角度來看,功能評價值可以看成是企業預期的、理想的成本目標值,常用功能重要性系數評價法計算。
12、下列企業資產中,屬于流動資產的是()。
A.交易性金融資產
B.在建工程
C.投資性房地產
D.債權投資
B選項錯誤,屬于非流動資產。
C選項錯誤,屬于非流動資產。
D選項錯誤,屬于非流動資產。
13、同一個企業在不同會計時期對于相同的交易或事項,應當采取統一會計政策;不得隨意變更,表述屬于()的會計信息質量。
A.可比性
B.相關性
C.重要性
D.可靠性
【過期考點,僅做參考】14、下列企業支出中屬于資本性支出的是()。
A.長期投資支出
B.大額原材料采購支出
C.公益性捐贈支出
D.分配股利支出
A選項正確,屬于資本性支出?!?4版教材已變更為:企業對外投資支出】
B選項錯誤,屬于收益性支出。
C選項錯誤,屬于營業外支出。
D選項錯誤,屬于利潤分配支出。
15、企業為生產產品發生的可歸屬產品成本的費用,應當在()時,將已銷售產品的成本計入當期損益。
A.產品生產完成
B.確認產品銷售收入
C.產成品入庫
D.收到產品銷售貸款
16、建筑企業對外提供機械作業取得的收入屬于()。
A.營業外收入
B.建造合同收入
C.提供勞務收入
D.銷售商品收入
B選項錯誤,是指企業通過簽訂建造合同并按合同要求為客戶設計和建造房屋道路、橋梁、水壩等建筑物以及船舶、飛機、大型機械設備等而取得的收入。
C選項正確,是指企業通過提供勞務作業而取得的收入。主要包括機械作業、運輸服務、設計業務、產品安裝、餐飲住宿等。
D選項錯誤,是指企業通過銷售產品或商品而取得的收入。
17、某施工企業簽訂了總造價為2000萬元的固定總價合同,工期為3年。經測算第1年末完工進度為30%,第2年累計完成完工進度為65%。則按完工百分比法確認該企業第2年的收入為( )萬元。
A.800
B.700
C.1300
D.2000
注意:公式中的完工進度是指累計完工進度。
第1年確定的合同收入=2000×30%=600萬。
第2年確認的合同收入=2000×65%-600=700萬。
18、某施工企業在2022年取得營業利潤5000萬元,固定資產盤虧600萬元,處置無形資產凈收益500萬元,繳納罰款支出20萬元,債務重組損失800萬元,該企業2022年度利潤總額為( )萬元。
A.3080
B.4100
C.5000
D.4080
其中 , 營業外收入包括固定資產盤盈、處置固定資產凈收益、處置無形資產凈收益、罰款凈收入等;
營業外支出包括固定資產盤虧、處置固定資產凈損失、處置無形資產凈損失、債務重組損失、罰款支出、捐贈支出、非常損失等。
利潤總額=5000-600+500-20-800=4080萬元
19、根據《中華人民共和國企業所得稅法》,下列企業取得的收入中,屬于不征稅收入的是( )。
A.債務重組收入
B.已做壞賬損失處理后又收回的應收賬款
C.依法代政府收取的具有專項用途的財政資金
D.違約金收入
B選項錯誤,屬于收入總額中的其他收入。
C選項正確,屬于不征稅收入。
D選項錯誤,屬于收入總額中的其他收入。
20、下列施工企業產生的現金流量中,應計入現金流量表中經營活動產生的現金流量的是( )。
A.提供勞務收到的現金
B.從銀行借款收到的現金
C.處置閑置的固定資產收到的現金
D.償付貸款利息支付的現金
B選項錯誤,應計入籌資活動產生的現金流量。
C選項錯誤,應計入投資活動產生的現金流量。
D選項錯誤,應計入籌資活動產生的現金流量。
21、根據《企業會計準則》,關于財務報表列報要求的說法,正確的是()。
A.應以持續經營作為會計確認、計量和編制會計報表的基礎
B.所有財務報表均應按照權責發生制編制
C.計入當期利潤的利得和損失項目的金額應以抵消后的凈額列報
D.重要項目單獨列報,僅以項目金額大小為標準判斷其重要性
B選項錯誤,除現金流量表按照收付實現制編制外,企業應當按照權責發生制編制其他財務報表。
C選項錯誤,財務報表中的資產項目和負債項目的金額、收入項目和費用項目的金額、直接計入當期利潤的利得項目和損失項目的金額不能相互抵消, 即不得以凈額列報,除非會計準則另有規定。
D選項錯誤,重要性應當根據企業所處環境,從項目的性質和金額大小兩方面予以判斷。
22、在下列財務分析指標中,屬于企業發展能力指標的是()。
A.凈資產收益率
B.總資產周轉率
C.速動比率
D.資本積累率
B選項錯誤,衡量公司資產管理效率的指標。
C選項錯誤,屬于短期償債能力的比率。
D選項正確,企業發展能力的指標主要有營業增長率和資本積累率等。
23、某項目運營期第6年的相關數據為:利息備付率(ICR)5,息稅前利潤5000萬元,應償還借款本金3000萬元,提交折舊費3000萬元,攤銷費100萬元,利潤總額4000萬元(無需彌補前年度虧損),所得稅稅率為25%,第6年的償債備付率(DSCR)是()。
A.1.78
B.2.70
C.2.03
D.1.7
(2)首先依據題目給定的利息備付率=息稅前利潤÷應付利息,求出應付利息。即應付利息=息稅前利潤÷利息備付率=5000÷5=1000萬元。
(3)然后把相關數據代入償債備付率的公式中,償債備付率=(5000+3000+100-4000×25%)/(3000+1000)≈1.78。

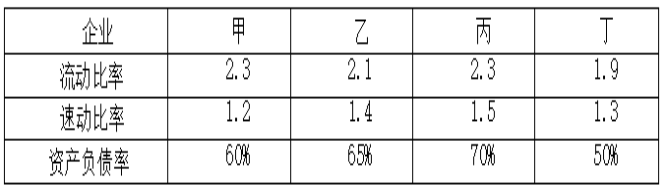

24、有同一行業的四家企業擬從銀行申請一筆短期貸款,每家企業均向銀行提供了能反映自身償債能力的財務數據,如下表。僅根據上述信息,銀行應優先考慮給予貸款的企業是()。

A.甲
B.乙
C.丙
D.丁
(2)常用的長期償債能力比率包括資產負債率等。
(3)本題是申請一筆短期貸款,所以主要就是考慮流動比率和速動利率這兩個比率,而資產負債率是屬于長期償債能力,暫不考慮。
(4)丙的流動比率和速動比率都比甲、乙、丁要高,說明其負債偏少,資產相對充足,應選擇先貸款丙。
25、關于企業最優資本結構的說法,正確的是()。
A.最優資本結構是使企業價值最大化,同時資金成本低的資本結構
B.最優資本結構是使股東每股收益最大的資本結構
C.最優資本結構是使債務資金最大的資本結構,因為債務資金越多抵稅作用越明顯
D.最優資本結構是使債務資金最小的資本結構,因為債務資金越少,企業面臨的財務風險越小
D選項錯誤,由于債務利息較低且可以抵減企業所得稅,債務資金越多,抵稅作用越明顯,每股收益越大,企業的價值也就越大。
26、企業為了對應收票據和應收賬款回收情況進行監督,可采取的措施( )。
A.制定現金折扣政策
B.編制賬齡分析表
C.調整信用期價
D.增加收賬人員催收賬款
27、某施工企業生產所需的甲材料年度采購總量為3000噸,材料單價為6000元/噸,一次訂貨的固定成本和變動成本分別為3000元和1500元,每噸材料的年平均儲存成本為100元,則甲材料的經濟采購周轉次數為( )次。
A.8
B.10
C.7
D.6

經濟訂貨量=√(2×1500×3000÷100)=300噸;
經濟采購周轉次數=3000÷300=10次

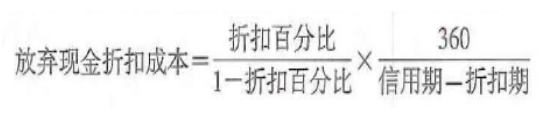

28、某企業按照1/30,n/45的條件購入100萬元材料,同期銀行貸款的年利率為4.35%,若企業在第40天付款,則企業放棄現金折扣的成本是()。
A.4.35%
B.8.08%
C.24.24%
D.36.36%

[1%÷(1-1%)]×[360÷(45-30)]=24.24%
29、某投資項目建筑安裝工程費5080萬元,設備及工器具購置4010萬元,工程建設其他費3030萬元,基本預備費600萬元,價差預備費750萬元,建設期利息488萬元,以上數據為含稅價,該項目的靜態投資含稅為( ) 萬元。
A.12120
B.12720
C.13470
D.13928
靜態投資=5080+4010+3030+600=12720萬元
【過期考點,僅做參考】30、進口機電設備,離岸價1500萬,國外運費75萬,國外運輸保險費3.16萬,銀行財務費6萬,外貿手續費22.9萬,關稅稅率8%,增值稅率13%,國內運雜費率3%,設置購置費(含增值稅)為()萬元。
A.1955.729
B.2002.231
C.1999.886
D.2020.094
進口設備抵岸價=貨價(離岸價)+國外運費+國外運輸保險費+銀行財務費+外貿手續費+進口關稅+增值稅+消費稅;
①到岸價=1500+75+3.16=1578.16萬元
②銀行財務費=6萬元
③外貿手續費=22.9萬元
④關稅=1578.16×8%=126.2528萬元
⑤增值稅=(1578.16+126.2528)×13%=221.5737萬元
設備抵岸價=1578.16+6+22.9+(1500+75+3.16)×8%+(1500+75+3.16)×(1+8%)×13%=1954.886萬元
⑥運雜費=1500×3%=45萬元
設備購置費=進口設備抵岸價+設備運雜費=1954.886+1500×3%=1999.886萬元
注意:本題因官方答案有歧義,運雜費的計算基數為設備原價即抵岸價,非離岸價,故在此給出正解:
運雜費:(1578.16+6+22.9+126.2528+221.5737)×3%=58.6465萬元
設備購置費合計:1954.8865+58.6465=2013.533萬元。
31、塔式起重機自停放地點運至施工現場的運輸、拆卸、安裝的費用屬于建筑安裝工程費中的( )。
A.措施項目費
B.施工機具使用費
C.分部分項工程費
D.其他項目費
32、在進行投標報價時,對于措施項目中的已完工程及設備保護費。適宜采用的計算方法是()。
A.工程量乘以綜合單價
B.分包價格加上管理費
C.分包價格加上風險費
D.計算基數乘以費率
式中,計費基數應為定額人工費(或定額人工費+定額機械費),其費率由工程造價管理機構根據各專業工程特點和調查資料綜合分析后確定。
33、下列人工定額制定方法中屬于技術測定法的是()。
A.統計分析法
B.比較類推法
C.經驗估計法
D.寫實記錄法
B選項錯誤,屬于制定人工定額的方法,與技術測定法是平行關系。
C選項錯誤,屬于制定人工定額的方法,與技術測定法是平行關系。
D選項正確,技術測定法采用測時法、寫實記錄法、工作日寫實法。

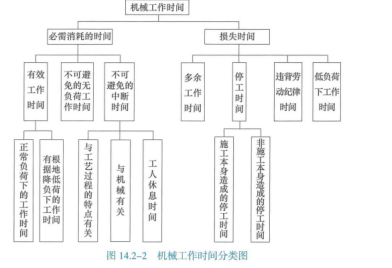

34、下列施工機械工時消耗中,屬于必需消耗的工作時間的是( )。
A.施工本身造成的停工時間
B.多余工作時間
C.不可避免的無負荷下工作時間
D.低負荷下工作時間
B選項錯誤,屬于損失時間。
C選項正確,屬于必需消耗的工作時間。
D選項錯誤,屬于損失時間。

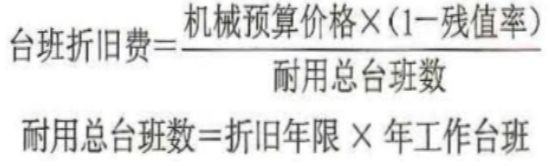

35、某施工機械預算價格140 萬元,折舊年限12年(按年限平均法折舊),殘值率5%,年平均工作260臺班。該機械臺班折舊費為()元。
A.426.28
B.448.72
C.5115.38
D.5384.62

耐用總臺班=12×260=3120臺班;
臺班折舊費=140×10000×(1-5%)÷3120=426.28元/臺班
36、利用概算定額法編制單位建筑工程概算的工作有:①確定分部分項工程概算定額基價;②列出分部分項工程并計算工程量;③計算企業管理費、利潤、規費和稅金;④計算單位工程概算造價;⑤計算單位工程的人、材、機費用。編制步驟正確的是( ) 。
A.②①③⑤④
B.①②③⑤④
C.①②⑤③④
D.②①⑤③④
(1)按照概算定額分部分項順序,列出各分項工程的名稱;
(2)確定各分部分項工程項目的概算定額單價(基價);
(3)計算單位工程的人、材、機費用;
(4)根據人、材、機費用,結合其他各項取費標準,分別計算企業管理費、利潤、規費和稅金;
(5)計算單位工程概算造價。
37、關于采用實物量法與定額單價法編制施工圖預算的說法,正確的是()。
A.實物量法與定額單價法在計算人、料、機費用及匯總方法方面完全相同
B.實物量法編制的預算相對于定額單價法工作量更小、編制過程更快捷
C.實物量法編制的預算相對于定額單價法更能準確反映實際價格
D.實物量法與定額單價法均適用于市場經濟條件波動較大的情況
B選項錯誤,采用實物量法需要統計人工、 材料、機械臺班消耗量,還需搜集相應的實際價格,因而工作量較大、計算過程繁瑣。
C選項正確,實物量法編制施工圖預算所用人工、材料和機具臺班的單價都是當時當地的實際價格,編制出的預算可較準確地反映實際水平。
D選項錯誤,實物量法適用于市場經濟條件波動較大的情況。
38、某擬建工程與已完工程地上部分的建設條件和設計完全相同,但地下部分不同。審查擬建工程施工圖預算的地上部分,最適宜采用的方法是 ()。
A.標準預算審查法
B.篩選審查法
C.分組預算審查法
D.對比審查法
(1)擬建工程與已完或在建工程預算采用同一施工圖,但基礎部分和現場施工條件不同,則相同部分可采用對比審查法。
(2)工程設計相同,但建筑面積不同,兩工程的建筑面積之比與兩工程各分部分項工程量之比大體一致。
(3)兩工程面積相同,但設計圖紙不完全相同,則相同的部分,如廠房中的柱子、屋架、屋面、磚墻等,可進行工程量的對照審查。
39、根據《建設工程工程量清單計價規范》規定,代表專業工程的項目編碼是()。
A.1、2 位
B.5、6 位
C.3、4 位
D.7、8、9位
【注意】解析已按《建設工程工程量清單計價標準》GB/T 50500-2024最新說法更新。
40、編制工程量清單時,應列入其他項目清單的是()。
A.特殊地區施工增加費
B.社會保險費
C.材料暫估價
D.工程定位復測費
B選項錯誤,屬于規費。
C選項正確,屬于其他項目費。
D選項錯誤,屬于措施項目費。
41、關于工程量清單編制的說法,正確的是( )。
A.招標工程量清單必須由招標人自行編制
B.清單項目的工程量計算規則由清單編制人自主確定
C.招標工程量清單應以分部工程為單位編制
D.名稱相同但特征不同的清單項目應分別列項
B選項錯誤,分部分項工程量清單中所列工程量應按《計算標準》的工程量計算規則計算。工程計算規則是指對清單項目工程量計算的規定。
C選項錯誤,招標工程量清單應以單位(項)工程為單位編制。
D選項正確,對清單項目特征不同的項目應分別列項,如基礎工程,僅混凝土強度等級不同,足以影響投標人的報價,故應分開列項。
【過期考點,僅做參考】 42、招標人的招標控制價(最高投標限價)編制錯誤,投標人在進行投訴時,應該在招標控制價(最高投標限價)公布后( ) 向招投標監督機構和工程造價管理機構投訴。
A.5天內
B.10天內
C.15天內
D.20天內
投標人經復核認為招標人公布的最高投標限價未按照《建設工程工程量清單計價規范》GB 50500-2013 的規定進行編制的,應在最高投標限價公布后5天內向招投標監督機構和工程造價管理機構投訴。
【過期考點,僅做參考】43、某項目根據《建設工程工程量清單計價》編制的最高投標限價,相關數據為:建筑分部分項工程費為 5000 萬元,安裝分部分項工程費為 2400萬元,裝飾裝修分部分項工程費為3000萬元,其中定額人工費占部分項工程費的 25%,措施項目費以分部分項工程費為計費基礎,費率為11%,其他項目費合計900萬元,規費以人工費為計算基礎費率為12%,以上項目均不含增值稅,增值稅稅率為9%,則該項目的最高投標限價合計為( )萬元。
A.12756.00
B.13692.00
C.13904.04
D.14138.04
分部分項工程費=5000+2400+3000=10400萬元;
措施項目費=10400*11%=1144萬元;
其他項目費=900萬元;
規費=(5000+2400+3000)*25%*12%=312萬元;
增值稅=(10400+1144+900+312)*9%=1148.04萬元;
最高投標限價=分部分項工程費+措施項目費+其他項目費+規費+稅金=10400+1144+900+312+1148.04=13904.04萬元。
【過期考點,僅做參考】44、關于最高投標限價編制的說法,正確的是()。
A.暫估價應采用基準日期的市場平均價格
B.計算總承包服務費時,不考慮招標人是否自行供應材料和設備
C.編制措施項目費時,針對無法計算工程量的措施項目,可以以"項”為單位的方式計價,但不包括規費和稅金
D.綜合單價應包括由招標人承擔的風險費用
A選項錯誤,暫估價中的材料、工程設備單價、控制價應按招標工程量清單列出的單價計入綜合單價,暫估價專業工程金額應按招標工程量清單中列出的金額填寫。
B選項錯誤,總承包服務費應按照省級或行業建設主管部門的規定,并根據招標文件列出的內容和要求估算。招標人自行供應材料、設備的,按招標人供應材料、設備價值的 1% 計算。
C選項正確,編制措施項目費時,可以計算工程量的措施項目,應按分部分項工程量清單的方式采用綜合單價計價,其余的措施項目可以以"項" 為單位的方式計價,應包括除規費、稅金外的全部費用。
D選項錯誤,綜合單價應包括由投標人承擔的風險費用而不是招標人。
45、已知招標工程量清單中挖土方的工程量為3000m3,其投標人在考慮工作面和放坡后,預計挖土方量為3600m3,經測算,完成該挖土方的人工費40000元,材料費2000元,施工機具使用費140000元,管理費取人、料、機械費之和的10%,利潤取人、料、機費用及管理費之和的6%。不考慮其他因素,根據《建設工程工程量清單計價規范》,該分項工程報價的綜合單價應為( ) 元/m3。
A.53.89
B.70.74
C.58.95
D.66.73
綜合單價=(40000+2000+140000)×(1+10%)×(1+6%)÷3000=70.74元/m3
46、工程量清單計價模式下,投標人按照招標工程量清單中列出的金額填寫且不得變動的是( ) 。
A.暫列金額和專業工程暫估價
B.暫列金額和總承包服務費
C.計日工和總承包服務費
D.計日工和專業工程暫估價
(2)暫估價不得變動和更改。暫估價中的材料、工程設備必須按照暫估單價計入綜合單價;專業工程暫估價必須按照招標工程量清單中列出的金額填寫。
47、某混凝土結構工程,工程量清單中估計工程量為8000m2,合同規定綜合單價為11.3元/m2,并且當實際工程量超過估計工程量15%時,應調整單價,單價調為10元/m2。工程結束時承包商實際完成混凝土結構工程量為10000m2,則該項工程結算款為()萬元。
A.10.000
B.11.040
C.11.300
D.11.196
(10000-8000)÷8000×100%=25%>15%,故增加部分的工程量的綜合單價應調整為10元/m2
即:[8000×(1+15%)×11.3+(10000-8000×(1+15%))×10]÷10000=11.196萬元
【過期考點,僅做參考】48、根據《建設工程施工合同(示范文本)》,承包人向監理人正式遞交索賠報告應在發出索賠意向通知書后( )天內。
A.28
B.14
C.21
D.56
承包人應在發出索賠意向通知書后28天內,向監理人正式遞交索賠報告。
49、施工過程中,需要進行現場簽證的事項是()。
A.工程變更導致的施工措施費增減
B.完成施工合同以內的零星工程
C.承包人原因導致設備窩工損失
D.承包人原因引起的工程量增減
(1)施工合同范圍以外零星工程的確認;
(2)在工程施工過程中發生變更后需要現場確認的工程量;
(3)非承包人原因導致的人工、設備窩工及有關損失;
(4)符合施工合同規定的非承包人原因引起的工程量或費用增減;
(5)確認修改施工方案引起的工程量或費用增減;
(6)工程變更導致的工程施工措施費增減等。A選項正確
B選項錯誤,完成施工合同以內的零星工程屬于合同內的內容無需簽證。
C選項錯誤,承包人原因導致設備窩工損失屬于承包人自己應承擔的責任無需簽證。
D選項錯誤,承包人原因引起的工程量增減屬于承包人自己應承擔的責任無需簽證。
50、某工程在施工過程中,因不可抗力造成永久性工程損失55萬元,承包人受傷人員醫藥費6萬元,施工機具損失18萬元,復工前承包人按發包人要求清理工程費用8萬元。以上費用應由發包人承擔的金額為( )萬元。
A.32
B.69
C.63
D.87
(1)永久工程、已運至施工現場的材料的損壞,以及因不可抗力事件引起施工場地內及工程損壞造成的第三方人員傷亡和財產損失由發包人承擔;
(2)承包人施工設備的損壞及停工損失和措施項目的損壞、清潔、修復費用,以及因承包人原因發生的第三方人員傷亡和財產損失由承包人承擔;
(3)發包人和承包人承擔各自人員傷亡和財產的損失;
(4)因不可抗力引起暫停施工的,停工期間按照發包人要求照管、清理、修復工程的費用和發包人要求留在施工現場必要的管理與保衛人員工資由發包人承擔;
(5)因不可抗力影響承包人履行合同約定的義務,引起工期延誤的,應當順延工期,發包人要求趕工的,由此增加的趕工費用由發包人承擔;
(6)其他情形按法律法規規定執行。
即:55+8=63萬元
【過期考點,僅做參考】51、根據《施工合同示范文本》關于進度款審核和支付的說法,正確的是()。
A.發包人簽發進度款支付證書表明發包人已接受承包人完成的相應工作
B.發包人逾期支付工程進度款的,應按照中國人民銀行發布的同期存款利率支付違約金
C.發包人和監理人對承包人進度付款申請單有異議的,有權要求承包人修正和提交補充資料
D. 監理人應在收到承包人進度付款申請單及相關資料后14天內完成審查并報送發包人
A選項錯誤,發包人簽發進度款支付證書或臨時進度款支付證書,不表明發包人已同意、批準或接受了承包人完成的相應部分的工作。
B選項錯誤,從應付期限逾期之日起計算的應付利息[利率按同期全國銀行間同業拆借中心公布的貸款市場報價利率(LPR)計]。
C選項正確,發包人和監理人對承包人進度付款申請單有異議的,有權要求承包人修正和提供補充資料。
D選項錯誤,除專用合同條款另有約定外,監理人應在收到承包人進度付款申請單以及相關資料后7天內完成審查并報送發包人。
52、某工程采用單價合同計價方式,其中一個分項工程的全費用綜合單價為500元/m3,合同約定:發包人第1個月起,從承包人工程進度款中按3%扣留質量保證金,監理人每月簽發付款憑證的最低金額為25萬元,在第一個月承包人僅進行了該分項工程施工實際完成并經監理人計量的該分項工程量為450m3。第1個月監理人實際簽發的付款金額為()萬元。
A.0
B.21.825
C.22.500
D.25.000
(2)監理人每月簽發付款憑證的最低金額為25萬元,第一月的進度款為21.825萬元<25萬元,
(3)因此第1個月監理人實際簽發的付款金額為0元。
【過期考點,僅做參考】53、關于總價合同工程竣工結算編制的說法,正確的是()。
A.應按照施工圖、設計變更及工程洽商計算各分部分項工程量,依據合同約定單價確定竣工結算價
B.應根據合同約定方法計算清單工程量及設計變更增加工程量的工程成本并計算酬金及稅費
C.應以竣工圖為依據核定分部分項工程量并計算分部分項工程價款及相關稅費
D.應在合同價基礎上對設計變更、工程洽商及工程索賠等合同約定可以調整的內容進行調整
A選項錯誤,適合采用單價合同的編制方法。
B選項錯誤,適合采用成本加酬金合同的編制方法。
C選項錯誤,適合采用單價合同的編制方法。
D選項正確,采用總價合同的,應在合同價基礎上對設計變更、工程洽商以及工程索賠等合同約定可以調整的內容進行調整。
54、國際工程投標報價中,現場管理費應列入()。
A.分包報價
B.開辦費
C.待攤費用
D.暫定金額
55、估價師根據以往實際經驗獲得有關資料,直接估算出分項工程中人工、材料的消耗量,從而估算出分項工程的直接費單價,這種方法稱為()。
A.經驗估算法
B.匡算估價法
C.定額估價法
D.作業估價法
B選項正確,匡算估價法是指估價師根據以往的實際經驗或有關資料,直接估算出分項工程中人工、材料、機具的消耗量,從而估算出分項工程的人、料、機單價。
C選項錯誤,使用定額估價法時,應具備較準確的人工、材料、機械臺班的消耗定額以及人工材料和機械臺班的使用單價。一般擁有較可靠定額標準的企業,定額估價法應用較為廣泛。
D選項錯誤,作業估價法是先估算出總工作量、分項工程的作業時間和正常條件下勞動人員、施工機械的配備,然后計算出各項作業持續時間內的人工和機械費用。
【過期考點,僅做參考】56、下列成本費用要素中,屬于經營成本的是()。
A.修理費
B.折舊費
C.攤銷費
D.利息支出
A選項正確,經營成本=外購原材料、燃料及動力費+工資及福利費+修理費+其他費用;經營成本= 總成本費用-折舊費-攤銷費-利息支出。
B選項錯誤,屬于總成本費用,與經營成本是平行關系。
C選項錯誤,屬于總成本費用,與經營成本是平行關系。
D選項錯誤,屬于總成本費用,與經營成本是平行關系。
【過期考點,僅做參考】57、對承包單位已經繳納的建筑工程一切險和第三方責任險保險費,監理人對其進行計量適宜采用的方法是()。
A.均攤法
B.圖紙法
C.分解計量法
D.憑據法
A選項錯誤,如:為監理工程師提供宿舍,保養測量設備,保養氣象記錄設備,維護工地清潔和整潔等。
B選項錯誤,如:混凝土構筑物的體積、鉆孔樁的樁長等。
C選項錯誤,主要是為了解決一些包干項目或較大的工程項目的支付時間過長,影響承包人的資金流動等問題。
D選項正確,如:建筑工程險保險費、第三方責任險保險費、履約保證金等項目。
【過期考點,僅做參考】58、論證新技術方案是否對產品質量有足夠的保證程度,屬于技術方案的是( )。
A.先進性
B.可靠性
C.經濟性
D.安全性
技術先進性可以通過各種技術經濟指標體現出來,主要有:降低原材料和能源消耗,縮短工藝流程,提高勞動生產率, 有利于保證和提高產品質量,提高自動化程度, 有益于人身安全, 減輕工人的勞動強度, 減少污染、消除公害,有助于改善環境。同時, 有利于縮小與國外先進水平的差距。
【過期考點,僅做參考】59、根據《建設工程造價鑒定規范》,關于計量爭議鑒定的說法,正確的是( )。
A.當事人一方僅提出異議未提供證據的,以原計量結果進行鑒定
B.當事人一方既提出異議又提出證據的,以提出異議方的計量結果進行鑒定
C.當事人就總價合同計量發生爭議的,合同對工程計量沒有約定的,應對全部工程量進行鑒定
D.當事人就總價合同計量發生爭議的,合同對工程計量有約定的,僅就變更部分進行鑒定
A選項正確,當事人一方僅提出異議未提供具體證據的,按原計量結果進行鑒定。
B選項錯誤,當事人一方既提出異議又提出具體證據的,應復核或進行現場勘驗,按復核后的計量結果進行鑒定。
C選項錯誤,當事人就總價合同計量發生爭議的,總價合同對工程計量沒有約定的,僅就工程變更部分進行鑒定。
D選項錯誤,當事人就總價合同計量發生爭議的,總價合同對工程計量有約定的,按約定進行鑒定。
【過期考點,僅做參考】60、下列財務計劃現金流量表的構成要素中,屬于籌資活動現金流入的是()
A.增值稅進項稅額
B.股利分配
C.技術方案資本金投入
D.償還債務本金
A選項錯誤,屬于經營活動現金流出。
B選項錯誤,屬于籌資活動現金流出。
C選項正確,屬于籌資活動現金流入。
D選項錯誤,屬于籌資活動現金流出。
【過期考點,僅做參考】61、關于影響利率高低因素的說法,正確的有()。
A.社會平均利潤率的高低直接影響利率的高低
B.通常借貸資本供過于求時,利率會呈上漲趨勢
C.通貨膨脹會對利率高低產生直接影響
D.借出資本的風險越高其利率可能越高
E.通常借貸資本的期限越長其利率越低
B選項錯誤,在社會平均利潤率不變的情況下,利率高低取決于金融市場上借貸資本的供求情況。借貸資本供過于求,利率便下降。
C選項正確,通貨膨脹對利息的波動有直接影響,資金貶值往往會使利息無形中成為負值。(注意新版教材已經刪除通貨膨脹對利率的影響,但當年考試時此選項說法是正確的)
D選項正確,借出資本要承擔一定的風險,風險越大,利率也就越高。
E選項錯誤,貸款期限長,不可預見因素多,風險大,利率就高;反之利率就低。
綜上,本題應選ACD。
62、下列技術方案經濟效果評價指標中,屬于盈利能力分析的動態指標有( )。
A.資本金凈利潤
B.財務內部收益率
C.財務凈現值
D.速度比率
E.利息備付率
B選項正確,屬于盈利能力分析的動態指標。
C選項正確,屬于盈利能力分析的動態指標。
D選項錯誤,屬于償債能力分析的指標。
E選項錯誤,屬于償債能力分析的指標。
綜上,本題應選BC。

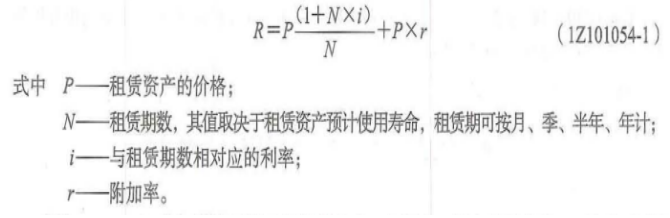

63、采用附加率法估算租賃設備租金時,影響每期租金的因素有()。
A.租賃設備的價格
B.租賃期數
C.與租賃期數相對應的利率
D.出租方的股權結構
E.承租方的資金來源

64、下列價值工程活動中,屬于功能分析工作內容的是()。
A.功能成本分析
B.功能定義
C.工作對象選擇
D.功能整理
E.確定改進范圍
B選項正確,功能分析包括功能的定義、整理和計量。
C選項錯誤,屬于價值工程準備階段。
D選項正確,功能分析包括功能的定義、整理和計量。
E選項錯誤,屬于功能評價。
綜上,本題應選BD。
65、關于采用雙倍余額遞減法計算固定資產折舊的說法,正確的有()。
A.壽命期累計折舊額與年限平均法累計折舊額相等
B.前期年折舊額高,后期年折舊額低
C.固定資產賬面價值逐年減少
D.計算折舊額使用的折舊率逐年下降
E.固定資產折舊年限與年限平均法折舊年限相同
B選項正確,雙倍余額遞減法是加速折舊的方法,是在不縮短折舊年限和不改變凈殘值率的情況下,改變固定資產折舊額在各年之間的分布,在固定資產使用前期提取較多的折舊,而在使用后期則提取較少的折舊。
C選項正確,采用雙倍余額遞減法,固定資產賬面余額隨著折舊的計提逐年減少,而折舊率不變。
D選項錯誤,計算折舊額使用的折舊率不是逐年下降,而是折舊率不變。
E選項正確,雙倍余額遞減法是不縮短折舊年限和不改變凈殘值率的。
綜上,本題應選ABCE。
A選項需注意,雙倍余額遞減法不考慮預計凈殘值,只是前面年份不考慮。最后兩年平均計算的時候還是會考慮,故最終累計折舊額是一樣的。
66、將一項包括數項資產的建造合同分立為單項合同需同時具備一定的條件,這些條件包括()。
A.每項資產均有獨立的建造計劃
B.每項資產的價值不低于合同價值的三分之一
C.每項資產可以獨立進行分包,且可由不同的分包單位實施
D.每項資產的收入和成本可以單獨辨認
E.與客戶就每項資產進行單獨談判,雙方能夠接受或拒絕與每項資產有關的合同條款
(1)每項資產均有獨立的建造計劃;
(2)與客戶就每項資產單獨進行談判,雙方能夠接受或拒絕與每項資產有關的合同條款;
(3)每項資產的收入和成本可以單獨辨認。
如果不同時具備上述三個條件,則不能將建造合同進行分立,而應將其作為一項合同進行會計處理。
綜上,本題應選ADE。
67、關于項目融資特點的說法,正確的有()。
A.項目出現問題,項目貸款人可以追索借款人除該項目以外的任何形式的資產
B.項目融資是一種需進入項目投資者資產負債表的貸款形式
C.通常會增加貸款人對投資者資信的依賴程度
D.項目融資是以項目為主體的融資活動
E.在項目初始階段應合理分配全壽命周期中的風險
B選項錯誤,項目融資是一種在資產負債表之外的融資。
C選項錯誤,提高項目的債務承受能力,減少貸款人對投資者資信和其他資產的依賴程度。
D選項正確,項目融資是以項目為主體的融資活動。
E選項正確,在項目決策階段應盡早地確定哪些基礎設施項目能夠進行項目融資,并且可以在項目的初始階段就較合理地分配項目整個生命周期中的風險 ,而且風險將通過項目評估時的定價而變得清晰。
綜上,本題應選DE。
68、為了提高現金使用效率,企業可采取的現金管理方法有()。
A.推遲應付票據及應付賬款的支付,充分利用供貨方提供的信用優惠
B.盡可能多地將現金轉換為有價證券,以獲得更多收益
C.盡量使現金流入和現金流出發生的時間趨于一致
D.制定收賬政策時,縮短應收賬款和應收票據的時間
E.合理使用現金浮游量
(1)力爭現金流量同步。盡量使現金流入和現金流出發生的時間趨于一致。
(2)使用現金浮游量。在使用浮游量時要控制好時間,以免發生銀行存款的透支。
(3)加速收款。主要是指縮短應收賬款的時間。
(4)推遲應付款的支付,充分利用供貨方提供的信用優惠。
綜上,本題應選ACDE。
【注意】解析已按新版教材說法更新,應收賬款(應付賬款)包含了應收票據(應付票據)在內。
69、以下屬于規費的是( )
A.勞動保護費
B.職工福利費
C.工傷保險費
D.醫療保險費
E.財產保險費
B選項錯誤,屬于企業管理費。
C選項正確,屬于規費。
D選項正確,屬于規費。
E選項錯誤,屬于企業管理費。
綜上,本題應選CD。
【過期考點,僅做參考】70、下列措施項目費中,宜采用綜合單價法計價的有()。
A.垂直運輸工程費
B.腳手架工程費
C.混凝土模板工程費
D.冬雨季施工增加費
E.夜間施工增加費
A選項正確,宜采用綜合單價法計價。
B選項正確,宜采用綜合單價法計價。
C選項正確,宜采用綜合單價法計價。
D選項錯誤,宜采用計算基數乘以對應的費率。
E選項錯誤,宜采用計算基數乘以對應的費率。
綜上,本題應選ABC。

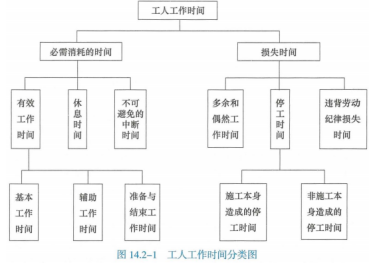

71、編制人工定額時,應計入定額時間的有()。
A.由于勞動組織不合理導致工作中斷所占用的時間
B.準備與結束工作時間
C.工人必需的休息時間
D.不可避免的中斷時間
E.由于材料供應不及時引起的停工時間
B、C、D選項正確,定額時間是在擬定的基本工作時間、輔助工作時間、準備與結束時間、不可避免的中斷時間以及休息時間的基礎上編制的。
E選項錯誤,屬于停工時間中的施工本身造成的停工時間。
綜上,本題應選BCD。

72、設備安裝工程概算的編制方法有( )
A.估算指標法
B.預算單價法
C.類似工程經驗法
D.概算指標法
E.擴大單價法
B選項正確,屬于設備安裝工程概算的編制方法。
C選項錯誤,類似工程經驗法是干擾項。類似工程預算法屬于建筑工程概算的編制方法。
D選項正確,屬于設備安裝工程概算的編制方法。
E選項正確,屬于設備安裝工程概算的編制方法。
綜上,本題應選BDE。
73、關于施工圖預算對施工單位作用說法正確的有( )。
A.可作為確定最高投標報價的依據
B.可作為確定投標報價的參考依據
C.可作為進行施工準備的依據
D.可作為控制工程成本的依據
E.可作為安排建設資金計劃的依據
B選項正確,屬于施工圖預算對施工單位作用。
C選項正確,屬于施工圖預算對施工單位作用。
D選項正確,屬于施工圖預算對施工單位作用。
E選項錯誤,屬于施工圖預算對建設單位作用。
綜上,本題應選BCD。
74、下列資料中,屬于招標工程量清單編制依據的有 ()。
A.設計文件
B.施工現場情況
C.合理的施工方案
D.地勘水文資料
E.企業定額
(1)《建設工程工程量清單計價標準》GB/T 50500-2024和相關的國家及行業工程量計算標準。
(2)國家及省級、行業建設主管部門頒發的工程量計量計價規定,以及根據工程需要補充的工程量計算規則。
(3)招標文件、合同條款及其相關資料。
(4)工程招標圖紙及其相關資料。
(5)與建設工程有關的技術標準規范。
(6)施工現場情況、地勘水文資料、工程特點及交付標準。
(7)其他相關資料。
綜上,本題應選ABD。
【注意】解析已按《建設工程工程量清單計價標準》GB/T 50500-2024最新說法更新。23年考試時正確答案應選ABCD。
75、關于投標人進行工程量清單報價的說法,正確的有()。
A.投標報價不得低于工程成本
B.暫列金額應根據招標工程量清單列出的金額填寫
C.投標人對投標報價的任何優惠均應反映在相應的綜合單價中
D.暫估價應依據投標人市場詢價結果進行填報
E.投標人應在綜合單價中計入招標文件要求其承擔的風險費用
B選項正確,暫列金額應根據招標工程量清單列出的金額填寫,不得變動。
C選項正確,投標人在進行工程項目工程量清單招標的投標報價時,不能進行投標總價優惠(或降價、讓利),投標人對投標報價的任何優惠(或降價、讓利)均應反映在相應清單項目的綜合單價中。
D選項錯誤,暫估價不得變動和更改。暫估價中的材料、工程設備必須按照暫估單價計入綜合單價;專業工程暫估價必須按照招標工程量清單中列出的金額填寫。
E選項正確,綜合單價中應包括招標文件中劃分的應由投標人承擔的風險范圍及費用,招標文件中沒有明確的,應提請招標人明確。
綜上,本題應選ABCE。
【過期考點,僅做參考】76、根據《建設工程工程量清單計價規范》,下列費用中,應按國家或省級、行業建設主管部門的規定計價,不得作為競爭性費用的有()。
A.安全文明施工費
B.計日工
C.財產保險費
D.規費
E.總承包服務費
(1)措施項目清單中的安全文明施工費應按照國家或省級、行業建設主管部門的規定計算確定,不得作為競爭性費用。
(2)規費和稅金必須按國家或省級、行業建設主管部門規定的標準計算,不得作為競爭性費用。
綜上,本題應選AD。
77、根據《標準施工招標文件》,下列導致承包人工期延誤和費用增加的事件中,承包人能同時獲得工期、費用和利潤索賠的有( )。
A.承包人應監理人要求對材料重新檢驗且檢驗結果合格
B.設計單位提供圖紙延誤
C.采用合同未約定的安全作業環境及安全施工措施
D.異常惡劣的氣候條件
E.發包人的原因造成工期延誤
B選項正確,承包人能同時獲得工期、費用和利潤索賠。
C選項錯誤,承包人能獲得費用索賠。
D選項錯誤,承包人能獲得工期索賠。
E選項正確,承包人能同時獲得工期、費用和利潤索賠。
綜上,本題應選ABE。
78、根據《建設工程施工合同(示范文本)》,關于工程保修期內的保修責任和修復費用的說法,正確的有()。
A.因承包人原因造成工程的缺陷,承包人應負責修復并承擔修復費用
B.因發包人使用不當造成工程的缺陷,發包人承擔修復費用并支付承包人合理利潤
C.發包人未經驗收擅自使用工程的,承包人不再承擔修復責任和費用
D.因不可抗力原因造成工程的缺陷,發包人承擔修復費用并支付承包人合理利潤
E.因工程的缺陷導致的人身傷害和財產損失應由造成缺陷的責任方承擔
B選項正確,保修期內,因發包人使用不當造成工程的缺陷、損壞,可以委托承包人修復,但發包人應承擔修復的費用,并支付承包人合理利潤。
C選項錯誤,發包人未經竣工驗收擅自使用工程的,保修期自轉移占有之日起算。在工程保修期內,承包人應當根據有關法律規定以及合同約定承擔保修責任。
D選項正確,因其他原因造成工程的缺陷、損壞,可以委托承包人修復,發包人應承擔修復的費用,并支付承包人合理的利潤。
E選項正確,因工程的缺陷、損壞造成的人身傷害和財產損失由責任方承擔。
綜上,本題應選ABDE。
【過期考點,僅做參考】79、根據《保障農民工工資支付條例》,關于農民工工資支付的說法,正確的有(??)。
A.農民工工資應以現金、實物或有價證券等形式發放
B.分包單位拖欠農民工工資的,由施工總承包單位先行清償,再依法進行追償
C.建設單位應按照合同約定及時足額將人工費撥付至農民工工資專用賬戶
D.若農民工工資采取施工總承包單位代發的方式支付,總承包單位與分包單位對工程數量、質量等產生爭議時,待爭議解決后再按規定代發
E.建設項目違反工程建設相關法律法規導致拖欠農民工工資的,由建設單位清償
A選項錯誤,農民工工資應當以貨幣形式,通過銀行轉賬或者現金支付給農民工本人,不得以實物或者有價證券等其他形式替代;
B選項正確,分包單位拖欠農民工工資的,由施工總承包單位先行清償,再依法進行追償。工程建設項目轉包,拖欠農民工工資的,由施工總承包單位先行清償,再依法進行追償;
C選項正確,建設單位應當按照合同約定及時撥付工程款,并將人工費用及時足額撥付至農民工工資專用賬戶,加強對施工總承包單位按時足額支付農民工工資的監督;
D選項錯誤,建設單位與施工總承包單位或者承包單位與分包單位因工程數量、質量、造價等產生爭議的,建設單位不得因爭議不按照本條例的規定撥付工程款中的人工費用,施工總承單位也不得因爭議不按照規定代發工資;
E選項正確,工程建設項目違反國土空間規劃、工程建設等法律法規,導致拖欠農民工工資的,由建設單位清償;
綜上,本題應選BCE。
【過期考點,僅做參考】80、關于技術方案不確定性分析的說法,正確的有()。
A.常用的不確定性分析方法包括盈虧平衡分析和敏感性分析
B.技術方案的不確定性是客觀存在的,通常政策變化、技術進步等原因會帶來不確定性
C.技術方案論證中所依據的數據不充分或預測方法的局限性會帶來不確定性
D.通過不確定性分析,可以準確計量各不確定因素對技術方案經濟效果產生的影響
E.不確定性的直接后果是使技術方案經濟效果的實際值與評價值相偏離,從而給決策帶來風險
A選項正確,常用的不確定性分析方法有盈虧平衡分析和敏感性分析。
B選項正確,如政府政策的變化,新的法律、法規的頒布,國際政治經濟形勢的變化等,均會對技術方案的經濟效果產生一定的甚至是難以預料的影響。
C選項正確,所依據的基本數據不足或者統計偏差、預測方法的局限,預測的假設不準確等,會影響技術方案經濟效果評價的結果。
D選項錯誤,通過不確定性分析,無法以定量來表示定性因素對技術方案經濟效果產生的影響。
E選項正確,不確定性的直接后果是使技術方案經濟效果的實際值與評價值相偏離,從而給決策帶來風險。
綜上,本題應選ABCE。
