公交车短裙挺进太深了h女友,国产亚洲精品久久777777,亚洲成色www久久网站夜月,日韩人妻无码精品一区二区三区

您現在的位置:233網校 >一級建造師 > 專業工程管理與實務 > 機電工程 > 機電工程歷年真題

[一建歷年真題]2023年機電工程考試真題及答案解析.pdf

0下載幣 大?。?20.62KB 下載數:0

備考一級建造師考試的考生們,沖刺階段已經來臨!《機電工程》作為考試的重要科目之一,其真題的價值不言而喻。我們為大家帶來了2023年一級建造師《機電工程》考試真題及答案解析,這份資料是考生們沖刺高分的得力助手。通過練習真題,考生可以熟悉考試題型,了解命題思路,發現自己的薄弱環節并及時進行查漏補缺。還在為備考發愁的考生們,不妨借助這份真題資料,為自己的考試增添一份保障,向著高分全力沖刺!

[一建歷年真題]2023年機電工程考試真題及答案解析

第1題 單選題 (每題1分,共20題,共20分)

1、修配法是對補償件進行補充加工,其目的是()。

A.補充設計工藝不足

B.修補設備制造缺陷

C.修復使用后的缺陷

D.抵消安裝積累誤差

參考答案:D
參考解析:D選項正確,必要時選用修配法,對補償件進行補充加工,抵消過大的安裝累積誤差。這種方法是在調整法解決不了時才使用。

2、【考點已過期】金屬氧化物接閃器試驗時,需測量的是()。

A.電導電流

B.持續電流

C.放電電流

D.短路電流

參考答案:B
參考解析:B選項正確,A選項錯誤,測量接閃器的泄漏電流、磁吹接閃器的交流電導電流、金屬氧化物接閃器的持續電流。 C選項錯誤,為干擾選項,無此說法。 D選項錯誤,光伏組件之間的接線在組串后應進行光伏組件串的開路電壓和短路電流的測試施工時嚴禁接觸組串的金屬帶電部位。

3、凝汽器組裝完畢后,汽測應進行的試驗是()。

A.真空試驗

B.壓力試驗

C.氣密性試驗

D.灌水試驗

參考答案:D
參考解析:D選項正確,凝汽器組裝完畢后,汽側應進行灌水試驗。灌水高度宜在汽封洼窩以下100mm,維持24h應無滲漏。已經就位在彈簧支座上的凝汽器,灌水試驗前應加臨時支撐。灌水試驗完成后應及時把水放凈。

4、工業爐窯烘爐,編制的烘爐曲線內容不包括()。

A.升溫速度

B.恒溫時間

C.烘爐期限

D.材料性能

參考答案:D
參考解析:ABC選項,烘爐曲線包括:烘爐期限、升溫速度、恒溫時間、最高溫度、更換加熱系統的溫度、烘爐措施、操作規程及應急預案等。

5、關于閥門安裝時的說法,正確的是()。

A.螺紋連接時閥門應開啟

B.安全閥門應該水平布置

C.焊接連接時閥門應關閉

D.按介質流向定安裝方向

參考答案:D
參考解析:A錯誤,當閥門與金屬管道以法蘭或螺紋方式連接時,閥門應在關閉狀態下安裝; B錯誤,安全閥應垂直安裝;安全閥的出口管道應接向安全地點;在安全閥的進、出管道上設置截止閥時,應加鉛封,且應鎖定在全開啟狀態;在管道系統安裝完成進行壓力試驗時,安全閥須采取隔離措施,避免損壞安全閥,破壞其技術參數。 C錯誤,以焊接方式連接時,閥門應在開啟狀態下安裝,對接焊縫底層宜采用氬弧焊。當非金屬管道采用電熔連接或熱熔連接時,接頭附近的閥門應處于開啟狀態。 D正確,閥門安裝前,應按設計文件核對其型號,并應按介質流向確定其安裝方向;檢查閥門填料,其壓蓋螺栓應留有調節裕量。

6、關于金屬立式拱頂罐底板施工的說法,正確的是 ()。

A.儲罐底板排版應考慮焊縫要集中

B.中幅板焊接先焊長縫,后焊短縫

C.在邊緣板下安裝楔鐵,補償焊縫的角向收縮

D.底板邊緣板對接接頭采用外大內小不等間隙

參考答案:C
參考解析:A錯誤,焊縫排版集中應力過大。 B錯誤,中幅板焊接先焊短焊縫,后焊長焊縫。 C正確,底板邊緣板對接接頭采用不等間隙,間隙要外小內大;采用反變形措施,在邊緣板下安裝楔鐵,補償焊縫的角向收縮。 D錯誤,邊緣板對接接頭不等間隙要外小內大。

7、關于溫度檢測儀表安裝的說法,錯誤的是() 。

A.受物料強烈沖擊的位置安裝時應采取防彎曲措施

B.壓力式溫度計的感溫包應大部分浸入被測對象中

C.多粉塵環境安裝的測溫元件應采取防止磨損措施

D.表面溫度計的感溫面與被測對象表面應緊密接觸

參考答案:B
參考解析:溫度檢測儀表安裝: A選項,測溫元件安裝在易受被測物料強烈沖擊的位置時,應按設計要求采取防彎曲措施。 B選項,壓力式溫度計的感溫包必須全部浸入被測對象中。 C選項,在多粉塵的部位安裝測溫元件,應采取防止磨損的措施。 D選項,表面溫度計的感溫面與被測對象表面應緊密接觸,并應固定牢固。

8、 關于搪鉛法施工的做法,正確的是()。

A.已銹蝕的基體表面在搪鉛前應進行火焰除銹

B.直接搪鉛法搪鉛應1次成型,不可反復搪鉛

C.間接搪鉛法應先在被搪鉛表面加熱進行掛錫

D.搪鉛時,每層不需中間檢查且厚度可不一致

參考答案:C
參考解析:A錯誤,無此說法。 B錯誤,搪鉛法施工:搪鉛設備基體表面處理后應露出金屬光澤,直接搪鉛法搪鉛不應少于2層。 C正確,間接搪鉛法應先在被捕鉛表面采用加熱涂錫法進行掛錫,掛錫厚度符合要求。 D錯誤,搪鉛時,每層應進行中間檢查。厚度應均勻一致,不應有夾渣、裂紋、鼓泡、氣孔、焊瘤等缺陷。

9、關于保冷塔上附件的保冷施工要求,正確的是()。

A.吊耳、測溫儀表管座不得進行保冷

B.附件的保冷層長度等于保冷層厚度

C.附件保冷層厚度為鄰近保冷層厚度

D.塔器的裙座內、外壁均應進行保冷

參考答案:D
參考解析:A 錯誤D正確,保冷設備附件必須進行保冷,裙座內外必須進行保冷。 BC錯誤,保冷層長度不得小于保冷層厚度的 4 倍或敷設至墊塊處,保冷層厚度應為鄰近保冷層厚度的 1/2,但不得小于40mm。

10、當供暖工程的集水器工作壓力為0.6mpa,其試驗壓力為工作壓力的()。

A.1.1倍

B.1.15倍

C.1.25倍

D.1.5倍

參考答案:D
參考解析:D選項正確,供暖分汽缸(分水器、集水器)安裝前應進行水壓試驗, 試驗壓力為工作壓力的1. 5 倍, 但不得小于0 . 6MPa

11、曳引式電梯施工程序中,曳引機安裝的緊前工序是()。

A.對重安裝

B.導軌安裝

C.轎廂安裝

D.導靴安裝

參考答案:B
參考解析:B選項正確,電力驅動的曳引式或強制式電梯施工程序:設備進場驗收→土建交接檢驗→井道照明及電氣安裝→井道測量放線→導軌安裝→曳引機安裝→限速器安裝→機房電氣裝置安裝→轎廂、安全鉗及導靴安裝→轎廂電氣安裝→緩沖器安裝→對重安裝→曳引鋼絲繩、懸掛裝置及補償裝置安裝→開門機、轎門和層門安裝→層站電氣安裝→調試→檢驗及試驗→驗收。

12、關于柔性導管敷設的說法,正確的是()

A.柔性導管的長度在動力工程中不宜大于0.9m

B.柔性導管的長度在照明工程中不宜大于1.3m

C.柔性導管與電氣設備的連接應采用專用接頭

D.金屬柔性導管可以作為保護導體的接續導體

參考答案:C
參考解析:柔性導管敷設要求 AB錯誤,剛性導管經柔性導管與電氣設備、器具連接時,柔性導管的長度在動力工程中不宜大于0.8m,在照明工程中不宜大于1.2m。 C正確,柔性導管與剛性導管或電氣設備、器具間的連接應采用專用接頭。柔性導管 與剛性導管無專用接頭可用時,可使用接線盒過渡連接。 D錯誤,金屬柔性導管不應作為保護導體的接續導體。

13、關于消聲器、消聲彎頭制作安裝的說法,正確的是()。

A.邊長為630mm矩形消聲彎管必須設置吸聲導流片

B.消聲器內消聲材料的織物覆蓋層應逆氣流方向搭接

C.消聲器內織物覆蓋層的保護層可使用普通的鐵絲網

D.消聲器安裝時,必須設置獨立的支、吊架固定牢固

參考答案:D
參考解析:A錯誤,平面邊長大于800mm下必須設置。 B錯誤,順氣流方向搭接。 C錯誤,保護層應采用不易銹蝕的材料,不得采用普通鐵絲網。 D正確,消聲器及靜壓箱安裝時,應設置獨立支、吊架,固定應牢固。

過期考點,僅做參考】  14、建筑設備的監控信號線纜的施工要求不包括()

A.電流強度測量

B.屏蔽性能要求

C.接頭安裝工藝

D.接地電阻要求

參考答案:A
參考解析:【該試題考點已過期,新版教材已不考,為保證試卷完整性,僅供考生參閱】 包含BCD選項,信號線纜的屏蔽性能、敷設方式、接頭工藝、接地要求等應符合相關標準規定。

15、下列倉庫中,能使用自動噴水滅火系統的是()

A.聚乙烯儲備倉庫

B.鋅粉儲存庫

C.低亞硫酸鈉倉庫

D.碳化鈣倉庫

參考答案:A
參考解析:BCD錯誤,儲存鋅粉、碳化鈣、低亞硫酸鈉等遇水燃燒物品的倉庫不得設置室內外消防給水。

16、施工機械選擇時,通過計算折舊費用進行比較的方法是()。

A.應用綜合評分法

B.單位工程量成本比較法

C.界限使用判斷法

D.等值成本法

參考答案:D
參考解析:D選項正確,等值成本法又稱折算費用法,是通過計算折舊費用,進行比較,選擇費用低者

17、項目部與人員駐地生活直接相關的協調機構不包括 ()

A.工程所在地的行政機構

B.特種設備安全監督機構

C.工程所在地的公安機構

D.工程所在地的醫療機構

參考答案:B
參考解析:包含ACD選項,機電工程項目部與人員駐地生活直接相關的單位或個人的協調包括:工程所在地的基層行政機構,工程所在地的公安機構;工程所在地的醫療機構,租用臨時設施的出租方,工程周邊的居民,其他。

18、 下列施工進度控制措施中,屬于技術措施的是()。

A.審查分包商進度計劃

B.建立進度目標控制體系

C.編制資金需求計劃表

D.建立圖紙變更審查制度

參考答案:A
參考解析:A正確,審查分包商提交的進度計劃,使分包商能在滿足總進度計劃的狀態下施工,屬于技術措施。 BD錯誤,屬于組織措施, C錯誤,屬于經濟措施。

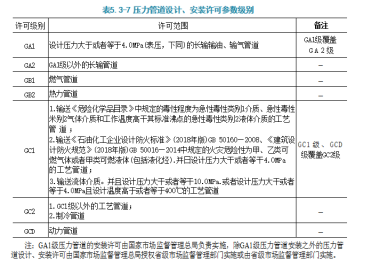

19、下列壓力管道施工,覆蓋GC2壓力管道安裝的是()。

A.GA2

B.GB1

C.GB2

D.GCD

參考答案:D

參考解析:D選項正確,GC1級、GCD級覆蓋GC2級。

過期考點,僅做參考】  20、建筑工程質量驗收劃分時,子單位工程的劃分是按()。

A.材料種類劃分

B.施工特點劃分

C.使用功能劃分

D.設備類別劃分

參考答案:C
參考解析:【該試題考點已過期,新版教材已不考,為保證試卷完整性,僅供考生參閱】 C正確,對于規模較大的單位工程,可將其能形成獨立使用功能的部分劃分為一個子單位工程。 AB錯誤,是分部工程的劃分, D錯誤,是分項工程的劃分。
[Page]

第2題 多選題 (每題2分,共10題,共20分)

21、下列合金鋼中,屬于工程結構用的合金鋼有()。

A.合金結構鋼

B.合金彈簧鋼

C.合金鋼筋鋼

D.高錳耐磨鋼

E.壓力容器用合金鋼

參考答案:A,C,D,E
參考解析:ACDE正確,工程和建筑結構用的合金鋼,包括可焊接高強度合金結構鋼、合金鋼筋鋼、壓力容器用合金鋼、高錳耐磨鋼等,用于制作工程和建筑結構件。 B錯誤,B屬于機械結構用合金鋼。 綜上,本題應選ACDE。

22、下列塔設備中,屬于按單元操作分類的有()。

A.加壓塔

B.解吸塔

C.填料塔

D.精餾塔

E.反應塔

參考答案:B,D,E
參考解析:BDE正確,按單元操作分為: 精餾塔、吸收塔、解吸塔、萃取塔、反應塔、干燥塔等。 A錯誤,按操作壓力分為:加壓塔、常壓塔及減壓塔。 C錯誤,按內件結構分為:板式塔、填料塔。 綜上,本題應選BDE。

23、焊接時,可用作焊接保護氣體的有()。

A.丙烷

B.氧氣

C.乙炔

D.氬氣

E.二氧化碳

參考答案:B,D,E
參考解析:焊接用氣體分類 (1)BDE正確,保護氣體:二氧化碳( CO2)、氬氣(Ar )、氦氣(He) 、氮氣(N2 )、氧氣( O2)和氫氣(H2) 。 (2)AC錯誤,切割用氣體(包括助燃氣體) :氧氣;可燃氣體:乙炔、丙烷、液化石油氣、天然氣等。 綜上,本題應選BDE。

24、三角高程測量精度的影響因素有()。

A.距離誤差

B.大氣垂直折光誤差

C.垂直角誤差

D.儀器及視標高誤差

E.環境溫度差

參考答案:A,B,C,D
參考解析:ABCD正確,測量精度的影響因素:距離誤差、垂直角誤差、大氣垂直折光誤差、儀器高和視標高的誤差。 E錯誤,E為干擾選項。 綜上,本題應選ABCD。

25、起重機的起升高度計算時,計算式中的高度參數有()。

A.基礎高度

B.設備高度

C.吊機高度

D.吊索具高度

E.地腳螺栓高度

參考答案:A,B,D,E
參考解析:最大起升高度應滿足下式要求: H> h1 + h2+ h,3+ h4 式中H一起重機吊臂頂端滑輪的起升高度(m) ; B正確,h1一設備高度(m) ; D正確,h2一索具高度(包括鋼絲繩、平衡梁、卸扣等的高度) (m) ;h3一設備吊裝到位后底部高出地腳螺栓高的高度(m); AE正確, h4一基礎和地腳螺栓高度(m) 。 C錯誤,C為干擾選項。 綜上,本題應選ABDE.

26、國際機電工程項目合同風險中,屬于環境風險的有()。

A.財經風險

B.技術風險

C.法律風險

D.營運風險

E.收益風險

參考答案:A,C,E
參考解析:項目所處的環境風險 (1)政治風險 (2)E正確,市場和收益風險 (3)A正確,財經風險 (4)C正確,法律風險 (5)不可抗力風險 BD錯誤,BD為項目實施中自身風險防范措施。 綜上,本題應選ACE。

27、下列設備監造時,監督點中,屬于文件見證點的有()。

A.檢驗記錄

B.規范標準

C.技術協議

D.合格證明

E.試驗報告

參考答案:A,D,E
參考解析:ADE正確,制造廠提供質量符合性的檢驗記錄、試驗報告、原材料與配套零部件的合格證明書或質保書等技術文件。 BC錯誤,BC為干擾選項,一般為編制依據,比如設備監造大綱的依據。 綜上,本題應選ADE。

28、需要編制專項工程施工組織設計的分部工程施工特點有()。

A.特殊的施工過程

B.施工工藝復雜

C.施工工期緊

D.采用新工藝

E.采用新產品

參考答案:A,B,D,E
參考解析:ABDE正確,例如:施工工藝復雜、特殊的施工過程,采用新工藝或新 產品的分部(分項)工程或專項工程都需要編制專項工程施工組織設計(也稱為施工 方案)。 C錯誤,C為干擾選項。 綜上,本題應選ABDE。

過期考點,僅做參考】  29、該試題考點已過期,為保證試卷完整性,僅供考生參閱】下列工程費用中,屬于變動成本的有()。

A.機械使用費

B.工程措施費

C.安全措施費

D.工具使用費

E.檢驗試驗費

參考答案:B,C,E
參考解析:【該試題考點已過期,新版教材已不考,為保證試卷完整性,僅供考生參閱】 A錯誤,機械使用費其中部分屬于變動成本,部分屬于固定成本。 BC正確,措施費是水、電、風、汽等費用以及現場發生的其他費用,多數與工程量發生聯系,屬于變動成本。 D錯誤,工具用具使用費中,行政使用的家具費屬固定成本。 E正確,檢驗試驗費、外單位管理費等與工程量增減有直接關系,則屬于變動成本范圍。 綜上,本題應選BCE。

30、關于工程竣工結算編制的說法,正確的有()。

A.簽證費用以雙方已確認金額計算

B.經確認的工程計量直接進入結算

C.以招標確定的中標價取代暫估價

D.計日工按承包人實際確認的數量

E.暫列金差額由合同雙方共同承擔

參考答案:A,B
參考解析:A選項正確,現場簽證費用應依據發承包雙方簽證資料確認的金額計算。 B選項正確,已經確認的工程計量結果和合同價款在竣工結算辦理中應直接進入結算。 C選項錯誤,暫估價材料、工程設備和專業工程暫估價中依法必須招標的, 以招標確定的中標價格取代暫估價;不屬于依法必須招標的,應按合同約定的定價方式雙方最終確認的價格取代暫估價。 D選項錯誤,計日工費用應按發包人實際簽證確認的數量和相應項目綜合單價計算。 E選項錯誤,暫列金額應減去合同價款調整金額、索賠和現場簽證計算,如有余額歸發包人,如有差額由發包人補足。 綜上,本題應選AB。
[Page]

第3題 案例分析題 (每題120分,共5題,共600分)

31、某安裝公司承包商業綜合辦公樓工程,內容包括通風空調系統、建筑給排水及供暖系統、建筑電氣工程和消防工程。工程設備由安裝公司采購。

安裝公司編制了采購文件和采購進度計劃。對供貨商供貨能力和地理位置進行了調查。簽訂采購合同后,對設備進行催交檢驗,保證了工程進度和施工質量。安裝公司對給排水系統和通風空調系統檢查,對存在的問題進行整改。

排水工程中,給水管道直接緊貼建筑物抗震縫頂部進行敷設。給水泵整體安裝,測得泵體縱向水平偏差0.2%,橫向水平偏差0.2%,泵軸軸心傾斜為傾斜度0.2%,泵軸徑向位移0.1mm。

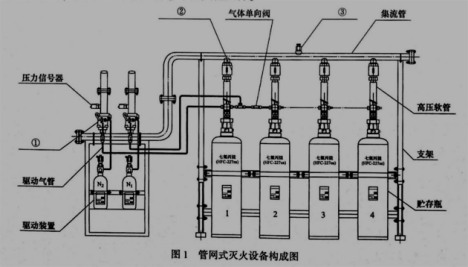

商務樓計算機房采用七氟丙烷滅火系統,調試合格后,安裝公司對系統設備閥門進行標識,便于維修人員操作管理。竣工驗收時,提交了工程質量保修書及其他文件。

1、設備采購中應調查供貨商的哪些能力? 設備采購文件由哪幾個文件組成?

2、給水管道在穿越抗震縫時應如何整改?

3、水泵檢測中哪幾項不符合規范要求?正確規范要求是什么?

4、圖中三個部件都是什么閥門? 它們的保修期從什么時候起算?

參考答案:

【第1問】

1-1.調查供貨商的技術水平、生產能力、生產周期

1-2.設備采購文件由設備采購技術文件和設備采購商務文件組成。

【第2問】

當給水管道必須穿越抗震縫時宜靠近建筑物的下部穿越,且應在抗震縫兩邊各裝個柔性管接頭或在通過抗震縫處安裝門形彎頭或設置伸縮節。

【第3問】

不符合規范一:泵體縱向水平偏差0.2%;

規范要求:泵體縱向水平偏差不應大于0.1‰ 。

不符合規范二: 泵軸軸心傾斜為傾斜度0.2%;

規范要求: 泵軸軸心傾斜為傾斜度不應大于0.2‰

不符合規范三: 泵軸徑向位移0.1mm;

規范要求: 泵軸徑向位移不應大于0.05mm。

【第4問】

4-1.一是選擇閥,二是單項閥,三是安全閥

4-2.竣工驗收合格之日起算,保修期限為2年。

32、安裝公司承接了石化廠柴油加氫施工承包,對置活塞機組、散件到貨現場清洗安裝。壓縮機采用聯合基礎、壓縮機曲軸箱采用預埋活動地腳螺栓錨板,減速箱和電動機地腳螺栓預留孔的方式

安裝前安裝隊查驗壓縮機組的基礎,主要項目: 基礎坐標位置、不同平面標高、平面外形尺寸、凸臺上平面外形尺寸、預埋地腳螺栓錨板標高、預留地腳螺栓孔中心線位置、工程師檢查時,發現有重要項目未檢查,要求補充完整。

壓縮機、曲軸箱找正找平后安裝厚壁滑動軸瓦,涂紅丹方式檢查瓦背與軸承座接觸情況,將清理干凈的曲軸軸徑上涂紅丹,就位在軸瓦上,扣上軸瓦,在未擰緊螺栓時,檢查上下軸瓦接觸面積。

由動曲軸箱固定后以曲軸箱為基準安裝盤車器、減速箱、機械等。設備找正固定后,開始配管工作。安裝工程配管進行了專項技術交底,強調了法蘭密封面檢查、無應力配管的檢測方法。

定期安全培訓中、安全工程師將本項目中出現的幾種注安全規定的情況畫成現場示意圖,要施工人員對照識別。

1、安裝隊還要補充檢查壓縮機基礎哪些重要項目?

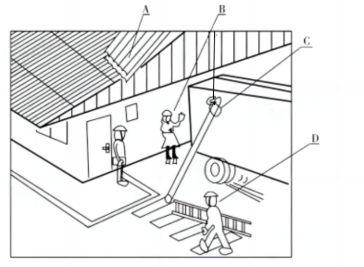

2、指出圖2中,A、B、C、D點分別存在哪些安全隱患?

3、法蘭安裝時的密封面不得有哪些缺陷? 設備與管道應檢驗法蘭的哪兩個參數。應用什么測量工具在何處監測機組的位移情況。

4、檢查軸瓦內孔與軸徑時,哪些內容應符合隨機技術文件規定?應使用何種工具檢查上下軸瓦的結合面,結合面的合格標準是什么?

參考答案:

【第1問】

凹穴尺寸,平面的水平度,基礎立面的鉛垂度,預留孔洞的中心位置、深度和孔壁鉛垂度,預埋地腳螺栓的標高、露出基礎的長度。

【第2問】

A處高處墜落,物體打擊。

B未按照規定穿著防護服、違章指揮。

C有構件滑脫的安全隱患。

D點存在機械傷害的隱患。

【第3問】

3-1.不得有劃痕、斑點等缺陷。

3-2.平行度、同軸(心)度。

3-3.百分表、聯軸節。

【第4問】

4-1.瓦背與軸承座孔的接觸要求、上下軸瓦中分面的接合情況、軸瓦內孔與軸頸的接觸點數應符合隨機技術文件規定。

4-2.使用塞尺進行測量。

4-3.用0.05mm塞尺從外側檢查上下軸瓦接合面,任何部位塞入深度應不大于接合面寬度的1/3。

33、安裝公司中標某工業廠房機電安裝工程,合同內容有電氣工程。管道工程、通風空調工程、設備安裝及配套發電工程等所有機電安裝,合同還約定了其相應的系統性能考核。

安裝公司進場后,編制專項工程的各種可行性施工方案,根據方案的一次性投資總額、產值貢獻率、對工程進度和費用的影響程度進行經濟合理性比較,按最優的方式確定了施工方案。

某管道系統在設計溫度時的試驗壓力為3MPa,在常溫試壓時,試驗溫度與設計溫度下的管材許用應力比值為6.5。安裝公司在進行系統壓力試驗時,設置了常溫下臨時壓力試驗系統,

安裝公司在發電機轉子進行單獨氣密性試驗時,檢查轉子的重點部位無泄漏,并會同有關人員進行最后清掃,查無雜物,確認了轉子機務、電氣儀表安裝已經完成,將轉子吊裝到位,用專用工具穿裝。監理工程師發現后制止,認為工序未完成不能穿裝,安裝公司整改后穿裝工作完成。安裝公司按試運行方案,聯合試運行合格后向建設單位遞交了工程交接證書,要求建設單位接收。建設單位認為該工程沒有生產正式產品,未達到移交條件為由,拒絕接收。

問題

1、施工方案進行合理性比較時,還應考慮哪些方面?

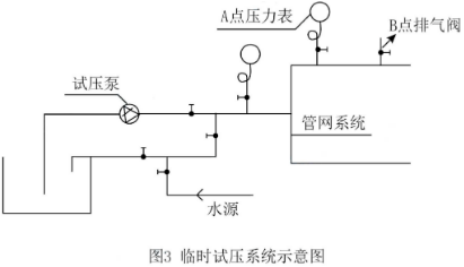

2、圖3中的A、B點應該設置在管網系統的何處設置?計算該管理系統試壓時的試驗壓力。

3、應重點檢查轉子哪些部位的密封狀況?發電機轉子安裝前應完善哪些工作?

4、建設單位拒絕接受是否合理?工程質量接受意見欄填寫的依據是什么?

參考答案:

【第1問】

還應考慮各方案的資金時間價值、對環境影響的程度、對工程進度和費用的影響、綜合性價比。

【第2問】

2-1.A壓力表應在始端(第一個閥門之后)和系統最高點(排氣閥、末端)。B排氣閥設置在管道系統的最高點。

2-2.試驗壓力為3X6.5=19.5MPa。【超綱】

【第3問】

3-1.重點檢查集電環下導電螺釘、中心孔堵板的密封情況,消除泄露后應再經漏氣量試驗。

3-2.轉子安裝要求在定子找正完、軸瓦檢查結束后進行

【第4問】

4-1.建設單位拒絕驗收合理,理由:工程進行投料試車產出合格產品,并經過合同規定的考核期后,由總包單位和建設單位簽訂《工程交接證書》,作為工程移交的依據。安裝公司僅進行聯合試運轉合格,還未進行負荷試運行,不滿足接受條件。

4-2.設計文件、合同規定的施工內容、試車情況。【開放答案】

34、某安裝公司承包一商務樓 (上20層,下2層,1~5商場)的變配電安裝工程。工程主要設備: 三相干式電力變壓器 (10/0.4kV),配電柜、開關柜、設備由業主采購,已運抵施工現場。其它設備、材料由安裝公司采購。因1~5商場要提前開業,變配電工程需配送電。安裝公司項目部進場后,依據合同、施工圖紙及施工總進度計劃,編制了變配電工程施工方案,施工進度計劃 (圖4-1)報建設單位審批時被否認,要求優化進度計劃,縮短工期并承諾趕工費由建設單位承擔。項目部依據公司及項目所在地的資源情況,優化施工資源配置,列出進度計劃可壓縮時間及費用增加表 (表4);

項目部施工準備充分,落實資源配置,依據施工方案要求向作業人員進行技術交底,明確變壓器、配電柜等主要分項工程的施工程序,明確各工序之間的邏輯關系、技術要求、操作要點和質量標準,變壓器施工中的某工序示意圖(4-2)。

變配電工程完工后,供電部門檢查合格送電,經過驗電校相無誤。分別合高低壓開關,空載運行24h,無異常,辦理驗收手續,交建設單位使用,同時整理技術資料,準備在商務樓竣工驗收時歸檔。

1、項目部編制的施工進度計劃的工期為多少天?最后可壓縮工期多少天?需增加的費用?

2、作業人員優化配置的依據是什么? 項目部應依據哪些內容的變化對勞動力進行動態管理?

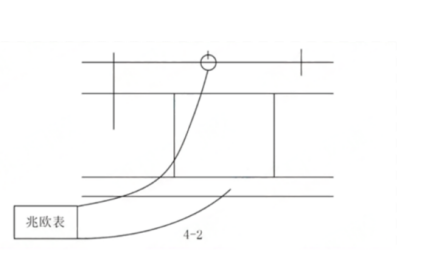

3、項目部的施工準備包括哪幾個方面的準備?應落實哪些資源配置? 4、圖4-2是變壓器施工程序中的哪個工序?圖中的兆歐表電壓等級應選擇多少伏?各工序之間的邏輯關系主要有哪幾個? 5、變壓器裝置空載運行時間是否滿足驗收要求?項目部整理的技術資料應包含哪些內容?

參考答案:

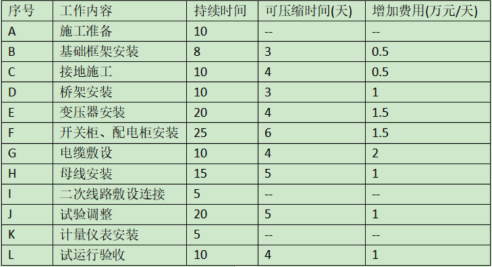

【第1問】

1-1.工期為90天。1245689-10-11?;駻CFHTL.

1-2. ACFHTL全部壓縮24天。

1-3.壓縮費用

關鍵線路ACFHJL按照表壓縮。

C壓縮全部4天×0.5

F壓縮全部6天×1.5

H壓縮全部5天×1

J壓縮全部5天×1

L壓縮全部4天×1

壓縮后的為90-24=66天。

非關鍵線路ABEGJ是最長的,

10+8+20+10+15【壓縮后】+6【壓縮后】=69天,比關鍵線路長3天。所以還要

壓縮B工作2天,2×0.5=1

壓縮E工作1天,1×1.5=1.5

4*0.5+6*1.5+5*1+5*1+4*1+2*0.5+1*1.5=27.5萬

【第2問】

2-1項目所需勞動力的種類及數量,項目進度計劃項目的勞動力資源供應環境 .

2-2.根據生產任務和施工條件的變化對勞動力進行動態控制。

【第3問】

3-1.施工準備包括技術準備、資金準備和現場準備。

3-2.應落實勞動力和物資配置。

【第4問】

4-1.變壓器繞組連同套管的絕緣電阻測量。

4-2.高壓繞組連同套管的絕緣電阻采用2500V兆歐表,如果測低壓繞組用500V的兆歐表。

4-3.工序之間的邏輯關系有順序、平行、交叉。

【第5問】

5-1.滿足要求。

5-2.技術資料包括:施工圖紙、施工記錄、產品合格證說明書、試驗報告單。

35、某安裝公司承接一個干熄焦發電項目。工程內容:干熄焦系統、工業爐系統、熱力系統、電站、電氣、儀表及自動化控制系統。電站主廠房設計有1臺供檢修用電動雙橋梁式起重機(起重量32/5t,跨距16.5m)。

干熄焦的動力驅動設備:電機車、焦罐臺車和提升機(提升負荷87t,提升高度37.5m)。電機車負責將焦罐及焦罐臺車運至提升框架正下方,提升機負責焦罐提升并橫移至干熄爐爐頂,通過裝入裝置將焦炭裝入干熄爐內。

工程中配置1套高溫高壓自然循環鍋爐及輔助系統,同時配套發電機組及輔助系統,利用鍋爐產生的高溫高壓蒸汽發電,高溫高壓自然循環鍋爐參數見表5。

安裝公司項目部進場后,進行各項準備工作。根據施工圖紙及相關資料,對工程中可能涉及的特種設備及危險性較大的分部分項工程進行了識別,由項目經理組織相關技術人員編制了項目施工組織設計和分部分項工程專項施工方案。

提升機框架主梁上平標高為+60.00m,為提高施工效率、保證施工安全,在提升框架施工前,需先安裝一臺建筑塔吊(最大起重量25t)進行提升框架構件的吊裝。項目部按《建筑起重機械安全監督管理規定》要求,在施工所在地建設主管部門辦理了施工告知。

提升機安裝在提升框架頂部主梁軌道上。提升框架主梁是鋼制焊接箱型結構,框架中部設有水平支撐及前刀撐:鋼結構連接采用扭剪型高強度螺栓。

冷焦排出裝置重量8.98t,安裝于干熄爐底部。由于場地原因,冷焦排出設備卸車后只能放在距離干熄爐爐底中心8m距離的地方,無法用吊車將設備吊裝就位。施工班組利用滾杠、拖排、枕木及手拉葫蘆等工具,完成了冷焦排出裝置的水平運輸工作。

1、哪些設備需要編制安全專項施工方案并進行專家論證?說明理由。

2、高強度螺栓副安裝前需進行什么試驗?該螺栓擰合格的標準是什么?

3、如何使用背景中的工具實施冷焦排出裝置的水平運輸工作?

4、鍋爐進行整機壓力試驗的壓力值為多少?試驗中使用壓力表有什么要求?

5、項目部在建筑塔吊安裝前,辦理安裝告知的做法是否正確?說明理由。

參考答案:

【第1問】

1-1.電動雙梁起重機安裝需要編制專項施工方案并進行專家論證。電動雙橋梁式起重機(起重量 32/5t,跨距 16.5m); 提升機 (提升負荷 87t,提升高度 37.5m)

1-2.[爭議]理由:起重機械安裝和拆卸工程起重量大于等于300kN (30 噸)。非常規起重機械且提升起重量大于等于100kN 。?非常規起重設備且提升冷焦排出裝置8.98t屬于危大工程。 塔吊本身的安裝和拆卸小于300KN,危大工程。

【第2問】

2-1.抗滑移系數試驗。

2-2.終擰以擰斷螺栓尾部梅花頭尾合格。

【第3問】

將設備吊裝至拖排滾杠上;手拉葫蘆掛鉤固定在建筑物上;將葫蘆鋼絲繩掛鉤在設備上;通過手拉拉鏈配合枕木撬動至指定安裝位置。

【第4問】

4-1.11.28Mpa*1.25=14.1Mpa

4-2.試驗用壓力表已經校驗合格并在檢驗周期內,其精度不得低于1.0級,表的滿刻度值應為被測最大壓力的1.5-2倍,壓力表不得少于兩塊。

【第5問】

5-1.不正確

5-2.理由如下:理由:根據《中華人民共和國特種設備安全法》的有關規定,特種設備安裝前應書面告知直轄市或者設區的市級人民政府負責特種設備安全監督管理的部門。背景中,塔式起重機屬于特種設備,但向施工所在地建設主管部門告知不符合法規規定。

查看全文 請先下載再閱讀
主站蜘蛛池模板: 南靖县| 德兴市| 监利县| 新民市| 江西省| 九江县| 淮北市| 瓮安县| 黄陵县| 含山县| 岗巴县| 澄城县| 修水县| 莆田市| 宁远县| 大荔县| 南木林县| 聂拉木县| 石河子市| 兴国县| 南川市| 哈密市| 吉林市| 双辽市| 曲阳县| 大同县| 浮山县| 二连浩特市| 平江县| 衡阳县| 西华县| 东明县| 万年县| 奈曼旗| 朝阳县| 镇安县| 布拖县| 百色市| 儋州市| 兰西县| 曲周县|
