公交车短裙挺进太深了h女友,国产亚洲精品久久777777,亚洲成色www久久网站夜月,日韩人妻无码精品一区二区三区

您現在的位置:233網校 >一級建造師 > 專業工程管理與實務 > 建筑工程 > 建筑工程歷年真題

[一建歷年真題]2024年建筑工程考試真題及答案解析.pdf

0下載幣 大小:818.95KB 下載數:0

距離一級建造師考試越來越近,備考進入關鍵沖刺期。在這個階段,如何高效復習、精準把握考點成為考生們關注的焦點。為了幫助大家更好地備考《建筑工程》科目,我們精心準備了2024年該科目的考試真題及答案解析。這些真題涵蓋了考試的重點和難點,解析詳細透徹,讓考生在練習中不斷提升解題能力。想要在考試中取得優異成績,就趕緊利用這份真題資料進行強化訓練吧,讓備考之路更加順暢!

[一建歷年真題]2024年建筑工程考試真題及答案解析

第1題 單選題 (每題1分,共20題,共20分)

1、歷史建筑的建筑高度應按建筑室外設計地坪至建(構)筑物( )計算。

A.檐口頂點

B.屋脊

C.墻頂點

D.最高點

參考答案:D
參考解析:歷史建筑,歷史文化名城名鎮名村、歷史文化街區、文物保護單位、風景名勝區、自然保護區的保護規劃區內的建筑,建筑高度應按建筑物室外設計地坪至建(構)筑物最高點計算。

2、工程概算書屬于( )文件內容。

A.方案設計

B.初步設計

C.施工圖設計

D.專項設計

參考答案:B
參考解析:A選項:方案設計文件的內容應包括設計說明書、總平面以及相關建筑設計圖紙,設計委托或設計合同中規定的透視圖、鳥瞰圖、模型等。

B選項:初步設計文件的內容應包括設計說明書、有關專業的設計圖紙、主要設備或材料表、工程概算書、有關專業計算書等。

C選項:施工圖設計文件的內容應包括合同要求所涉及的所有專業的設計圖紙、工程預算書、各專業計算書等。

D選項:專項設計工程:建筑裝飾工程、建筑智能化系統設計、建筑幕墻工程、基坑工程、輕型房屋鋼結構工程、風景園林工程、消防設施工程、環境工程、照明工程、預制混凝土構件加工圖設計等。

3、當采用固定式建筑遮陽時,南向宜采用( )遮陽。

A.水平

B.垂直

C.組合

D.擋板

參考答案:A
參考解析:A選項:當采用固定式建筑遮陽時,南向宜采用水平遮陽。

B選項:東北、西北及北回歸線以南地區的北向宜采用垂直遮陽。

C選項:東南、西南朝向窗口宜采用組合遮陽。

D選項:東、西朝向窗口宜采用擋板遮陽。

4、需要進行特殊設防的建筑與市政工程,抗震設防類別屬于( )類。

A.甲

B.乙

C.丙

D.丁

參考答案:A
參考解析:A選項:甲類:特殊設防類,指使用上有特殊要求的設施,涉及國家公共安全的重大建筑與市政工程,地震時可能發生嚴重次生災害等特別重大災害后果,需要進行特殊設防的建筑與市政工程。

B選項:乙類:重點設防類,指地震時使用功能不能中斷或需盡快恢復的生命線相關建筑與市政工程,以及地震時可能導致大量人員傷亡等重大災害后果,需要提高設防標準的建筑與市政工程。

C選項:丙類:標準設防類,指除甲類、乙類、丁類以外按標準要求進行設防的建筑與市政工程。

D選項:丁類:適度設防類,指使用上人員稀少且震損不致產生次生災害,允許在一定條件下適度降低設防要求的建筑與市政工程。

5、建筑消能減震的消能器應由( )檢測。

A.監理單位

B.具備資質的第三方

C.施工單位

D.生產廠家

參考答案:B
參考解析:消能器的抽樣和檢測應符合下列規定:

①消能器的抽樣應由監理單位根據設計文件和相關規程的有關規定進行。

②消能器的檢測應由具備資質的第三方進行。

6、平屋面排水坡度要求不宜小于( )。

A.2%

B.5%

C.10%

D.20%

參考答案:A
參考解析:屋面最小坡度

7、一般6層以下的住宅建筑最適合采用( )結構。

A.混合

B.框架

C.剪力墻

D.框架-剪力墻

參考答案:A
參考解析:A選項:住宅建筑最適合采用混合結構,一般在6層以下。

B選項:框架結構常用于公共建筑、工業廠房等。

C選項:剪力墻結構多應用于住宅建筑,不適用于大空間的公共建筑。

D選項:框架一剪力墻結構適用于不超過 170m高的建筑。

8、結構上的永久作用代表值應采用( )。

A.組合值

B.準永久值

C.標準值

D.頻道值

參考答案:C
參考解析:結構上的作用根據隨時間變化的特性分為永久作用、可變作用和偶然作用,其代表值應符合下列規定:

①永久作用,應采用標準值。

②可變作用,應根據設計要求采用標準值、組合值、頻遇值或準永久值。

③偶然作用,應按結構設計使用特點確定其代表值。

9、對處于嚴重腐蝕環境且僅靠涂裝難以有效保護的主要承重鋼結構構件,防腐蝕方案采用( )。

A.陰極保護措施

B.耐候鋼

C.防腐蝕涂料

D.鋅、鋁等金屬保護層

參考答案:B
參考解析:B選項:對處于嚴重腐蝕的使用環境且僅靠涂裝難以有效保護的主要承重鋼結構構件,宜采用耐候鋼或外包混凝土。

ACD選項:鋼結構防腐蝕可選擇以下防腐蝕方案:

①防腐蝕涂料;

②各種工藝形成的鋅、鋁等金屬保護層;

③陰極保護措施;

④耐候鋼。

10、下列結構混凝土中,優先選用火山灰水泥的是( )。

A.有耐磨性要求的混凝土

B.在干燥環境中的混凝土

C.有抗滲要求的混凝土

D.高強混凝土

參考答案:C
參考解析:常用水泥的選用

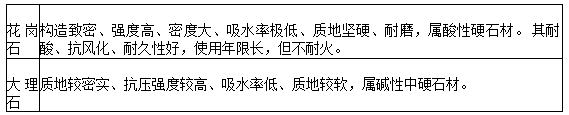

11、下列有關天然花崗石特性的說法,正確的是( )。

A.耐磨

B.屬堿性石材

C.質地較軟

D.耐火

參考答案:A
參考解析:

12、Ⅱ類水溶性內墻涂料不適用于( )內墻面。

A.教室

B.臥室

C.浴室

D.客廳

參考答案:C

參考解析:

13、施工期間,應對基坑工程進行( )變形監測。

A.周邊環境

B.收斂

C.日照

D.風振

參考答案:A
參考解析:施工期間變形監測內容應符合下列規定:

①對(1)中各對象應進行沉降觀測。

②對基坑工程,應進行基坑及其支護結構變形監測和周邊環境變形監測。

③對高層和超高層建筑、體形狹長的工程結構、重要基礎設施工程,應進行水平位移監測、垂直度及傾斜觀測。

④對高層和超高層建筑、長大跨度或體形狹長的工程結構,應進行撓度監測、日照變形監測、風振變形監測。

⑤對隧道、涵洞等拱形設施,應進行收斂變形監測。

14、預制樁采用錘擊沉樁時,順序正確的是( )。

A.先淺后深

B.先小后大

C.先短后長

D.先密后疏

參考答案:D

參考解析:

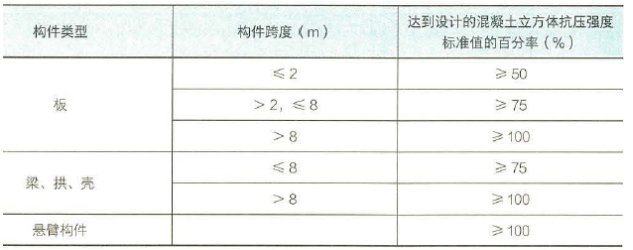

15、下列構件中,達到底模拆除要求的是( )。

A.跨度5m的板,混凝土立方體抗壓強度達到設計標準值的50%

B.跨度2m的梁,混凝土立方體抗壓強度達到設計標準值的70%

C.跨度8m的拱,混凝土立方體抗壓強度達到設計標準值的75%

D.懸臂構件,混凝土立方體抗壓強度達到設計標準值的90%

參考答案:C
參考解析:底模及支架拆除時的混凝土強度要求

16、關于先張法預應力的說法,正確的是( )。

A.預應力靠錨具傳遞給混凝土

B.對軸心受壓構件,所有預應力筋不宜同時放張

C.對受彎構件,應先放張預應力較大區域,再放張預應力較小區域

D.施加預應力宜采用一端張拉工藝

參考答案:D
參考解析:A選項錯誤;預應力是靠預應力筋與混凝土之間的粘結力傳遞給混凝土,并使其產生預壓應力。

B選項錯誤;對軸心受壓構件,所有預應力筋宜同時放張。

C選項錯誤;對受彎或偏心受壓的構件,應先同時放張預壓應力較小區域的預應力筋,再同時放張預壓應力較大區域的預應力筋。

D選型正確:在先張法中,施加預應力宜采用一端張拉工藝。

17、大跨度建筑屋面,應優先選用( )防水材料。

A.耐穿刺的

B.耐腐蝕的

C.耐候性好

D.耐霉變的

參考答案:C
參考解析:C選項:薄殼、裝配式結構、鋼結構及大跨度建筑屋面,應選用耐候性好、適應變形能力強的防水材料。

ABD選項:長期處于潮濕環境的屋面,應選用耐腐蝕、耐霉變、耐穿刺、耐長期水浸等性能的防水材料。

18、在可能危及航行安全的建筑物上應按規定設置( )照明。

A.安全

B.障礙

C.警衛

D.疏散

參考答案:B
參考解析:照明設置應符合下列規定:

①當下列場所正常照明供電電源失效時,應設置應急照明:

a. 工作或活動不可中斷的場所,應設置備用照明;

b.人員處于潛在危險之中的場所,應設置安全照明;

c. 人員需有效辨認疏散路徑的場所,應設置疏散照明。

②在夜間非工作時間值守或巡視的場所,應設置值班照明。

③需警戒的場所,應根據警戒范圍的要求設置警衛照明。

④在可能危及航行安全的建(構)筑物上,應根據國家相關規定設置障礙照明。

19、施工臨時供水管網布置原則正確的是( )

A.在保證不間斷供水的情況下,管道鋪設越長越好

B.主要供水管線不宜采用環狀布置

C.盡量新建臨時管道

D.過冬的臨時水管埋入冰凍線下,或采用保溫措施

參考答案:D
參考解析:A選項:在保證不間斷供水的情況下,管道鋪設越短越好。

B選項:主要供水管線采用環狀布置,孤立點可設支線。

C選項:盡量利用已有的或提前修建的永久管道。

D選項:過冬的臨時水管須埋入冰凍線以下或采取保溫措施。

20、危險性較大的登高焊接動火申請表報( )審批后,方可動火。

A.項目安全管理部門

B.企業安全管理部門

C.項目負責人

D.項目責任工程師

參考答案:B
參考解析:首先,我們需要知道“危險性較大的登高焊、割作業”屬于一級動火作業。

然后:一級動火作業由項目負責人組織編制防火安全技術方案,填寫動火申請表,報企業安全管理部門審查批準后,方可動火,如鋼結構的安裝焊接。

[Page]

第2題 多選題 (每題2分,共10題,共20分)

21、建筑結構體系包括( )

A.墻

B.梁

C.柱

D.基礎

E.門窗

參考答案:ABCD
參考解析:ABCD選項:結構體系承受豎向荷載和側向荷載,并將這些荷載安全地傳至地基, 一般將其分為上部結構和地下結構:上部結構是指基礎以上部分的建筑結構,包括墻、柱、梁、 板、屋蓋等;地下結構指建筑物的基礎結構。

E選項:建筑物的圍護體系由屋面、外墻、門、窗等組成。

22、關于墻身水平防潮層位置,正確的是( )

A.低于室外地坪

B.高于室外地坪

C.做在墻體外

D.位于室內地層密實材料墊層中部

E.室內地坪(±0.000)以下60mm處

參考答案:BDE
參考解析:水平防潮層的位置:做在墻體內、高于室外地坪、位于室內地層密實材料墊層中部、室內地坪(±0.000)以下60mm處。

23、下列規模的建筑工程中,施工總承包二級資質可以承接( )

A.高度120m民用建筑

B.高度90米構筑物

C.單跨度30m構筑物

D.建筑面積5萬m2民用建筑

E.建筑面積3萬m2單體工業建筑

參考答案:BCE
參考解析:BCE選項:二級資質可承擔下列建筑工程的施工:

(1)高度100m以下的工業、民用建筑工程;

(2)高度120m以下的構筑物工程;

(3)建筑面積4萬m2以下的單體工業、民用建筑工程;

(4)單跨跨度39m以下的建筑工程。

AD選項:一級資質可承擔單項合同額3000萬元以上的下列建筑工程的施工:

(1)高度200m以下的工業、民用建筑工程;

(2)高度240m以下的構筑物工程。

24、關于混凝土基礎鋼筋施工要求的說法,正確的有( )。

A.底部鋼筋采用HPB300鋼筋時,端部彎鉤應朝上

B.雙層鋼筋網的上層鋼筋彎鉤應朝下

C.鋼筋彎鉤統一倒向一邊

D.獨立柱基礎為雙向鋼筋網時,底面短邊鋼筋應放在長邊鋼筋上

E.基礎底板采用雙層鋼筋網時,上層鋼筋網下面應設置鋼筋撐腳

參考答案:ABDE
參考解析:A選項:綁扎鋼筋時,底部鋼筋應綁扎牢固,采用HPB300鋼筋時,端部彎鉤應朝上。

B選項:雙層鋼筋網的上層鋼筋彎鉤應朝下。

C選項:鋼筋的彎鉤應朝上,不要倒向一邊。

D選項:獨立柱基礎為雙向鋼筋時,其底面短邊的鋼筋應放在長邊鋼筋的上面。

E選項:基礎底板采用雙層鋼筋網時,在上層鋼筋網下面應設置鋼筋撐腳,以保證鋼筋位置正確。

25、建筑變形縫不應穿過的部位有( )。

A.配電間

B.走道

C.車庫

D.衛生間

E.浴室

參考答案:ADE
參考解析:變形縫不應穿過衛生間、盥洗室和浴室等用水的房間, 也不應穿過配電間等嚴禁有漏水的房間。

26、下列工程室內粘貼塑料地板時,不應采用溶劑型膠粘劑的有( )。

A.旅館

B.辦公樓

C.醫院病房

D.學校教室

E.住宅

參考答案:CDE
參考解析:I 類民用建筑工程室內裝修粘貼塑料地板時,不應采用溶劑型膠粘劑。

I 類民用建筑工程包含:住宅、居住功能公寓、醫院病房、老年人照料房屋設施、幼兒園、學校教室、學生宿舍等。

Ⅱ類民用建筑工程:辦公樓、商店、旅館、文化娛樂場所、書店、圖書館、展覽館、體育館、公共交通等候室、餐廳等。

27、關于吊頂的說法正確的是( )。

A.在吊頂施工前,應進行水管試壓并檢驗合格

B.吊桿長度2700mm,應設置反支撐

C.吊桿遇到風管時,應吊掛在風管上

D.主龍骨宜平行房間長向安裝

E.次龍骨應搭接安裝

參考答案:AD
參考解析:A選項正確,施工前,對吊頂內的管道、設備的安裝及水管試壓進行驗收。

B選項錯誤,當吊桿長度大于1500mm時,應設置反支撐,當吊桿長度大于2500mm時,應設置鋼結構轉換層。

C選項錯誤,當吊桿遇到梁、風管等機電設備時,需進行跨越施工。

D選項正確,主龍骨宜平行房間長向安裝。

E選項錯誤,次龍骨不得搭接。

28、施工現場生活區圍擋應采用( )定型材料。

A.可拆卸

B.可循環

C.標準化

D.有機類

E.無機類

參考答案:ABC
參考解析:圍擋應采用可循環、可拆卸、標準化的定型材料,且高度不得低于1.8m。

29、關于砌體結構圈梁構造要求的說法,正確的有( )。

A.圈梁宜連續設在同一水平面上,并形成封閉狀

B.縱、橫墻交接處的圈梁應斷開

C.圈梁寬度不應小于190mm

D.圈梁配筋不應少于2Φ12

E.圈梁箍筋間距不應大于200mm

參考答案:ACE
參考解析:A選項正確:圈梁宜連續地設在同一水平面上,并形成封閉狀。

B選項錯誤:縱、橫墻交接處的圈梁應可靠連接。

C選項正確D選項錯誤E選項正確:圈梁寬度不應小于190mm, 高度不應小于120mm, 配筋不應少于4φ12,箍筋間距不應大于200mm。

30、關于構件式玻璃幕墻工程施工的做法,正確的有()。

A.幕墻上下立柱之間通過活動接頭連接

B.立柱每層設兩個支點時,上支點設圓孔,下支點采用橢圓孔

C.橫梁與立柱連接處設置剛性墊片

D.幕墻開啟窗的開啟角度25° ,開啟距離250mm

E.密封膠在接縫內三面粘結

參考答案:ABD
參考解析:A選項正確:鋁合金立柱通常是一層樓高為一整根,接頭處應有一定空隙,上、下立柱之間通過活動接頭連接。

B選項正確:當每層設兩個支點時,一般宜設計成受拉構件,不設計成受壓構件。 上支點宜設圓孔,在上端懸掛,采用長圓孔或橢圓孔與下端連接,形成吊掛受力狀態。

C選項錯誤:鋁合金立柱與鋼鍍鋅連接件(支座)接觸面之間應加防腐隔離柔性墊片。

D選項正確:幕墻開啟窗的開啟角度不宜大于30° ,開啟距離不宜大于300mm。

E選項錯誤:密封膠在接縫內應兩對面粘結,不應三面粘結。

[Page]

31、【背景資料】

某新建保障房項目,單位工程為地下2層,地上9-12層,總建筑面積155萬平方米,施工總承包單位按照合同組建項目進場施工,項目部根據工程計劃進場了混凝土攪拌運輸車、串筒等。部分混凝土和土方施工機具照片見圖1

項目部編制的綠色施工方案中,采用太陽能熱水技術等施工現場綠色能源技術以減少施工階段的碳排放:對建造階段的碳排放進行計算,采用施工能耗清單統計法對施工階段的能源用量進行估算,以確定施工階段的用電等傳統能源產生的碳排放。消耗量的計算邊界確定為:

(1)碳排放計算時間從墊層施工起至項目竣工驗收止:

(2)建筑施工場地區域內外的機械設備等使用過程中消耗的能源產生的碳排放應計入;

(3)現場攪拌的混凝土和砂漿產生的碳排放應計入,現場制作的構件和部品產生的碳排放不計入;

(4)建造階段使甪的辦公用房、生活用房和材料庫房等臨時設施的施工、使用和拆除過程中消耗的能源產生的碳排放不計入。

監理工程師在審查綠色施工方案時,提出以上方案內容存在不妥之處,要求整改。

【問題】

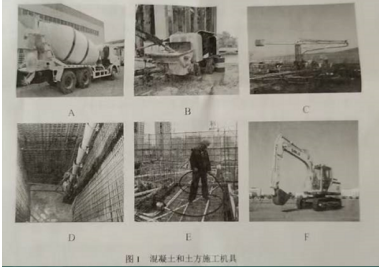

1、答出圖1中B~F處的施工機具名稱。(如:A混凝土攪拌運輸車)

2、答出圖1中用于混凝土澆筑施工的機具使用先后順序。(表示為:A-B)混凝土澆筑自由傾落高度不滿足要求時,除串筒外,可以使用的機具還有哪些?

3、施工現場太陽能、空氣能利用技術還有哪些?施工現場常用的傳統能源還有哪些?

4、施工階段的能源用量計算方法選擇是否妥當?說明理由。

5、 改正施工階段碳排放計算邊界中的不妥之處。

參考解析:

【第1問】【超綱考點】

B混凝土固定泵; C布料機 ;D串筒; E振搗棒; F挖掘機。

【第2問】

2-1、A-B-C-D-E【超綱考點】

2-2、混凝土澆筑自由傾落高度不滿足要求時,除串筒外,還可以使用:溜管、溜槽。

【第3問】

3-1、施工現場太陽能、空氣能利用技術還有:施工現場太陽能光伏發電照明技術、空氣能熱水技術。

3-2、施工現場常用的傳統能源:汽油、柴油、燃氣等。

【第4問】

施工階段的能源用量計算方法選擇:不妥當。

理由:建造階段的能源總用量宜采用施工工序能耗估算法計算。

【第5問】

不妥之處的正確做法分別如下:

(1)碳排放計算時間從項目開工起至項目竣工驗收止。

(2)建筑施工場地區域內的機械設備等使用過程中消耗的能源產生的碳排放應計入,區域外的機械設備不應計入。

(3)現場攪拌的混凝土和砂漿、現場制作的構件和部品,其產生的碳排放應計入;

(4)建造階段使用的辦公用房、生活用房和材料庫房等臨時設施的施工和拆除過程中消耗的能源產生的碳排放可不計入,使用中消耗的能源產生的碳排放應計入。

32、【背景資料】

某商品住宅項目,地下2層,地上12~18層,裝配式剪力墻結構,總建筑面積8.4萬平方米。施工總承包單位中標后組建項目部進場施工。

項目部編制了網絡進度計劃,如圖2所示。施工過程中發生了以下事件:①由于設計變更,致使工作E工程量增加,作業時間延長2周;②施工單位的施工機械出現故障,需訂購零部件替換,致使工作G作業時間延長1周。

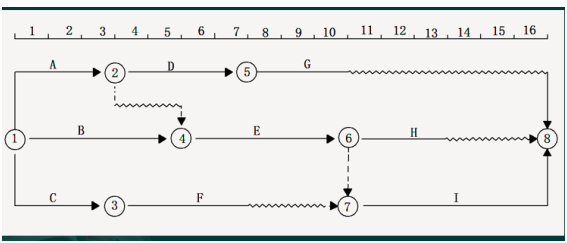

圖2項目網絡進度計劃圖(局部)

公司技術部門在審核基坑專項施工方案時,提出以下內容存在不妥之處,要求修改:

(1)灌注樁樁身設計強度等級C20,采用水下灌注時提高一個等級;

(2)高壓旋噴樁截水帷幕與灌注樁排樁凈距小于200mm,先施工截水帷幕,后施工灌注樁:

(3)灌注樁頂部泛漿高度不大于300mm,節約混凝土用量:

(4)基坑內支撐的拆除順序根據現場施工情況調整:

(5)項目部委托具備相應資質的第三方進行基坑監測,項目技術負責人組織編制了項目工程資料管理方案,明確項目部工程、技術、質量、物資、商務等部門在工程資料形成過程中的職責分工。 專業資料管理人員整理的部分工程資料統計如表2所示。

冬期施工方案中規定:①基礎底板采用C40P6抗滲混凝土,養護期間按規定進行溫度測量;②預制墻板鋼筋套筒灌漿連接采用低溫型灌漿料。監理工程師要求項目部密切關注施工環境溫度和灌漿部位溫度,底板混凝土在達到受凍臨界強度后方可停止測溫。

【問題】

1、答出圖2(調整前)的關鍵線路(采用工作方式表達,如A→B)和工作A、工作F的總時差。分別答出事件①、②工期索賠是否成立?

2、答出項目部基坑專項施工方案中不妥之處的正確做法。

3、答出表2中A、B、C、D、E處對應的責任部門(崗位)。

4、答出基礎底板抗滲混凝土的最小受凍臨界強度值。

5、分別答出低溫型灌漿料施工開始24h內的灌漿部位溫度、施工環境溫度最低要求值。

參考解析:

【第1問】

1-1、調整前的關鍵線路為:B→E→I;

1-2、A工作總時差為2周;F工作的總時差為3周;

1-3、 事件一工期索賠:成立;

理由:E是關鍵工作,且設計變更是建設單位的原因造成的。

事件二工期索賠:不成立。

理由:施工機械出現故障影響工期是施工單位自身的原因。

【第2問】

不妥之處的正確做法分別如下:

(1)灌注樁樁身設計強度等級不應低于C25,采用水下灌注時提高一個等級。

(2)高壓旋噴樁截水帷幕與灌注樁排樁凈距小于200mm,先施工灌注樁,后施工截水帷幕。

(3)灌注樁頂部泛漿高度不應小于500mm。

(4)基坑內支撐的拆除順序應與支撐結構的設計工況一致。

(5)應由建設方委托具備相應資質的第三方進行基坑監測。

【第3問】

A:技術 B:商務 C:工程 D:質量 E:質量

【第4問】

抗滲混凝土的最小受凍臨界強度值:20MPa。

【第5問】

低溫型灌漿料施工開始24h內的灌漿部位溫度不低于-5℃。灌漿施工過程中施工環境溫度不低于0℃。

33、【背景資料】

某施工單位中標新建教學樓工程,建筑面積2.46萬平方米,地上4層;鋼筋混凝土框架-剪力墻結構,部分樓板采用預制鋼筋混凝土疊合板,砌體采用空心混凝土砌塊,外立面為玻璃和石材幕墻,部分內墻采用裝飾抹灰工藝。

項目部建立了質量保證體系并制定質量管理制度,要求施工重要工序和關鍵節點工序交接檢查時嚴格執行“三檢”制度,采用目測法、實測法及試驗法對現場工程質量進行檢查。疊合板預制構件未進行結構性能檢驗,無駐廠監督生產。進場后,項目部會同監理工程師按規定對疊合板預制構件主要受力鋼筋規格等項目進行實體檢驗,合格后批準使用。項目部在自檢中發現填充墻與主體結構交接處出現裂縫,技術人員制定了包括柱邊設置間距500mm的2Ф6鋼筋、里口用半磚斜砌墻等專項防治措施,要求現場嚴格執行。公司在裝飾抹灰檢查中發現有抹灰層脫層、空鼓,面層爆灰、裂縫、表面不平整、接槎和抹紋明顯等與一般抹灰相同的質量通病;在檢查幕墻安全和功能檢驗資料時發現,只有硅酮結構膠相容性和剝離粘結性、幕墻氣密性和水密性等檢驗項目報告。施工完成后,項目部對建筑節能工程的所有分部分項工程進行了驗收,符合要求后提交了竣工預驗收申請。

【問題】

1、現場質量檢查的“三檢”制度是哪三檢?現場試驗法檢查的兩種方法是什么?

2、疊合板預制構件進場后的實體檢驗項目還有哪些?

3、填充墻與主體結構交接處的裂縫一般出現在哪些部位?其防治措施還有哪些?

4、除一般抹灰常見質量問題外,裝飾抹灰常見質量問題還有哪些?幕墻安全和功能檢驗項目還有哪些?

5、除墻體節能工程外,建筑節能圍護結構節能子部分的分項工程還有哪些?

參考解析:

【第1問】

1-1、“三檢”制度,即自檢、互檢、專檢。

1-2、現場試驗法檢查的兩種方法:理化試驗、無損檢測。

【第2問】

疊合板預制構件進場后的實體檢驗項目還有:預制構件進場時應對其主要受力鋼筋數量、間距、保護層厚度及混凝土強度等進行實體檢驗。

【第3問】

3-1、裂縫一般出現在:框架梁或板底、柱或墻邊。

3-2、防治措施還有:

①填充墻與承重主體結構間的空(縫)隙部位施工,應在填充墻砌筑14d后進行。

②如為空心磚外墻。

③外窗下為空心磚墻時,若設計無要求,將窗臺改為細石混凝土并加配鋼筋。

④柱與填充墻接觸處應設加強網片。

【第4問】

4-1、除一般抹灰常見質量問題外,裝飾抹灰常見質量問題還有:還存在色差、掉角、脫皮等。

4-2、幕墻安全和功能檢驗項目還有:

1) 幕墻后置埋件和槽式預埋件的現場拉拔力;

2)幕墻的抗風壓性能及層間變形性能。

【第5問】

除墻體節能工程外,建筑節能圍護結構節能子部分的分項工程還有:幕墻節能工程,門窗節能工程,屋面節能工程, 地面節能工程。

34、【背景資料】

某辦公樓工程,建筑面積5.2萬平方米,地下2層,地上20層,采用樁基礎。地上部分為框架-剪力墻結構。基坑采用樁+放坡形式支護,施工時需要降水。項目部組建后開始施工。

項目總工程師向管理人員進行基礎工程施工方案交底,其中基礎施工安全控制主要內容包括:邊坡與基坑支護安全,防水施工防火、防毒安全等。

項目部編制了施工現場混凝土檢測試驗計劃,內容主要包括:檢測試驗項目名稱、檢測試驗參數等;現場試驗站面積較小,不具備設置標準養護室條件,混凝土試件標準養護采用其他設施代替。

公司對項目部施工安全管理進行全面檢查,包括:安全思想、安全責任、設備設施、教育培訓、勞動防護用品使用、傷亡事故處理等十項主要內容。特別對現場最常發生的高處墜落、坍塌等五類事故進行警示教育,要求重點防范。結構施工采用扣件式鋼管落地外腳手架方案,一定高度時采用懸挑鋼梁卸載。腳手架工程專項施工方案中規定:腳手架計算書包括受彎構件強度,連墻件的強度、穩定性和連接強度,立桿地基承載力等計算內容;繪制設計圖紙包括腳手架平面、立 (剖)面圖(含剪刀撐布置),垂直施工機械及其他特殊部位布置及構造圖等。

項目完成后,公司對項目部進行項目管理績效評價,評價過程包括成立評價機構、確定評價專家等四項工作;評價的指標包括安全、質量、成本等目標完成情況,和供方管理有效性、風險預防與持續改進能力等管理效果。最終評價結論為良好。

【問題】

1、基礎工程施工安全控制的主要內容有哪些?

2、混凝土檢測試驗計劃內容還有哪些?混凝土標準養護設施還有哪些?

3、現場施工安全管理檢查還有哪些內容?現場最常見發生的事故類別還有哪些?

4、腳手架計算書還應有哪些計算內容?還應繪制哪些設計圖紙?

5、項目管理績效評價過程工作還有哪些?評價指標內容還有哪些?

參考解析:

【第1問】

基礎工程施工安全控制的主要內容:

(1)施工機械作業安全。

(2)邊坡與基坑支護安全。

(3)降水設施與臨時用電安全。

(4)防水施工時的防火、防毒安全。

(5)樁基施工的安全防范。

【第2問】

2-1、混凝土檢測試驗計劃內容還有:試樣規格;代表批量;施工部位;計劃檢測試驗時間。

2-2、標準養護設施還有:養護箱或養護池。

【第3問】

3-1、現場施工安全管理檢查還有:查安全制度、查安全措施、查安全防護、查操作行為。

3-2、現場最常見發生的事故類別還有:物體打擊、機械傷害、觸電。

【第4問】

4-1、計算書還有:①落地腳手架計算書:連接扣件的抗滑移、立桿穩定性;②懸挑架鋼梁撓度。

4-2、還應繪制:腳手架基礎節點圖,連墻件布置圖及節點詳圖等。

【第5問】

5-1、項目管理績效評價過程工作還有:

① 制訂績效評價標準;②形成績效評價結果。

5-2、評價的指標還包括:

1)項目環保、工期目標完成情況;

2)合同履約率、相關方滿意度;

3)項目綜合效益。

35、【背景資料】

建設單位投資興建某工程的招標文件部分要求有:承包模式為施工總承包,報價采用工程量清單計價,投標單位須遵守工程量清單使用范圍等強制性內容的規定;投標單位承擔項目的進度、質量、安全等管理責任,應對招標文件中要求的技術標準、質量、投標有效期等作出實質性響應:中標單位不得違法分包,如將工程分包給個人等;工程竣工驗收后6個月內完成結算,工程結算據實調整。

某施工單位工程中標造價為7782.60萬元。其中:分部分項工程費為6000.00萬元;措施項目費為600.00萬元(按分部分項工程費的10%計取);其他項目費為400.00萬元,暫列金額為297.00萬元,專業分包暫估價為100.00萬元,總承包服務費費率為3%;規費為140.00萬元(費率為2%);稅金為642.60萬元(費率為9%)。

施工單位確定項目自行施工工程造價為7222.22萬元,目標利潤率為10%。

項目部對項目目標成本進行了專項施工成本分析,內容包括工期成本分析、技術措施節約效果分析等,做好項目成本管理工作。經建設單位和施工單位確認:增補某缺項工程量清單費用,其工程量為2000.00m3,綜合單價為500.00元/m3;簽訂施工總承包合同時未確定的設備實際采購價為268.00萬元;工程價款調整及設計變更為119.00萬元;專業分包90.00萬元。工程按期完工,各方辦理了竣工驗收,建設單位和施工單位辦理了竣工結算。

【問題】

1、工程量清單的強制性內容還有哪些?

2、投標單位對招標文件要求作出實質性響應的內容還有哪些?

3、中標單位還應避免哪些違法分包行為?

4、施工單位自行施工工程的目標成本是多少萬元?(四舍五入取整數)專項施工成本分析內容還有哪些?

5、按照綜合單價法,分步驟列式計算施工單位的結算造價是多少萬元?(四舍五入取整數)

參考解析:

【第1問】

還包括工程量清單的計價方式、競爭費用、風險處理、工程量清單編制方法、工程量計算規則。

【第2問】

還應對招標文件要求的招標范圍、工期、安全標準、法律法規、權利義務、報價編制等做出實質性響應。

【第3問】

還應該避免:

a.施工總承包單位或專業承包單位將工程分包給不具備相應資質單位的。

b.施工總承包單位將施工總承包合同范圍內工程主體結構的施工分包給其他單位的,鋼結構工程除外。

c.專業分包單位將其承包的專業工程中非勞務作業部分再分包的。

d.專業作業承包人將其承包的勞務再分包的。

e.專業作業承包人除計取勞務作業費用外,還計取主要建筑材料款和大中型施工機械設備、主要周轉材料費用的。

【第4問】

4-1、目標成本=工程造價(扣除稅金)×[1-目標利潤率(%)]=7222.22/(1+9%)×(1-10%)=5963.30萬元

4-2、還包括成本盈虧異常分析、質量成本分析、資金成本分析、其他有利因素和不利因素分析。

【第5問】

結算造價的計算過程:

1)分部分項工程費:6000+2000×500÷10000=6100萬元

2)措施項目費:6100×10%=610萬元

3)其他項目費:①暫列金額:268+119=387萬元

②暫估價:90萬元

③總承包服務費:90×3%=2.7萬元

結算造價:[6100+610+(387+90+2.7)]×1.02×1.09=7994萬元

查看全文 請先下載再閱讀

2025一級建造師報名開啟

2025.06.102025.07.07

立即報名

考試圈子
  • 掃碼加學霸君領資料

    233網校官方認證

    掃碼加學霸君領資料

  • 掃碼進群學習

    233網校官方認證

    掃碼進群學習

主站蜘蛛池模板: 越西县| 丁青县| 宿松县| 青海省| 澄迈县| 桃园市| 桐乡市| 西盟| 扬中市| 孙吴县| 水城县| 永福县| 贵阳市| 云梦县| 会昌县| 武清区| 兴安盟| 阿图什市| 凤冈县| 双鸭山市| 藁城市| 临朐县| 西充县| 东乡| 元氏县| 平定县| 天祝| 广东省| 宁明县| 澳门| 阿勒泰市| 南开区| 当雄县| 老河口市| 青冈县| 嘉黎县| 海伦市| 桂平市| 苏尼特右旗| 保德县| 铜梁县|
