公交车短裙挺进太深了h女友,国产亚洲精品久久777777,亚洲成色www久久网站夜月,日韩人妻无码精品一区二区三区

您現在的位置:233網校 >一級建造師 > 專業工程管理與實務 > 市政公用工程 > 市政工程歷年真題

[一建歷年真題]2021年市政工程考試真題及答案解析.pdf

0下載幣 大小:959.84KB 下載數:0

備考一級建造師考試的考生們,沖刺階段已經來臨!《市政工程》作為考試的重要科目之一,其真題的價值不言而喻。我們為大家帶來了2021年一級建造師《市政工程》考試真題及答案解析,這份資料是考生們沖刺高分的得力助手。通過練習真題,考生可以熟悉考試題型,了解命題思路,發現自己的薄弱環節并及時進行查漏補缺。還在為備考發愁的考生們,不妨借助這份真題資料,為自己的考試增添一份保障,向著高分全力沖刺!

2021年市政工程考試真題及答案解析

第1題 單選題 (每題1分,共20題,共20分)

1、過期考點,僅做參考下列索賠項目中,只能申請工期索賠的是()。

A.工程施工項目增加

B.征地拆遷滯后

C.投標圖紙中未提及的軟基處理

D.開工前圖紙延期發出

參考答案:D
參考解析:(新版教材已無該知識點,僅作參考)延期發出圖紙產生的索賠,由于是施工前準備階段,該類項目一般只進行工期索賠。

2、關于水泥混凝土面層原材料使用的說法,正確的是()。

A.主干路可采用32.5級的硅酸鹽水泥

B.重交通以上等級道路可采用礦渣水泥

C.碎礫石的最大公稱粒徑不應大于26.5mm

D.宜采用細度模數2.0以下的砂

參考答案:C
參考解析:A選項錯誤;重交通以上等級道路、城市快速路、主干路應采用42.5級及以上的道路硅酸鹽水泥或硅酸鹽水泥、

B選項錯誤;普通硅酸鹽水泥;中、輕交通等級道路可采用礦渣水泥,其強度等級宜不低于32.5級。

C選項正確;宜使用人工級配,粗集料的最大公稱粒徑,碎礫石不應大于26.5mm ,

D選項錯誤;宜采用質地堅硬、細度模數在2.5 以上、符合級配規定的潔凈粗砂、中砂,技術指標應符合規范要求,

3、下列因素中,可導致大體積混凝土現澆結構產生沉陷裂縫的是()。

A.水泥水化熱

B.外界氣溫變化

C.支架基礎變形

D.混凝土收縮

參考答案:C
參考解析:混凝土的沉陷裂縫:支架、支撐變形下沉會引發結構裂縫,過早拆除模板支架易使未達到強度的混凝土結構發生裂縫和破損。

4、水平定向鉆第一根鉆桿入土鉆進時,應采取()方式。

A.輕壓慢轉

B.中壓慢轉

C.輕壓快轉

D.中壓快轉

參考答案:A
參考解析:第一根鉆桿入土鉆進時,應采取輕壓慢轉的方式,穩定鉆進導入位置和保證入土角,且入土段和出土段應為直線鉆進,其直線長度宜控制在20m左右。

5、過期考點,僅做參考重載交通、停車場等行車速度慢的路段,宜選用()的瀝青。

A.針入度大,軟化點高

B.針入度小,軟化點高

C.針入度大,軟化點低

D.針入度小,軟化點低

參考答案:B
參考解析:(新版教材已無該知識點,僅作參考)

對高等級道路,夏季高溫持續時間長、重載交通、停車場等行車速度慢的路段,尤其是汽車荷載剪應力大的結構層,宜采用稠度大(針入度小)的瀝青。高等級道路,夏季高溫持續時間長的地區、重載交通、停車站、有信號燈控制的交叉路口、車速較慢的路段或部位需選用軟化點高的瀝青。

6、盾構壁后注漿分為() 、 二次注漿和堵水注漿。

A.噴粉注漿

B.深孔注漿

C.同步注漿

D.滲透注漿

參考答案:C
參考解析:管片壁后注漿按與盾構推進的時間和注漿目的不同,可分為同步注漿、二次注漿和堵水注漿。

7、在供熱管道系統中,利用管道位移來吸收熱伸長的補償器是()。

A.自然補償器

B.套筒式補償器

C.波紋管補償器

D.方形補償器

參考答案:B
參考解析:自然補償器、方形補償器和波紋管補償器是利用補償材料的變形來吸收熱伸長的,而套筒式補償器和球形補償器則是利用管道的位移來吸收熱伸長的。

8、下列盾構施工監測項目中,屬于必測的項目是()。

A.土體深層水平位移

B.管片結構應力

C.地層與管片的接觸應力

D.隧道結構變形

參考答案:D
參考解析:

9、液性指數IL=0.8的土,軟硬狀態是()。

A.堅硬

B.硬塑

C.軟塑

D.流塑

參考答案:C
參考解析:液性指數IL:土的天然含水量與塑限之差值對塑性指數之比值,IL= (ω-ωp) /Ip,IL可用以判別土的軟硬程度;IL<0為堅硬、半堅硬狀態,0≤IL<0.5為硬塑狀態,0.5≤IL<1.0為軟塑狀態,IL≥1.0流塑狀態。

10、現澆混凝土箱梁支架設計時,計算強度及驗算剛度均應使用的荷載是()。

A.混凝土箱梁的自重

B.施工材料機具的荷載

C.振搗混凝土時的荷載

D.傾倒混凝土時的水平向沖擊荷載

參考答案:A
參考解析:

注:表中代號意思如下:

①模板、拱架和支架自重。

②新澆筑混凝土、鋼筋混凝土或圬工、砌體的自重力。

③施工人員及施工材料機具等行走運輸或堆放的荷載。

④振搗混凝土時的荷載。

⑤新澆筑混凝土對側面模板的壓力。

⑥傾倒混凝土時產生的水平向沖擊荷載。

⑦設于水中的支架所承受的水流壓力、波浪力、流冰壓力、船只及其他漂浮物的撞擊力。

⑧其他可能產生的荷載,如風雪荷載、冬期施工保溫設施荷載等。

11、污水處理廠試運行程序有:①單機試車;②設備機組空載試運行;③設備機組充水試驗;④設備機組自動開停機試運行;⑤設備機組負荷試運行。正確的試運行流程是() 。

A.①→②→③→④→⑤

B.①→②→③→⑤→④

C.①→③→②→④→⑤

D.①→③→②→⑤→④

參考答案:D
參考解析:基本程序:

(1)單機試車。

(2)設備機組充水試驗。

(3)設備機組空載試運行。

(4)設備機組負荷試運行。

(5)設備機組自動開停機試運行。

12、關于燃氣管網附屬設備安裝要求的說法,正確的是()。

A.閥門手輪安裝向下,便于啟閥

B.可以用補償器變形調整管位的安裝誤差

C.凝水缸和放散管應設在管道高處

D.燃氣管道的地下閥門宜設置閥門井

參考答案:D
參考解析:選項A錯誤,閥門手輪不得向下。

選項B錯誤,不得用補償器變形調整管位的安裝誤差。

選項C錯誤,凝水缸的作用是排除燃氣管道中的冷凝水和石油伴生氣管道中的輕質油。放散管是一種專門用來排放管道內部的空氣或燃氣的裝置。凝水缸設置在管道低處,放散管設在管道高處。

選項D正確,為保證管網的安全與操作方便,燃氣管道的地下閥門宜設置閥門井。

13、由甲方采購的HDPE膜材料質量抽樣檢驗,應由()雙方在現場抽樣檢查。

A.供貨單位和建設單位

B.施工單位和建設單位

C.供貨單位和施工單位

D.施工單位和設計單位

參考答案:A
參考解析:HDPE膜材料質量抽樣檢驗,應由供貨單位和建設單位雙方在現場抽樣檢查。

14、關于隧道施工測量的說法,錯誤的是()。

A.應先建立地面平面和高程控制網

B.礦山法施工時,在開挖掌子面上標出拱頂、邊墻和起拱線位置

C.盾構機掘進過程應進行定期姿態測量

D.有相向施工段時需有貫通測量設計

參考答案:C
參考解析:選項A正確;施工前應建立地面平面控制,地面高程控制可視現場情況以三、四等水準或相應精度的三角高程測量布設。

選項B正確;敷設洞內基本導線、施工導線和水準路線,并隨施工進展而不斷延伸;在開挖掌子面上放樣,標出拱頂、邊墻和起拱線位置,襯砌結構支模后應檢測、復核竣工斷面。

選項C錯誤;盾構機拼裝后應進行初始姿態測量,掘進過程中應進行實時姿態測量。

選項D正確;有相向施工段時應進行貫通測量設計,應根據相向開挖段的長度,按設計要求布設二、三等或四等三角網,或者布設相應精度的精密導線。

15、在軟土基坑地基加固方式中,基坑面積較大時宜采用()。

A.墩式加固

B.裙邊加固

C.抽條加固

D.格柵式加固

參考答案:B
參考解析:基坑面積較大時,宜采用裙邊加固。

16、關于預應力混凝土水池無粘結預應力筋布置安裝的說法,正確的是()。

A.應在澆筑混凝土過程中,逐步安裝、放置無粘結預應力筋

B.相鄰兩環無粘結預應力筋錨固位置應對齊

C.設計無要求時,張拉段長度不超過50m,且錨固肋數量為雙數

D.無粘結預應力筋中的接頭采用對焊焊接

參考答案:C
參考解析:根據無粘結預應力筋布置安裝要求: A選項錯誤;應在澆筑混凝土前安裝、放置;澆筑混凝土時,不得踏壓, 撞碰無粘結預應力筋、支撐架及端部預埋件, B選項錯誤;安裝時,上下相鄰兩環無粘結預應力筋錨固位置應錯開一個錨固肋、 C選項正確;錨固肋數量和布置,應符合設計要求;設計無要求時,張拉段無粘結預應力筋長不超過50m ,且錨固肋數量為雙數, D選項錯誤;無粘結預應力筋中嚴禁有接頭,

17、城市新型分流制排水體系中,雨水源頭控制利用技術有()、凈化和收集回用。

A.雨水下滲

B.雨水濕地

C.雨水入塘

D.雨水調蓄

參考答案:A
參考解析:雨水源頭控制利用技術有雨水下滲、凈化和收集回用技術,末端集中控制技術包括雨水濕地、塘體及多功能調蓄等。

18、利用立柱、擋板擋土,依靠填土本身、拉桿及固定在可靠地基上的錨錠塊維持整體穩定的擋土建筑物是()。

A.扶壁式擋土墻

B.帶卸荷板的柱板式擋土墻

C.錨桿式擋土墻

D.自立式擋土墻

參考答案:D
參考解析:自立式擋土墻是利用板樁擋土,依靠填土本身、拉桿及固定在可靠地基上的錨錠塊維持整體穩定的擋土建筑物。

19、鋼管混凝土內的混凝土應飽滿,其質量檢測應以()為主。

A.人工敲擊

B.超聲波檢測

C.射線檢測

D.電火花檢測

參考答案:B
參考解析:鋼管混凝土的質量檢測辦法應以超聲檢測為主,人工敲擊為輔

20、過期考點,僅做參考在工程量清單計價的有關規定中,可以作為競爭性費用的是()。

A.安全文明施工費

B.規費和稅金

C.冬雨季施工措施費

D.防止揚塵污染費

參考答案:C
參考解析:(新版教材已無該知識點,僅作參考)

A選項不符合題意;措施項目中的安全文明施工費必須按國家或省級、行業建設主管部門的規定計算,不得作為競爭性費用。

B選項不符合題意;規費和稅金應按國家或省級、行業建設主管部門的規定計算,不得作為競爭性費用。

D選項不符合題意;揚塵污染防治費已納入建筑安裝工程費用的安全文明施工費中,是建設工程造價的一部分,是不可競爭性費用。

[Page]

第2題 多選題 (每題2分,共10題,共20分)

21、水泥混凝土路面基層材料選用的依據有()。

A.道路交通等級

B.路基抗沖刷能力

C.地基承載力

D.路基的斷面形式

E.壓實機具

參考答案:AB
參考解析:基層材料的選用原則:根據道路交通等級和路基抗沖刷能力來應選擇基層材料。

22、土工合成材料用于路堤加筋時應考慮的指標有()強度。

A.抗拉

B.撕破

C.抗壓

D.頂破

E.握持

參考答案:ABDE
參考解析:路堤加筋的主要目的是提高路堤的穩定性。土工格柵宜選擇強度高、變形小、糙度大的產品。土工合成材料應具有足夠的抗拉強度、較高的撕破強度、頂破強度和握持強度等性能。

23、配制高強度混凝土時,可選用的礦物摻合料有()。

A.優質粉煤灰

B.磨圓的礫石

C.磨細的礦渣粉

D.硅粉

E.膨潤土

參考答案:ACD
參考解析:配制高強度混凝土的礦物摻合料可選用優質粉煤灰、磨細礦渣粉、硅粉和磨細天然沸石粉。

24、關于在拱架上分段澆筑混凝土拱圈施工技術的說法,正確的有()。

A.縱向鋼筋應通長設置

B.分段位置宜設置在拱架節點、拱頂、拱腳

C.各分段接縫面應與拱軸線成45°

D.分段澆筑應對稱拱頂進行

E.各分段內的混凝土應一次連續澆筑

參考答案:BDE
參考解析:選項A錯誤;分段澆筑鋼筋混凝土拱圈(拱肋)時,縱向不得采用通長鋼筋,鋼筋接頭應安設在后澆的幾個間隔槽內,并應在澆筑間隔槽混凝土時焊接。

選項B正確;跨徑大于或等于16m 的拱圈或拱肋,宜分段澆筑。分段位置,拱式拱架宜設置在拱架受力反彎點、拱架節點、拱頂及拱腳處。

選項C錯誤,選項E正確;分段澆筑程序應符合設計要求,應對稱于拱頂進行。各分段內的混凝土應一次連續澆筑完畢,因故中斷時,應將施工縫鑿成垂直于拱軸線的平面或臺階式接合面。

選項D正確;跨徑小于16m的拱圈或拱肋混凝土,應按拱圈全寬從兩端拱腳向拱頂對稱、連續澆筑,并在拱腳混凝土初凝前全部完成。

25、關于深基坑內支撐體系施工的說法,正確的有()。

A.內支撐體系的施工,必須堅持先開挖后支撐的原則

B.圍櫟與圍護結構之間的間隙,可以用C30細石混凝土填充密實

C.鋼支撐預加軸力出現損失時,應再次施加到設計值

D.結構施工時,鋼筋可臨時存放于鋼支撐上

E.支撐拆除應在替換支撐的結構構件達到換撐要求的承載力后進行

參考答案:BCE
參考解析:選項A錯誤;內支撐結構的施工與拆除順序應與設計一致,必須堅持先支撐后開挖的原則。

選項D錯誤;結構施工時,鋼支撐上不得存放材料。

26、過期考點,僅做參考關于污水處理氧化溝的說法,正確的有()。

A.屬于活性污泥處理系統

B.處理過程需持續補充微生物

C.利用污泥中的微生物降解污水中的有機污染物

D.經常采用延時曝氣

E.污水一次性流過即可達到處理效果

參考答案:ACD
參考解析:(新版教材已無該知識點,僅作參考)

B選項錯誤;污水與污泥在曝氣池中混合,污泥中的微生物將污水中復雜的有機物降解,并用釋放出的能量來實現微生物本身的繁殖和運動等。

E選項錯誤;經過二級處理后, BOD5去除率可達90% 以上, 二沉池出水能達標排放。

27、現澆混凝土水池滿水試驗應具備的條件有()。

A.混凝土強度達到設計強度 的75%

B.池體防水層施工完成后

C.池體抗浮穩定性滿足要求

D.試驗儀器已檢驗合格

E.預留孔洞進出水口等已封堵

參考答案:CDE
參考解析:A選項錯誤;池體的混凝土或磚、石砌體的砂漿已達到設計強度要求;池內清理潔凈,池內外缺陷修補完畢。

B選項錯誤;滿水試驗現澆鋼筋混凝土池體的防水層、防腐層施工之前;裝配式預應力混凝土池體施加預應力且錨固端封錨以后,保護層噴涂之前;磚砌池體防水層施工以后,石砌池體勾縫以后。

28、過期考點,僅做參考城市排水管道巡視檢查內容有()。

A.管網介質的質量檢查

B.地下管線定位監測

C.管道壓力檢查

D.管道附屬設施檢查

E.管道變形檢查

參考答案:ABDE
參考解析:(新版教材已無該知識點,僅作參考)

管道巡視檢查內容包括管道漏點監測、地下管線定位監測、管道變形檢查、管道腐蝕與結垢檢查、管道附屬設施檢查、管網介質的質量檢查等。

29、過期考點,僅做參考關于竣工測量編繪的說法,正確的有()。

A.道路中心直線段應每隔100m施測一個高程點

B.過街天橋測量天橋底面高程及凈空

C.橋梁工程對橋墩、橋面及附屬設施進行現狀測量

D.地下管線在回填后,測量管線的轉折、分支位置坐標及高程

E.場區矩形建(構)筑物應注明兩點以上坐標及室內地坪標高

參考答案:BCE
參考解析:(新版教材已無該知識點,僅作參考) 選項A錯誤;道路中心直線段應每25m施測一個坐標和高程點;曲線段起終點、中間點,應每隔15m施測一個坐標和高程點;道路坡度變化點應加測坐標和高程。

選項B正確;過街天橋應測注天橋底面高程,并應標注與路面的凈空高。

選項C正確;在橋梁工程竣工后應對橋墩、橋面及其附屬設施進行現狀測量。

選項D錯誤;地下管線竣工測量宜在覆土前進行,主要包括交叉點、分支點、轉折點、變材點、變徑點、變坡點、起訖點、上桿、下桿以及管線上附屬設施中心點等。

選項E正確;場區建(構)筑物竣工測量,如滲瀝液處理設施和泵房等,對矩形建(構)筑物應注明兩點以上坐標,圓形建(構)筑物應注明中心坐標及接地外半徑:建(構)筑物室內地坪標高;構筑物間連接管線及各線交叉點的坐標和標高。

30、過期考點,僅做參考關于給水排水管道工程施工及驗收的說法,正確的有()。

A.工程所用材料進場后需進行復驗,合格后方可使用

B.水泥砂漿內防腐層成形終凝后,將管道封堵

C.無壓管道在閉水試驗合格24小時后回填

D.隱蔽分項工程應進行隱蔽驗收

E.水泥砂漿內防腐層,采用人工抹壓法時,須一次抹壓成形

參考答案:AD
參考解析:(新版教材已無該知識點,僅作參考)

選項A正確;工程所用的管材、管道附件、構(配)件和主要原材料等產品進人施工現場時必須進行進場驗收并妥善保管。進場驗收時應檢查每批產品的訂購合同、質量合格證書、性能檢驗報告、使用說明書、進口產品的商檢報告及證件等.并按國家有關標準規定進行復驗,驗收合格后方可使用。

選項B錯誤;水泥砂漿內防腐層成形后,應立即將管道封堵,終凝后進行潮濕,養護。

選項C錯誤;無壓管道在閉水或閉氣試驗合格后應及時回填。

選項D正確;所有隱蔽分項工程應進行隱蔽驗收,未經檢驗或驗收不合格不得進行下道分項工程施工。

選項E錯誤;水泥砂漿內防腐層,采用人工抹壓法施工時,應分層抹壓。

[Page]

31、背景資料:

某公司承接一項城鎮主干道新建工程,全長1. 8km,勘察報告顯示K0+680~K0+920為暗塘,其他路段為雜填土且地下水豐富。設計單位對暗塘段采用水泥土攪拌樁方式進行處理,雜填土段采用改良土換填的方式進行處理。全路段土路基與基層之間設置一層200mm厚級配碎石墊層,部分路段墊層頂面鋪設一層土工格柵,K0+680、 K0+920 處地基處理橫斷面示意圖如圖1所示。

項目部確定水泥摻量等各項施工參數后進行水泥攪拌樁施工,質檢部門在施工完成后進行了單樁承載力、水泥用量等項目的質量檢驗。

墊層驗收完成,項目部鋪設固定土工格柵和攤鋪水泥穩定碎石基層,采用重型壓路機進行碾壓,養護3天后進行下一道工序施工。

項目部按照制定的揚塵防控方案,對土方平衡后多余的土方進行了外棄。

問題:

1、土工格柵應設置在哪些路段的墊層頂面?說明其作用。

2、水泥攪拌樁在施工前采用何種方式確定水泥摻量。

3、補充水泥攪拌樁地基質量檢驗的主控項目。

4、改正水泥穩定碎石基層施工中的錯誤之處。

5、項目部在土方外棄時應采用哪些揚塵防控措施。

參考解析:

第一問;

1-1. 暗塘地段及暗塘與其他地段交界處加筋

1-2. 作用:提高穩定性(1分),減少交界處不均勻沉降(2分)。

第二問;

室內試驗或工程經驗。

第三問;

復合地基承載力、攪拌葉回轉直徑、樁長、樁身強度。

第四問;

“采用重型壓路機進行碾壓”做法錯誤,應改成“先輕型后重型或振動壓路機碾壓”,

“養護3天后進行下一道工序施工”做法錯誤,應改成“養護7天后進行下一道工序施工”

第五問;

現場出口設洗車池;車輛少裝(或不得裝載過滿)慢行且密閉覆蓋;規劃專門路線且灑水降塵;轉彎上坡減速慢行;如有遺撒派專人清掃。

32、背景資料:

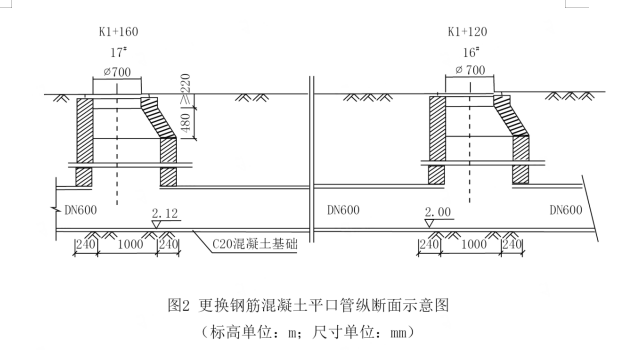

某區養護管理單位在雨季到來之前,例行城市道路與管道巡視檢查,在K1+120和K1+160步行街路段瀝青路面發現多處裂紋及路面嚴重變形。經CCTV影像顯示,兩井之間的鋼筋混凝土管平接口抹帶脫落,形成管口漏水。

養護單位經研究決定,對兩井之間的雨水管采取開挖換管施工,如圖2所示。管材仍采用鋼筋混凝土平口管。開工前,養護單位用磚砌封堵上下游管口,做好臨時導水措施。

養護單位接到巡視檢查結果處置通知后,將該路段采取1.5m低圍擋封閉施工,方便行人通行,設置安全護欄將施工區域隔離,設置不同的安全警示標志,道路安全警告牌,夜間掛閃爍燈示警,并派養護工人維護現場行人交通。

問題:

1.地下管線管口漏水會對路面產生哪些危害?

2.兩井之間實鋪管長為多少?鋪管應從哪號井開始?

3.用砌磚封堵管口是否正確?最早什么時候拆除封堵?

4.項目部在對施工現場安全管理采取的措施中,有幾處描述不正確,請改正。

參考解析:

第一問;

危害:造成路面裂紋,變形,塌陷。

第二問;

2-1. 兩個井的中心樁起止樁號為;K1+120-K1+160,故中心樁距離為1160-1120=40m 。又因為該段距離中包含了一個井筒的1米空間,故;40-1=39m

2-2. 鋪管應從16#井開始。

第三問;

3-1. 用砌磚封堵管口正確

3-2. 最早拆除封堵時間:更換后的管道嚴密性試驗(閉水試驗)合格后。

第四問;

改正一:應采取高度不小于2.5m 的圍擋封閉。

改正二:應選用砌體、金屬板材、 等硬質材料、隔離施工區域。

改正三:派專職交通疏導員維護現場行人交通。

33、背景資料:

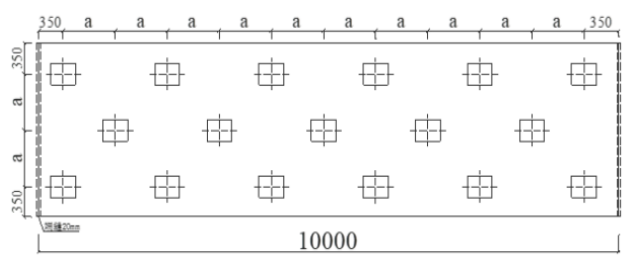

某項目部承接一項河道整治項目,其中一段景觀擋土墻,長為50m,連接既有景觀擋土墻。該項目平均分5個施工段施工,端縫為20mm,第一個施工段臨河側需沉6個基礎樁,基礎方樁按梅花形布置(如圖3所示),圍堰與沉樁工程同時開工,然后再進行擋土墻施工,最后完成新建路面施工與欄桿安裝。項目部根據方案使用柴油錘擊樁,遭附近居民投訴,監理隨即叫停,要求更換沉樁方式。完工后,進行擋土墻施工,擋土墻施工工序有:機械挖土、A、碎石墊層、基礎模板、B、澆筑混凝土、立強身模板、澆筑墻體、壓頂采用一次性施工。

問題:

1.根據圖3所示,該擋土墻結構形式屬哪種類型?端縫屬哪種類型?

2.計算a的數值與第一段擋土墻基礎方樁的根數。

3.監理叫停施工是否合理?柴油錘沉樁有哪些原因會影響居民?可以更換哪幾種沉樁方式?

4.根據背景資料,正確寫出A、B工序名稱。

參考解析:

第一問;

1-1. 重力式擋土墻(

1-2. 沉降縫(變形縫)(2分)

第二問;

2-1. 如下圖所示,在50m長度,分5個施工段施工,則每段長度為10米,然后根據題意,臨河一側有6個基礎樁,根據排列6個基礎樁之間有5個間隔距離,每個間隔距離為2a,故a=(10000-350-350) /10=930mm ,

2-2. 如下圖所示6+6+5=17根

第三問;

3-1. 合理,

3-2. 噪聲大,振動大,柴油燃燒污染大氣會影響居民,

3-3. 靜力壓樁(2分)、鉆孔埋樁(2分)

第四問;

A:人工清底、驗槽、清理樁頭;

B:綁扎基礎鋼筋

34、背景資料:

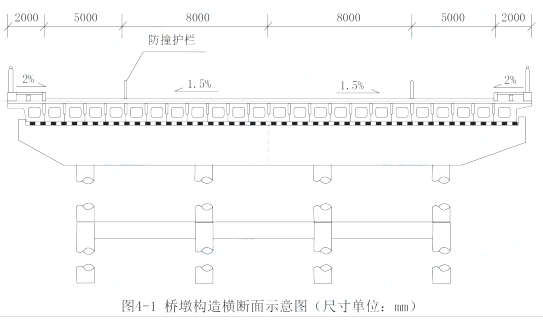

某公司承建—座城市橋梁工程,雙向四車道,橋跨布置為4聯x(5x20m),上部結構為預應力混凝土空心板,橫斷面布置空心板共24片,橋墩構造橫斷面如圖4-1所示。空心板中板的預應力鋼絞線設計有N1、N2兩種型式,均由同規格的單根鋼絞線索組成,空心板中板構造及鋼絞線索布置如圖4-2所示。

項目部編制的空心板專項施工方案有如下內容:

(1)鋼絞線采購進場時,材料員對鋼絞線的包裝、標志等資料進行查驗,合格后入庫存放。隨后,項目部組織開展鋼絞線見證取樣送檢工作,檢測項目包括表面質量等。

(2)計算全橋空心板預應力鋼絞線用量。

(3)空心板預制側模和芯模均采用定型鋼模板。混凝土澆筑完成后及時組織對側模及芯模進行拆除,以便最大程度地滿足空心板預制進度。

(4)空心板澆筑混凝土施工時,項目部對混凝土拌合物進行質量控制,分別在混凝土拌合站和預制廠澆筑地點隨機取樣檢測混凝土拌合物的坍落度,其值分別為A和B,并對坍落度測值進行質量評定。

問題:

1、結合圖4-2,分別指出空心板預應力體系屬于先張法和后張法。有粘結和無粘結預應力體系中的哪種體系?

2、指出鋼絞線存放的倉庫需具備的條件。

3、補充施工方案(1)中鋼絞線線入庫時材科員還需查驗的資料;并指出見證取樣還需檢測的項目。

4、列式計算全橋空心板中板的鋼絞線用量。(單位m,計算果保留3位小數)

5、分別指出施工方案(3)中空心板預制時側模和芯模拆除所需滿足的條件。

6、指出施工方案(4)中坍落度值A、B的大小關系;混凝土質量評定時應使用哪個數值?

參考解析:

第一問;

1-1. 后張法,

1-2. 有粘結預應力體系。

第二問;

存放的倉庫應干燥、防潮、通風良好、無腐蝕氣體和介質。

第三問;

3-1. 還需查驗的資料:質量證明文件、規格;

3-2. 見證取樣還需檢測的項目:外形、尺寸、力學性能試驗。

第四問;

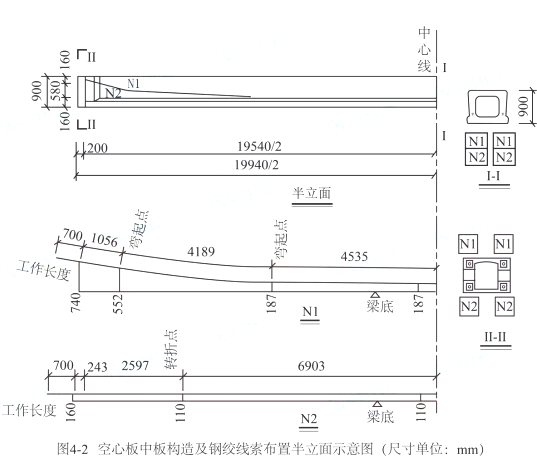

N1鋼絞線單根長度:2× (4535+4189+1056+700)=20960mm(1分)

N2鋼絞線單根長度:2× (6903+2597+243+700)=20886mm (1分)

一片空心板需要鋼絞線長度:2×(20.96+20.886)=83.692m(1分)

全橋空心板中板數量:22×4×5=440片(1分)

全橋空心板中板的鋼絞線用量:440×83.692=36824.480m(4分)

第五問;

側模拆除條件:混凝土強度應能保證結構棱角不損壞時方可拆除(3分),混凝土強度宜2.5MPa及以上(3分)。

芯模拆除條件:芯模應在混凝土抗壓強度能保證結構表面不發生塌陷和裂縫時,方可拔出。

第六問;

6-1. 坍落度A大于B,

6-2. 混凝土質量評定時用B、

35、背景資料:

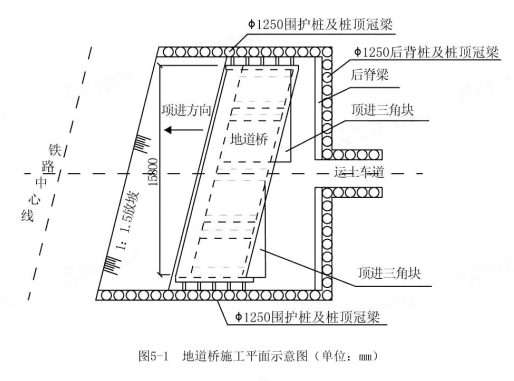

某公司承建一項城市主干路工程,長度2.4km,在樁號K1+180~K1+196位置與鐵路斜交,采用四跨地道橋頂進下穿鐵路的方案。為保證鐵路正常通行,施工前由鐵路管理部門對鐵路線進行加固。頂進工作坑頂進面采用放坡加網噴混凝土方式支護,其余三面采用鉆孔灌注柱加樁間網噴支護,施工平面及剖面圖如圖5-1、5-2所示。

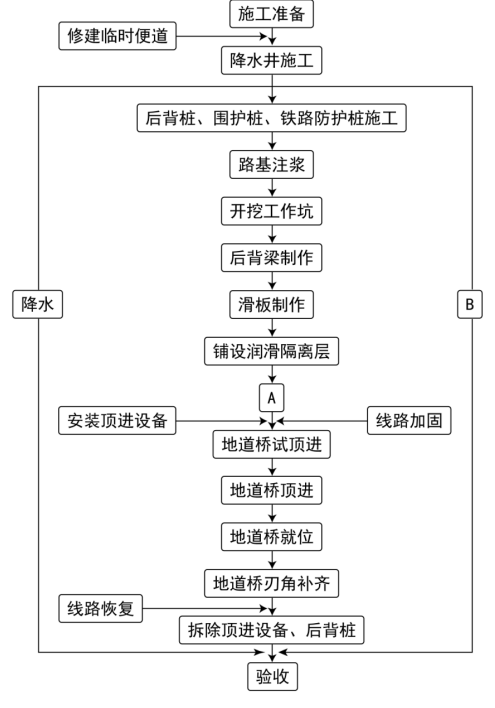

項目部編制了地道橋基坑降水、支護、開挖、頂進方案并經過相關部門審批。施工流程如圖5-3所示。

混凝土鉆孔灌注樁施工過程包括以下內容:采用旋挖鉆成孔,樁頂設置冠梁,鋼筋籠主筋采用直螺紋套筒連接;樁頂錨固鋼筋按伸入冠梁長度500mm進行預留,混凝土澆筑至樁頂設計高程后,立即開始相鄰樁的施工。

問題:

1.直螺紋連接套筒進場需要提供哪項報告?寫出鋼筋絲頭加工和連接件檢測專用工具的名稱。

2.改正混凝土灌注樁施工過程的錯誤之處。

3.補全施工流程圖中A、B名稱。

4.地道橋每次頂進,除檢查液壓系統外,還應檢查哪些部位的使用狀況?

5.在每一頂程中測量的內容是哪些?

6.地道橋頂進施工應考慮的防排水措施是哪些?

參考解析:

第一問;

2-1. 產品合格證,產品說明書、產品試驗報告單、型式檢驗報告,鋼筋套絲機,

2-2. 力矩扳手(扭矩扳手 ;

第二問;

錯誤(1)樁頂錨固鋼筋按深入冠梁500mm預留;

改正:樁頂鋼筋預留長度大于冠梁高度,長出部分進行彎曲與冠梁上層鋼筋焊接。

錯誤(2)混凝土澆筑至樁頂設計高程;

改正:混凝土澆筑至樁頂以上0.5~1m。

錯誤(3)澆筑完成后立即鄰樁施工;

改正:鄰樁混凝土強度達5Mpa后施工,或間隔鉆孔施工。

第三問;

A:地道橋制作,B:監控量測。

第四問;

頂柱(鐵)安裝和后背變化情況。

第五問;

各觀測點左右偏差值,高程偏差值和頂程及總進尺。

第六問;

(1)做好地面排水,工作坑周邊應采取擋水圍堰、排水截水溝等防止地面水流入工作坑;

(2)工作坑內設置排水溝,坑內不積水。

(3)頂進過程地下水位應降低至基底以下0.5m。

(4)地道橋本體施工場地上空范圍一打設固定或活動作業棚。

查看全文 請先下載再閱讀
主站蜘蛛池模板: 绍兴县| 乃东县| 大兴区| 明溪县| 体育| 廉江市| 海安县| 南康市| 那曲县| 格尔木市| 贡嘎县| 喜德县| 彭州市| 泗水县| 开封县| 宜春市| 江西省| 磐安县| 南宫市| 奇台县| 勐海县| 潮州市| 禹州市| 双峰县| 浮梁县| 隆德县| 罗平县| 社旗县| 河津市| 克拉玛依市| 武乡县| 六枝特区| 新蔡县| 葫芦岛市| 报价| 锦屏县| 湖北省| 观塘区| 丽水市| 云安县| 邢台市|
