[一建歷年真題]2020年水利水電考試真題及答案解析
第1題 單選題 (每題1分,共20題,共20分)
1、岸坡巖體發生向臨空面方向的回彈變形及產生近平行于邊坡的拉張裂隙,稱為( )。
A.蠕變
B.松弛張裂
C.崩塌
D.滑坡
3、流網的網格是由( )圖形構成。
A.曲線正方形(或矩形)
B.曲線正方形(或圓形)
C.曲線三角形(或圓形、矩形)
D.曲線三角形(或正方形、矩形)
4、水庫水位和隧洞閘門開度保持不變時,隧洞中的水流為( )。
A.恒定流
B.均勻流
C.層流
D.緩流
5、土石分級中,土分為( )級。
A.3
B.4
C.5
D.6
【過期考點,僅做參考】 6、水工建筑物巖石建基面保護層可采用( )爆破法施工。
A.分塊
B.分層
C.分段
D.分區
7、土石壩碾壓采用進退錯距法,設計碾壓遍數為5遍,碾滾凈寬為4m,錯距寬度為( )m。
A.1.25
B.1
C.0.8
D.0.3
8、碾壓混凝土施工質量評定時,鉆孔取樣芯樣獲得率主要是評價碾壓混凝土的( )。
A.均質性
B.抗?jié)B性
C.密實性
D.力學性能
9、堤防防汛搶險施工的搶護原則為前堵后導、強身固腳、緩流消浪和( )。
A.加強巡查
B.消除管涌
C.減載平壓
D.及時搶護
【過期考點,僅做參考】 10、根據《水利工程設計變更管理暫行辦法》,下列設計變更中,屬于重大設計變更的是( )。
A.主要料場場地的變化
B.主要棄渣場場地的變化
C.主要施工設備配置的變化
D.場內施工道路的變化
11、根據《政府和社會資本合作建設重大水利工程操作指南(試行)》,項目公司向政府移交項目的過渡期是( )個月。
A.3
B.6
C.12
D.18
12、水庫大壩首次安全鑒定應在竣工驗收后( )年內進行。
A.5
B.6
C.8
D.10
13、根據《水利建設工程施工分包管理規定》,主要建筑物的主體結構由( )明確。
A.項目法人
B.設計單位
C.監理單位
D.主管部門
14、水利水電施工企業安全生產標準化等級證書有效期為( )年。
A.1
B.2
C.3
D.5
15、施工質量評定結論需報工程質量監督機構核定的是( )。
A.一般單元工程
B.重要隱蔽單元工程
C.關鍵部位單元工程
D.工程外觀
【過期考點,僅做參考】 16、根據《水利部關于修訂印發水利建設質量工作考核辦法的通知》(水建管(2018) 102號),某省級水行政主管部門考核排名第8,得分92分,其考核結果為( )。
A.A級
B.B級
C.C級
D.D級
17、根據《水電水利工程施工監理規范》(DL/T5111-2012), 工程項目劃分不包括( )。
A.單元工程
B.分項工程
C.分部工程
D.單項工程
18、根據《防汛條例》,防汛抗洪工作實行( )負責制。
A.各級黨政首長
B.各級人民政府行政首長
C.各級防汛指揮部
D.各級水行政主管部門
19、根據《水利安全生產信息報告和處置規則》(水安監(2016)220號),水利生產安全事故信息包括生產安全事故和( )信息。
A.一般涉險事故
B.較大涉險事故
C.重大涉險事故
D.特別重大涉險事故
20、采用開敞式高壓配電裝置的獨立開關站,其場地四周設置的圍墻高度不低于( )m。
A.1.2
B.1.5
C.2.0
D.2.2
第2題 多選題 (每題2分,共10題,共20分)
21、確定導流建筑物級別的主要依據有( )。
A.保護對象
B.失事后果
C.使用年限
D.洪水標準
E.導流建筑物規模
22、水工建筑物的耐久性是指保持其( )的能力。
A.適用性
B.安全性
C.經濟性
D.維修性
E.美觀性
23、土石壩滲流分析主要是確定( )。
A.滲透壓力
B.滲透系數
C.滲透坡降
D.滲透流量
E.浸潤線位置
24、拆移式模板的標準尺寸有( )。
A.100cm×(325~525)cm
B.75cm×100cm
C.(75~100)cm×150cm
D.120cm×150cm
E.75cm×525cm
25、根據圍巖變形和破壞的特性,從發揮錨桿不同作用的角度考慮,錨桿在洞室中的布置有( )等形式。
A.摩擦型錨桿
B.預應力錨桿
C.隨機錨桿
D.系統錨桿
E.粘結性錨桿
26、根據《水土保持法》《生產建設項目水土保持設施自主驗收規程(試行)》,關于水土保持的說法,正確的有( )。
A.水土保持設施竣工驗收由項目法人主持
B.水土保持設施驗收?qǐng)?bào)告由項目法人編制
C.水土保持分部工程質量等級分為合格和優良
D.禁止在15°以上陡坡地開墾種植農作物
E.水土保持方案為水土保持方案報告書
27、根據《水利基本建設項目竣工財務決算編制規程》(SL19-2014), 待攤投資的待攤方法有( )。
A.按實際發生數的比例分?jǐn)?/p>
B.按項目的合同額比例分?jǐn)?/p>
C.按概算數的比例分?jǐn)?/p>
D.按項目的效益比例分?jǐn)?/p>
E.按出資比例分?jǐn)?/p>
28、根據《水利工程合同監督檢查辦法(試行)》,合同問題包括( )。
A.一般合同問題
B.常規合同問題
C.較重合同問題
D.嚴重合同問題
E.特別嚴重合同問題
【過期考點,僅做參考】 29、根據《水電建設工程質量管理暫行辦法》電水農(1997)220號),單元工程的“三級檢查制度”包括( )。
A.班組初檢
B.作業隊復檢
C.項目部終檢
D.監理單位復檢
E.項目法人抽檢
30、水利工程質量保修書的主要內容包括( )。
A.竣工驗收情況
B.質量保修的范圍和內容
C.質量保修期
D.質量保修責任
E.質量保修費用
第3題 案例分析 (每題120分,共5題,共600分)
31、某水利工程地處北方集中供暖城市,主要施工內容包括分期導流及均質土圍堰工程、基坑開挖(部分為巖石開挖)、基坑排水、混凝土工程。工程實施過程中發生如下事件:
事件1:項目法人向施工單位提供了水文、氣象、地質資料,還提供了施工現場及施工可能影響的毗鄰區域內的地下管線資料。
事件2:施工單位在編制技術文件時,需運用巖土力學、水力學等理論知識解決工程實施過程中的技術問題,包括:邊坡穩定、圍堰穩定、開挖爆破、基坑排水、滲流、腳手架強度剛度穩定性、開挖料運輸及渣料平衡、施工用電。有關理論知識與技術問題對應關系見表5—3。
事件3:本工程基坑最大開挖深度12m。根據《水利水電工程施工安全管理導則》SL 721—2015,施工單位需編制基坑開挖專項施工方案,并由技術負責人組織質量等部門的專業技術人員進行審核。
事件4:根據《水利水電工程施工安全管理導則》SL 721—2015,施工單位應組織召開基坑開挖專項施工方案審查論證會,并根據審查論證報告修改完善專項施工方案,經有關人員審核后方可組織實施。
【問題】
1.事件1中,項目法人向施工單位提供的地下管線資料可能有哪些?
2.事件2中,分別寫出表5—3中字母所代表的技術問題。
3.事件3中,除質量部門外,施工單位技術負責人還應組織哪些部門的專業技術人員參加專項施工方案審核?
4.事件4中,修改完善后的專項施工方案,應經哪些人員審核簽字后方可組織實施?
【參考答案】
【第一問】
事件1中,項目法人向施工單位提供的地下管線資料可能有:供水、排水、供電、供氣(或燃?xì)?、供熱(供暖)、通信(或通訊)、廣播電視。
【第二問】

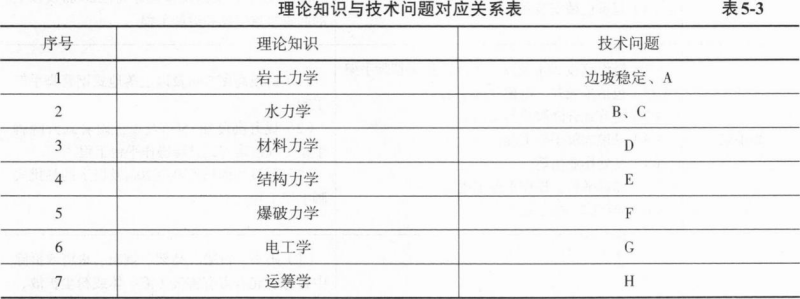

理論知識與技術問題對應關系表中字母所代表的技術問題如下:
A代表圍堰穩定;B代表滲流(或基坑排水);C代表基坑排水(或滲流);D代表腳手架強度、剛度、穩定性;E代表腳手架強度、剛度、穩定性;F代表開挖爆破;G代表施工用電;H代表開挖料運輸與渣料平衡。
【第三問】
事件3中,除質量部門外,施工單位技術負責人還應組織安全部門(安全部)、技術部門(技術部)參加專項施工方案審核。
【第四問】
事件4中,修改完善后的專項施工方案,應經施工單位技術負責人、總監理工程師、項目法人(建設單位)單位負責人審核簽字方可組織施工。
32、【背景資料】
某水利工程項目發包人與承包人簽訂了工程施工承包合同。投標報價文件按照《水利工程設計概(估)算編制規定(工程部分)》(水總[2014]429號)和《水利建筑工程預算定額》編制。工程實施過程中發生如下事件:

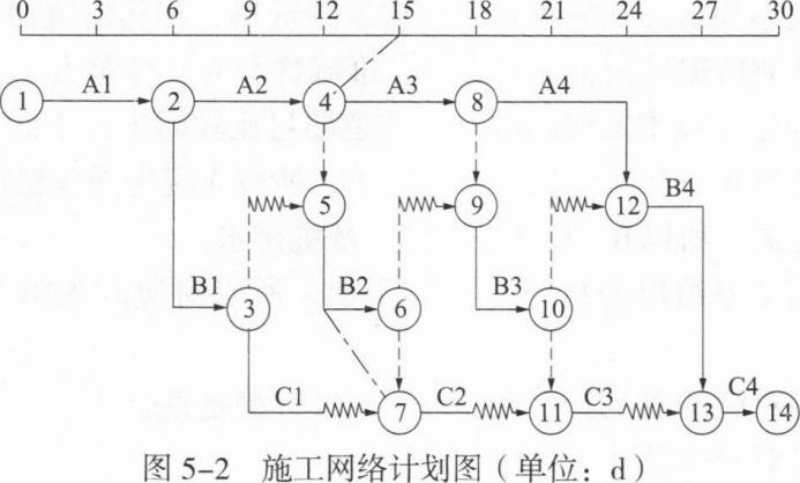

事件1:承包人為確保工程進度,對某混凝土分部工程組織了流水施工,經批準的施工網絡計劃如圖5—2所示(A為鋼筋安裝,B為模板安裝,C為混凝土澆筑)。其中,C1工作的各時間參數為
事件2:上述混凝土分部工程施工到第15天末,承包人對工程進度進行了檢查,并以實際進度前鋒線記錄在圖5—2中。為確保該分部工程能夠按計劃完成,承包人組織技術人員對相關工作的可壓縮時間和對應增加的成本進行分析,結果見表5—4。承包人據此制定了工期優化方案。
事件3:進入冬期施工后,承包人按監理工程師指示對現澆混凝土進行了覆蓋保溫。承包人要求調整混凝土工程單價,補償保溫材料費。
事件4:某日當?shù)匕l(fā)生超標準洪水,工地被淹。承包人預估了本次洪災造成的損失,啟動索賠程序。
【問題】
1.寫出事件1中EF、TF、LS、LF、FF分別代表的數值。
2.根據事件2,說明第15天末的進度檢查情況(按“××工作實際比計劃提前或滯后×天”表述),并判斷對計劃工期的影響。
3.寫出工期優化方案(按“××工作壓縮×天”表述)及相應增加的總成本。
4.事件3中,承包人提出的要求是否合理?說明理由。
5.寫出事件4中承包人的索賠程序。
【參考答案】
【第一問】

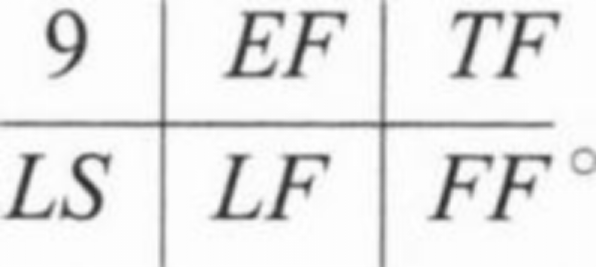

事件1中EF、TF、LS、LF、FF分別代表的數值:
最早完成時間EF=9+3=12;
總時差TF=6+3=9;
最遲開始時間LS=9+9=18;
最遲完成時間LF==12+9=21;
自由時差FF=波形線水平投影長度=3。
【第二問】
第15天末的進度檢查情況及其對計劃工期的影響如下:
(1)A3工作實際比計劃滯后3d:
(2)B2工作實際比計劃滯后3d;
(3)C2工作與計劃一致。
影響計劃工期3d。
【第三問】

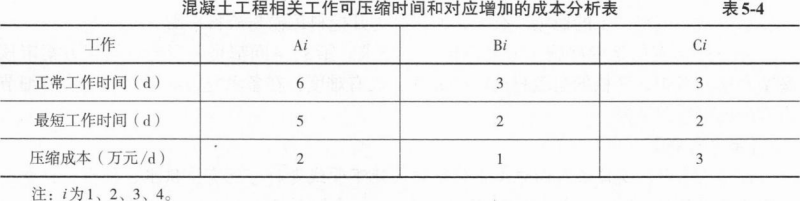

工期優化方案及相應增加的總成本如下:
工期優化方案:本題關鍵線路是A1→A2→A3→A4→B4→C4,其中在第15天末,
A1、A2工作已完成,只能壓縮A3、A4、B4、C4一共三個月,而且應選擇壓縮成本低的
工作進行壓縮,即A3工作壓縮1d、A4工作壓縮1d、B4工作壓縮1d。
相應增加的總成本=2+2+1=5萬元。
【第四問】
事件3中,承包人提出的要求是否合理的判斷及理由如下:
承包人提出的要求不合理。
理由:混凝土工程養護用材料,定額中是以其他材料費,按照費率的方式計入的,投標單價中已經包含相應養護材料費。
【第五問】
事件4中承包人的索賠程序:
(1)承包人在索賠事件發生后28d內,向監理人提交索賠意向通知書。
(2)承包人在發出索賠意向通知書后28d內,向監理人正式提交索賠通知書。
33、某混凝土重力壩工程,壩基為巖基,大壩上游壩體分縫處設置紫銅止水片。
施工中發生如下事件:
事件1:工程開工前,施工單位編制了常態混凝土施工方案。根據施工方案及進度計劃安排,確定高峰月混凝土澆筑強度為25000m3。施工單位采用《水利水電工程施工組織設計規范》SL 303—2017有關公式對混凝土拌合系統的小時生產能力進行計算,有關計算
參數如下:小時不均勻系數Kh=1.5,月工作天數M=25d,日工作小時數N=20h。經計算擬選用生產率為35m3/h的JS750型拌合機2臺。
事件2:巖基爆破后,施工單位在混凝土澆筑前對基礎面進行處理。監理單位在首倉混凝土澆筑前進行開倉檢查。
事件3:某一壩段混凝土初凝后4h開始保濕養護,連續養護14d后停止。
事件4:監理人員在巡檢過程中,檢查了紫銅止水片的搭接焊接質量。
【問題】
1.根據事件1,計算該工程需要的混凝土拌合系統小時生產能力,判斷擬選用拌合設備的生產能力是否滿足要求?指出影響混凝土拌合系統生產能力的因素有哪些?
2.事件2中,巖基基礎面需要做哪些處理?大壩首倉混凝土澆筑前除檢查基礎面處理外,還要檢查的內容有哪些?
3.指出事件3中的錯誤之處,寫出正確做法。
4.事件4中,紫銅止水片的搭接焊接質量合格的標準有哪些?焊縫的滲透檢驗采用什么方法?
【參考答案】
【第一問】
1-1、該工程需要的混凝土拌合系統小時生產能力=1.5×25000/(25×20)=75m3/h。
1-2、經計算擬選用生產率為35m3/h,由此可知:2×35=70m3/h<75m3/h,不滿足要求。影響混凝土拌合系統生產能力的因素有:設備容量、臺數、生產率等。
【第二問】
2-1、事件2中,巖石基礎面需要做以下處理:用人工清除表面松軟巖石、棱角和反坡,并用高壓水槍沖洗,若粘有油污和雜物,可用金屬絲刷洗,直至潔凈為止,最后用高壓風吹至巖面無積水。
2-2、大壩首倉混凝土澆筑前還要檢查的內容有:模板、鋼筋及止水安設等內容。
【第三問】
對事件3中混凝土養護錯誤之處的判斷及正確做法如下。
錯誤之處一:混凝土初凝后4h開始保濕養護。
正確做法:常態混凝土應在初凝后3h開始保濕養護。
錯誤之處二:連續養護14d后停止。
正確做法:混凝土宜養護至設計齡期,養護時間不宜少于28d。
【第四問】
4-1、事件4中,紫銅止水片的搭接焊接質量合格的標準有:(1)雙面焊接,其搭接長度應大于20mm。(2)焊縫應表面光滑、不滲水,無孔洞、裂隙、漏焊、欠焊、咬邊傷等缺陷。
4-2、焊縫的滲透檢驗應采用煤油做滲透檢驗。
34、【背景資料】
某泵站工程施工招標文件按照《水利水電工程標準施工招標文件》(2009年版)和《水利工程工程量清單計價規范》GB 50501--2007編制。專用合同條款約定:泵站工程的管理用房列為暫估價項目,金額為1200萬元。增值稅稅率為9%。
投標人甲結合本工程特點和企業自身情況分析、討論了施工投標不平衡報價的策略和利弊。其編制的投標文件部分內容如下:
已標價的工程量清單中,鋼筋制作與安裝單價分析表(部分)見表2—1。
投標人乙中標承建該項目,合同總價19600萬元。合同中約定:工程預付款按簽約合同價的10%支付,開工前由發包人一次性付清;工程預付款按照公式
扣還,其中F1=20%、F2=80%;承包人繳納的履約保證金兼具工程質量保證金功能,施工進度付款中不再扣留質量保證金。
工程實施期間發生如下事件:
事件1:施工過程中,發現實際地質情況與發包人提供的地質情況不同,經設計變更,新增了地基處理工程(合同工程量清單中無地基處理相關子目)。各參建方及時辦理了變更手續。
事件2:截至工程開工后的第10個月末,承包人累計完成合同金額14818萬元,第11個月經項目法人和監理單位審核批準的合同金額為1450萬元。
事件3:項目法人主持了泵站首臺機組啟動驗收,工程所在地區電力部門代表參加了驗收委員會。泵站機組帶額定負荷7d內累計運行了42h,機組無故障停機次數3次。在機組啟動試運行完成前,驗收主持單位組織了技術預驗收。
【問題】

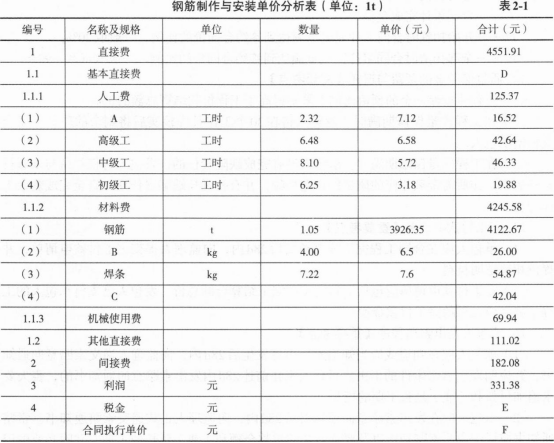

1.寫出表2—1中A、B、C、D、E和F分別代表的名稱或數字。(計算結果保留兩位小數)
2.根據背景材料,寫出投標人在投標階段不平衡報價的常用策略及存在的弊端。
3.根據背景材料,管理用房暫估價項目如屬于必須招標項目,其招標工作的組織方式有哪些?
4.寫出事件1中變更工作的估價原則。
5.根據事件2,計算第11個月的工程預付款扣還金額和承包人實得金額。(單位:萬元,計算結果保留兩位小數)
6.依據《水利水電建設工程驗收規程》SL 223—2008,指出事件3的錯誤之處并說明理由。
【第一問】
表2—1中A、B、C、D、E和F分別代表的名稱或數字:
A代表工長;B代表鐵絲;C代表其他材料費。
D代表4440.89;E代表455.88;F代表5521.25。
【第二問】
投標人在投標階段不平衡報價的常用策略及存在的弊端如下:
常用策略有:
(1)能夠早日結賬收款的項目(如臨時工程費、基礎工程、土方開挖等)可適當提高單價;
(2)預計今后工程量會增加的項目,適當提高單價;
(3)招標圖紙不明確,估計修改后工程量要增加的,可以提高單價;
(4)工程內容解說不清楚的,則可適當降低一些單價,待澄清后再要求提價。
存在的弊端有:
(1)對報低單價的項目,如工程量執行時增多將造成承包人損失;
(2)不平衡報價過多和過于明顯,可能會導致報價不合理等后果。
【第三問】
管理用房暫估價項目如屬于必須招標項目,其招標工作的組織方式有兩種:
第一種:若承包人不具備承擔暫估價項目的能力或具備承擔暫估價項目的能力但明確不參與投標的,由發包人和承包人共同組織招標;
第二種:若承包人具備承擔暫估價項目的能力且明確參與投標的,由發包人組織招標。
【第四問】
事件1中變更工作的估價原則是:合同已標價的工程量清單中,無適用或類似于子目的單價,可按照成本加利潤的原則,由監理人商定或確定變更工作的單價。
【第五問】
第11個月的工程預付款扣還金額和承包人實得金額的計算如下:根據工程預付款公式
計算,截至第10個月份累計已扣還預付款為:
R10=19600×10%×(14818-20%×19600)/[(80%-20%)×19600]=1816.33萬元
截至第11個月份累計已扣還預付款為:
R11=19600×10%×(14818+1450—20%×19600)/[(80%-20%)×19600]=2058萬元>19600×10%=1960萬元,所以截至第11月份預付款已全額扣還。
第11個月的工程預付款扣還金額=1960—1816.33=143.67萬元。
承包人實得金額=1450—143.67=1306.33萬元。
【第六問】
根據《水利水電建設工程驗收規程》SL 223—2008,對事件3中錯誤之處的判斷及
其理由如下:
錯誤之處一:泵站機組帶額定負荷7d內累計運行了42h。
理由:泵站機組帶額定負荷7d內累計運行了48h。
錯誤之處二:在機組啟動試運行完成前,驗收主持單位組織了技術預驗收。
理由:應在機組啟動試運行完成后組織技術預驗收。
35、【背景資料】
某河道治理工程包括新建泵站、新建堤防工程。本工程采用一次攔斷河床圍堰導流,上下游圍堰采用均質土圍堰。該工程地面高程30.00m,泵站主體工程設計建基面高程22.90m。
本工程混凝土采用泵送,現場布置有混凝土拌合系統、鋼筋加工廠、木工廠、油庫、塔式起重機、辦公生活區、地磅等臨時設施。根據有利生產、方便生活、易于管理、安全可靠、成本最低的原則,進行施工現場布置,平面布置示意圖如圖3—1所示。
施工中發生如下事件:
事件1:基坑初期排水過程中,上游來水致使河道水位上升,上游圍堰基坑側發生滑坡。
事件2:施工單位土方開挖采用反鏟挖掘機一次性開挖到22.90m高程。
事件3:?jiǎn)㈤]機平臺簡支梁斷面示意圖如圖3—2所示,梁長6m,保護層25mm,因該工程箍筋φ8鋼筋備量不足,擬采用φ6或φ6鋼筋代換,φ6鋼筋抗拉強度按210MPa計算,φ6鋼筋抗拉強度按310MPa計算。
事件4:新建堤防迎水面采用混凝土預制塊護坡。根據《水利水電建設工程驗收規程》SL 223--2008,堤防工程竣工驗收前,檢測單位對混凝土預制塊護坡質量進行抽檢。
【問題】
1.指出示意圖中代號①、②、③、④、⑤所對應的臨時設施名稱。
2.事件1中,基坑初期排水總量由哪幾部分組成?指出圍堰滑坡的可能原因,應如何處理?
3.指出事件2中的錯誤之處,并提出合理的施工方法。
4.寫出泵站主體結構基礎土方開挖單元工程質量評定工作的組織要求。

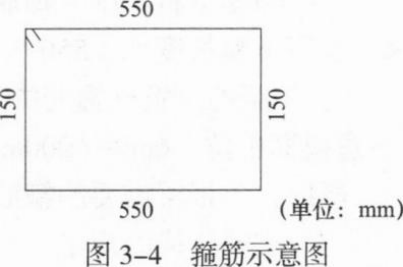

5.根據事件3:
(1)畫出箍筋示意圖并注明尺寸;
(2)計算箍筋單根下料長度(箍筋調整值按l6.5d計算,計算結果取整數,單位:mm);
(3)單根梁需要的箍筋根數;
(4)分別計算φ6及φ6代替φ8的理論箍筋間距值(計算結果取整數,單位:mm)。
6.寫出事件4中質量抽檢的主要內容。
【第一問】
平面布置示意圖中①、②、③、④、⑤所對應的 臨時設施名稱分別為:①為油庫;②為鋼筋加工廠;③為塔式起重機;④為地磅;⑤為混凝土拌合系統。
【第二問】
事件1中,基坑初期排水總量由基坑積水量、抽水過程中圍堰及地基滲水量,堰身及基坑覆蓋層中的含水量,以及可能的降水量等組成。
圍堰滑坡的可能原因及其處理措施如下:
(1)圍堰滑坡原因:①外河水位上升,圍堰浸潤線抬高;②基坑抽水速度過快。
(2)處理措施:①加固圍堰;②降低基坑排水速度,開始降速為0.5~0.8m/d為宜,接近排干時可允許達到1.0~1.5m/d。
【第三問】
事件2中錯誤之處的判斷及其合理施工方法如下:
不妥之處:施工單位土方開挖采用反鏟挖掘機一次性開挖到22.90m高程。
合理的施工方法:應分層開挖,臨近設計建基面高程時,應留出0.2~0.3m的保護層人工開挖。
【第四問】
泵站主體結構基礎土方開挖單元工程質量評定工作的組織要求:經施工單位自評合格,監理單位抽檢后,由項目法人(或委托監理)、監理、設計、施工、工程運行管理(施工階段已經成立)等單位組成聯合小組,共同檢查核定其質量等級并填寫簽證表,報工程質量監督機構核備。
【第五問】
根據事件3中簡支梁斷面示意圖、相關數據畫圖及其計算如下:
5-1、箍筋(外皮)示意圖如圖3-4所示:
5-2、箍筋單根下料長度L=(550-2*8+150-2*8)*2+16.5*8=1468mm。
5-3、單根梁需要的箍筋根數=(6000--25×2)÷200+1=31根。
5-4、
【第六問】
事件4中混凝土預制塊護坡抽檢的主要內容:預制塊厚度、平整度、縫寬。
