2023年9月市政工程考試真題及答案解析
第1題 單選題 (每題1分,共20題,共20分)

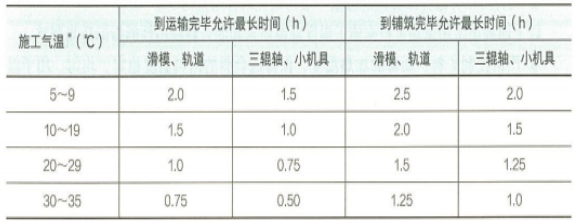

1、水泥混凝土路面采用滑模、軌道攤鋪工藝施工,當施工氣溫為20℃時,水泥混凝土拌合物從出料到運輸、鋪筑完畢分別允許的最長時間是 ()。
A.1h,1.5h
B.1.2h,1.5h
C.0.75h,1.25h
D.1h,1.25h

2、關于SMA混合料面層施工技術要求的說法,正確的是()。
A.SMA混合料宜采用滾筒式拌和設備生產
B.應采用自動找平方式攤鋪,上面層宜采用鋼絲繩或?qū)Я阂龑?dǎo)的高程控制方式找平
C.SMA混合料面層施工溫度應經試驗確定一般情況下,攤鋪溫度不低于160°C
D.SMA 混合料面層宜采用輪胎壓路機碾壓
B選項錯誤。攤鋪機應采用自動找平方式, 中、下面層宜采用鋼絲繩或?qū)Я阂龑?dǎo)的高程控制方式, 上面層宜采用非接觸式平衡梁。
D選項錯誤。宜采用振動壓路機或鋼筒式壓路機碾壓,不應采用輪胎壓路機碾壓。
3、關于水泥混凝土面層接縫設置的說法,正確的是 ()。
A.為防止脹縮作用導致裂縫或翹曲,水泥混凝土面層應設有垂直相交的縱向和橫向接縫且相鄰接縫應至少錯開 500mm 以上
B.對于特重及重交通等級的水泥混凝土面層橫向脹縫、縮縫均設置傳力桿
C.脹縫設置時,脹縫板寬度設置宜為路面板寬度1/3以上
D.縮縫應垂直板面,采用切縫機施工,寬度宜為8~10mm
C選項錯誤、脹縫板應連續貫通整個路面板寬度。
D選項錯誤、縮縫應垂直板面,采用切縫機施工,寬度宜為4-6mm。
4、【過期考點,僅做參考】關于新建瀝青路面結構組成特點的說法,正確的是()。
A.行車荷載和自然因素對路面結構的影響隨深度的增加而逐漸減弱,因而對路面材料的強度、剛度和穩定性的要求也隨深度的增加而逐漸降低
B.各結構層的材料回彈模量應自上而下遞增、面層材料與基層材料的回彈模量比應大于或等于0.3
C.交通量大、軸載重時,宜選用剛性基層
D.在柔性基層上鋪筑面層時,城鎮主干路、快速路應適當加厚面層或采取其他措施以減輕反射裂縫
B選項錯誤、結構層的材料回彈模量應自上而下遞減。
C選項錯誤、交通量大、軸載重時,應采用高級路面面層與強度較高的結合料穩定類材料基層。
D選項錯誤、在半剛性基層上鋪筑面層時,城市主干路、快速路應適當加厚面層或采取其他措施以減輕反射裂縫。
5、水泥混凝土拌合物攪拌時,外加劑應以()形態添加。
A.粉末
B.碎塊
C.泥塑
D.溶液
6、新舊橋梁上部結構拼接時,宜采用剛性連接的是()。
A.預應力混凝土T梁
B.鋼筋混凝土實心板
C.預應力空心板
D.預應力混凝土連續箱梁
7、關于預應力張拉施工的說法,錯誤的是()。
A.當設計無要求時,實際伸長值與理論伸長值之差應控制在6%以內
B.張拉初應力宜為張拉控制應的10%-15%,伸長值應從初應力時開始測量
C.先張法預應力施工中,設計未要求時,放張預應力筋時,混凝土強度不得低于設計混凝土強度等級值的75%
D.后張法預應力施工中,當設計無要求時,可采取分批、分階段對稱張拉。宜先上、下或兩側,后中間

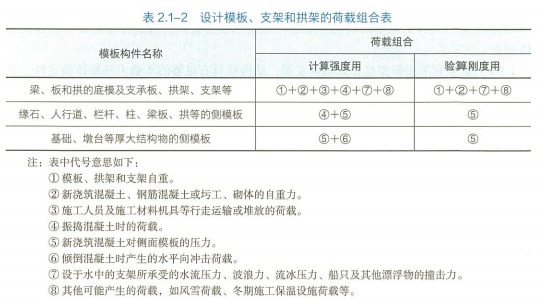

8、模板支架設計時,荷載組合需要考慮傾倒混凝土時產生的水平向沖擊荷載的是()。
A.梁支架的強度計算
B.拱架的剛度驗算
C.重力式墩側模板強度計算
D.重力式墩側模板剛度驗算

9、在拱架上澆筑大跨徑拱圈間隔槽混凝土的順序,正確的是()。
A.在拱頂向一側拱腳澆筑完成后再向另一側澆筑
B.由拱腳順序向另一側拱腳澆筑
C.由拱頂向拱腳對稱進行
D.由拱腳向拱頂對稱進行
10、在地鐵線路上,兩種不同性質的列車進站就行客流換種方式的站臺屬于()。
A.區域站
B.換乘站
C.樞紐站
D.聯運站

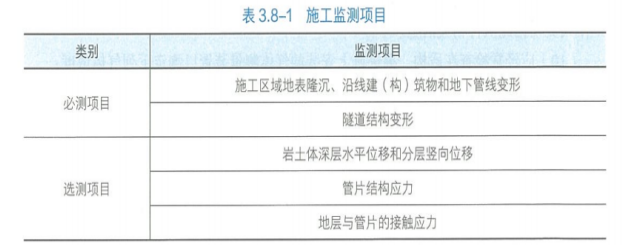

11、盾構法存在地形變化引入監測工作,盾構法施工監測中的必測項目是 ( )。
A.巖土體深層水平位移和分層豎向位移
B.管片結構應力
C.隧道結構變形
D.地層與管片接觸應力

12、下列構筑物屬于污水處理的是()。
A.曝氣池
B.集水池
C.澄清池
D.清水池
13、下列新型雨水分流處理制水,屬于末端處理的是()。
A.雨水下滲
B.雨水濕地
C.雨水收集日用
D.雨水凈化
14、關于熱力管支吊架說法,正確的是 ( )。
A.固定支架僅承受管道、附件、管內介質及保溫結構的重量
B.滑動支架主要承受管道及保溫結構的重量和因管道熱位移摩擦而產生的水平推力
C.滾動支架的作用是使管道在支架上滑動時不偏離管道軸線
D.導向支架的作用是減少管道熱伸縮摩擦力
B選項正確。滑動支架主要承受管道及保溫結構的重量和因管道熱位移摩擦而產生的水平推力。
C選項錯誤。滾動支架是以滾動摩擦代替滑動摩擦,以減少管道熱伸縮時的摩擦力。
D選項錯誤。導向支架的作用是使管道在支架上滑動時不致偏離管軸線。
15、關于柔性管道回填的說法,正確的是()。
A.回填時應在管內設橫向支撐,防止兩側回填時擠壓變形
B.鋼管變形率應不超過3%,化學建材管道變形率應不超過2%
C.回填時,每層的壓實遍數根據土的含水量確定
D.管道半徑以下回填時應采取防止管道上浮、位移的措施
B選項錯誤。當設計無要求時,鋼管或球墨鑄鐵管道變形率應不超過2%. 化學建材管道變形率應不超過3%。
C選項錯誤?;靥钭鳂I(yè)每層的壓實遍數,按壓實度要求、壓實工具、虛鋪厚度和土的含水量經現場試驗確定。
16、下列生活垃圾衛生填埋場應配置的設施中,通常不包含()
A.垃圾運輸車輛進出場統計監控系統
B.填埋氣導排處理與利用系統
C.填埋場污水處理系統
D.填埋場地下水與地表水收集導排系統
17、下列基坑工程的監測方案存在變形量接近預警值情況時,不需要專項論證的是()。
A.已發生嚴重事故,重新組織施工的基坑工程
B.工程地質、水文地質條件復雜的基坑工程
C.采用新技術、新工藝、新材料、新設備的三級基坑工程
D.鄰近重要建 (構)筑物、設施、管線等破壞后果很嚴重的基坑工程
1)鄰近重要建筑、設施、管線等破壞后果很嚴重的基坑工程。
2)工程地質、水文地質條件復雜的基坑工程。
3)已發生嚴重事故,重新組織施工的基坑工程。
4)采用新技術、新工藝、新材料、新設備的一、二級基坑工程。
5)其他需要論證的基坑工程。
18、【過期考點,僅做參考】營業稅改增值稅以后,簡易計稅方法,稅率是()。
A.1%
B.2%
C.3%
D.4%
采用簡易征收辦法,征收率一般為3%。
19、關于聚乙烯燃氣管道連接的說法正確的是()。
A.固定連接件時,連接端伸出夾具的自由長度應小于公稱外徑的10%
B.采用水平定向鉆法施工,熱熔連接時,應對15%的接頭進行卷邊切除檢驗
C.電熔連接時的電壓或電流、加熱時間應符合熔接設備和電熔管件的使用要求
D.熱熔連接接頭在冷卻期間,不得拆開夾具電熔連接接頭,可以拆開夾具檢查
B選項錯誤。熱熔對接連接完成后,對接頭進行100% 卷邊對稱性和接頭對正性檢驗,應對開挖敷設不少于15% 的接頭進行卷邊切除檢驗,水平定向鉆非開挖施工進行100% 接頭卷邊切除檢驗。
D選項錯誤。接頭采用自然冷卻, 在冷卻期間,不得拆開夾具, 不得移動連接件或在連接件上施加任何外力。
20、關于總承包單位配備項目專職安全生產管理人員數量的說法,錯誤的是()。
A.建筑工程面積1萬㎡-5萬㎡的工程配備不少于2人
B.裝修工程面積5萬㎡的工程配備不少于2人
C.土木工程合同價 5000萬元~1億元的工程配備不少于2人
D.勞務分包隊伍施工人員在50~200人的應配備2人
① 1萬㎡以下的工程不少于1 人。
② 1 萬~ 5 萬㎡的工程不少于2 人。
③5 萬㎡ 及以上的工程不少于3 人,且按專業配備專職安全生產管理人員,故B選項錯誤。
第2題 多選題 (每題2分,共10題,共20分)
21、【過期考點,僅做參考】再生瀝青混合料試驗段攤鋪完成后檢測項目有()
A.飽和度
B.流值
C.車轍試驗動穩定度
D.浸水殘留穩定度
E.凍融劈裂抗拉強度比
再生瀝青混合料的檢測項目有車轍試驗動穩定度、殘留馬歇爾穩定度、凍融劈裂抗拉強度比等,其技術標準參考熱拌瀝青混合料標準。
故該題選CE。
22、下列路面基層類別中,屬于半剛性基層的有 ()。
A.級配碎石基層
B.級配砂礫基層
C.石灰穩定土基層
D.石灰粉煤灰穩定砂礫基層
E.水泥穩定土基層
23、關于鋼筋直螺紋接頭連接的說法正確的有()
A.接頭應位于構件的最大彎矩處
B.鋼筋端部可采用砂輪鋸切平
C.直螺紋接頭安裝時可采用管鉗扳手擰緊
D.筋絲頭在套筒中應留有間隙
E.直螺紋接頭安裝后應用扭力扳手校核擰緊扭矩
B選項正確;直螺紋鋼筋絲頭加工時,鋼筋端部應采用帶鋸、砂輪鋸或帶圓弧形刀片的專用鋼筋切斷機切平,
C選項正確,D選項錯誤;直螺紋接頭安裝時可用管鉗扳手擰緊,鋼筋絲頭應在套筒中央位置相互頂緊,
E選項正確;直螺紋接頭安裝后用扭力扳手校核擰緊扭矩,校核用扭力扳手每年校核一次,
所以本題選BCE
24、關于超前小導管注漿加固技術要點的說法,正確的有() 。
A.應沿隧道拱部輪廓線外側設置
B.具體長度、直徑應根據設計要求確定
C.成孔工藝應根據地層條件進行選擇,應盡可能的減少對地層的擾動
D.加固地層時,其注漿漿液應根據以往經驗確定
E.注漿順序應由下而上、間隔對稱進行: 相鄰孔位應錯開、交叉進行
B選項正確;超前小導管應選用直徑為40-50mm的鋼管或水煤氣管,長度應大于循環進尺的2倍,宜為3-5m,具體長度、直徑應根據設計要求確定,
C選項正確;超前小導管的成孔工藝應根據地層條件進行選擇,應盡可能減少對地層的擾動,
D選項錯誤;超前小導管加固底層時,其注漿漿液應根據地質條件、并經現場試驗確定,
E選項正確;注漿順序:應由下而上、間隔對稱進行;相鄰孔位應錯開、交叉進行,
所以本題選ABCE
25、地鐵車站土建結構通常由 ()組成。
A.車站主體
B.監控中心
C.出入口及通道
D.消防設施
E.附屬建筑物
26、【過期考點,僅做參考】關于裝配式預應力混凝土水池現澆壁板縫混凝士施工技術的說法,正確的有()
A.壁板接縫的內外模一次安裝到頂
B.接縫的混凝土強度,無設計要求時,應大于壁板混凝土強度一個等級
C.壁板縫混凝土澆筑時間根據氣溫和混凝土溫度選在板間縫寬較小時進行
D.壁板縫混凝土澆筑時,分層澆筑厚度不宜超過250mm
E.用于壁板縫的混凝土,宜采用微膨脹緩凝水泥
C選項錯誤;澆筑時間應根據氣溫和混凝土溫度選在壁板間縫寬較大時進行,混凝土如有離析現象,應進行二次拌合;混凝土分層澆筑厚度不宜超過 0mm ,并應采用機械振搗,配合人工搗固
E選項錯誤;用于接頭或拼縫的混凝土或砂漿,宜采取微膨脹和快速水泥,在澆筑過程中應振搗密實并采取必要的養護措施,
27、關于給水管道水壓試驗的說法,正確的有 ()。
A.水壓試驗分為預試驗和主試驗階段
B.水壓試驗在管道回填之前進行
C.水泵、壓力計安裝在試驗段兩端部與管道軸線相垂直的支管上
D.試驗合格的判定依據可根據設計要求選擇允許壓力降值和允許滲水量值
E.水壓試驗合格后,即可并網通水投入運行
B選項錯誤;壓力管道水壓試驗前,除接口外,管道兩側及管頂以上回填高度不應小于0.5m;水壓試驗合格后,應及時回填溝槽的其余部分,
C選項正確;水泵、壓力計安裝在試驗段兩端部與管道軸線相垂直的支管上,
D選項正確;試驗合格的判定依據可根據設計要求選擇允許壓力降值和允許滲水量值,按設計要求確定,
E選項錯誤;給水管道必須水壓試驗合格,并網運行前進行沖洗與消毒,經檢驗水質達標后,方可允許并網通水投入運行,
28、關于水平定向鉆施工的說法,正確的有()。
A.導向孔施工主要是控制和監測鉆孔軌跡
B.導向孔第一根鉆桿入土鉆進時,采取輕壓慢轉方式
C.回拖應從出土點向入土點連續進行,應采用勻速快拉的方法,嚴禁硬拉硬拖
D.回擴和回拖均從出土點向入土點進行
E.導向鉆進、擴孔及回拖時,應控制泥漿的壓力和流量
B選項正確;第一根鉆桿入土鉆進時,應采取輕壓慢轉的方式,穩定鉆進導入位置和保證入土角,且入土段和出土段應為直線鉆進,其直線長度宜控制在20m左右,
C選項錯誤;回拖應從出土點向入土點連續進行,應采用勻速慢拉的方法,嚴禁硬拉硬拖 D選項正確;回擴和回拖均從出土點向入土點進行,
E選項正確;導向鉆進、擴孔及回拖時,應控制泥漿的壓力和流量,
29、關于綜合管廊明挖溝槽施工的說法,正確的有 ()。
A.溝槽支撐遵循“開槽支撐、先挖后撐、分層開挖、嚴禁超挖”的原則
B.采用明排降水時,當邊坡土體出現裂縫征兆時,應停止開挖,采取相應的處理措施
C.綜合管廊底板和頂板可根據施工需要留置施工縫
D.頂板上部 1000mm 范圍內回填應人工分層夯實
E.設計無要求時,機動車道下綜合管廊回填士壓實度應不小于95%
B選項正確;采用明排降水的溝槽(基坑) ,當邊坡土體出現裂縫、沉降失穩等征兆 ,必須立即停止開挖,進行加固、削坡等處理,
C選項錯誤;綜合管廊底板和頂板可根據施工不得留置施工縫,
D選項正確;綜合管廊兩側回填應對稱、分層、均勻。管廊頂板上部1000mm范圍內回填材料應采用人工分層夯實,大型碾壓機不得直接在管廊頂板上部施工,
E選項正確;人行道、機動車道的壓實度≥95%,
30、【過期考點,僅做參考】安全風險識別中,施工過程中的因素有()
A.人的因素
B.物的因素
C.經濟因素
D.環境因素
E.管理因素
施工過程中的危險和有害因素分為:人的因素、物的因素、環境因素、管理因素。
第3題 案例分析題 (每題24分,共5題,共120分)

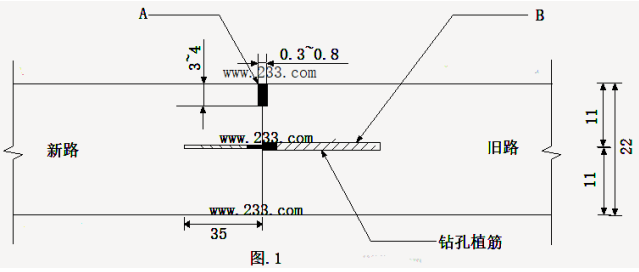

31、某公司承建了城市主干路改擴建項目,全長 5km。寬 60m,現狀道路機動車道為22cm水泥混凝土路面+36cm水泥穩定碎石基層+15cm 級配碎石墊層,在基及基層承載狀況良好路段,保留現有路面結構直接在上面加鋪6cm AC-20C+4cmSMA-13,拓寬部分結構層與既有道路結構層保持一致。 拓寬段施工過程中,項目部重點對新舊搭接處進行了處理,以減少新舊路面差異沉降。澆筑混凝土前,對新舊路面接縫處鑿毛、清潔、涂刷界面劑,并做了控制不均勻沉降變形的構造措施如圖 1 所示。

根據舊水泥混凝土路面評定結果,項目部對現狀道路面層及基礎病害進行了修復處理。瀝青攤鋪前,項目部對全線路緣石、檢查井、雨水口標高進行了調整,完成路面清潔及整平工作,隨后對新舊縫及原水泥混凝土路面做了裂縫控制處治措施,隨即封閉交通開展全線瀝青攤鋪施工。 瀝青攤鋪施工正值雨季,將全線分為兩段施工,并對瀝青混合料運輸車增加防雨措施,保證雨期瀝青攤鋪的施工質量。 [問題] 1.指出圖中A、B的名稱。 2根據水泥混凝土路面板不同的彎沉值范圍,分別給出0.2mm~1.0mm 及1.0mm 以上的維修方案,基礎脫空處理后,相鄰板間彎沉差宜控制在多少以內? 3.補充瀝青下面層攤鋪前應完成的裂縫控制處治措施具體工作內容 4.補充雨期瀝青攤鋪施工質量控制措施。
第一問;
A-瀝青密封膏,B-拉桿
第二問;
2-1. 當板邊實測彎沉值在0.20mm~1.00mm 時,應鉆孔注漿處理,當板邊實測彎沉值大于1.00mm 或整塊水泥混凝土板面板破碎時,應拆除后鋪筑混凝土面板。
2-2. 基礎脫空處理后,注漿后兩相鄰板間彎沉差宜控制在 0.06mm 以內?!冻擎?zhèn)道路養護技術規范》要求
第三問;
設置應力消減層或土工織物防止反射裂縫。
第四問;
瀝青面層不允許下雨時或下層潮濕時施工。雨期應縮短施工長度,加強施工現場與瀝青拌合廠及氣象部門聯系,做到及時攤鋪、及時完成碾壓。瀝青混合料運輸車輛應有防雨措施。
32、今夏某公司承建一座城市橋梁二期匝道工程,為縮短建設周期,設計采用鋼-混凝土結合梁結構,跨徑組合為 3X(3X20) m,橋面寬度 7m,橫斷面路幅劃分0.5m(護欄) +6m(車行道) +0.5m(護欄)。上部結構橫斷面上布置 5 片縱向 H 型鋼梁,每跨間設置 6 根橫向連系鋼梁,形成鋼梁骨架體系,橋面板采用現澆C50 鋼筋混凝板,下部結構為蓋梁及 (鋼筋符號)130cm 柱式墩,基礎采用(鋼筋符號) 130cm 鋼混凝鉆孔灌注(一期已完成)重力式U 型橋臺;橋面鋪裝采用厚6m SMA-13 瀝青混凝。橫斷面如圖2所示。

項目部編制的施工組織設計有如下內容: (1)將上部結構的施工工序劃分為:①鋼梁制作、②橋面板混凝土澆筑、③組合吊模拆除、④鋼梁安裝、⑤組合吊模搭設、⑥養護、⑦構件 A焊接、⑧橋面板鋼筋制安,施工工藝流程為:①鋼梁制作-⑤組合吊模搭設-⑧橋面板鋼筋制作安裝-②橋面板混凝土澆筑。施工工藝流程為施工工藝流程為:①→B→C→⑤→⑧→②→D→E。 (2)根據橋梁結構特點及季節對混凝土拌合物的凝結時間、強度形成和收縮性能等方面的需求,設計給出了符合現澆橋面板混凝土的配合比。 (3)橋面板混凝土澆筑施工按上部結構分聯進行,澆筑的原則和順序嚴格執行規范的相關規定
[問題]
1.寫出圖2中構件A的名稱,并說明其作用。
2.施工組織設計 (1)中,指出施工工序 B~E 的名稱(用背景資料中的序號0~8作答)。
3.施工組織設計(2)中,指出本項目橋面板混凝配合比須考慮的基本要求。
4.施工組織設計(3)中,指出橋面板混凝土澆筑施工的原則和順序。
第一問;
1-1.A-傳剪器
1-2. 傳剪器起連接作用,并將剪力傳遞到鋼梁和混凝土板之間,以保證結構的整體穩定性和安全性。
第二問;
B-⑦構件A焊接 。C-④架設鋼梁 。D-⑥養護 。 E-③組合吊模拆除
第三問;
緩凝、早強、補償收縮性
第四問;
混凝土橋面結構應全斷面連續澆筑,澆筑順序:順橋向應自跨中開始向支點處交匯,或由一端開始澆筑;橫橋向應先由中間開始向兩側擴展

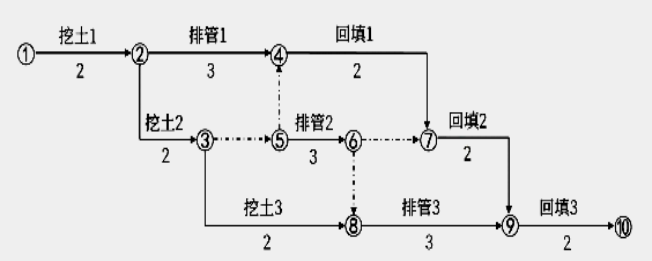

33、某公司承接一項管道埋設項目,將其中的雨水管道埋設安排所屬項目部完成,該地區土質為黃土,合同工期 18 天。項目部為了能順利完成該項目,根據自身的人員、機具設備等情況, 將該工程施工中的諸多工序合理整合成三個施工過程(挖、排管、回填)、劃分三個施工段并確定了每段工作時間,編制了用雙代號網絡計劃表示的進度計劃,如圖3 所示。

[問題] 1.改正圖3中的錯誤(用文字表示) 2寫出排管2的緊后工作與緊前工作。 3圖3中的關鍵線路為哪條?計劃工期為多少天?能否按合同工期完成該項目? 4.該雨水管道在回填前是否需要做嚴密性試驗?我國有哪三種土質的雨水管道回填前必須做嚴密性試驗?
第一問;
網絡圖中節點④與節點⑤之間的虛箭線方向錯誤,該虛箭線應由節點④指向節點⑤。
第二問;
排管 2 的緊后工作為:回填 2、排管 3; 排管 2 的緊前工作為:排管 1、挖土 2。
第三問;
3-1.關鍵線路為①→②→④→⑤→⑥→⑧→⑨→⑩;
3-2.計劃工期為 2+3+3+3+2=13 天;
3-2. 由于計劃工期為13天,合同工期為18天,計劃工期小于合同工期,故可以按合同工期完成。
第四問;
4-1. 需要。 4-2. 濕陷土、膨脹土、流沙地區的雨水管道回填前必須做嚴密性試驗。
34、 某公司承建一項城市綜合管廊項目,為現澆鋼筋混凝土結構,結構外形尺寸3.7 x 8.0m,標準段橫斷面有3個艙室,明挖法施工,基坑支護結構采用SMW工法樁+冠梁及第一道鋼筋混凝土支撐+第二道鋼管撐,基坑支護結構橫斷面如圖4-1所示; 項目部編制了基坑支護及開挖專項施工方案,施工工藝流程如下:施工準備-→平整場地-→測量放線-→SMW工法樁施工→冠梁及混凝土支撐施工→第一階段的土方開挖→鋼圍檁及鋼管撐施工→第二階段土方開挖→清理槽底并驗收。專項方案組織專家論證時,專家針對方案提出如下建議:補充鋼圍檁與支護結構鏈接細部構造,明確鋼管撐拆撐實施條件。 事件一:項目部補充了鋼圍檁與支護結構連接節點圖,如圖4-2所示,明確鋼管撐架設及拆除條件,并依據修改后的方案進行基坑開挖施工,在第一-階段 土方開挖至鋼圍檁底下方500mm時,開始架設鋼管撐并施加預應力,在監測到支撐軸力有損失時,及時采取相應措施。 事件二:項目部按以下施工工藝流程進行管廊結構施工: 施工準備→基層施工→底板模板施工→底板鋼筋綁扎→底板混凝土澆筑→拆除底板側?!鷤髁┕ぁ鸪摴軗巍鷤?cè)墻及中隔墻鋼筋綁扎→側墻內模及中隔墻模板安裝→滿堂支架搭設-→B- →側墻外模安裝→頂板鋼筋綁扎→側墻、中隔墻頂板混凝土澆筑→模板支架拆除→C→D→士方回填至混凝土支撐以下500mm→拆除混凝土支撐→回填完畢。 事件三:滿堂支架采用(直徑) 48X3.5mm 盤扣式支架,立桿縱、橫間距均為900mm,步距1200mm,頂托安裝完成后,報請監理工程師組織建設、勘察、設計及施工單位技術負責人、 項目技術負責人、專項施工方案編制人員及相關人員驗收,專業監理工程師指出支架搭設不完整,需補充桿件并整改后復檢。 事件四:側墻、中隔墻及頂板混凝土澆筑前,項目部質檢人員對管廊鋼筋、保護層墊塊、預埋件、預留孔洞等進行檢查,發現預埋件被綁絲固定在鋼筋上,預留孔洞按其形狀現場割斷鋼筋后安裝了孔洞模板,吊環采用螺紋鋼筋彎曲做好了預埋,檢查后要求現場施工人員按規定進行整改。 問題; 1、 事件一中,圖4-2中構件A的名稱是什么?施加預應力應在鋼管撐的哪個部位?支撐軸力有損失時,應如何處理?附著在H型鋼.上的鋼絲繩起什么作用? 2、事件二中,補充缺少的工序B、C、D的名稱?現場需要滿足什么條件方可拆除鋼管撐? 3、事件三中,頂托在滿堂支架中起的什么作用?如何操作?支架驗收時項目部還應有哪些人員需要參加? 4、專業監理指出支架不完整,補充缺少的部分。 5、事件四中,預埋件應該如何固定才能避免混凝土澆筑時不移位?補寫孔洞鋼筋正確處理辦法。設備吊環應采用何種材料制作?
第一問;
1-1. A:牛腿; 1-2. 施加預應力應在鋼管撐的活絡頭(活動端);
1-3. 軸力有損失時,應復加預應力到設計值;
1-4.H型鋼上鋼絲繩作用:防止拆撐時支撐掉落。
第二問;
2-1. B:頂板模板安裝; C:管廊防水層施工; D:防水保護層施工。
2-2.混凝土傳力帶施工完成且強度達到設計要求; 頂板混凝土強度達到設計要求。
第三問;
3-1.頂托作用:調節支架搭設高度;
3-2.卸落模板。頂托施工應從梁的一端開始往另一端推進,從縱橫兩個方向同時推進;支架的頂托一次頂緊, 使所有立桿都均勻受力。
3-3.支架驗收時項目部參加人員:施工單位項目負責人、施工員、安全員、質量員、施工班組長。
第四問;
斜撐、水平剪刀撐、掃地桿,連墻件
第五問;
5-1.采用錨筋或角鋼與主筋焊接固定;
5-2.孔洞口鋼筋處理方法:孔徑小于1.0m時,應沿洞邊每側配置加強鋼筋;孔徑大于1.0m時,洞邊設置小梁。
5-3.設備吊環應采用未經冷拉的HPB300鋼筋制作。
35、 背景資料 某公司中標城市軌道交通工程,項目部編制了基坑明挖法、結構主體現澆的施工方案,根據設計要求,本工程須先降方至兩側基坑支護頂標高后再進行支護施工,降方深度為 6m,黏性土層,1:0.375 放坡,坡面掛網噴漿。橫斷面如圖所示。施工前對基坑開挖專項方案進行了專家論證。 基坑支護結構分別由地連墻及鉆孔灌注樁兩種形式組成,兩側地連墻厚度均為1.2m,深度為 36m;兩側圍護樁均為 φ1.2m 鉆孔灌注樁,樁長 36m,間距 1.4m。圍護樁及樁間土采用網噴 C20 混凝土。中隔土體采用管井降水,基坑開挖部分采用明排疏干?;觾啥四┙余彉硕畏舛聣?。基坑采用三道鋼筋混凝土支撐+兩道φ609X16 鋼支撐,隧道內凈高 12.3m,汽車吊配合各工序吊裝作業。 施工期間對基坑監測的項目有:圍護樁及降方層邊坡頂部水平位移、支撐軸力及深層水平位移,隨時分析監測數據。地下水分布情況見橫斷面示意圖。

[問題] 1.本工程涉及超過一定規模的危險性較大的分部分項工程較多,除降方和基坑開挖支護方案外,依據背景資料,另補充三項需專家論證的專項施工方案。 2.分析兩種不同支撐方式的優點及兩種降排水措施產生的效果。 3.本工程施工方案只考慮采用先降方后掛網噴漿護面措施,還可以使用哪些常用的坡腳及護面措施。 4.降方工作坡面噴漿不及時發生邊坡失穩跡象可采取的措施有哪些? 5.在不考慮環境因素的前提下,補充基坑監測應監測的項目。
第一問;
基坑降水;起重機的安裝與拆卸工程、吊裝工程;模板支架工程。
第二問;
2-1.鋼筋混凝土支撐:混凝土支撐剛度大,變形小,強度的安全可靠性強;鋼支撐:安裝、拆除施工方便,可周轉使用,同時可以施加預應力,可以調整軸力而有效控制圍護墻變形。 2-2. 管井降水作用:疏干中隔土體水分,可增加被動土壓區土抗力,減少主動土壓區土體側壓力,從而提高支護體系的穩定性,減少支護體系的變形;減小承壓水頭對基坑底板的頂托力,防止坑底突涌。 第三問; 還可考慮:疊放砂包或土袋;水泥砂漿或細石混凝土抹面;錨桿噴射混凝土護面;塑料膜或土工織物覆蓋坡面。 第四問; 削坡、 坡頂卸載、坡腳壓載,必要時進行基坑回填。 第五問; 圍護樁及降方層邊坡頂部豎向位移、地下水位、周邊地表豎向位移、周邊建筑物豎向及傾斜、建筑裂縫、地表裂縫、周邊管線豎向沉降等。
