公交车短裙挺进太深了h女友,国产亚洲精品久久777777,亚洲成色www久久网站夜月,日韩人妻无码精品一区二区三区

您現在的位置:233網校 >一級建造師 > 專業工程管理與實務 > 市政公用工程 > 市政工程歷年真題

[一建歷年真題]2024年市政工程考試真題及答案解析.pdf

0下載幣 大小:784.63KB 下載數:0

備考一級建造師考試的考生們,沖刺階段已經來臨!《市政工程》作為考試的重要科目之一,其真題的價值不言而喻。我們?yōu)榇蠹規砹?024年一級建造師《市政工程》考試真題及答案解析,這份資料是考生們沖刺高分的得力助手。通過練習真題,考生可以熟悉考試題型,了解命題思路,發現自己的薄弱環節并及時進行查漏補缺。還在為備考發愁的考生們,不妨借助這份真題資料,為自己的考試增添一份保障,向著高分全力沖刺!

2024年市政工程考試真題及答案解析

第1題 單選題 (每題1分,共20題,共20分)

1、二灰穩定粒料基層中()含量較高時,會導致路面起拱損毀。

A.Cao

B.Mgo

C.SO3

D.SiO2

參考答案:C
參考解析: 二灰穩定粒料基層中的粉煤灰,若三氧化硫(SO?)含量偏高,易使路面起拱,直接影響道路基層和面層的彎沉值。

2、 關于溫拌瀝青混合料面層施工的說法,錯誤的是()

A.表面活性劑類干法添加型溫拌添加劑的摻量一般為最佳瀝青用量的0.5%~0.8%

B.溫拌瀝青混合料出料溫度較熱拌瀝青混合料降低20℃以上

C.運料車裝料時,一車料最少應分兩層裝載,每層應按3次以上裝料

D.振動壓路機在混合料溫度低于90℃后不應開振碾壓

參考答案:A
參考解析: A選項錯誤;表面活性劑類溫拌添加劑用量,干法添加型溫拌添加劑的摻量一般為最佳瀝青用量的5%~6%,濕法添加型溫拌添加劑的摻量一般為最佳瀝青用量的0.5%~0.8%。 B選項正確;用于溫拌施工的溫拌瀝青混合料出料溫度較熱拌瀝青混合料降低20℃以上。 C選項正確;運料車裝料時,應通過前后移動運料車來消除粗細料的離析現象。一車料最少應分兩層裝載,每層應按3次以上裝料。 D選項正確;振動壓路機在混合料溫度低于90℃后不應開振碾壓,防止因低溫碾壓造成石料破損。

3、橋梁建筑高度指( )

A.橋面高程到低水位

B.橋上路面高程至橋跨最下緣位置

C.橋面位置與通航凈空之間的距離

D.橋面高程到橋跨最下緣距離

參考答案:B
參考解析: 建筑高度:橋上行車路面(或軌頂)標高至橋跨結構最下緣之間的距離。

4、懸臂蓋梁澆筑順序通常為()

A.從墩柱頂部開始

B.從中間到兩端

C.從懸臂端開始

D.從下而上分成緩慢澆筑

參考答案:C
參考解析: 蓋梁為懸臂梁時,混凝土澆筑應從懸臂端開始。

5、斜拉橋構成部分不包括()

A.索塔

B.鋼索

C.錨錠

D.主梁

參考答案:C
參考解析: 斜拉橋由索塔、鋼索和主梁構成。

6、鋼梁安裝時,不宜用做支撐的是( )

A.槽鋼

B.鋼管

C.盤扣式支架

D.門式鋼管支架

參考答案:D
參考解析: 臨時支撐體系一般采用型鋼,如角鋼、槽鋼、工字鋼、H型鋼、鋼管等,由立柱和橫梁組成,也可采用貝雷片、盤扣支架等

7、城市橋梁工程冬期混凝土施工技術要求正確的是( )

A.使用礦渣硅酸鹽水泥配制混凝土

B.較小的水灰比

C.較大的坍落度

D.骨料加熱至 80℃

參考答案:B
參考解析: A選項錯誤;冬期施工應采用硅酸鹽水泥或普通硅酸鹽水泥配制混凝土。當混凝土摻用防凍劑時,其試配強度應較設計強度提高一個等級。 B選項正確C選項錯誤;冬期混凝土宜選用較小的水灰比和較小的坍落度。 D選項錯誤;拌制混凝土應優先選用加熱水的方法,水加熱溫度不宜高于80℃,骨料加熱不得高于60℃。骨料不得混有冰雪、凍塊及易被凍裂的礦物質。

8、 暗挖隧道施工方法中,適用于各種水文條件的是()

A.PBA

B.TBM

C.鉆爆法

D.盾構法

參考答案:D
參考解析: 盾構法是在地表以下土層或松軟巖層中暗挖隧道的一種施工方法。盾構法已能適用于各種水文地質條件,無論是軟松或堅硬的、有地下水或無地下水的暗挖隧道工程基本可以采用該工法施工

9、 滲透系數為0.05m/d的粉砂黏土層進行降水時,宜采用( )方法。

A.真空降水

B.管井降水

C.噴射井點

D.輻射井

參考答案:A
參考解析: 真空井點降水適用于滲透系數0.01~20.0(m/d)的粉質黏土、粉土、砂土。

10、水池滿水實驗,水位上升速度( )m/d,相鄰兩次注水間隔( )h。

A.2,24

B.3,12

C.2,12

D.3,24

參考答案:A
參考解析: 水池滿水試驗,注水時水位上升速度不宜大于2m/d,相鄰兩次注水的間隔時間不應小于24h。

11、聚乙烯燃氣管道埋地敷設的說法,正確的是()

A.下管用鋼絲繩捆扎吊運

B.管道隨地形起伏自然彎曲

C.水平定向鉆拖回管道時長度可達500 米

D.可采用機械法彎曲管道

參考答案:B
參考解析:A選項錯誤;不得采用金屬材料直接捆扎和吊運管道,并應防止管道劃傷、扭曲和出現過大的拉伸與彎曲。

B選項正確;聚乙烯燃氣管道宜呈蜿蜒狀敷設,并可隨地形在一定的起伏范圍內自然彎曲敷設,

C選項錯誤;拖拉長度不宜超過300m;

D選項錯誤;不得使用機械或加熱方法彎曲管道;

12、水平定向鉆的擴孔鉆頭連接順序為()

A.鉆桿,擴孔鉆頭,分動器,轉換卸扣,鉆桿

B.鉆桿,分動器,擴孔鉆頭,轉換卸扣,鉆桿

C.鉆桿,擴孔鉆頭,轉換卸扣,分動器,鉆桿

D.鉆桿,轉換卸扣,擴孔鉆頭,分動器,鉆桿

參考答案:A
參考解析: 擴孔鉆頭連接順序為:鉆桿、擴孔鉆頭、分動器、轉換卸扣、鉆桿。

13、 膨潤土防水毯施工技術做法正確的有( )

A.防水毯鋪設前,逐包拆除檢驗質量

B.下雨時加快鋪設

C.采用十字搭接

D.鋪設完成底面留有3米余量

參考答案:D
參考解析:A做法錯誤:未正式施工鋪設前嚴禁拆開包裝;

B做法錯誤;膨潤土防水毯不應在雨雪天氣施工;

C做法錯誤;應以品字形分布,不得出現十字搭接;

D做法正確;坡面鋪設完成后,應在底面留下不少于2m的膨潤土防水毯余量;

14、關于生物滯留設施施工技術的說法,正確的是()

A.地面溢流設施頂部一般應低于匯水面50mm

B.生物滯留設施面積與匯水面面積之比一般為5%~10%

C.生物滯留設施內集蓄的雨水應在48h內完全下滲

D.排水層用礫石應洗凈且粒徑不大于穿孔管的開孔孔徑

參考答案:B
參考解析:A選項錯誤;地面溢流設施頂部一般應低于匯水面100mm。

B選項正確;生物滯留設施的布置及規模應滿足設計要求,生物滯留設施面積與匯水面面積之比一般為5%~10%。

C選項錯誤;對于土壤滲透性較差的地區,可適當縮小雨水溢流口高程與綠地高程的差值,使得下沉式綠地集蓄的雨水能夠在24h內完全下滲。

D選項錯誤;礫石排水層鋪設厚度應符合設計要求,礫石應洗凈且粒徑不小于穿孔管的開孔孔徑。

15、 下列測量儀器中,可用于三維坐標測量的是()。

A.水準儀

B.陀螺經全站儀

C.光準直儀

D.全站儀

參考答案:D
參考解析: 全站儀是一種采用紅外線自動數字顯示距離和角度的測量儀器;在特定條件下,市政公用工程施工選用全站儀進行三角高程測量和三維坐標的測量;

16、以下各項屬于高填方路基主要監測項目的是()

A.地表裂縫

B.地下水位

C.平面位置

D.路基沉降

參考答案:D
參考解析: 高填方路基還應進行施工過程中和施工之后的沉降監測

17、 在項目總承包工程中,負責對項目分包的協調監督管理的人員是( )

A.施工經理

B.項目經理

C.控制經理

D.商務經理

參考答案:A
參考解析: 根據合同要求,執行項目施工執行計劃,施工經理負責項目的施工管理,對施工質量、安全、費用和進度進行監控。負責對項目分包人的協調、監督和管理工作。

18、 以下各類分部分項工程,需要進行專家論證的是()

A.40米的幕墻工程

B.50米的落地式腳手架工程

C.30米跨度的鋼結構安裝工程

D.60米的附著式腳手架工程

參考答案:B
參考解析:A選項不需要;施工高度50m及以上的建筑幕墻安裝工程。

B選項需要;搭設高度50m及以上的落地式鋼管腳手架工程;

C選項不需要;跨度36m及以上的鋼結構安裝工程

D選項不需要;提升高度在150m及以上的附著式升降腳手架工程;

19、采用綜合評標法評標時,報價和商務部分的分值權重不得低于( )

A.40%

B.50%

C.60%

D.70%

參考答案:C
參考解析: 采用綜合評估的方法,但不能任意提升技術部分的評分比重,一般技術部分的分值權重不得高于40%,報價和商務部分的分值權重不得低于60%

20、以下有關材料采購合同交貨期限,說法正確的是()

A.供貨方負責供貨的,以供貨方發貨日期為準

B.采購方自提的,以采購方收到日期為準

C.委托運輸單位送貨的,以供貨方發貨時,承運方簽發日期為準

D.委托其他公司代運的,以供貨方向承運單位申請之日為準

參考答案:C
參考解析:A選項錯誤:供貨方負責送貨的,以采購方收貨戳記的日期為準。

B選項錯誤:采購方提貨的,以供貨方按合同規定通知的提貨日期為準。

C選項正確,D選項錯誤:凡委托運輸部門或單位運輸、送貨或代運的產品,一般以供貨方發運產品時承運單位簽發的日期為準,不是以向承運單位提出申請的日期為準。

[Page]

第2題 多選題 (每題2分,共10題,共20分)

21、 下列不良土質路基處理方法中,屬于土的補強作用機理的有()

A.振動壓實

B.砂石墊層

C.板樁

D.加筋土

E.砂井預壓

參考答案:CD
參考解析:土的補強是采用薄膜、繩網、板樁等約束住路基土,或者在土中放入抗拉強度高的補強材料形成復合路基以加強和改善路基土的剪切特性。

22、 關于路堤加筋施工技術的說法,正確的有( )

A.土工格柵宜選擇強度高、變形小、糙度小的產品

B.土工合成材料攤鋪后宜在 72h 內填筑填料,以避免暴曬

C.填料不應直接卸在土工合成材料上面,必須卸在已攤鋪完畢的土面上

D.卸土高度不宜大于 1m,以防局部承載力不足

E.邊坡防護與路堤填筑應同時進行

參考答案:CDE
參考解析:A選項錯誤;土工格柵宜選擇強度高、變形小、糙度大的產品。 B選項錯誤;土工合成材料攤鋪后宜在48h以內填筑填料,以避免其遭受過長時間的陽光直曬。 C選項正確;填料不應直接卸在土工合成材料上面,必須卸在已攤鋪完畢的土面上。 D選項正確;選項卸土高度不宜大于1m,以防局部承載力不足。 E選項正確;邊坡防護與路堤的填筑應同時進行。

23、 下列擋土墻類型中,可采用預制拼裝施工方法的有()

A.衡重式擋土墻

B.帶卸荷板的柱板式擋土墻

C.錨桿式擋土墻

D.自立式擋土墻

E.加筋土擋土墻

參考答案:BDE
參考解析: B選項帶卸荷板的柱板式擋土墻可預制拼裝,快速施工 D選項自立式擋土墻結構輕便、工程量節省,可以預制、拼裝,施工快速、便捷。 E選項加筋土擋土墻擋土面板、加筋條定型預制,現場拼裝,土體分層填筑,施工簡便、快速、工期短

24、在橋梁工程的模板、支架設計過程中,驗算剛度需采用的荷載組合包含有()

A.模板、拱架和支架自重

B.新澆筑混凝土、鋼筋混凝土或圬工、砌體的自重力

C.振搗混凝土時的荷載

D.傾倒混凝土時產生的水平向沖擊荷載

E.風雪荷載、冬期施工保溫設施荷載

參考答案:ABE
參考解析:橋梁模板支架設計中,驗算剛度需采用荷載組合包含有:①模板、拱架和支架自重。②新澆筑混凝土、鋼筋混凝土或圬工、砌體的自重力。③設于水中的支架所承受的水流壓力、波浪力、流冰壓力、船只及其他漂浮物的撞擊力。④其他可能產生的荷載,如風雪荷載、冬期施工保溫設施荷載等。故本題選ABE

25、 預應力混凝土梁的臺座施工時,應考慮的因素有()

A.地基承載力

B.臺座間距

C.預應力筋張拉力

D.預應力混凝土梁的預拱度值

E.混凝土梁的澆筑順序

參考答案:ABD
參考解析: A選項正確:臺座地基承載力、墊木強度以及堆垛的穩定性等經計算確定。 B選項正確:預制臺座的間距應能滿足施工作業要求;臺座表面應光滑、平整,在2m長度上平整度的允許偏差應不超過2mm,且應保證底座或底模的撓度不大于2mm。 D選項正確:在預制臺座上按梁、板構件跨度設置相應的預拱度。當后張預應力混凝土梁預計的拱度值較大時,可考慮在預制臺座上設置反拱。

26、 鋼筋混凝土拱橋拱圈無支架施工的方法包括( )

A.拱架法

B.纜索吊裝法

C.轉體安裝法

D.懸臂法

E.土牛拱胎架法

參考答案:BCD
參考解析:無支架施工包括纜索吊裝、轉體安裝、 勁性骨架、懸臂澆筑和懸臂安裝以及由以上一種或幾種施工方法的組合。

27、地鐵車站主體部分包括( )

A.站臺

B.站廳

C.通風道

D.設備用房

E.生活用房

參考答案:ABDE
參考解析:地鐵車站通常由車站主體(站臺、站廳、設備用房、生活用房),出入口及通道,附屬建筑物(通風道、風亭、冷卻塔等)三大部分組成。

28、 污水處理構筑物的結構特點有( )

A.斷面較厚

B.配筋率較高

C.抗?jié)B性高

D.抗凍要求高

E. 整體性好

參考答案:BCE
參考解析: 水處理(調蓄)構筑物和泵房多數采用地下或半地下鋼筋混凝土結構,特點是構件斷面較薄,屬于薄板或薄殼型結構,配筋率較高,具有較高抗?jié)B性和良好的整體性要求。少數構筑物采用土膜結構如穩定塘等,面積大且有一定深度,抗?jié)B性要求較高。故本題選BCE

29、 綜合管廊覆土深度應根據( )等因素綜合確定

A.地下設施豎向綜合規劃

B.道路設施布置

C.行車荷載

D.綠化種植

E.冰凍深度

參考答案:ACDE
參考解析:綜合管廊覆土深度應根據地下設施豎向綜合規劃、行車荷載、綠化種植及當?shù)氐谋鶅錾疃鹊纫蛩鼐C合確定。

30、 微表處理技術應用于城鎮道路維護,具有()等功能

A.封水

B.防滑

C.耐磨

D.防車轍

E.改善路表外觀

參考答案:ABCE
參考解析:微表處理技術應用于城鎮道路維護,可單層或雙層鋪筑,具有封水、防滑、耐磨和改善路表外觀的功能。
[Page]

第3題 案例分析題 (每題24分,共5題,共120分)

31、【背景資料】 某城鎮主干道向郊外延伸新建。道路紅線內地勘報告揭示地層分布第①層0~0.8m為雜填土,第②層0.8~2m 為砂質黏土。路基施工范圍內地下水豐富,開挖路段地下水接近路床底標高,該項目設計定位為綠色建造示范工程,擬采用海綿城市專項設計,并在項目中引進綠色建造新技術如;裝配式檢查井、生態草溝、瀝青智能攤鋪及智能壓實等。本項目新建道路橫斷面圖1-1所示,生態植草溝及人行道透水鋪裝詳細做法如圖1-2所示。

路基施工時恰逢雨期,項目部為趕工期擴大施工斷面將三個樁號路段連續開挖,開挖至路床頂面標高時遇到了雷雨停止施工,雖及時設置排水邊溝,在大雨過后,經過晾曬的路床在碾壓時,表面仍出現大面積“彈簧土”經工序驗收,監理對路基壓實度不滿足設計要求提出了整改意見。由于瀝青智能攤鋪及智能壓實施工為四新技術,項目部在施工前選取試驗段展開試驗,確定了各項施工參數。 人行道磚采用環保材料再生透水磚,材料進場檢驗發現其透水系數為4.0x10-3cm/s,不滿足設計要求,供應商給予換貨。人行道鋪裝完成后,項目部自檢發現人行道道口直道磚鋪設不滿足無障礙設計要求,現場鋪裝如圖1-3所示。

為更好地實現雨水集蓄回用,生態植草溝內種植土進行了改良,以滿足水生植物生長要求,提高雨水下滲速度,施工完成后,經雨季測試海綿設施運行狀況良好。

問題: 1、為解決地下水對路基的影響,挖方路段可采用何種降排水方案?

2、根據施工背景,如何杜絕再次出現“彈簧土 ”,雨期施工采取哪些措施可有效保證路床壓實度合格?

3、可集成哪些先進技術以實現瀝青智能化攤鋪和壓實?

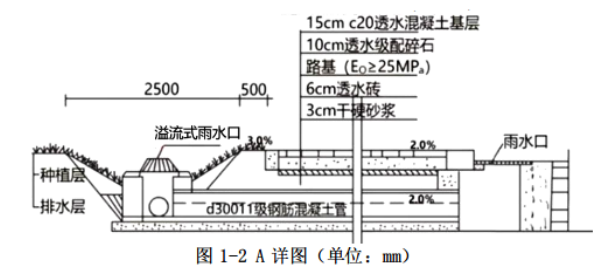

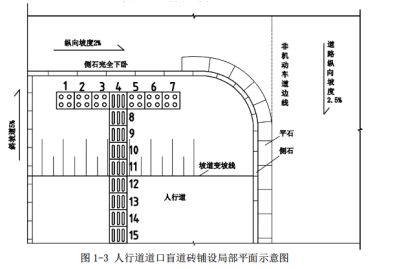

4、人行道透水磚透水系數應達到多少才能滿足透水要求?圖 1-3 所示盲道磚鋪設有哪幾處錯誤(用盲道磚 編號作答) ?說明錯誤的原因。

5、為更好地實現雨水集蓄回用,生態植草溝底部還應鋪設哪些材料?

參考解析:

1、地下水位接近路床時,應設置暗溝、滲溝或其他設施,以排除或截斷地下水流,降低地下水位。

2、(1)杜絕彈簧土的措施:a.加強降水施工,加深截水溝與排水溝,增設集水井,加強溝底防滲處理;b.出現彈簧土及時換填或摻加水泥、石灰、粉煤灰等固化材料;c.選擇滲透性大的排水墊層材料,或增設縱向集水管等排水設施;d.在排水墊層與給水管周邊設置過濾層防止淤堵導致排水不暢;e.在路基頂面設置不透水(防水)土工布。

(2)雨期保證壓實度的措施:a.應分段開挖,切忌全面開挖或挖段過長;.b.完善排水系統,留好橫坡,做好截水溝;c.因雨翻漿地段,要換料重做;d.挖至路床頂面以上 300~500mm 時應停止開挖,并在兩側挖好臨時排水溝,待雨期過后再施工; e.加強巡視,發現積水、擋水處及時疏通,如有損壞及時修復。

3、衛星定位、三維數據模型(BIM) 、激光控制等先進技術。

4、(1)透水系數不應小于等于 1.0x10-2cm/s。【參考 CJJT 188-2012 透水磚路面技術規程】

(2)錯誤一:4、8;原因:人行橫道入口處應設置圓點形提示盲道,其設置寬度與人行道寬度相對應。

錯誤二:13、14原因:人行坡道有臺階、坡道和障礙物等,在相距 0.25~0.50m 處,應設提示盲道,盲道磚塊寬度為 0.25m。

5、礫石(碎石)排水層、縱向排水盲管、透水土工布。

32、【背景資料】

某公司承建一項城市更新項目,為解決行人出行對既有道路交通平面交叉干擾,需修建人行天橋一座,天橋平面位置見2-1所示。項目位置交通流量大,臨近居民區,周邊環境復雜、施工場地狹窄。該天橋全長80m,寬3.9m。主橋部分分為兩跨,結構形式為下承式鋼桁架橋。兩跨分別為52m+28m,正立面見圖2-2所示。主橋鋼桁架梁落在蓋梁上。主梁設計梁高為4m梁寬3.9m,鋼桁架梁安裝聯接采用焊接工藝。 項目部進場后認真學習圖紙,根據現場實際情況,做了以下工作:

一、施工方案提出交通流量大,居民區施工條件復雜,將鋼架梁委托給能滿足制造條件的鋼結構廠加工。這樣既可保證鋼桁架梁橋的質量,工期也有保證。

二、由于該項目部首次承接鋼桁架梁橋項目,全工程技術人員認真研究了橋梁上部結構及組成部分為打造橋梁精品工程提供了保證。

三、鋼桁架梁安裝是技術要求較高的工作,工程技術人員嚴格按相關規范編寫了作業指導書。

四、現場吊裝是這個項目的關鍵環節,特別是在交通流量大、施工場地狹窄、靠近居民區的區域,施工措施需完善。

五、搭設臨時支墩需占用主路一股機動車道,屆時施工計劃安排將部分車道申請臨時封閉。

問題: 1、項目部派員全程參與了鋼桁架加工,并圓滿完成了加工任務。鋼桁架梁出廠前必須要驗收的工作是哪三項?

2、簡支鋼桁架梁橋上部結構由哪些部分組成?

3、作業指導書指出,如現場焊接無設計要求,鋼桁架梁梁段桿件焊縫連接時,縱向及橫向焊接順序應如何進行?

4、鋼桁架梁安裝前施工現場需做的工作中除臨時支墩拼裝外,還有哪幾項工作要做?

5、在市政道路搭設臨時支墩前需辦理哪些手續?分別應由哪些部門審核批準?

參考解析: 1.出廠前應驗收試拼裝,鋼梁質量,制造企業應交付的文件。

2.桁架上部結構包括主桁架(上弦桿、下弦桿、腹桿、節點) ,聯結系(上平縱聯、下平縱聯、橋門架、 中間橫聯) ,橋面系(縱梁、橫梁、橋面鋪裝)。

3.縱向從跨中向兩端、橫向從中線向兩側對稱進行。

4.(1)做好交通導行工作,設立醒目的安全警示標志,支墩外側做好防撞墻; (2)對臨時支墩、支承結構、吊機等臨時結構和鋼梁結構的強度、剛度、穩定性進行驗算; (3)對橋臺、墩頂頂面高程、中線及各孔跨徑進行復測; (4)按照構件明細表核對構件,檢查質量證明書,對裝運中產生的缺陷和變形進行校正。

5.需辦理交通導行手續,由交通管理部門審批; 需辦理臨時占路施工手續,由市政工程行政主管部門和公安交通管理部門審批; 需辦理占用綠化帶施工手續,由人民政府綠化行政主管部門審批。

33、【背景資料】 某企業承接生活垃圾填埋廠建造項目,交于項目部施工,建設地點位于城市西北方向約20km處,地理環境良好,在公路一側。現狀場地為干涸多年的河道,總體平坦,長約500m,開口寬180~200m,土地利用類型為荒地,設計日處理垃100t,有效庫容60萬m3,使用年限10年。

項目部接到施工任務后,組織施工人員認真閱讀施工圖紙和有關技術資料,測量組進入現場放線,接收、建立并復測兩類控制點,以便做好圖紙會審和設計交底的準備工作。生活垃圾填埋廠庫區主要施工內容是土方工程,庫區底部地基處理前必須將干涸河底的腐殖土挖除(另行堆放后用,原土碾壓密實后再回填600mm厚黃土作庫區底部基礎外理,以防垃圾填埋廠啟用后產生滲漏。庫區底部基礎分三層施工,每層施工工序為A、B、C。

庫區地基處理驗收合格后便進行庫區滲瀝液防滲系統與收集導排系統工程施工,如圖3-1所示,庫區滲瀝液防滲系統與收集導排系統由五道工序組成:①鋪設 4800g/㎡GCL(鈉基膨潤土防水毯)、②鋪設HDPE膜(2.0mm)、③鋪設200g/㎡土工布、④鋪設600g/㎡土工布、⑤鋪300mm厚卵石滲濾波導流層。鋪設HDPE膜(2.0mm)質量驗收合格后,進行余下三道工序施工。

生活垃圾填埋廠全部施工項目完成驗收后移交給營運部門,并開始接收附近的城區生活垃圾衛生填埋工作,生活垃圾衛生填埋工藝流程如圖3-2,直至庫區的封場生態保護修復。

【問題】

1.項目部測量組在現場接收、建立并復測哪兩類控制點?圖紙會審和設計交底會議由哪個單位組織?

2.按庫區底部基礎回填要求,黃土分三層回填的施工工序中 A、B、C分別按序號寫出是哪三項具體工作?

3.在施工現場鋪HDPE膜(2.0mm)的焊接工藝有哪幾種?分別用什么方法進行質量檢測?

4.填寫庫區滲瀝液防滲系統與收集導排系統示意圖中3~5的編號。

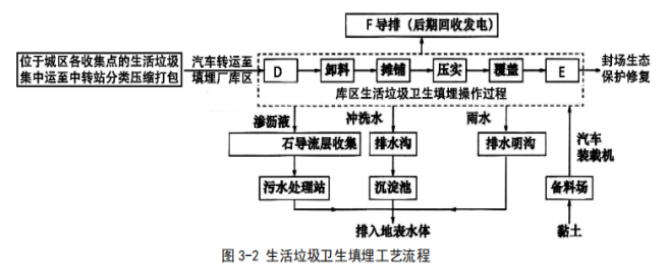

5.庫區生活垃圾衛生填埋過程中 D、E 為哪項操作過程?F為哪種氣體?

參考解析: 1.(1)平面控制網、高程控制點;(2)建設單位。 2.攤鋪、壓實、壓實度檢測。 3.(1)單縫擠壓焊接、雙縫熱熔焊接; (2)單縫擠壓焊接:真空及電火花測試法 ;雙縫熱熔焊接:氣壓檢測法。 4. 3-④(600g/㎡) ,4-⑤(碎石層),5-③(200g/㎡)。 5.計量、滅蟲、沼氣。

34、某施工單位中標一項城市更新項日,主要施工內容為排水箱涵工程,總長度2500m。排水箱涵位于既有道路下方,包括基坑支護、止水帷幕、鋼筋混凝土箱涵及道路恢復,箱涵采用明挖法施工。設計規定施工期間基坑邊1.5m范圍內不得有堆載。箱涵結構及基坑支護結構斷面如圖4所示。箱涵混凝土強度等級為C35,抗?jié)B等級為P8,每20m設置一道變形縫。

事件一:項目部依據設計圖紙編制了基坑支護及開挖施工專項方案,鉆孔灌注采用旋挖鉆機施工,工藝流程為:測量定位→下挖成孔→下鋼筋籠→澆筑混凝土→跳樁挖孔。高壓旋噴樁采用雙管法施工,工藝流程為:鉆機就位→鉆孔→置入注漿管→A→拔出注漿管。基坑采用機械分層、分段挖土,每層挖土厚度不超過1.5m,基坑分段開挖長度為20m,分層開挖高度至鋼筋混凝土內支撐底標高時,施工冠梁及鋼筋混凝土內支撐。當?shù)谝坏乐位炷翉姸冗_到設計要求的80%后,進行第二層土方開挖。樁間采用掛網噴射混凝土支護,隨土方開挖及時支護嚴格遵守基坑開挖原則。

事件二:基坑施工正值雨季,項目部在基坑外側設置了排水溝,基坑外地面進行了壓實處理,基坑開挖時,坑內排水采取明排疏干。同時,項目部應對基坑坍塌準備了如下應急搶險物資:發電機、木方、土袋、砂袋、臨時搶險材料、堵漏材料及設備等。

事件三:由于施工場地狹窄,鋼支撐臨時進場堆放在基坑外臨邊護欄處,占用了挖機的站位。當基坑開挖到深度7m;時,尚無法安裝第二道鋼支撐,項目部安全員現場檢查發現,局部樁間已有滲水及涌砂現象,救援人員利用第一道鋼筋混凝土支撐梁作為搶險通道在其上行走救援,傳遞堵漏物資。安全員認為現場違章作業嚴重,發出了立即整改通知。

事件四:項目部編制了箱涵主體結構施工方案,在底板施工完成后,側墻頂板的模板支架進入已完成的底板現場,同時跳倉進行另一塊底板澆筑工作。方案中分析了箱涵施工中存在的各類安全質量風險,其中包括模板支架、鋼筋混凝土澆筑施工、結構易滲漏部位、影響后續道路施工質量的工序及安全風險,并制定了相應的對策。

問題: 1、事件一中雙管法高壓旋噴的介質有哪些?高壓旋噴注漿的工藝流程中A代表哪項工作?旋噴注漿參數通過何種方式確定?

2、事件二中搶險物資清單缺少哪些基坑坍塌必用的應急物資?

3、面對事件三中存在的施工材料堆放、鋼支撐架設、錨噴混凝土、樁間滲水、救援人員等五個安全隱患,給出五個相對應的防范措施。

4、事件四中側墻及頂板混凝土澆筑時,用于檢驗混凝土強度的試件應在哪里取樣?側墻混凝土澆筑原則有哪些?頂板混凝土強度至少應達到設計強度的多少可以拆除模板支架體系?

5、事件四中箱涵主體結構施工易滲漏部位有哪些?為保證道路恢復施工的質量,項目部需對哪道工序進行風險管控?

參考解析:

1、1)水泥漿液、壓縮空氣。(2)A:高壓噴射注漿;施工參數應根據土質條件、加固要求通過試驗或根據工程經驗確定。

2、袋裝水泥、土袋草包、臨時支護材料、抽水設備、照明設備、通訊設備。

3、①嚴禁在基坑邊坡坡頂較近范圍堆放材料、土方和其他重物以及停放或行駛較大的施工機械;基坑周邊 設置明顯的警示標志、堆放材料的限重牌;將鋼支撐等材料妥善存放在材料存放區。 ②應遵循先支撐后開挖原則,開挖至支撐下 0.5m 時及時施工支撐。支撐結構上不應堆放材料和運行施工機 械,當需要利用支撐結構兼做施工平臺或棧橋時,應進行專門設計。 ③噴射混凝土的強度和厚度等應符合設計要求,噴射混凝土應均勻、密實、平整,不得出現裂縫、脫落、 漏噴、露筋、空鼓和滲漏水等現象;確保圍檁與圍護結構之間保持密貼。 ④確保樁身質量,保證高壓噴射帷幕與圍護樁的搭接尺寸;采取降水措施,出現滲漏可采用坑內引流、封 堵或坑外快速注漿的方式進行堵漏,情況嚴重時立即回填,再進行處理。 ⑤應急救援人員應通過專用安全爬梯作為救援通道。

4、(1)在澆筑地點隨機取樣。 (2)澆筑原則: ①混凝土澆筑應在模板和支架檢驗合格后進行。 ②兩側側墻澆筑應均衡對稱,水平分層澆筑,上層混凝土應在下層混凝土初凝前澆筑、搗實。 ③入模時防離析,預留孔、預留管、預埋件及止水帶周邊加強振搗。 ④混凝土傾落高度超過 2m 時,應通過串筒、溜槽或振動溜管等設施下落。 ⑤應連續澆筑不留施工縫,設計有變形縫時,按變形縫分倉澆筑。 (3)拆模強度:75% 。

5、(1)易滲漏部位:變形縫、施工縫、穿墻洞、預留管口、預埋件、止水帶位置。(2)基坑回填。

35、【背景資料】某公司承建一座城市橋梁工程,雙向四車道,橋寬28m,預制預應力混凝土T形梁,先簡支后連續結構。橋跨布置為2聯(4X35m),下部結構為直1.8m柱式墩,鉆孔灌注樁基礎。T梁先簡支后連續結構如圖5-1、5-2所示。

項目部編制的施工組織設計部分內容如下: (1)將上部結構T梁安裝施工工序劃分為:①T梁預制、②梁吊裝、③張拉T梁連續段鋼絞線、④安裝板式橡膠支座、⑤安裝臨時支座、⑥拆除臨時支座、⑦現澆T梁連續段濕接頭、⑧現澆T梁翼板濕接縫,施工工藝流程為①T梁預制→C→②T梁吊裝→D→E→F→G→H→橋面系施工。 (2)根據上部結構的結構形式及施工技術方案選擇臨時支座的使用材料或設備,在具備施工條件時開展臨時支座拆除。 (3)在T梁安裝施工過程中,適時開展T梁連續段濕接頭、T梁翼板濕接縫的現場澆筑施工。 (4)T梁連續段鋼絞線施工前,項目部開展主要準備工作如下: 1)指派技術人員主持鋼絞線張拉施工工作,編制專項施工方案然后施工人員開展鋼絞線張拉施工作業交底。2)檢驗錨具、夾具、連接器的型號、規格等參數及張拉設備是否符合設計要求。 3)檢查鋼絞線的張拉設備是否符合使用規定。

問題: 1、寫出圖5-2中A、B的名稱?

2、寫出施工組織設計(1)中施工工序C~H的名稱(用背景資料中序號①~⑧作答)。

3、施工組織設計(2)中:寫出臨時支座選用的材料或設備的名稱;在上部結構施工具備什么條件時可進行臨時支座的拆除施工?拆除臨時支座的目的是什么?

4、分別指出施工組織設計(3)中現澆T梁連續段濕接頭和T梁翼板濕接縫應在T梁安裝施工具備什么條件時才能開始施工?

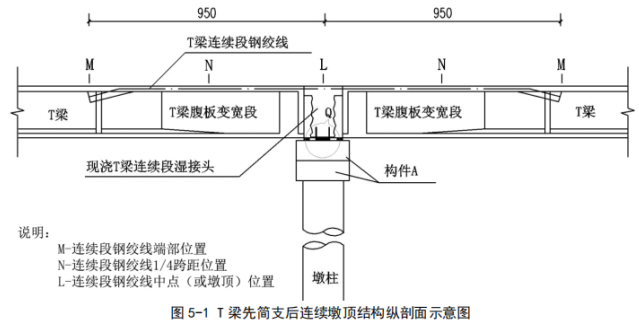

5、指出T梁連續段鋼絞線主要承擔T梁連續結構的何種受力(如壓力等)?結合圖5-1寫出其受力的最大位置(用背景資料中的M、N、L作答)。

6、施工組織設計(4)中:鋼絞線張拉工作由誰主持?對張拉作業人員有何要求?張拉作業時對張拉設備有哪些規定?

參考解析:

1、A:蓋梁,B:墊石。

2、C:⑤安裝臨時支座;

D:⑧現澆T梁翼板濕接縫;

E:④安裝板式橡膠支座;

F:⑦現澆T梁連續段濕接頭;

G:③張拉T梁連續段鋼絞線;

H:⑥拆除臨時支座。

3、硫磺砂漿、鋼砂箱、混凝土臨時支座。條件:濕接頭施加預應力、孔道壓漿,漿體達到設計要求的強度后應拆除臨時支座。 目的:落梁、體系轉換。

4、一聯梁全部安裝完成后再澆筑濕接頭混凝土,橫向濕接縫應在一孔梁、板全部安裝完成后方可進行施工。

5、拉力,L。

6、

(1)項目技術負責人

(2)張拉作業人員要求:①作業人員應經過安全技術交底、培訓、考核合格、持證上崗。②應由專人負責張拉作業。③作業人員安全防護用具佩戴齊全。

(3)設備規定:①張拉設備的校準期限不得超過半年,且不得超過 200 次張拉作業。②張拉設備應配套校準,配套使用。③后張法預應力構件張拉時應使用數控預應力張拉設備。

查看全文 請先下載再閱讀

2025一級建造師報名開啟

2025.06.102025.07.07

立即報名

考試圈子
  • 掃碼加學霸君領資料

    233網校官方認證

    掃碼加學霸君領資料

  • 掃碼進群學習

    233網校官方認證

    掃碼進群學習

主站蜘蛛池模板: 中江县| 石楼县| 怀柔区| 陇川县| 徐汇区| 仁寿县| 华池县| 高唐县| 策勒县| 伊宁市| 汉沽区| 荃湾区| 温宿县| 崇左市| 贵州省| 开平市| 水城县| 商城县| 清流县| 济阳县| 新兴县| 汶上县| 望奎县| 顺平县| 马龙县| 邹城市| 绍兴市| 武邑县| 织金县| 滁州市| 台南市| 桃源县| 陈巴尔虎旗| 泗水县| 武功县| 洪江市| 宁武县| 汶川县| 北安市| 日喀则市| 安远县|
