[一建歷年真題]2020年公路工程考試真題及答案解析
第1題 單選題 (每題1分,共20題,共20分)
1、軟土地區路堤施工期間,坡腳水平位移速率24h應不大于( )mm。
A.3
B.5
C.8
D.10
2、路塹施工時,其路基地面排水設施包括邊溝、截水溝、排水溝、急流槽、跌水等,一般應先施工的排水設施是( )。
A.截水溝
B.邊溝
C.排水溝
D.跌水與急流槽
3、關于蒸發池設置的說法,錯誤的是( )。
A.池底宜設置0.5%橫坡
B.底面與側面應采取防滲措施
C.蒸發池應緊鄰路基設置
D.四周應采用隔離柵進行圍護
4、二級以及二級以上公路級配碎石底基層施工,推薦采用的拌合工藝及攤鋪工藝分別是( )
A.人工路拌,攤鋪機攤鋪
B.集中廠拌,攤鋪機攤鋪
C.人工路拌,推土機攤鋪
D.集中廠拌,推土機攤鋪
參考解析:
5、按礦料級配分類,OGFC路面結構屬于()
A.開級配瀝青混合料
B.半開級配瀝青混合料
C.密級配瀝青混合料
D.間斷級配瀝青混合料
6、熱拌瀝青混凝土路面施工工藝包括:①路緣石安裝②試驗段施工③噴灑透層油④混合料壓實⑤瀝青混合料攤鋪⑥路面成型檢測,其施工順序是()。
A.②→③→①→⑥→⑤→④
B.①→③→②→⑤→④→⑥
C.②→①→③→⑤→④→⑥
D.①→②→③→⑥→⑤→④
參考解析:
【過期考點,僅做參考】 7、關于隧道洞門工程施工的說法,錯誤的是( )
A.基礎應設于穩固的地基上,并將雜物、水泥、虛渣等清除
B.洞門端墻砌筑與回填應兩側對稱進行
C.洞口邊緣、仰坡嚴禁采用大爆破
D.洞口的排水溝應在洞門工程完成后再施工
8、施工安全風險評估工作包括:①制定評估計劃;②開展風險分析;③確定風險等級;④選擇評估方法;⑤進行風險估測;⑥編制評估報告。最優的評估步驟是().
A.①②④③⑤⑥
B.①③②④⑤⑥
C.①②④⑤③⑥
D.①④②⑤③⑥
9、關于支架現澆法施工風險控制措施的說法,錯誤的是( )
A.支架法施工前,應進行專項安全設計,并制定安裝、拆除程序和安全技術措施
B.支架立柱底部應鋪設墊板或混凝土墊塊擴散壓力
C.滿堂支架應設置的縱向剪刀撐,應由底至頂按間距不大于2m網格
D.支架地基處應有排水措施,嚴禁被水浸泡
10、工程項目的“計劃成本偏差”等于( )。
A.施工圖預算成本-責任目標成本
B.施工圖預算成本-投標計劃成本
C.施工預算成本-責任目標成本
D.施工預算成本-投標計劃成本
11、根據(公路工程施工分包管理辦法),分包人業績證明由( )出具。
A.承包人與發包人共同
B.發包人與監理共同
C.發包人
D.承包人
12、下面不是光面爆破特點的是()
A.開挖輪廓成型規則,巖面平整
B.巖面上保存50%以上孔痕,且無明顯裂痕
C.爆破后圍巖壁上無危石
D.粒徑適中,有利于洞渣運輸
【過期考點,僅做參考】 13、不是防撞筒的作用的是()
A.警示
B.緩沖
C.誘導視線
D.指示
【過期考點,僅做參考】 14、貓道說法錯誤的是()
A.架設時應充分考慮貓道自重等因素
B.貓道應對稱進行施工
C.貓道承重索可采用鋼絲繩或鋼絞線
D.不宜用抗風纜
15、適用于時標網絡圖的是()
A.橫道圖
B.S形曲線
C.香蕉圖
D.前鋒線比較法
16、不能測量最佳含水量()
A.標準擊實試驗
B.振動臺法
C.表面振動擊實儀法
D.核子密度濕度儀
17、在中性點直接接地的低壓配電系統中,宜采用()
A.AG
B.TN
C.PE
D.PL
18、為防止混凝土離析,自高處直接向模板內傾卸混凝土時,其自由傾落高度不宜超過()
A.2m
B.3m
C.4m
D.5m
19、預應力施工中,直徑為32mm的預應力筋施工錨固完畢,切割后其外露長度至少為()
A.32mm
B.48mm
C.40mm
D.63mm
【過期考點,僅做參考】 20、關于施工段落的劃分,錯誤的是()
A.各段落之間工程量基本平衡
B.盡可能化整為零
C.避免造成段落之間的施工干擾
D.保持構造物的完整性
21、路堤實驗路段施工總結的內容包括()。
A.過程工藝控制
B.安全保證措施
C.環保措施
D.質量控制標準
E.對初步設計文件的修改建議
24、根據《公路工程建設項目概算預算編制辦法》,屬于施工場地建設費的有()。
A.場區平整、場地硬化
B.場區范圍內臨時用水支管修建費
C.紅線范圍內進出場臨時便道修建費
D.工地實驗室所發生的屬于固定資產的試驗設備租賃費
E.施工揚塵污染防治措施費
25、現場冷再生中關鍵技術包括()
A.添加的膠粘劑與舊混合料的均勻拌合技術
B.舊瀝青混合料的環保棄置技術
C.舊瀝青混合料的銑刨、破碎技術
D.膠粘劑配比性能
E.舊瀝青混合料的經濟運輸技術
26、支架及拱架卸落順序正確的是()。
A.滿布式拱架卸落時,可從拱腳向拱頂依次循環卸落
B.拱式拱架可在兩支座處同時均勻卸落
C.連續梁宜從支座向跨中依次循環卸落
D.簡支梁宜從跨中向支座依次循環卸落
E.多孔拱橋卸落時,若橋墩允許承受單孔施工荷載、可單孔卸落
27、關于橋梁挖孔樁基礎施工正確的有()。
A.施工現場應配備氣體濃度檢測儀器
B.孔深超過15m的樁孔作業人員連續作業不得超過2h
C.孔深15m時作業人員可利用卷揚機上下樁孔
D.進入樁孔前應先通風10min以上
E.巖溶和采空區不宜采用挖孔樁施工
28、隧道發生襯砌裂縫的原因主要有()
A.圍巖壓力不均
B.襯切背后局部空洞
C.襯砌厚度嚴重不足
D.蜂窩麻面
E.模板表面凹凸不平
29、ETC入口車道的配備設備有()
A.車道控制器
B.車載單元(OBU)
C.RSU(路側單元)
D.自動欄桿
E.車輛檢測器
30、關于分包合同管理正確的有()。
A.發包人對分包合同的管理主要表現為對分包工程的批準
B.監理工程師對承包人和分包人均有監理與被監理的關系
C.承包人對分包人具有全面管理責任
D.特殊情況下發包人可以向分包人直接付款
E.分包人可以按責任劃分向承包人和監理工程師提出索賠要求
第3題 案例分析題 (每題120分,共5題,共600分)

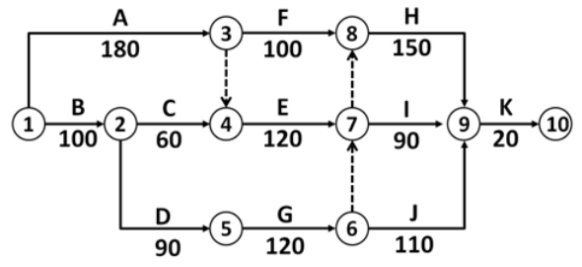

31、某施工單位承接了某高速公路合同段的施工任務。該合同段起訖樁號為K9+060~K14+270。公路沿線經過大量水田,水系發育,有大量軟土地基。 其中在K11+350附近軟土厚度為4.5~ 8.0m。設計采用水泥粉體攪拌樁進行處理,水泥摻量為14%,樁徑為50cm,樁間距為150cm,呈正三角形布置。 樁頂地基設砂礫墊層,厚度為30cm,另有一座中心樁號為K13+050的大橋。其橋臺后填土較高、荷載較大,需按規范要求進行臺背回填,項目開工前,施工單位編制了實施性施工組織設計,確定了主要分部分項工程的施工方法、施工機械配備等,制定了進度計劃,并經監理工程師批準。雙代號網絡計劃如圖5所示(單位:天)。
施工過程中發生了如下事件:
事件一:水泥粉體攪拌樁施工前,施工單位進行了成樁試驗,確定了滿足設計噴量要求的水泥粉體攪拌樁施工工藝參數,包括鉆進速度、攪拌速度等。施工過程中,施工單位嚴格按規范要求進行質量檢驗,實測項目主要包括垂直度、 承載力、樁長、樁徑、樁距等。檢驗發現有部分樁體出現下沉,下沉量在1.2~2.0m之間不等,施工單位按規范要求采取措施對樁體下沉進行了處理。
事件二,施工組織設計中,橋臺臺背回填的技術方案部分內容如下:①臺背填料選用砂石料或二灰土,②自臺身起,順路線方向,填土的長度在頂面處不小于橋臺高度;③錐坡填土與臺背回填同時進行;④采用小型機械進行實壓,壓實度不小于94%;⑤臺背回填在結構物強度達到設計強度65%以上時進行。
事件三:合同履行過程中,先后出現了以下幾個可能影響工期的情形:①因設計變更,工作(B)的工程量由5000m增加至6000m;②工作(D)結束后,業主指令在工作(G)之前增加一項工程,完成該新增工程需要30天;③因業主供應的某主要材料檢驗不合格,導致工作(I)開始時間推遲40天。施工單位按合同約定分別就以上3個情形向業主提出工期索賠。
問題:
1.計算網絡計劃的工期,指出關鍵線路。
2.事件一中,施工單位在成樁實驗中還應確定哪些工藝參數?補充質量檢驗實測項目。
3.寫出事件一中樁體下沉應采取的處理措施。
4.逐條判斷事件二中施工單位的技術方案是否正確?若不正確寫出正確技術方案。
5.事件三中的每種情形下可索賠工期分別為多少天?總工期索賠為多少天?
1.(1)網絡計劃工期是480天。
(2)關鍵線路為:①→②→⑤→⑥→⑦→⑧→⑨→⑩(或B→D→G→H→K)
2.(1)在成樁試驗中還應的工藝參數有:噴粉壓力、提升速度、瞬時噴粉量和累計噴粉量。
(2)質量檢驗實測項目還有:單樁每延米噴粉量、強度。(新教材已刪除,了解即可)
3.下沉量1.5m以下的用水泥土回填;下沉量超過1.5m,先用素土回填,然后原位補樁,補樁應超過洞身0.5m。(新教材已刪除,了解即可)
4.①正確。
②不正確。改正:臺背填土順路線方向長度,應自臺身起,頂面不小于橋臺高度加2m。
③正確。
④錯誤,改正:壓實度不小于96%。
⑤錯誤,改正:臺背回填在結構物強度達到設計強度75%以后進行。
5.①B工作可以索賠工期20天。
②新增工程可以索賠工期30天。
③I工作可以索賠工期0天(或者不可以索賠工期)。
④總工期可以索賠50天。
32、背景資料
某施工單位承建一分離式雙向六車道高速公路山嶺隧道工程,其起訖樁號為K19+720~K21+450,全長1730m。隧道兩端洞口100m范圍內為偏壓淺埋段,其圍巖級別為Ⅴ級。隧道洞口開挖斷面寬度為13.5m,左右洞口中心線間距為50m。隧道左右洞地質情況相同。隧道最大埋深為80m,隧道縱斷面示意圖如圖1所示。該隧道設計支護結構為復合式襯砌(即初期支護+混凝土二次襯砌)。
開工前,有關單位根據圍巖特性對該隧道各段圍巖的級別進行了核實,并計算了各級圍巖段占全隧長的百分比。
在隧道施工過程中進行了安全質量檢查,發現施工單位存在如下錯誤做法:
①初期支護施工過程中,噴射混凝土采用干噴工藝;
②對于隧道底部超挖部分采用洞渣回填;
③仰拱和底板混凝土強度達到設計強度75%,允許車輛通行;
④二次襯砌距Ⅳ級圍巖掌子面的距離為100m。
問題
1.該隧道是否屬于小凈距隧道?說明理由。

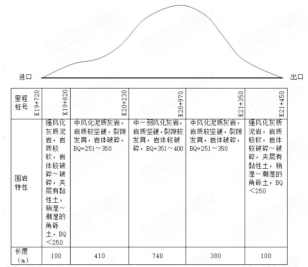

2.寫出圖1中BQ的中文名稱,判斷K20+230~K20+970段、K20+970~K21+350段圍巖級別,計算Ⅳ級圍巖總長與全隧長度的百分比(小數點后保留1位)。
3.逐條修改安全質量檢查過程中發現的錯誤做法。
4.施工單位的錯誤做法中,哪兩條屬于重大安全事故隱患(用編號表示)。從單位和項目兩個層次分別寫出重大安全事故隱患排查治理第一責任人。
1.屬于小凈距隧道。
理由:根據規范要求,Ⅴ級圍巖最小凈距應小于等于開挖斷面寬度的3.5倍時,屬于小凈距隧道。
13.5(單隧道開挖斷面寬度)×3.5=47.25m,50(兩條隧道中心點距離)-6.75-6.75(隧道開挖斷面半徑)=36.5,36.5<47.25,因此是小凈距隧道。
2.(1)BQ:巖體基本質量指標;
(2)K20+230~K20+970圍巖級別為Ⅲ級。
(3)K20+970~K21+350圍巖級別為Ⅳ級。
(4)Ⅳ占總長百分比:(380+410)/1730×100%=45.7%
3.①初期支護施工過程中,噴射混凝土應采用濕噴法或潮噴法。
②超挖部分應采用與襯砌相同強度等級混凝土澆筑。
③仰拱和底板混凝土強度達到設計強度100%后方可允許車輛通行。
④二次襯砌距Ⅳ級圍巖掌子面的距離為不得大于90m。
4.(1)①、④屬于重大安全事故隱患。
(2)單位重大安全事故隱患排查治理第一責任人:施工單位法定代表人(或施工單位主要負責人)。
(3)項目重大安全事故隱患排查治理第一責任人:項目負責人(或項目經理)。
33、背景資料
某橋上部為3×25m預應力鋼筋混凝土連續箱梁,下部為圓柱式墩,樁基礎。橋面寬度為8.5m,橋面縱坡3.5%,雙向橫坡1.5%,橋梁高度24m。地基土層從上到下依次為雜填土、砂巖。施工過程中發生了如下事件:
事件一:項目經理部決定采用盤扣式支架搭設滿堂支架澆筑連續箱梁,支架搭設高度24m,寬度9m,并按規定設置縱、橫、平面斜桿,經支架設計驗算確定了布置間距并委托第三方驗算。專項施工方案編制完成后,經項目總工程師簽字并加蓋項目經理部公章,報總監理工程師簽字蓋章后即組織施工。
事件二:項目經理部按照專項施工方案完成地基處理、支架搭設、模板、鋼筋和預應力管道安裝,經監理工程師現場對模板、鋼筋和預應力管道檢查驗收后,澆筑箱梁底板和腹板混凝土。
事件三:箱梁混凝土分兩次澆筑,第一次澆筑底板和腹板,第二次澆筑頂板。第一次澆筑混凝土時,縱向由高處向低處澆筑,橫向對稱澆筑,氣溫最高達32℃,經過30小時完成混凝土澆筑。待第一次澆筑混凝土完成,開始灑水養護時發現,先澆筑部分混凝土頂面出現裂縫。
事件四:本橋箱梁為C40混凝土,低松弛鋼絞線,夾片式錨具。施工單位在張拉壓漿過程中采取了如下做法:
①預應力張拉程序為:0→δcon。(持荷5min錨固)
②在水泥漿中加入鋁粉膨脹劑;
③壓漿自高處向低處進行。
問題
1.事件一中,支架工程是否屬于超過一定規模的危大工程?專項施工方案實施前還應完善哪些手續?
2.事件一中,支架搭設高寬比是否滿足相關規定?如果不滿足,說明理由和應采取的處理措施。
3.事件二中,澆筑混凝土之前遺漏了哪些驗收程序和工序?
4.說明事件三中混凝土產生裂縫的主要原因。
5.逐條判斷事件四中施工單位的做法是否正確?若不正確寫出正確做法。
1.支架工程高24m,屬于超過一定規模的危大工程。
專項施工方案實施前還應完善的手續:
(1)專項施工方案應當由施工單位技術負責人審核簽字、加蓋單位公章,并由總監理工程師審查簽字、加蓋執業印章。
(2)施工單位應當組織召開專家論證會對專項施工方案進行論證。
(3)專項施工方案實施前,編制人員或者項目技術負責人應當向施工現場管理人員進行方案交底。施工現場管理人員應當向作業人員進行安全技術交底,并由雙方和項目專職安全生產管理人員共同簽字確認。
2.不滿足。
理由:支架的高寬比宜小于或等于2,該工程支架高寬比為24/9=2.7>2,因此不滿足要求。
處理措施∶擴大下部架體尺寸,對支架底部增加支撐、設置抗風纜等措施,增加其穩定性。
3.遺漏的驗收程序和工序:
(1)對地基進行驗收。
(2)對支架進行驗收,并進行預壓。
(3)超過8m的支架,還應對其穩定性進行安全論證。
4.混凝土產生裂縫的主要原因:
(1)澆筑時由高處向低處澆筑,不符合要求。
(2)澆筑時間過長,根據規范,高于25℃時C30以上混凝土澆筑時間不應大于150分鐘。
5. ①不正確,應為0→初應力→σcon(持荷5min錨固)。
②不正確,膨脹劑宜采用鈣礬膨脹劑或復合型膨脹劑,不得采用鋁粉膨脹劑。
③不正確,應由低處向高處壓漿。
34、背景資料
某施工單位承建某高速公路K11+320~K30+180段改擴建工程,由雙向四車道擴建為雙向六車道,施工過程中發生了如下事件:
事件一:K13+826~K14+635段為填方路段,邊坡高度最低為20.6m,最高為24.8m。路床填筑時,每層最大壓實厚度宜不大于(A)mm,頂面最后一層壓實厚度應不小于(B)mm。
事件二:本工程填方量大,借方困難;部分填料含水量較大,需摻灰處理,經反復試驗,摻灰土的CBR值在6%~7%之間。
事件三:本工程K22+300~K23+100為高填路堤,其新拓寬部分局部路段穿越軟土地基,設計采取了粉噴樁對軟基進行處理。
事件四:K25+550~K30+180段有若干魚塘,水深低于2m,塘底淤泥厚度最大不超過0.8m,軟土層厚度大于4m,小于8m;施工單位擬采取拋石擠淤或袋裝砂井處理軟基。
事件五:擴建路面工程與原設計路面結構層一致,通車后不久,巡查發現某軟基填方區間新舊路面結合部有一條長約80m、寬約1.5mm的縱向裂縫。業主召集路基、路面等技術專家對縱向裂縫進行論證及原因分析。專家會議結論是“該80m路段路面材料及工藝控制均無缺陷,瀝青路面擴建與舊路面結合部質量良好,裂縫產生與路面施工無關。裂縫產生的主要原因是由路基施工引起的."
問題
1.事件一中,本段填土路基是否屬于高路堤?說明理由。分別寫出A、B的數值。
2.事件二中,摻灰土能否作為上路床填料?說明理由。
3.事件三中,粉噴樁處理軟基的主要目的有哪些?
4.事件四中,兩種軟基處理方案哪種較合理?說明理由。
5.寫出事件五中裂縫產生的兩條主要原因。
1.(1)屬于高路堤。理由:邊坡高度大于20m的就是高路堤,本段最低20.6m,最高248m均大于20m。
(2)A的數值為300,B的數值為100。
2.摻灰土不能作為上路床填料。
理由:摻灰土的CBR值在6%~7%之間,不滿足高速公路上路床填料CBR值需≥8%的要求。
3.粉噴樁處理軟基的主要目的是:控制沉降,提高地基承載力。
4.采用袋裝砂井合理。
理由:軟土層大于3m,拋石擠淤不適用,袋裝砂井可以處理深度大于3m的軟土地基。
5.裂縫產生的兩條主要原因:
(1)路基壓實不均。
(2)清淤不徹底,壓實度不足,路基存在軟弱層。
35、背景資料
南方平原地區某一快速通道公路位于濱海區域,氣候多雨,公路起訖樁號為K0+000~K30+000,線形平順,雙向六車道,無中央分隔帶。行車道總寬度為B,每個車道寬度為3.75m。該公路為舊路改建,設計標高為公路中線位置。該工程采用柔性路面面層,基層采用半剛性基層,路面結構設計示意圖如圖4-1所示。為加強路面橫向排水,路面橫坡采用改進的三次拋物線型路拱,平均路拱橫坡i=2%,路拱大樣示意圖及其計算公式如圖4-2所示。
施工過程中發生了如下事件:
事件一:施工單位按公路施工標準化的要求,修建了瀝青混合料拌合站,配置了1臺拌合機、3個瀝青罐、冷熱集料倉各5個。按施工標準化要求設置了下列標識標牌:拌合站簡介牌、混合料配合比牌、材料標識牌、操作規程牌、消防保衛牌、安全警告警示牌。拌合站簡介牌應標識的主要內容有:供應主要構造物情況及質量保證體系。拌合站采用封閉式管理,四周設置圍墻及排水溝,入口處設置彩門及值班室。
事件二:施工單位依托母體試驗室組建了工地試驗室。母體試驗室具有交通運輸部公路水運工程試驗檢測機構等級證書中的綜合乙級資質證書,為加強工地試驗室外委管理,要求外委試驗的檢測機構應具備相應的資質和條件,工地試驗室應將其有關證書復印件存檔備案,施工單位還制定了如下管理要求:
①工地試驗室超出母體檢測機構授權范圍的試驗檢測項目和參數,必須進行外委,外委試驗應向監理單位報備;
②外委試驗取樣、送樣過程應進行見證,工地試驗室應對外委試驗結果進行確認;
③工程建設項目的同一合同段中的施工、監理單位和檢測機構應該將外委試驗委托給同一家檢測機構。
問題
1寫出圖4-1中上面層結構的中文名稱,圖4-1中下面層瀝青混凝土的級配有何特點?該層壓實后,其剩余空隙率要求滿足什么范圍?

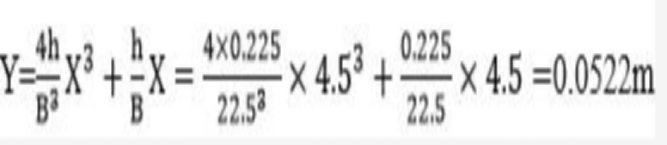

2.計算圖4-2中的h3。(單位:m,小數點后保留4位)

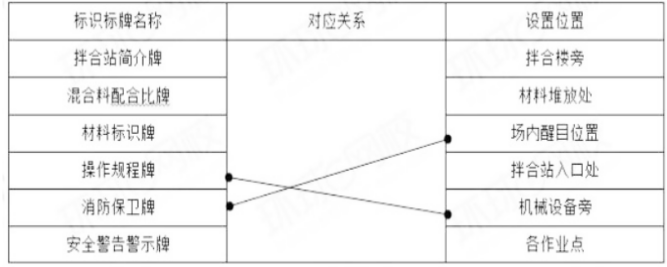

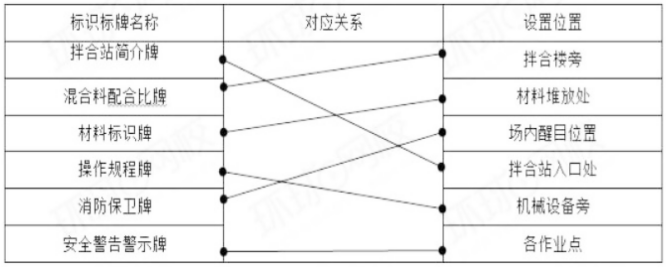

3.事件一中,拌合站簡介牌還應標識的內容有哪些?復制下列表格到答題卡上,并按表中示例、用直線將“標識標牌名稱”與最佳的“設置位置”一一對應連接起來。
4.逐條判斷事件二中的管理要求是否正確?若不正確寫出正確要求。
5.寫出事件二中外委試驗的檢測機構應具備的資質和條件。
1.(1)上面層結構的中文名稱瀝青瑪蹄脂碎石混合料。
(2)下面層瀝青混凝土的級配特點是:各種粒徑的顆粒級配連續、相互嵌擠密實。
(3)壓實后的剩余空隙率為:3%~6%。
2.B=3.75×6=22.5m;X=0.2×22.5=4.5m;h=22.5×2%/2=0.225m
h3=h- Y=0.225 - 0.0522=0.1728m
3.拌合站簡介牌還應標識的內容有:拌合的數量、供應主要構筑物情況及質量、安全保障體系等。
4.①不正確。正確要求:超出母體檢測機構授權范圍的試驗檢測項目和參數應進行外委,外委試驗應向項目建設單位報備。
②正確。
③不正確。正確要求:工程建設項目的同一合同段中的施工,監理單位和檢測機構不得將外委試驗委托給同一家檢測機構。
5.接受外委試驗的檢測機構應取得《公路水運工程試驗檢測機構等級證書》(含相應參數),通過計量認證(含相應參數)且上年度信用等級為B級及以上。
