[一建歷年真題]2021年公路工程考試真題及答案解析
第1題 單選題 (每題1分,共20題,共20分)
1、預應力筋下料時應采用(??)。
A.切斷機切斷
B.電弧切割
C.乙炔一氧氣切割
D.拉伸機拉斷
2、關于土石路堤填筑的說法,正確的是(??)。
A.土石路堤可采取傾填方式
B.土石路堤應分層填筑,分層壓實
C.土石路堤宜用推土機鋪填,松鋪厚度不用限制
D.土石混合料可直接填筑至路床設計標高
3、可用于排除地下水的排水設施是(??)。
A.仰斜式排水孔
B.攔水帶
C.跌水
D.急流槽
4、關于熱拌瀝青混合料攤鋪的說法,正確的是(??)。
A.中、表面層采用走線法施工
B.攤鋪機均勻行駛,行走速度和拌合站產量相匹配
C.在攤鋪過程中,定時檢查高程及攤鋪厚度,時間間隔不超過1h
D.應采用攤鋪機施工,任何部位均不可采用人工攤鋪
5、水泥混凝土路面施工時,模板拆除應在混凝土(??)不小于8.0MPa方可進行。
A.抗壓強度
B.抗拉強度
C.抗剪強度
D.彎拉強度
6、路塹施工時,對于路面部分一般情況下應開挖至(??)設計標高。
A.路基
B.路面頂面
C.路床頂面
D.上路堤頂面
7、橋梁橋面與低水位之間的高差,稱為(??)。
A.建筑高度
B.橋梁高度
C.橋下凈空高度
D.容許建筑高度
參考解析:橋梁高度簡稱橋高,是指橋面與低水位(或地面)之間的高差,或為橋面與橋下線路路面之間的距離。
8、某山區公路,K2+300~K2+800為路塹,路線縱坡為0.3%,兩端地面縱坡較小,邊坡最大高度為28m,該路塹開挖宜采用(??)。
A.通道縱挖法
B.多層橫向全寬挖掘法
C.單層橫向全寬挖掘法
D.分段縱挖法
9、拱橋拱肋采用纜索吊裝法施工時,各段拱肋松索的先后順序是(??)。
A.起重索、次拱腳段扣索、拱腳段扣索
B.次拱腳段扣索、拱腳段扣索、起重索
C.拱腳段扣索、起重索、次拱腳段扣索
D.拱腳段扣索、次拱腳段扣索、起重索
參考解析:本題考核的是纜索吊裝松索的順序。松索應按拱腳段扣索、次拱腳段扣索、起重索三者的先后順序,并按比例定長、對稱、均勻地松卸。

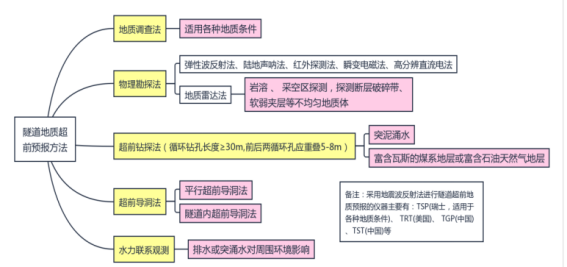

10、下列隧道超前地質預報方法中,屬于物理勘探法的是(??)。
A.地質調查法
B.超前導洞法
C.地質雷達法
D.水力聯系觀測法
參考解析:物理勘探法適用于長、特長隧道或地質條件復雜隧道的超前地質預報,主要方法包括有彈性波反射法、地質雷達法、陸地聲吶法、紅外探測法、瞬變電磁法、高分辨直流電法。
11、下列隧道支護手段中,屬于超前支護的是(??)。
A.徑向注漿
B.管棚
C.鎖腳錨桿
D.鋼支撐
12、收費系統施工中,車道內埋設抓拍和計數線圈的位置應為(??)。
A.素混凝土板,并保證沒有板塊接縫
B.鋼筋混凝土板橫向接縫處
C.連續配筋混凝土板,并保證沒有板塊接縫
D.預應力混凝土板縱向接縫處
13、下列流水參數中,屬于工藝參數的是(??)。
A.施工段
B.流水步距
C.流水強度
D.組織間歇
14、以公路里程或工程位置為橫軸,以時間為縱軸,各分部(項)工程施工進度相應地以不同斜線表示的工程進度計劃圖是(??)。
A.橫道圖
B.垂直圖
C.“S”曲線
D.斜率圖
15、下列現澆墩、臺身施工的質量檢驗實測項目中,屬于關鍵項目的是(??)。
A.斷面尺寸
B.頇面高程
C.軸線偏位
D.平整度
16、關于公路路基工程施工安全管理措施的說法,正確的是(??)。
A.地面橫向坡度陡于1:10的區域,取土坑應設在路堤下側
B.取土坑與路基坡腳間的護坡道應平整密實,表面應設1%~2%向內傾斜的橫坡
C.高路堤施工應進行位移監測
D.取土場(坑)的深度不得超過2m
17、關于支架現澆法施工風險控制措施的說法,正確的是(??)。
A.支架高度較高時.應設一根纜風繩
B.支架高于6m時.應設置一道水平剪刀撐
C.支架應設水平撐和雙向斜撐,斜撐的水平夾角以45°為宜
D.預壓荷載應為梁重的1.05~1.10倍
18、公路工程施工成本管理包括:①成本預測;②成本核算;③成本計劃;④成本考核;⑤成本分析;⑥成本控制。正確的流程是(??)。
A.①③⑥⑤②④
B.①⑥③⑤②④
C.①⑥③④②⑤
D.①③⑥②⑤④

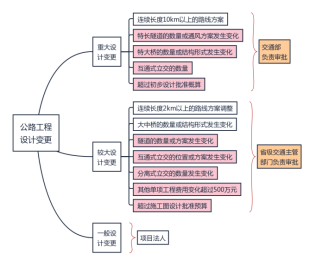

19、下列公路工程設計變更中,屬于重大設計變更的是(??)。
A.互通式立交的方案發生變化
B.收費方式及站點位置、規模發生變化
C.服務區的數量和規模發生變化
D.長隧道的數量發生變化
參考解析:有下列情形之一的屬于重大設計變更: ①連續長度10km以上的路線方案調整的。 ②特大橋的數量或結構形式發生變化的。 ③特長隧道的數量或通風方案發生變化的。 ④互通式立交的數量發生變化的。 ⑤收費方式及站點位置、規模發生變化的。 ⑥超過初步設計批準概算的。
20、關于開標的說法,正確的是(??)。
A.開標應當在提交投標文件截止時間之后公開進行
B.開標時,由招標人檢查投標文件的密封情況
C.投標人少于3個,但具有競爭性,可以進行開標
D.投標人對開標有異議的,應當在開標現場提出
第2題 多選題 (每題2分,共10題,共20分)

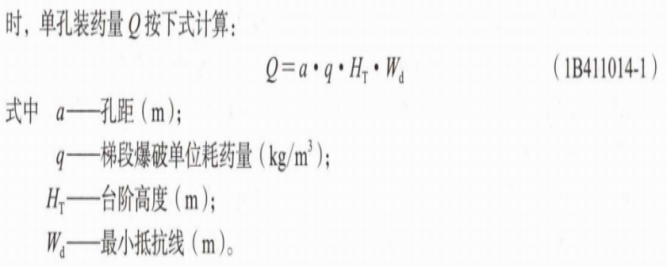

【過期考點,僅做參考】 21、毫秒微差爆破施工中,單孔裝藥量的計算參數有(??)。
A.孔距
B.梯段爆破單位耗藥量
C.爆破安全振動速度
D.臺階高度
E.裝藥不耦合系數
參考解析:【新版教材已無此考點,為保證真題的完整性,試題僅供參閱】 單孔裝藥量的計算參數有:孔距、梯段爆破單位耗藥量、臺階高度和最小抵抗線。
22、路基出現橫向裂縫的原因有(??)。
A.路基填料直接采用了液限大于50、塑性指數大于26的土
B.同一填筑層路基填料混雜,塑性指數相差懸殊
C.施工設備超載嚴重
D.填筑順序不當,路基頇填筑層作業段銜接施工工藝不符合規范要求
E.排水措施不力,造成積水
23、無機結合料穩定基層生產配合比設計應包括的技術內容有(??)。
A.確定料倉供料比例
B.確定水泥穩定材料的容許延遲時間
C.確定混合料的最佳含水率、最大干密度
D.確定結合料類型及摻配比例
E.確定結合料劑量的標定曲線
24、熱拌瀝青混合料運輸時,運料車應用苫布覆蓋,其主要作用有(??)。
A.保溫
B.防雨
C.防老化
D.防污染
E.防骨料離析
【過期考點,僅做參考】 25、按樁承載性能分類,橋梁樁基礎的類型有(??)。
A.復合受荷樁
B.摩擦樁
C.端承樁
D.摩擦端承樁
E.端承摩擦樁
26、按主梁的受力狀態劃分,斜拉橋的體系有(??)。
A.漂浮體系
B.支承體系
C.塔梁固結體系
D.剛構體系
E.無背索體系
【過期考點,僅做參考】 27、導致隧道超欠挖的原因有(??)。
A.測量放樣誤差較大
B.司鉆工操作不熟練
C.鉆孔深度不夠
D.裝藥量及裝藥結構不合理
E.鉆孔時高壓風壓力不足
【過期考點,僅做參考】 28、波形梁立柱定位放樣的控制點有(??)。
A.橋梁
B.通道
C.涵洞
D.門架式標志
E.分隔帶開口
29、橋梁實心墩施工中,常見的質量控制關鍵點有(??)。
A.墩身錨固鋼筋預埋質量控制
B.模板接縫錯臺控制
C.墩頂支座預埋件位置、數量控制
D.墩身與承臺聯結處混凝土裂縫控制
E.墩頂實心段混凝土裂縫控制
【過期考點,僅做參考】 30、根據《公路建設市場管理辦法》,項目施工應當具備的條件包括(??)。
A.項目已列入公路建設年度計劃
B.征地手續已辦理,拆遷全部完成
C.施工圖設計文件已經完成,并經專家評審通過
D.建設資金已經落實,并經交通運輸主管部門審計
E.已辦理質量監督手續,已落實保證質量和安全的措施
第3題 案例分析題 (每題120分,共5題,共600分)
31、背景資料:

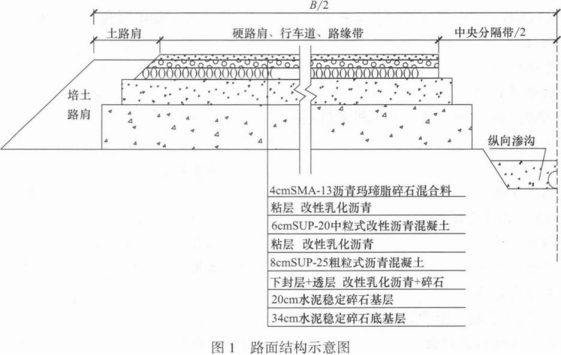

某施工單位承建一高速公路路面工程,項目位于丘陵地區,屬亞熱帶季風氣候,地方路網發達,交通運輸較為便利。設計速度100km/h,雙向四車道,主線長15km,起訖樁號為K15+000~K30+000,行車道寬度為3.75m。主要工程內容有:水泥穩定碎石底基層、水泥穩定碎石基層、瀝青混凝土面層及路面排水等。路面結構如圖1所示。
施工過程中發生了如下事件:
事件1:路面工程施工前,施工單位編制的專項施工方案中,施工安全保證措施包括技術措施、監測監控等。專項方案實施前,項目部按照要求進行了方案交底。同時,施工現場管理人員向X進行了安全技術交底,并由雙方和項目Y共同簽字確認。
事件2:路面各層施工時,項目部配置以下主要機械設備:水穩拌合站、瀝青混合料拌合站、纖維投放機、運輸車、裝載機、攤鋪機、壓路機、水泥漿灑布車、振動夯實機、智能瀝青灑布車等。K17+100~K17+500段基層在養生過程中出現收縮裂縫,經彎沉檢測,結構層的承載力滿足設計要求,為了防止后期發生質量病害,技術人員采取了灌縫處理措施。
事件3:面層施工中,施工單位的部分做法如下:
①中面層施工前,施工單位完成了成品改性瀝青的招標工作,擇優選擇了一家實力較強的供應商,施工單位要求供貨單位供貨時需提供有關改性劑與基質瀝青的兩份技術資料;
②中面層施工采用兩臺攤鋪機梯隊作業,當日攤鋪作業結束后,采用斜接縫設置橫向接縫;
③上面層瀝青瑪蹄脂碎石混合料配合比設計中瀝青用量較高,在正式開始上面層施工前,施工單位選取了200m路段作為試驗段,采用輪胎壓路機進行碾壓施工。

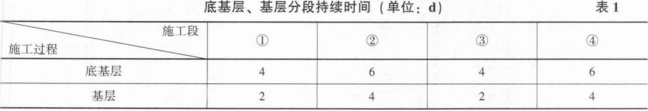

事件4:K20+000~K25+000段具備先行施工條件.施工單位決定將該段底基層、基層劃分為4個施工段進行流水施工,持續時間見表1。待基層施工完成后,對下、中、上面層不分段組織順序作業,各層施工時間均為4d。底基層與基層、基層與下面層之間的技術間歇均為4d。
問題:
1.補充事件1中施工安全保證措施的另外兩項主要內容。寫出X、Y的名稱。
2.補充事件2中路面各層施工時還需要的機械設備。寫出基層收縮裂縫處理的其他兩種措施。
3.寫出事件3①中兩份技術資料的名稱。逐條判斷②、③的做法是否正確?若不正確寫出正確做法。
4.根據事件4中的已知條件,計算K20+000~K25+000段路面施工工期(單位:d),復制圖2到專用答題卡上,并完善基層與下面層的橫道圖。
1.施工安全保證措施的另外兩項主要內容:組織保障、應急預案。
X:作業人員,
Y:專職安全生產管理人員。
2.事件2中,路面各層施工時還需要的機械設備:碎石撒布車、灑水車、清除車。
基層收縮裂縫處理的其他兩種措施:鋪設玻璃纖維格柵、灑鋪熱改性瀝青。
3.①中兩份技術資料的名稱為:質量檢驗報告或瀝青樣品。
②正確。
③不正確。正確做法:上面層瀝青瑪蹄脂碎石混合料配合比設計瀝青用量較高,在正式開始上面層施工之前,施工單位選取了200m路段作為試驗段,采用振動壓路機(或鋼筒式壓路機)進行碾壓施工。
4.K20+000~K25+000段路面施工工期:44d。
完善的基層與下面層的橫道圖如下:
32、背景資料:
某施工單位承建一跨堤橋梁工程,該橋為三跨預應力混凝土連續梁橋,跨徑布置為48m+80m+48m,上部結構為預應力混凝土箱梁,箱梁頂寬14.5m,底寬7.0m,箱梁高度由6.0m漸變到2.5m。施工單位組建了項目經理部.施工過程中發生了如下事件:
事件1:項目經理部在詳細踏勘現場后,編制了實施性施工組織設計,并要求由上部結構勞務分包單位編制掛籃專項施工方案.項目經理部再按規定進行報批。

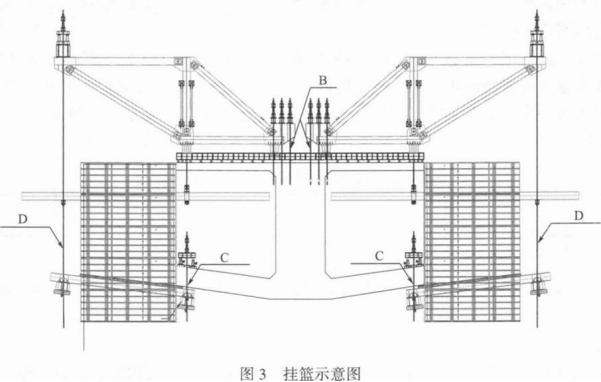

事件2:項目經理部經過分析比選,決定上部結構懸臂澆筑掛籃采用菱形掛籃,掛籃如圖3所示,強調掛籃與懸澆梁段混凝土的重量比不宜大于A,且掛籃的總重應控制在設計規定的限重之內,并對掛籃中構件B、C、D的質量作了特別要求。
事件3:項目總工程師在掛籃施工前進行了詳細的安全技術交底.強調嚴格按規范要求實施,混凝土的強度應不低于設計強度等級值的E,彈性模量應不低于混凝土28d彈性模量的F,當采用混凝土齡期代替彈性模量控制時應不少于G天,兩端張拉時,各千斤頂之間同步張拉力的允許誤差宜為H。
事件4:掛籃施工進行到5號梁段,澆筑完混凝土后拆除內模板時發現腹板部分位置存在厚度不均缺陷,項目經理部經過認真分析,找出了造成缺陷的可能原因,包括模板設計不合理、箱梁模板產生位移(模板沒有固定牢固,使內、外模板相對水平位置發生偏差)等模板本身及施工方面的原因。
問題:
1.改正事件1中的錯誤做法,并說明掛籃專項施工方案須經過哪些審批流程方可實施?
2.事件2中A值為多少?寫出構件B、C、D的名稱。
3.寫出事件3中E、F、G、H的數值。
4.補充事件4中還可能存在的模板本身及施工方面的原因(要求只寫出三個)。
考查兩專范圍及審批。掛籃屬于僅僅編制專項施工方案。根據《危險性較大的分部分項工程安全管理規定》(2018年)實行施工總承包的,專項施工方案應當由施工總承包單位組織編制。
危大工程實行分包的,專項施工方案可以由相關專業分包單位組織編制。危大工程實行分包并由分包單位編制專項施工方案的,專項施工方案應當由總承包單位技術負責人及分包單位技術負責人共同審核簽字并加蓋單位公章。
1.改正事件1中的錯誤做法為:上部結構掛籃專項施工方案應由施工單位(或項目經理部)編制。
掛籃專項施工方案須經過以下審批流程方可實施:掛籃專項施工方案應當由施工單位技術負責人審核簽字、加蓋單位公章,并由總監理工程師審查簽字、加蓋執業印章后方可實施。
2.A:0.5;B:錨桿(錨固)系統;C:后吊桿(后吊帶);D:前吊桿(前吊帶)。
3.E:80%;F:80%;G:5;H:±2%
4.事件4中還可能存在的模板本身及施工方面的原因:
(1)箱梁模板強度不足;
(2)箱梁內模由于剛度不夠,在澆筑混凝土過程中發生變形;
(3)混凝土沒有對稱澆筑,由于單側壓力過大,使內模板偏向一側。
33、背景資料:
某高速公路雙向四車道分離式隧道,左洞起訖樁號為ZK4+120~ZK5+435,右洞起訖樁號為K4+125~K5+445,隧道圍巖等級為Ⅲ、Ⅳ級。右洞進洞口處仰坡陡峻,采用的洞門如圖4所示。K4+430~K4+455(ZK4+440~ZK4+475)、K4+525~K4+545(ZK4+540~ZK4+565)為低瓦斯地段,采用復合式襯砌結構,其初期支護施工的主要內容包括:①初噴混凝土;②打設錨桿;③架立鋼架;④掛鋼筋網;⑤復噴混凝土。根據瓦斯隧道施工組織要求,施工單位在施工前編制了防治瓦斯的專項施工方案、超前地質預報方案和作業要點手冊等文件。
施工過程中發生了如下事件:
事件1:隧道開挖過程中,技術人員采用激光隧道界限測量儀測定了隧道斷面的超欠挖,提出欠挖控制要求及處理措施:拱腳、墻腳以上1m范圍內等位置嚴禁欠挖;對于其他位置,當巖層完整、巖石抗壓強度大于30MPa,并確認不影響襯砌結構穩定和強度時,每1m2內欠挖面積不宜大于0.1m2,欠挖隆起量不得大于c值:當欠挖面積及隆起量較大時,采用補炮措施進行處理。
事件2:針對低瓦斯隧道施工,施工單位提出的部分技術要求如下:
(1)在開挖工作面裝藥前、爆破前和爆破后,瓦檢員、技術員和電工應同時檢查放炮地點附近20m以內風流中的甲烷濃度。
(2)每次爆破通風達到規定時間后,當甲烷濃度小于1%,一氧化碳濃度小于1.5%時,方可解除警戒,允許施工人員進入作業面。
(3)采用抗靜電、阻燃的通風管,風管安裝應平順,接頭嚴密,每100m平均漏風率不應大于2%。
問題:

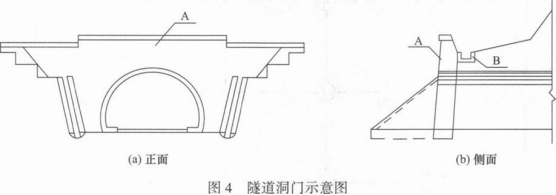

1.圖4中所示的隧道洞門屬于哪一種類型?寫出構造物A、B的名稱。
2.根據背景資料中初期支護施工的主要內容,寫出正確的初期支護施工順序(用編號表示,如①②……)。根據瓦斯隧道施工組織要求,施工單位在施工前還應編制哪些文件?
3.事件1中,隧道開挖時還有哪個位置嚴禁欠挖?C值為多少mm?采用技術人員提出的措施處理欠挖時,對欠挖部位通常會造成哪些不利影響?
4.逐條判斷事件2中的技術要求是否正確?若不正確寫出正確技術要求。
1.圖4所示的隧道洞門屬于翼墻式洞門。構造物A的名稱為:洞門端墻。構造物B的名稱為:洞頂排水溝。
2.根據背景資料中初期支護施工的主要內容,正確的初期支護施工順序:①④③⑤②。
根據瓦斯隧道施工組織要求,施工單位在施工前還應編制的文件:通風設計方案、瓦斯監測方案和應急預案。
根據《公路隧道施工技術規范》(JTG/T3660-2020)9.3.2 在設有系統錨桿的地段,系統錨桿宜在下一循環開挖前完成。錨桿施作時序應符合下列規定:
(1)無鋼架地段,錨桿在初噴混凝土、掛鋼筋網后施作,或在初噴混凝土、掛網鋼筋網、復噴后施作。
(2)有鋼架地段,錨桿在初噴混凝土、掛網鋼筋網、立鋼拱架、復噴混凝土后施作。
3.嚴禁欠挖的位置還包括凈空圖折角對應位置。C值為50mm。采取技術人員提出的措施處理欠挖時,對欠挖部位通常會造成的不利影響:局部超挖、二次擾動圍巖、圍巖較差時可能引起坍塌。
4.(1)錯誤。正確技術要求:在開挖工作面裝藥前、爆破前和爆破后,瓦檢員、爆破工和安全員應同時檢查放炮地點附近20m以內風流中的甲烷濃度。
(2)錯誤。正確技術要求:每次爆破通風達到規定時間后,當甲烷濃度小于1%,二氧化碳濃度小于1.5%時,方可解除警戒,允許施工人員進入作業面。
(3)正確。
34、背景資料:

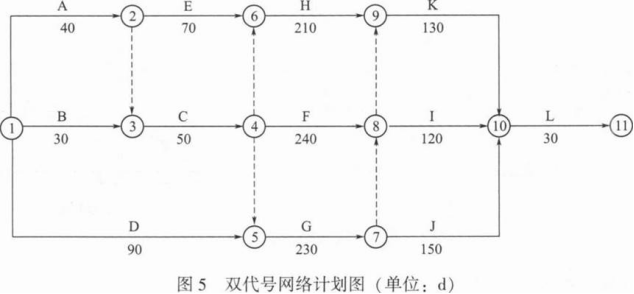

某高速公路合同段起訖樁號為K6+280~K13+109。公路沿線為山嶺重丘區,路基填挖方量較大。其中K8+570~K9+066段為填石路堤,填料以中硬石料為主。根據《公路工程標準施工招標文件》,項目招標文件要求投標文件采用雙信封形式密封,第一信封為商務文件和技術文件,第二信封為報價文件。報價文件應包括投標函等內容。某施工單位按照要求提交了投標文件和投標保證金,最終順利中標。項目開工前,施工單位編制了實施性施工組織設計,并經監理工程師批準。雙代號網絡計劃如圖5所示。
施工過程中發生了如下事件:
事件1:填石路堤施工前。施工單位進行了試驗路段施工,通過試驗確定了壓實工藝主要參數、質量控制標準和施工工藝流程等。其中壓實工藝主要參數包括機械組合、壓實機械規格、碾壓遍數等:填石路堤施工工藝流程為:施工準備→填料檢驗合格→填料裝運→M→邊坡碼砌→局部找平、細料補充→N→質量檢驗。
事件2:施工組織設計中,填石路堤施工技術要求部分內容如下:①中硬巖石可以用于路堤填筑,不得用于路床填筑;②壓實機械選用自重大于18t的振動壓路機;③路床底面以下400mm范圍內.填料最大粒徑不得大于150mm,其中小于5mm的細料含量應不小于20%;④邊坡碼砌與路基填筑應基本同步進行。
事件3:填石路堤施工過程中,施工單位按規范要求進行施工過程質量控制和質量檢驗,檢驗實測項目有壓實、彎沉、中線偏位、寬度、橫坡、邊坡坡度和平順度等。根據規范,壓實質量采用指標x進行控制,同時每填高3m,還檢測了Y和寬度。
事件4:合同履行過程中,出現以下情形:①因業主未能按時提供圖紙,導致工作H停工12d,同時導致施工單位一臺自有機械窩工12個臺班,該機械每臺班折舊費400元、檢修費與維護費470元、動力燃料費280元;②因設計變更,工作C的工程量由5000m3增加至6000m3;③因業主供應的某主要材料檢驗不合格,導致工作F開始時間推遲10d,同時導致施工單位一臺租賃機械窩工10個臺班,該機械每臺班租賃費1000元、動力燃料費360元。施工單位分別就以上3個情形向業主提出機械使用費和工期索賠。
問題:
1.補充背景資料中報價文件還應包括的兩項內容。投標保證金有哪些形式?
2.事件1中,補充試驗路段還應確定的壓實工藝參數。寫出工序M、N的內容。
3.逐條判斷事件2中的技術要求是否正確?若不正確寫出正確技術要求。
4.事件3中,補充質量檢驗實測項目,寫出指標x、檢測項目Y的名稱。
5.事件4中,計算機械使用費索賠金額。每種情形下工期索賠各是多少天?
1.背景資料中報價文件還應包括的兩項內容:已標價工程量清單、合同用款估算表。
投標保證金的形式:現金、支票、銀行保函。
2.事件1中,補充試驗路段還應確定的壓實工藝參數:松鋪厚度、碾壓速度、孔隙率、沉降差。
工序M的內容為:分層填筑,工序N的內容為:振動碾壓。
3.①錯誤。正確技術要求:中硬巖石可以用于路堤填筑,也可以用于路床填筑。
②正確。
③錯誤。正確技術要求:路床底面以下400mm范圍內,填料最大粒徑不得大于150mm,其中小于5mm的細料含量應不小于30%。
④正確。
4.事件3中,補充質量檢驗實測項目:平整度、縱斷高程。
指標X的名稱為孔隙率。
檢測項目Y的名稱為路基中線。
5.事件4中。機械使用費索賠金額:
自有機械=12×400=4800元。
租賃機械=10×1000=10000元。
機械使用費索賠金額=4800+10000=14800元。
每種情形下工期索賠:
(1)第①種情形:工作H的總時差為20,工期索賠為0d。
(2)第②種情形:工作C為關鍵工作,工期索賠(6000—5000)/(5000/50)=10d。
(3)第③種情形:工作F的總時差為10,工期索賠為0d。
35、背景資料:
某施工單位承建了長度為12.2km的高速公路路基工程,其中,K7+370一K7+740通過滑坡體前緣,滑坡體長約370m,寬約650m,厚14.1~28.5m,屬于大型滑坡。路線在滑坡體前緣以挖方路基的形式穿過。
施工圖設計處理挖方路段右側的滑坡段采用抗滑樁板墻進行加固,抗滑樁為鋼筋混凝土懸臂樁,樁截面尺寸為2.0m×3.0m.樁長22m~30m,樁間距5.0m??够瑯秲葌仍O樁板擋土墻,抗滑樁采用鋼筋混凝土現澆,板采用鋼筋混凝土預制安裝,長4.8m、高0.5m、厚0.4m。路基橫斷面如圖6所示。
施工過程中發生了如下事件:
事件1:施工單位在施工現場臨時用電管理做法如下:
①根據現場用電設備情況等由項目總工組織編制了施工現場臨時用電組織設計:
②采用三級配電系統與二級保護系統;
③停電操作順序嚴格按照總配電箱一分配電箱一開關箱的順序進行;
④堅持“一機、一閘、一漏、一箱”的管理措施。

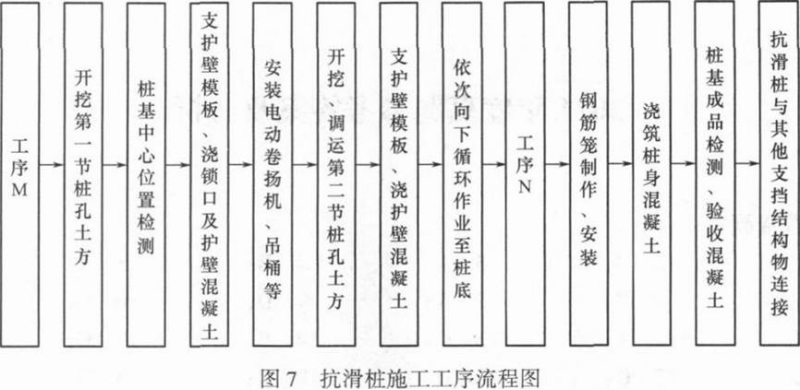

事件2:施工單位編制了抗滑樁施工方案,采用的施工工序如圖7所示。
樁孔開挖采用人工開挖,要求分節開挖。逐節支護。圍巖較松軟、破碎或有水時,分節應適當縮短。分節處應錯開土石層變化和滑床面處。樁孔采用鎖口及護壁進行支撐,第一節鎖口段護壁高1.5m,其上面0.8m高度范圍內護壁厚50cm,高出地面30cm。鎖口以下每開挖1.0m澆筑護壁直至孔底:鎖Vl及護壁均采用鋼筋混凝土澆筑。開挖過程中,應經常檢查樁孔平面位置等,如有偏差應及時糾正。施工方案編制后,技術管理部門組織審核了施工方案,施工單位還組織召開了專家論證會。
事件3:在全線開工前,由建設單位負責組織進行了路塹高邊坡工程等施工安全總體風險評估,評估方法采用專家調查評估法,并形成了總體風險評估報告,K7+370~K7+740高邊坡路段風險等級達到Ⅳ級。
問題:
1.圖6中,構造物A與構造物8的名稱分別是什么?C值為多少?
2.逐條判斷事件1中的做法是否正確?若不正確寫出正確做法。
3.寫出圖7中工序M、工序N的內容。
4.針對該抗滑樁的樁孔開挖,寫出在背景資料中未提及但需配置的3種施工機械。樁孔開挖過程中,為保證開挖精度,還應經常檢查哪些項目?
5.補充事件2中鎖口在樁孔施工中的3個主要作用。
6.事件3中,總體風險評估方法還可以采用何種方法?K7+370~K7+740高邊坡路段還應在何時進行何種風險評估?該評估工作費用應在項目何種費用中列支?
1.構造物A的名稱:鋼筋混凝土擋土板,
構造物B的名稱:反濾層。
C值為300cm。
2.逐條判斷事件1中的做法正確與否及正確做法:
①錯誤。正確做法:施工單位根據現場用電設備情況等由電氣工程技術人員(或電氣工程師)組織編制了施工現場臨時用電組織設計。
②正確。
③錯誤。正確做法:停電操作順序嚴格按照開關箱一分配電箱一總配電箱的操作順序。
④正確。
3.工序M的內容:測量定位(或測量放線,或施工準備)。
工序N的內容:檢查驗收樁孔。
4.針對該抗滑樁的樁孔開挖,在背景資料中未提及但需配置的施工機械:水磨鉆(或風鎬、風鉆)、送風機、水泵、空氣壓縮機。
樁孔開挖過程中,為保證開挖精度,還應經常檢查樁孔尺寸、豎軸線傾斜情況(或垂直度)。
5.事件2中鎖口在樁孔施工中的3個主要作用:
(1)防止樁孔井口變形(或沉降,或穩定孔口);
(2)防止雜物掉入井內;
(3)防止地表水流入井內。
6.事件3中,總體風險評估方法還可以采用指標體系法。K7+370~K7+740高邊坡路段還應在路塹邊坡分項工程開工前進行專項風險評估。該評估工作費用應在項目安全生產費用中列支。
