15: 斜屋面混凝土的澆筑方向應垂直于放坡方向,沿澆筑方向每隔1m設置一道鋼絲網,規格10*10*0.5mm(采用細石混凝土,細石與1~3石的比例為:7:3 )

16-1:樓板澆筑前采用鐵鍬初步平整

16-2:采用2.5m鋁合金刮尺刮平

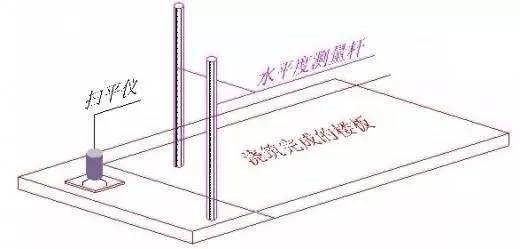

16-3:采用掃平儀或水準儀進行收面控制

16-4:面層采用收面機,收面機無法操作位置人工鐵板收面

16-5:地面有二次裝修時,做拉毛處理,不得采用掃帚掃毛;裝修材料為膠粘貼平整度≤3mm,裝修材料為砂漿粘貼平整度≤5mm

16-6:屋面、地下室頂板或無裝修層地面采用收光機做收光(不少于2次)

16-7:樓板面層水平度、平整度和樓板底部水平度超過2cm,鑿除重新施工

17: 采用定制鋼架作為鋼筋綁扎、混凝土澆筑階段的通道、泵管架設專業工具。混凝土澆筑過程中可作為板厚控制,澆筑完成后取出(材料規格采用方鋼30*30*3方鋼加Φ12鋼筋,現場制作)

18: 混凝土澆筑完成后,樓板達到1.2 MPa后才允許上人(12小時左右,行走不留腳印),每平方荷載不超過150kg

19:樓板后澆帶二次支模前,砼底板處粘雙面膠或海綿,模板與砼搭接寬度≤200mm,立桿放置在交接處的底部

20: 樓板后澆帶采用模板做鋸齒形(支撐條控制小于500mm)

21:底板、墻后澆帶采用快易收口網的做法,鋼筋支撐間距500mm
