▲(一)施工成本管理的措施
包括:組織措施、技術措施、經濟措施、合同措施。
1.組織措施
(1)實行項目經理責任制,落實成本管理的組織機構和人員,明確各級成本管理人員的任務和職能分工、權力和責任。
(2)編制成本控制工作計劃、確定合理詳細的工作流程。要做好施工采購計劃,通過生產要素的優化配置、合理使用、動態管理,有效控制實際成本;
(3)加強施工定額管理和施工任務單管理,控制活勞動和物化勞動的消耗;
(4)加強施工調度。
組織措施是其他各類措施的前提和保障,而且一般不需要增加額外的費用。
2.技術措施
(1)進行技術經濟分析,確定最佳的施工方案;
(2)結合施工方法,進行材料使用的比選,在滿足功能要求的前提下,通過代用、改變配合比、使用外加劑等方法降低材料消耗的費用;
(3)確定最合適的施工機械、設備使用方案;
(4)結合項目的施工組織設計及自然地理?xiàng)l件,降低材料的庫存成本和運輸成本;
(5)應用先進的施工技術,運用新材料,使用先進的機械設備
3.經濟措施
經濟措施是最易為人們所接受和采用的措施。
(1)管理人員應編制資金使用計劃,確定分解成本管理目標。
(2)對成本管理目標進行風險分析,并制定防范性對策。
(3)在施工中嚴格控制各項開支,及時準確地記錄、收集、整理、核算實際支出的費用。
(4)對各種變更,應及時做好增減賬,落實業主簽證并結算工程款。
(5)通過偏差分析和未完工程預測,發現一些潛在的可能引起未完工程成本增加的問題,及時采取預防措施。
4.合同措施
應貫穿整個合同周期,包括從合同談判開始到合同終結的全過程。
(1)對于分包項目,首先是選用合適的合同結構,對各種合同結構模式進行分析、比較,在合同談判時,要爭取選用適合于工程規模、性質和特點的合同結構模式。
(2)其次,在合同的條款中應仔細考慮一切影響成本和效益的因素,特別是潛在的風險因素。
(3)通過對引起成本變動的風險因素的識別和分析,采取必要的風險對策,如通過合理的方式增加承擔風險的個體數量以降低損失發生的比例,并最終將這些策略體現在合同的具體條款中。
(4)在合同執行期間,合同管理的措施既要密切注視對方合同執行的情況,以尋求合同索賠的機會,同時也要密切關注自己履行合同的情況,以防被對方索賠。
速記簡表
組織措施 | 與人員、管理、流程有關的(一般不需要增加額外的費用) |
技術措施 | 與施工方案、機械、材料、技術有關的 |
經濟措施 | 與錢有關的,資金、開支、費用、增減帳、簽證、工程款 |
合同措施 | 合同結構、合同中風險對策、合同索賠 |
【2017】下列施工成本管理的措施中,屬于經濟措施的有( )。
A.對施工方案進行經濟效果分析論證
B.通過生產要素的動態管理控制實際成本
C.抽檢進場的工程材料、構配件質量
D.對各種變更及時落實業主簽證并結算工程款
E.對施工成本管理目標進行風險分析并制定防范性對策
233網校解析:施工成本管理的經濟措施,管理人員應編制資金使用計劃,確定、分解施工成本管理目標。對施工成本管理目標進行風險分析,并制定防范性對策。對各種支出,應認真做好資金的使用計劃,并在施工中嚴格控制各項開支。及時準確地記錄、收集、整理、核算實際支出的費用。對各種變更,應及時做好增減賬、落實業主簽證并結算工程款。
易混淆之處:各管理措施內容的區分
▲(二)施工預算與施工圖預算(兩算對比)
施工預算 | 施工圖預算 | ||
編制依據 | 施工定額 | 預算定額 | |
適用范圍 | 施工企業內部適用 | 承包人/發包人 | |
作用 | 施工企業經濟核算等的依據 | 投標報價的依據 | |
人工數量及人工費 | 低6% | 高 | |
材料消耗量及材料費 | 低 | 高 | |
周轉材料使用費 | 腳手架 | 根據搭設方式和材料計算 | 以建筑面積為基數計算 |
模版 | 按混凝土與模版的接觸面積計算 | 按照混凝土體積計算 |
【2015】關于施工預算,施工圖預算“兩算”對比的說法,正確的是( )。
A.施工預算的編制以預算定額為依據,施工圖預算的編制以施工定額為依據
B.“兩算”對比的方法包括實物對比法
C.一般情況下,施工圖預算的人工數量及人工費比施工預算低
D.一般情況下,施工圖預算的材料消耗量及材料費比施工預算低
233網校解析:施工預算的編制以施工定額為主要依據,施工圖預算的編制以預算定額為主要依據,選項A錯誤,兩算對比的方法包括實物對比法和金額對比法,選項B正確,施工預算的人工數量及人工費比施工圖預算一般要低6%左右,選項C錯誤,施工預算的材料消耗及材料費一般低于施工圖預算,選項D錯誤。
易混淆之處:兩算的應用
▲(三)贏得值(掙值)法
1、兩種工作量和兩種單價 計劃量/實際量 計劃單價/實際單價 | ||
2、三種總價 計劃量×計劃單價=計劃值 實際量×實際單價=實際值 實際量×計劃單價=贏得值 | 【計劃工作預算費用】合同中預算金額 【已完工作實際費用】承包人實際產生成本 【已完工作預算費用】發包人要付的費用 | |
3、四個指標 贏得值-計劃值=【實際量-計劃量】×計劃單價 贏得值-實際值=【計劃單價-實際單價】×實際量 贏得值/計劃值=實際量/計劃量 蠃得值/實際值=計劃單價/實際單價 | 【進度偏差】 【費用偏差】 【進度績效指數】 【費用績效指數】 | |
4、費用和進度指標分析 結果>0、>1進度提前,費用節約 結果<0、<1進度延誤,費用超支 |

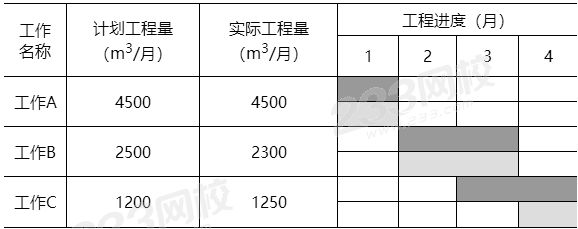

【2018】某混凝土工程的清單綜合單價1000元/m3,按月結算,其工程量和施工進度數據如下表。按贏得值法計算,3月末已完工作實際費用(ACWP)是9790千元。該工程3月末參數或指標正確的有( )。
A.已完工作預算費用(BCWP)是9100千元
B.費用偏差(CV)是690千元
C.進度偏差(SV)是-1600千元
D.費用績效指數(CPI)是0.93
E.計劃工作預算費用(BCWS)是10700千元
BCWP=1000*(4500+2300*2)=9100
BCWS=1000*(4500+2500*2+1200)=10700
SV=BCWP-BCWS=-1600
CV=BCWP-ACWP=-690
CPI=BCWP/ACWP=0.93
易混淆之處:計算如何取值
▲(四)會計核算、業務核算和統計核算
會計核算 | 主要是價值核算;對企業已經發生的經濟活動進行核算 |
業務核算 | 范圍比會計、統計核算要廣。可對已經發生的、尚未發生或正在發生的經濟活動進行核算。目的在于迅速取得資料,以便及時調整。 |
統計核算 | 計量尺度比會計寬,可以用貨幣計算,也可以用實物或勞動量計量。能提供絕對數指標、相對數和平均數指標,預測發展的趨勢。 |
【2018】關于施工成本分析依據的說法,正確的是( )。
A.統計核算可以用貨幣計算
B.業務核算主要是價值核算
C.統計核算的計量尺度比會計核算窄
D.會計核算可以對尚未發生的經濟活動進核算
233網校解析:本題是考核三個核算的特點。會計核算主要是價值核算,B錯誤。統計核算的計量尺度要比會計核算統計核算寬,C錯誤。會計核算主要是對已經發生的經濟活動進行核算,D錯誤。
易混淆之處:核算的范圍
