2020年一建考試公共科目總體中規中矩,問題清晰,就一建《項目管理》而言,很多的題目均在趙春曉老師及關宇老師的課程中做過講解,在趙春曉老師的考題突擊班中,更是直接命中了多道原題。

1、【2020年真題-3】關于項目管理職能分工表的說法,正確的是( )。
A.業主方和項目各參與方應編制統一的項目管理職能分工表
B.管理職能分工表不適用于企業管理
C.可以用管理職能分工描述書代替管理職能分工表
D.管理職能分工表可以表示項目各參與方的管理職能分工
【233網校答案】D
【233網校解析】各方都應該編制各自的項目管理職能分工表,故A選項錯誤。管理職能分工表是用表的形式反映項目管理班子內部項目經理、各工作部門和各工作崗位對各項工作任務的項目管理職能分工。管理職能分工表也可用于企業管理,故B選項錯誤;D選項正確。如使用管理職能分工表還不足以明確每個工作部門的管理職能,則可輔以使用管理職能分工描述書,故C選項錯誤。
【考題突擊班模擬題】

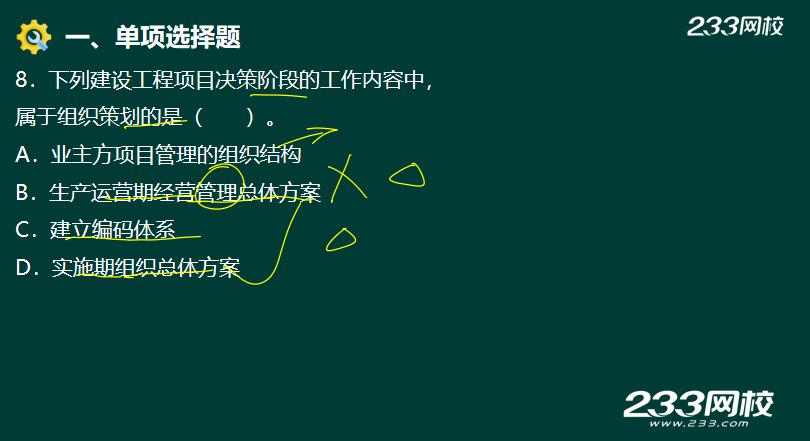

2、【2020年真題-4】下列工程項目決策階段策劃工作內容中,屬于組織策劃的是( )。
A.設計項目管理組織結構
B.制定項目管理工作流程
C.確定項目實施期組織總體方案
D.進行項目管理職能分工
【233網校答案】C
【233網校解析】組織策劃其主要工作內容包括:
(1)決策期的組織結構。
(2)決策期任務分工。
(3)決策期管理職能分工。
(4)決策期工作流程。
(5)實施期組織總體方案。
(6)項目編碼體系分析。
【考題突擊班模擬題】
3、【2020年真題-8】根據《建筑施工組織設計規范》,關于施工組織設計審批的說法,正確的是( )。
A.專項施工方案應由項目技術負責人審批
B.施工方案應由項目總監理工程師審批
C.施工組織總設計應由建設單位技術負責人審批
D.單位工程施工組織設計應由承包單位技術負責
【233網校答案】D
【233網校解析】施工組織設計的審批除了普通的施工方案由項目技術負責人審批,其他的均由單位技術負責人審批。
【考題突擊班模擬題】

4、【2020年真題-9】施工過程中投資的計劃值和實際值進行比較時,相對于工程合同價可作為投資計劃值的是( )。
A.投資估算
B.工程結算
C.施工圖預算
D.竣工決算
【233網校答案】A
【233網校解析】施工按照“龜蓋愈合知覺”快速判斷,但題目中沒有投資規劃、投資概算、工程預算,只能選擇投資估算。施工圖預算實際就是工程合同價,不能選。
【考題突擊班模擬題】
5、【2020年真題-16】在安全生產管理預警體系中,技術變化的預警屬于( )系統。
A.內部管理不良預警
B.外部環境預警
C.預警信息管理
D.事故預警
【233網校答案】B
【233網校解析】外部環境預警包括自然環境的預警、政策法規的預警、技術變化的預警等。
【考題突擊班模擬題】

6、【2020年真題-21】下列建設項目信息中,屬于經濟類信息的是( )。
A.工作量控制信息
B.合同管理信息
C.質量控制信息
D.風險管理信息
【233網校答案】A
【233網校解析】建設項目的經濟信息包括投資控制信息和工作量控制信息。
【考題突擊班模擬題】

7、【2020年真題-23】根據《中華人民共和國建筑法》,工程監理人員發現工程設計不符合建筑工程質量標準或者合同約定的質量要求的,應當( )。
A.報告總監理工程師
B.報告建設單位要求設計單位改正
C.通知施工單位
D.報告審圖機構和建設行政主管部門
【233網校答案】B
【233網校解析】對于施工單位不符合質量要求的,監理有權要求施工單位立即改正,而對于設計單位不符合質量要求的需要報告建設單位,通過建設單位要求設計單位改正。
【考題突擊班模擬題】

8、【2020年真題-24】國際工程施工承包合同爭議解決的方式中,最常用、最有效,也是應該選擇的是( )。
A.仲裁
B.協商
C.調解
D.訴訟
【233網校答案】B
【233網校解析】在施工承包合同爭議的解決方式中,協商解決是最常見也是最有效的方式,也是應該選擇的最基本的方式。
【考題突擊班模擬題】

9、【2020年真題-26】下列計算方法中,不屬于工程咨詢合同咨詢費計算方法的是( )。
A.工程進度百分比
B.人月費單價法
C.工程建設費用百分比
D.按日計費法
【233網校答案】A
【233網校解析】工程咨詢服務費計費方法包括人月費單價法、工程建設費用百分比、按日計費法。
【考題突擊班模擬題】

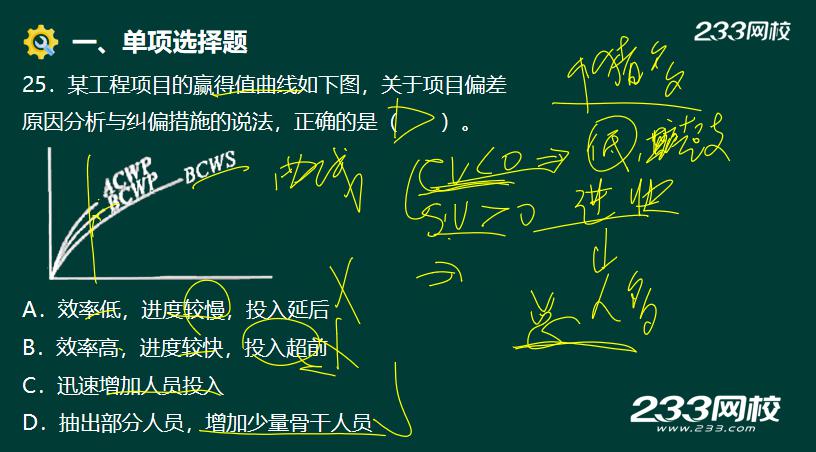

10、【2020年真題-31】某工程第三個月末時的已完工作實際費用(ACWP) 為1200萬元、已完工作預算費用(BCWP)為1000萬元、 計劃工作預算費用(BCWS)為1500萬元,根據贏得值法判斷分析應采取的措施是( )
A.迅速增加人員投入
B.增加有效人員投入
C.抽出部分人員,增加少量骨干人員
D.用工作效率高的人員更換一批工作效率低的人員
【233網校答案】B
【233網校解析】很容易判斷SV<0,CV<0,不宜再殺豬,只能添加有效率人。
【考題突擊班模擬題】
11、【2020年真題-34】建設行政主管部門市場誠信信息平臺上良好行為記錄信息的公布期限般為( )個月。
A.3
B.6
C.12
D.36
【233網校答案】D
【233網校解析】施工合同履行過程當中,誠信自律。不良行為記錄的公布時間為行政處罰決定作出后7日內,公布期限一般為六個月至三年;良好行為記錄信息公布期限一般為三年。
【考題突擊班模擬題】

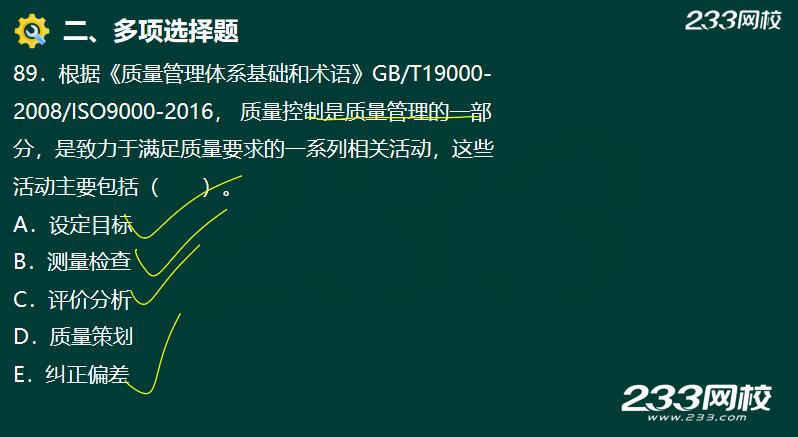

12、【2020年真題-35】質量控制活動包括:①設定目標;②糾正偏差;③測量檢查;④評價分析。正確的順序是( )。
A.①-②-③-④
B.①-③-④-②
C.③-①-②-④
D.③-④-①-②
【233網校答案】B
【233網校解析】質量控制包括設定目標、測量檢查、評價分析、糾正偏差。
【考題突擊班模擬題】
13、【2020年真題-44】評價和診斷項目質量控制體系的有效性,一般由( )進行。
A.項目監理單位
B.項目管理的組織者
C.項目咨詢單位
D.第三方認證機構
【233網校答案】B
【233網校解析】項目質量控制體系是由項目組織自我評價的一種方式。
【考題突擊班模擬題】
14、【2020年真題-46】梁板類簡支受彎混凝土預制構件進場時應進行( )檢驗。
A.混凝土強度
B.預埋件
C.結構性能
D.灌漿強度
【233網校答案】C
【233網校解析】本題考查的是裝配式混凝土建筑的施工質量驗收。鋼筋混凝土構件和允許出現裂縫的預應力混凝土構件應進行承載力、撓度和裂縫寬度檢驗,A錯誤;不做結構性能檢驗的混凝土預制構件,當無駐廠監督時,預制構件進場時應對其主要受力鋼筋數量、規格、間距、保護層厚度及混凝土強度等進行實體檢驗。檢驗數量:同一類型預制構件不超過1000個為一批,每批隨機抽取1個構件進行結構性能檢驗B錯誤;預制構件的混凝土不允許出現嚴重缺陷。
【考題突擊班模擬題】
15、【2020年真題-54】企業最高管理者按技計劃的時間間隔對職業健康安全管理體系進行評價,稱為( )。
A.初始狀態評審
B.管理評審
C.內部審核
D.合規性評價
【233網校答案】B
【233網校解析】管理評審是由組織的最高管理者對管理體系的系統評價。
【考題突擊班模擬題】

16、【2020年真題-60】根據《建設工程施工合同(示范文本》,工程隱蔽部位經承包人自檢確認具備覆蓋條件的,承包人應在共同檢查前( )小時書面形式近知監理人檢查。
A.48
B.12
C.24
D.36
【233網校答案】A
【233網校解析】工程隱蔽部位經承包人自檢合格確認具備覆蓋條件的,承包人應在共同檢查的48小時書面通知監理人檢查。
【考題突擊班模擬題】

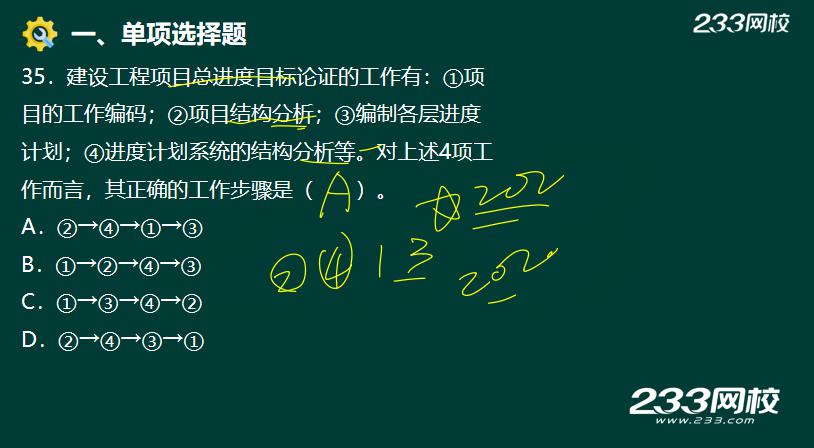

17、【2020年真題-69】關于建設工程項目總進度目標論證工作順序的說法,正確的是( )。
A.先進行計劃系統結構分析,后進行項目工作編碼
B.先進行項目工作編碼,后進行項目結構分析
C.先編制總進度計劃,后編制各層進度計劃
D.先進行項目結構分析,后進行資料收集
【233網校答案】A
【233網校解析】先分析,后編碼;先編碼后計劃。
【考題突擊班模擬題】

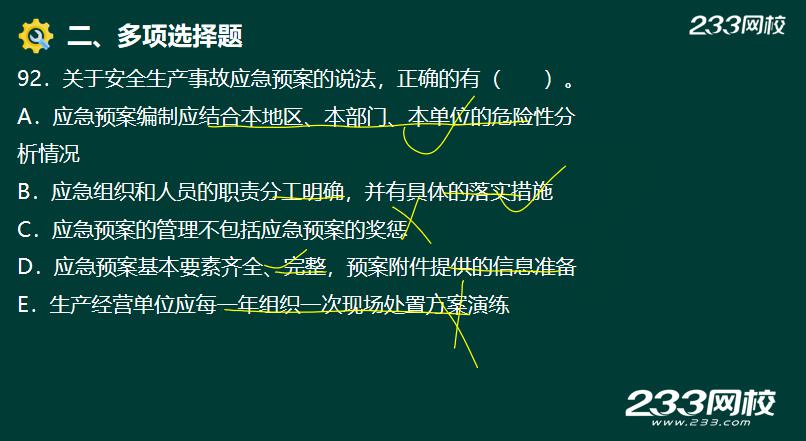

18、【2020年真題-72】關于生產安全事故應急預案管理的說法,正確的有( )。
A.生產經營單位應每半年至少組織一次現場處置方案演練
B.生產經營單位應每年至少組織一次綜合應急預案演練
C.地方各級人民政府應急管理部門的應急預案應當報同級人民政府備案
D.非生產經營單位的應急管理方面的專家均可受邀參加應急方案的評審
E.施工單位應急預案設計應急響應等級內容變更的,應重新進行修訂
【233網校答案】ABCE
【233網校解析】參加應急預案評審的人員應當包括應急預案涉及的政府部門工作人員和有關安全生產及應急管理方面的專家;評審人員與所評審預案的生產經營單位有利害關系的,應當回避,D選項錯誤; 地方各級安全生產監督管理部門的應急預案,應當報同級人民政府和上一級安全生產監督管理部門備案,C正確; 生產經營單位應每年至少組織一次綜合應急預案演練;生產經營單位應每半年至少組織一次現場處理方案演練,A、B正確。
【考題突擊班模擬題】
19、【2020年真題-83】項目風險管理過程中,風險識別工作包括( )。
A.分析風險因素發生的概率
B.確定風險因素
C.編制項目風險識別報告
D.分析各風險的損失量
E.收集與項目風險有關的信息
【233網校答案】BCE
【233網校解析】項目風險識別的任務是識別項目實施過程存在哪些風險,其工作程序包括:①收集與項目風險有關的信息;②確定風險因素;③編制項目風險識別報告。
【考題突擊班模擬題】
20、【2020年真題-85】混凝土預制構件吊運時需考慮的質量控制措施包括( )。
A.選擇符合環保要求的吊裝機械設備
B.按照構作尺寸、重量選擇吊具
C.編制專項方案并組織專家評審
D.計算確定構件的吊點數量、位置
E.控制吊索水平夾角不應小于45度
【233網校答案】ABDE
【233網校解析】對施工所用的機械設備,應根據工程需要從設備選型、主要性能參數及使用操作要求等方面加以控制,符合安全、適用、經濟、可靠和節能、環保等方面的要求。 混凝土預制構件吊運應根據構件的形狀、尺寸、重量和作業半徑等要求選擇吊具 和起重設備,預制柱的吊點數量、位置應經計算確定,吊索水平夾角不宜小于 60度,不應小于45度。
【考題突擊班模擬題】
21、【2020年真題-87】下列建設工程項目施工生產費用中,屬于直接成本的有( )
A.支付給生產工人的獎金
B.周轉材料租賃費
C.管理人員的辦公費
D.管理人員的差旅交通費
E.施工機具使用費
【233網校答案】ABE
【233網校解析】CD屬企業管理費。
【考題突擊班模擬題】

22、【2020年真題-95】關于工程項目成本核算的說法,正確的有( )。
A.成本核算應堅持形象進度、產值統計、成本分析同步的原則
B.工程成本核算是企業會計核算的重要組成部分
C.工程項目內各崗位成本責任核算一般采用業務核算法
D.會計核算法人為控制因素較多、精度不高
E.施工單位應在項目部設成本會計進行成本核算
【233網校答案】ABE
【233網校解析】工程項目內各崗位成本責任核算一般采用表格核算法,C錯誤;會計核算法人為控制因素較少、精度高,D錯誤。
【考題突擊班模擬題】
23、【2020年真題-97】采用裝配式混凝的,土建建筑預制構件的進場質量驗收,對不允許出現裂縫的預應力混凝土構件應檢驗的內容包括( )
A.承載力
B.撓度
C.抗裂
D.強度
E.灌料強度
【233網校答案】ABC
【233網校解析】包括承載力、撓度、抗裂檢驗。
【考題突擊班模擬題】
24、【2020年真題-99】關于建設工程項目總進度目標論證的說法,正確的有( )。
A.總進度目標的論證涉及工程實施條件分析
B.總進度目標的論證是項目決策階段的策劃工作
C.總進度目標的論證應分析實施階段各項工作之間的邏輯關系
D.論證前宜收集類似項目的進度資料
E.分析論證總進度目標實現的可能性應在項目實施過程中進行
【233網校答案】ACD
【233網校解析】總進度目標的確定是在決策階段,論證在實施階段,B錯誤;論證工作應在項目實施前進行,E錯誤。
【考題突擊班模擬題】
溫馨提示:文章由作者233網校-cschwenwei獨立創作完成,未經著作權人同意禁止轉載。
