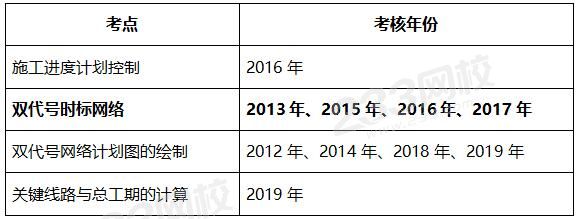

學霸筆記! 6年考4次超10分雙代號時標網絡計算解題技巧

作者:233網校 2020-04-22 08:28:00
導讀:施工進度管理是二建《建筑實務》永恒的主題,案例題幾乎年年都會考核,屬重要考點。

有關進度的案例,考查的點主要集中在流水施工的方法(橫道圖)和網絡計劃的應用上(雙代號網絡圖繪制與工期計算、雙代號時標網絡圖)。這部分知識點分值高,難度較大,考生們應著重復習,并加強練習。


一、雙代號時標網絡計劃

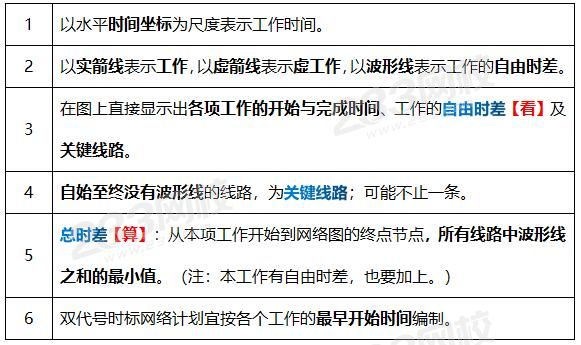

6條定義:


5個解題步驟:

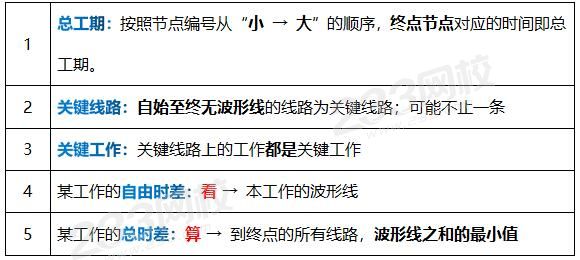

二、實際進度前鋒線判斷方法


三、方法應用

(1) 實際進度前鋒線

【2017年案例節選】某建筑施工單位在新建辦公樓工程前,在施工組織設計中,施工進度計劃以時標網絡圖(時間單位:月)形式表示。

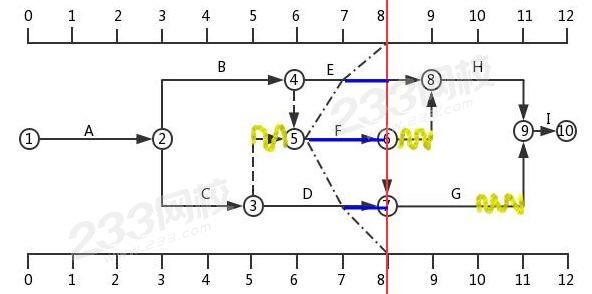

第8個月末,施工單位對現場實際進度進行檢查,并在時標網絡圖中繪制了實際進度前鋒線,如下圖所示(時間單位:月)


針對檢查中所發現實際進度與計劃進度不符的情況,施工單位均在規定時限內提出索賠意向通知,并在監理機構同意的時間內上報了相應的工期索賠資料。經監理工程師核實,工序 E 的進度偏差是因為建設單位供應材料原因所導致,工序 F 的進度偏差是因為當地政令性停工導致,工序 D 的進度偏差是因為工人返鄉農忙原因。上述情況,監理工程師對三項工期索賠分別予以批復。

【問題】

1. 寫出網絡圖中前鋒線所涉及各工序的實際進度偏差情況,如后續工作仍按原計劃的速度進行,本工程的實際完工工期是多少個月?

2. 針對工序E、工序F、工序D,分別判斷施工單位上報的三項工期索賠是否成立,并說明相應的理由。

【解題方法】


問題一:

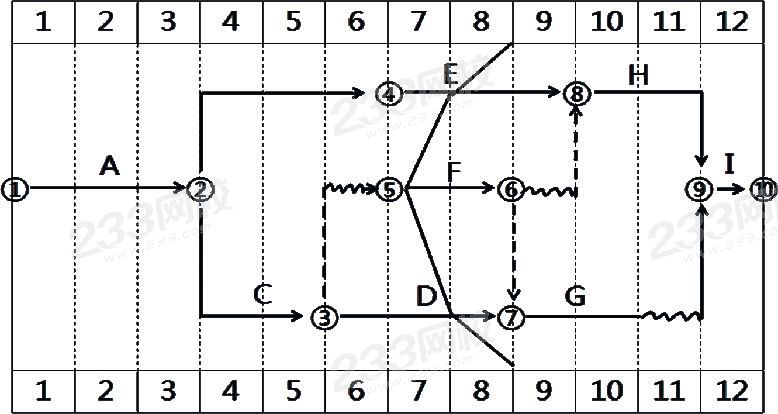

(1)利用實際進度前鋒線的判斷方法,判斷實際進度偏差情況。從圖中可以看出,在第8月末檢查時:

工序E實際進度在檢查日期左側→進度延誤→延誤時間為1月

工序F實際進度在檢查日期左側→進度延誤→延誤時間為2月

工序D實際進度在檢查日期左側→進度延誤→延誤時間為1月

(2)判斷延誤對總工期影響→將延誤的時間與總時差比較

首先,算出工序E、F、D的總時差。【總時差算法:從本項工作開始到網絡圖的終點節點,所有線路中波形線之和的最小值

1)算工序E總時差,與延誤時間比較

經過工序E到終點節點的只有一條線路(④→⑧→⑨→⑩),波形線之和為0。所以工序E總時差為0,而工序E延誤時間為1月,所以對總工期影響1月,即實際工期為13個月

(補充:自始至終沒有波形線的線路,為關鍵線路。可知關鍵線路為A→B→E→H→I工序E關鍵工作

2)算工序F總時差,與延誤時間比較

找到經過工序F到終點節點的所有線路,并求出波形線之和。

⑤→⑥→⑧→⑨→⑩,波形線之和=1

⑤→⑥→⑦→⑨→⑩,波形線之和=1

波形線之和的最小值為1,所以工序F總時差為1,而工序F延誤時間為2月,所以對總工期影響1月,即實際總工期也為13個月

3)算工序D總時差,與延誤時間比較

經過工序D到終點節點的只有一條線路(③→⑦→⑨→⑩),波形線之和為1。

所以工序D總時差為1,而工序D延誤時間為1月,所以對總工期沒有影響

由于工序E、F是平行工作,在工序E使總工期滯后1個月,工序F使總工期滯后1個月的情況下,實際完工日期滯后一個月,為13個月

問題二:

工期索賠成立,要同時滿足兩個條件,①為建設單位責任;②延誤超過該工作總時差。(未超過不予索賠,若超過,超過時間即為可索賠時間)

【233網校答案】

1、答:(1)從圖中可以看出,工序E:延誤1個月;工序F:延誤2個月;工序D:延誤1個月。

(2)后續工作仍按原計劃的速度進行,本工程的實際完工工期是13個月。

2、答:(1)工序E工期索賠:成立索賠1個月

理由:工序E滯后1個月,影響總工期1個月,且是因建設單位供應材料所導致,為建設單位責任,故索賠成立。

(2)工序F工期索賠:不成立

理由:工序F滯后2個月,但是不影響總工期,故索賠不成立。(補充解釋:因為工序E工期索賠成立,此時工期已延長至13個月,所以工序F不可再次索賠工期)

(3)工序D工期索賠:不成立;

理由:工序D滯后的原因是工人返鄉農忙,是施工單位的責任,且工序D滯后對總工期沒有影響,故索賠不成立。

(2)計算工期、總時差和自由時差

【2015年案例節選】某房屋建筑工程,建筑面積26800m2,地下二層,地上七層,鋼筋混凝土框架結構,建設單位分別與中標的施工總承包單位和監理單位簽訂了施工總承包合同和監理合同。

在合同履行過程中,發生了下列事件:

事件三:在監理工程師要求的時間內,施工總承包單位提交了室內裝飾裝修工程的進度計劃雙代號時標網絡圖(如下圖所示),經監理工程師確認后按此組織施工。

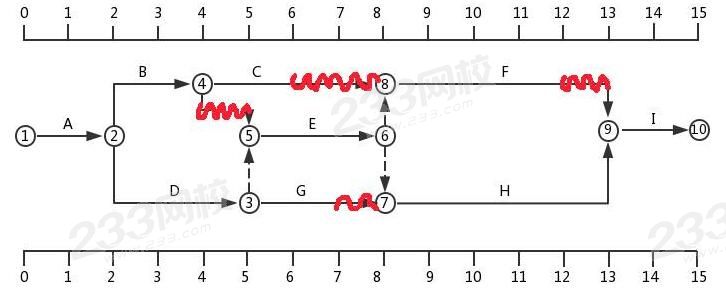

室內裝飾裝修工程進度計劃網絡圖(時間單位:周)

事件四:在室內裝飾裝修工程施工過程中,因建設單位設計變更導致工作C的實際施工時間為35天,施工總承包單位以設計變更影響進度為由,向項目監理機構提出工期索賠21天的要求。

【問題】1、針對事件三的進度計劃網絡圖,寫出其計算工期、關鍵線路用工作表示)。分別計算工作C與工作F總時差自由時差(單位:周)。

2、事件四中,施工總承包單位提出的工期索賠天數是否成立?說明理由。

【解題方法】

問題一:

(1)計算總工期

按照節點編號從“小 → 大”的順序,終點節點對應的時間即總工期。從圖中可以看出,總工期15周

(2)找關鍵線路

自始至終沒有波形線的線路,為關鍵線路。從圖中可以看出,關鍵線路為 ①→②→③→⑤→⑥→⑦→⑨→⑩ 或 A→D→E→H→I(注意題目要求為用工作表示

(3)計算工作C、工作F 總時差和自由時差

總時差(算)→ 到終點的所有線路,波形線之和的最小值

經過工作C到終點節點只有一條線路(C→F→I),波形線之和為3,所以工作 C 總時差為3周

經過工作F到終點節點只有一條線路(F→I),波形線之和為1,所以工作 F 總時差為1周

自由時差(看)→ 本工作的波形線

從圖中可以看出,工作 C 自由時差為2周。

從圖中可以看出,工作 F 自由時差為1周。

問題二:

工期索賠成立,要同時滿足兩個條件,①為建設單位責任;②延誤超過該工作總時差。(未超過不予索賠,若超過,超過時間即為可索賠時間)

事件4雖然是因建設單位原因引起的工期延誤21天,但是工作C有3周(21天)的總時差,延誤時間未超過總時差不影響工期,所以索賠不成立

【233網校答案】

1、答:(1)計算工期為15周,關鍵線路為A→D→E→H→I

(2)工作C的總時差為3周,自由時差為2周。

工作F的總時差為1周,自由時差為1周。

2、答:施工總承包單位提出的工期索賠天數不成立;

理由:雖因建設單位導致設計變更原因造成工期拖延21天,但工作C為非關鍵工作,且其總時差為3周=21天,拖延時間未超過總時差,不影響工期,所以索賠天數不成立。

溫馨提示:文章由作者233網校-cschwenwei獨立創作完成,未經著作權人同意禁止轉載。

編輯推薦鎖分必備!2020年二建《建筑實務》案例分析題匯總113問

2020年二級建造師備考已經開啟,正所謂,凡事預則立,不預則廢,想要運籌帷幄就要穩扎穩打。233網校為廣大考生整理了2020二級建造師干貨筆記,助各位考生一臂之力。

2020二級建造師干貨筆記資料

最近直播往期直播

下載APP看直播

考試圈子
  • 掃碼加學霸君領資料

    233網校官方認證

    掃碼加學霸君領資料

  • 掃碼進群學習

    233網校官方認證

    掃碼進群學習

主站蜘蛛池模板: 东兰县| 利津县| 五峰| 子长县| 临潭县| 内黄县| 紫阳县| 开江县| 巧家县| 且末县| 西和县| 车致| 安图县| 隆化县| 岢岚县| 新源县| 左云县| 伊宁市| 苍梧县| 商城县| 阜阳市| 定州市| 卓尼县| 德安县| 盘锦市| 湾仔区| 奉节县| 清流县| 廊坊市| 墨竹工卡县| 克什克腾旗| 娱乐| 扶绥县| 河北区| 龙川县| 安吉县| 晋州市| 慈利县| 阿尔山市| 屏山县| 东港市|
