2016年二級建造師公路工程真題 在線測試>> 真題考點解析>>
(三)
背景資料

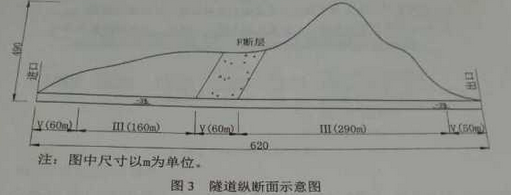

某雙車道公路隧道。全長620m,地層巖性為石灰巖,地下水較豐富。有一條F斷層破裂帶,隧道最大埋深490m,縱坡為-3%。其圍巖級別及長度見隧道縱斷面示意圖3。合同總工期為20個月。
為保證施工安全,施工單位結臺項目地質和設備條件,擬在全斷面法、臺階法、單側壁導坑法、CD法、CRD法5種工法中選擇組織施工。
根據以往施工經驗及該項目實際情況,施工前,相關人員經討論分析確定隧道主要施工內容的進度計劃指標為:Ⅲ級圍巖70~90m/月,Ⅳ圍巖50~70m/月,Ⅴ級圍巖30~50m/月,施工準備5個月,隧道內溝槽、路面及附屬設施施工3個月。
問題:
1、從滿足進度要求及經濟性考慮,給隧道應布置幾個工作面?工作面掘進方向如何設置較為合理?分別說明理由。
2、按照《公路橋梁和隧道工程施工安全風險評怙指南(試行)》,該隧道是否需要進行安全風險評估?說明理由。
3、根據背景資料給出的地質條件,寫出該隧道在地質方面存在的主要安全危險源以及可能造成的安全事故類別。
4、根據背景資料,針對不同級別的圍巖分別采用哪些施工工法較合理?
(四)
背景資料
2016年3月,某二級公路工程實行公開招標,招標項目估算價為7000萬元人民幣。資金由項目所在地省交通運輸廳籌集,招標人為該省公路建設投資集團公司。招標文件參照《公路工程標準施工招標文件》(2009)編制,投標報價方式為工程量清單報價,工程數量由招標人給出,由投標人填寫單價和總價在招投標和施工過程中,發生了如下事件:
事件1:為防止投標人圍標、串標或提供虛假資料,保證工程招標順利進行,招標人在招標文件中規定:投標人需繳納80萬元投標保證金和120萬元信用保證金,以現金或支票形式提交的投標保證金應當從其基本賬戶轉出,一旦發現投標人出現違法、違規行為,一律沒收所有保證金。

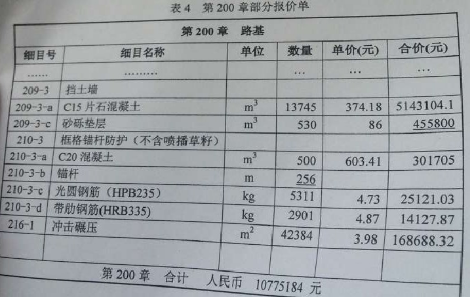

事件2:投標人甲的總報價為6800.022萬元,其中第200章部分報價單見表4。在評標過程中,評標委員會發現,清單中細目209-3-c的單價與數量的乘積與合價不致,細目210-3-b中,招標人給定了錨桿的工程量是256m,投標人甲沒有填寫單價和合價。錨桿的市場綜合單價為55.06元/m。其他部分的計算均正確。評標委員會按照偏差修正的有關原則對偏差進行了修正,并征得投標人甲的同意。最終投標人甲以修正后的報價中標并簽訂合同。
事件3:工程開工后,為協調當地關系,在業主的推薦下,甲公司項目部同駐地所在村委會簽訂了勞務分包合同,但合同價格已超出甲公司與業主合同中該部分的人工費,甲公司項目部向業主提出了調整人工費的申請。
問題:
1、事件1中,根據《公路工程建設項目招標投標管理辦法》(2016版),招標人的規定有何不要?說明理由。
2、事件2中,針對細目209-3-c和210-3-b分別應該如何處理?說明理由。
3、事件2中按照《中華人民共和國招標投標法實施案例》,計算招標人可以收取投標人甲的最高履約保證金。(保留小數點后位)
4、事件3中,甲公司項目部與駐地所在村委會簽訂勞務分包合同的做法是否正確?甲公司項目部的調價申請能否獲得支持?分別說明理由。
