背景資料
某施工單位承建一項城市污水主干管道工程,全長1000m。設計管材采用Ⅱ級承插式鋼筋混凝土管,穿道內徑d1000mm,壁厚100mm:溝槽平均開挖深度為3m。底部開挖寬度設計無要求,場地地層以硬塑粉質黏主為主,土質均勻,地下水位于槽底設計標高以下,施工期為早季項目部編制的施工方案明確了下劃事項:
(1)將管道的施工工序分解為:
①溝槽放坡開挖: ②砌筑檢查井:
③下(布)管: ④管道安裝:
⑤管道基礎與墊層: ⑥溝槽回填:
⑦閉水試驗:
施工工藝流程:①-A-③→④→②→B→C.

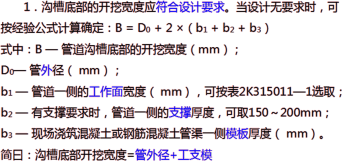

(2)根據現場施工條件、管材類型及接口方式等因素確定了管道溝槽底部一側的工作面寬度為500mm,溝槽邊坡坡度為1:0.5。
(3)項目部履行了“三檢制”,同時,對于管道進行了帶井閉水試驗。
(4)根據溝槽平均開挖深度及溝槽開挖斷面估算溝槽開挖土方量(不考慮檢查井等構筑物對土方量估算值的影響)。
(5)由于施工場地受限及環境保護要求,溝槽開挖土方必須外運,土方外運量根據表3
《土方體積換算系數表》估算。外運用土方車輛容量為10m3/車?次,外運價為100元/車?次。

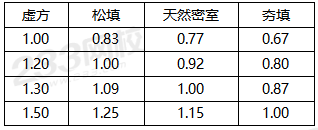

表3 土方體積換算系數表
問題:
1.寫出施工方案(1)中管道施工工藝流程中A、B、C的名稱。(用背景資料中提供的序號①-⑦或工序名稱做答)
【233網校解析】精講補充考點,沖刺強調過
【233網校答案】
1.A-⑤;B-⑦;C-⑥
2.寫出確定管道溝槽邊坡坡度的主要依據。(精講強調過)
【233網校答案】
地質條件和土的類別,坡頂荷載情況,地下水位,開挖深度
3.寫出施工方案(3)中“三檢制”的具體內容。(精講強調過)
【233網校答案】自檢、互檢、交接驗
4.根據施工方案(4)、(5),列式計算管道溝槽開挖土方量(天然密實體積)及土方外運的直接成本。
【233網校答案】
(1)溝槽開挖土方里=溝槽斷面面積×溝槽長度
=(溝槽頂寬+溝槽底寬)×平均開挖深度÷2×溝槽長度
=[(0.5×2+1.0+0.1×2+3×0.5×2)+(0.5×2+1+0.1×2)]×3÷2×1000=11100m3
(2)根據土方體積換算系數表,土方天然密實體積為11100m3,虛方體積為11100×130=14430m3。
土方外運直接成本=14430÷10×100=144300(元)
5.簡述本工程閉水試驗管段的抽取原則。(精講講過)
【233網校答案】本工程管徑大于700mm,所以可按井段數里抽樣選取1/3進行試驗;試驗不合格時,抽樣井段數里應在原抽樣基礎上加倍進行試驗。
