31、
背景:某住宅工程,建筑 面積l2300m2,地上6層,地下2層。筏板基礎,框架剪力墻結構。預拌混凝土。底板防水為高聚物改性瀝青卷材兩層防水。屋面為卷材防水,面積2000m2。室內廁浴間為聚合物水泥防水涂料。工期365日歷天。某防水公司中標后成立了項目部組織施工。 施工過程中,發生了如下事件:
事件一:施工總承包單位在底板混凝土施工前對施工班組進行了技術交底。其中規定:底板防水混凝土連續澆筑,不留施工縫;墻體水平施工縫留在高出底板表面不小于200ram的墻體上;墻、板結合水平施工縫,留在板、墻接縫線以下150~300ram處;墻體預留孑L洞時,施工縫距孔洞邊緣不應小于200ram;垂直施工縫應避開地下水和裂隙水較多的地段,并宜與變形縫相結合;防水混凝土終凝后應立即進行養護,養護時間不得少 于7d。監理單位提出了意見,要求重新交底。
事件二:防水公司項目部在底板卷材防水施工前對施工班組進行了技術交底。其中規定:底板墊層混凝土平面部位的卷材采用滿粘法;嚴禁采用熱熔法施工;卷材接縫必須粘貼封嚴,兩幅卷材短邊和長邊的搭接寬度為150mm;上下兩層和相鄰兩幅卷材的接縫錯開1/3~1/2幅寬,且兩層卷材不得相互垂直鋪貼;在立面與平面的轉角處,卷材的接縫留在平面上,距立面600mm處;陰陽角處找平層應作成圓弧或90。。監理單位提出了意見,要求重新交底。
事件三:防水公司項目部在屋面卷材防水施工前對施工班組進行了技術交底。其中規定:屋面坡度小于3%時,卷材宜平行屋脊鋪貼;屋面坡度在3%~l5%時,卷材垂直屋脊鋪貼;上下層卷材垂直鋪貼;找平層的分格縫處宜實鋪,空鋪的寬度宜為50mm;屋面卷材防水層由屋面最高處向下進行;鋪貼天溝、檐溝卷材時,宜順天溝、檐溝方向,減少卷材的搭接。監理單位提出了意見,要求重新交底。
事件四:防水公司項目部在室內防水施工前對施工班組進行了技術交底。其中規定:防水層厚度不應小于0.8ram先做四周立墻防水層,再做地面與墻面陰陽角及管根處附加層處理;管根平面與管根周圍立面轉角處可不做涂膜防水附加層。監理單位提出了意見,要求重新交底。
問題:
1.指出事件一中不妥之處,并分別寫出正確做法。
2.指出事件二中不妥之處,并分別寫出正確做法。
3.指出事件三中不妥之處,并分別寫出正確做法。
4.指出事件四中不妥之處,并分別寫出正確做法。
32、 背景:
某商業用房工程,建筑面積l5000m2,地下2層,地上l0層,施工單位與建設單位采用《建設工程施工合同(示范文本)》GF一2013一o201簽訂了工程施工總承包合同。合同約定:工程工期自2013年2月1日至2013年12月31日;工程承包范圍為圖紙所示的全部土建、安裝工程。合同造價中含安全防護費、文明施工費120萬元。
合同履行過程中,發生了如下事件。
事件一:2013年5月12日施工至地下二層結構時,工程所在地區發生了7.5級強烈地震,造成施工單位鋼筋加工棚倒塌,損失6萬元;地下一層填充墻部分損毀,損失10萬元;停工及修復共30d。施工單位就上述損失及工期延誤向建設單位提出了索賠。
事件二:用于基礎底板的鋼筋進場時,鋼材供應商提供了出廠檢驗報告和合格證,施工單位只進行了鋼筋規格、外觀檢查等現場質量驗證工作后,即準備用于工程。監理工程師下達了停工令。
事件三:截至2013年8月15日,建設單位累計預付安全防護費、文明施工費共計 50萬元。
事件四:工程竣工結算造價為5 670萬元,其中工程款5 510萬元,利息70萬元,建 設單位違約金90萬元。工程竣工5個月后,建設單位仍沒有按合同約定支付剩余款項, 欠款總額1670萬元(含上述利息和建設單位違約金),隨后施工單位依法行使了工程款優 先受償權。
問題:
1.事件一中,施工單位的索賠是否成立?分別說明理由。
2.事件二中,施工單位對進場的鋼筋還應做哪些現場質量驗證工作?
3.事件三中,建設單位預付的安全防護費、文明施工費的金額是否合理?說明理由。
4.事件四中,施工單位行使工程款優先受償權可獲得多少工程款?行使工程款優先 受償權的起止時間是如何規定的?
33、 背景:

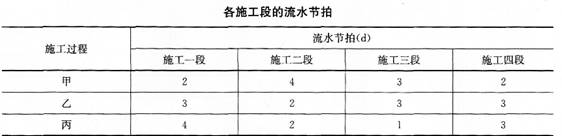

某擬建工程由甲、乙、丙三個施工過程組成;該工程共劃分成四個施工流水段,每個施工過程在各個施工流水段上的流水節拍如下表所示。按相關規范規定,施工過程乙完成后其相應施工段至少要養護2d,才能進入下道工序。為了盡早完工,經過技術攻關,實現了施工過程乙在施工過程甲完成之前1d提前插入施工。各施工段的流水節拍

問題:
1.寫出流水施工的常用組織形式。
2.該工程應采用何種流水施工組織形式。
3.計算各施工過程間的流水步距和總工期。
4.試編制該工程流水施工計劃圖。
34、
背景:
某建設單位新建辦公樓,與甲施工單位簽訂施工總承包合同。該工程門廳大堂內墻設 計做法為干掛石材,多功能廳隔墻設計做法為石膏板骨架隔墻。施工過程中發生下列
事件:
事件一:建設單位將該工程所有門窗單獨發包,并與具備相應資質條件的乙施工單位 簽訂門窗施工合同。
事件二:裝飾裝修工程施工時,甲施工單位組織大堂內墻與地面平行施工。監理工程 師要求補充交叉作業專項安全措施。
事件三:施工單位上報了石膏板骨架隔墻施工方案。其中石膏板安裝方法為“隔墻面 板橫向鋪設,N4貝,,lx,-t稱、分層由下至上逐步安裝;填充隔聲防火材料隨面層安裝逐層跟進, 直至全部封閉;膏板用自攻螺釘固定,先固定板四邊,后固定板中部,釘頭略埋入板內, 釘眼用石膏膩子抹平”。監理工程師審核認為施工方法存在錯誤,責令修改后重新報審。
事件四:工程完工后進行室內環境污染物濃度檢測,結果不達標,經整改后再次檢測 達到相關要求。
問題:
1.事件一中,建設單位將門窗單獨發包是否合理?說明理由。
2.事件二中,交叉作業安全控制應注意哪些要點?
3.事件三中,指出石膏板安裝施工方法中的不妥之處,寫出正確做法。
4.事件四中,室內環境污染物濃度再次檢測時,應如何取樣?
