2019二建建筑工程案例分析經典試題及答案解析(十)
背景資料:
某建筑工程,建筑面積3.8萬㎡,地下1層,地上16層。施工單位(以下簡稱“乙方”)與建設單位(以下簡稱“甲方”)簽訂了施工總承包合同,合同期600d。合同約定工期每提前(或拖后)1d獎勵(或罰款)1萬元。乙方將屋面和設備安裝兩項工程的勞務進行了分包,分包合同約定,若造成乙方關鍵工作的工期延誤,每延誤1d,分包方應賠償損失1萬元。主體結構混凝土施工使用的大模板采用租賃方式,租賃合同約定,大模板到貨每延誤1d,供貨方賠償1萬元。乙方提交了施工網絡計劃,并得到了監理單位和甲方的批準。網絡計劃示意圖如圖所示。

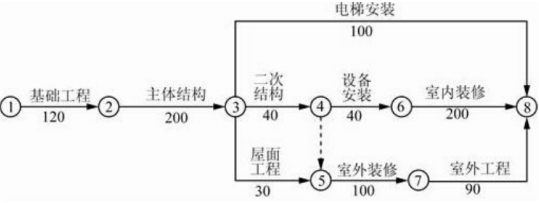

網絡計劃示意圖
施工過程中發生了以下事件:
事件一:底板防水工程施工時,因特大暴雨突發洪水原因,造成基礎工程施工工期延長5d,因人員窩工和施工機械閑置造成乙方直接經濟損失10萬元。
事件二:主體結構施工時,大模板未能按期到貨,造成乙方主體結構施工工期延長10d,直接經濟損失20萬元。
事件三:屋面工程施工時,乙方的勞務分包方不服從指揮,造成乙方返工,屋面工程施工工期延長3d,直接經濟損失0.8萬元。
事件四:中央空調設備安裝過程中,甲方采購的制冷機組因質量問題退換貨,造成乙方設備安裝工期延長9d,直接費用增加3萬元。
事件五:因為甲方對外裝修設計的色彩不滿意,局部設計變更通過審批后,使乙方外裝修晚開工30d,直接費損失0.5萬元;其余各項工作,實際完成工期和費用與原計劃相符。
隨著2019二級建造師準考證打印入口的開通,距離考試時間越來越近,考前這段時間是考試備考的黃金時段,大家要把握好最后的機會,結合233網校為大家整理的2019二建考前鎖分資料,做好最后沖刺。考前資料下載步驟:
【問題】
1.指出該網絡計劃的關鍵線路。
2.指出乙方向甲方索賠成立的事件,并分別說明索賠內容和理由。
3.分別指出乙方可以向大模板供貨方和屋面工程勞務分包方索賠的內容和理由。
4.該工程實際總工期多少天?乙方可得到甲方的工期補償為多少天?工期獎(罰)款是多少萬元?
