31、背景資料:
某機電設備安裝公司經邀請招標投標,獲得某廠生產線的機電設備安裝工程,并與業主簽訂了施工合同。合同規定工程范圍、工期、質量標準、安全環境要求。其中質量標準和要求按部頒標準執行,主要材料如鋼材、電纜、φ50以上的管道閥門等由業主提供,安裝現場的協調由安裝公司負責等。施工過程中發生下列事件:
事件1,由于安裝公司任務飽和,人員機具調動不開,僅派十多名現場管理人員組成項目管理班子,把工程分包給四個均有資質的施工隊伍,且都有營業執照。為保證工程質量,分包合同中把質量標準統一提高到企業內控標準,分包單位提出異議。
事件2,施工現場因道路、場地問題經常發生停工窩工,分包單位找安裝公司解決,安裝公司回復自行協商解決。
事件3,廠區工程的主電纜未按時到場,拖延工期5d,分包單位找安裝公司索賠窩工費用和要求工期順延,安裝公司認為不是自己造成的,讓分包單位直接找業主協商。
事件4,分包單位為搶工期,將業主送至現場的電纜和管道閥門未經檢查便施工。
問題:
1.事件1中分包商可能提出哪些異議?安裝公司應怎樣處理?
2.事件2的施工現場道路和場地問題應該由誰負責解決?為什么?
3.事件3中分包單位要求索賠窩工費和工期順延是否合理?應怎樣解決?
4.事件4中分包單位對業主提供材料未經檢查就用于施工的做法是否妥當?材料進場驗收有何要求?
32、
背景資料:
某安裝公司分包一商務樓(1~5層為商場,6~30層為辦公樓)的變配電工程,工程的主要設備(三相干式電力變壓器、手車式開關柜和抽屜式配電柜)由業主采購,設備已運抵施工現場。其他設備、材料由安裝公司采購,合同工期60d,并約定提前一天獎勵5萬元人民幣,延遲一天罰款5萬元人民幣。

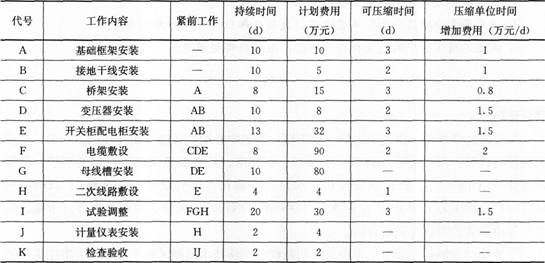

安裝公司項目部進場后,依據合同、施工圖、驗收規范及總承包的進度計劃,編制了變配電工程的施工方案、進度計劃、勞動力計劃和計劃費用。項目部施工準備工作用去了5d。當正式施工時,因商場需提前送電,業主要求變配電工程提前5d竣工。項目部按工作持續時間及計劃費用(見下表)分析,在關鍵工作上。以最小的趕工增加費用,在試驗調整工作前趕出5d。
進入試驗調整工作時,發現有2臺變壓器線圈因施工中保管不當受潮,干燥處理用去3d,并增加費用3萬元,項目部又趕工3d。變配電工程最終按業主要求提前5d竣工,驗收合格后,資料整理齊全,準備歸檔。
問題:
1.項目部在哪幾項工作上趕工了?并分別列出其趕工天數和增加的費用?
2.原計劃施工費用多少?趕工后實際施工費用多少?
3.變壓器線圈可采用哪種加熱方法干燥?干燥后必須檢查哪項內容合格后方可做耐壓試驗?
4.變配電工程可按哪種工程劃分類別竣工驗收?竣工資料應何時歸檔?
33、背景資料:
某機電工程施工進入試運行階段,該工程包括A、B兩個單位工程,單位工程A辦理了中間交接,單位工程B完成了系統試驗,大部分機械設備進行了單機試運行。
聯動試運行由建設單位組織,試運行操作人員剛經培訓返回工廠,還未熟悉工藝流程和操作程序,為使工程盡快投產,建設單位認為聯動時運行的條件已基本具備,可以進行聯動試運行,建設單位決定在聯動試運行中,對單位工程B未進行單機試運行的機械設備一并進行運行和考核,待聯動試運行完成后,再補辦B工程的中間交接手續,聯動試運行開始后,發生了如下事件:
事件1,單位工程B一臺整體安裝的進料離心泵振動值超標,軸承密封處泄漏,一條合金鋼管道焊縫多處泄漏,中斷試運行后經檢查確認,未查到該泵的開箱檢查記錄和有關安裝施工記錄,管道焊縫未達到標準要求的抽檢比例,存在焊縫漏檢現象,根據事件的影響和程度,認定為工程質量事故。
事件2,單位工程A中,一臺換熱設備封頭法蘭發生嚴重泄漏,經檢測是法蘭墊片損壞,需要隔斷系統,更換墊片,致使聯動試運行中斷3h,事后經檢查分析,認定是操作工人誤操作,致使系統工作壓力超過了設計的規定限值。
問題:
1.建設單位把未辦理中間交接的B單位工程直接進行聯動試運行的行為是否正確?中間交接時建設單位有什么作用?
2.事件1中離心泵的質量問題是由于在施工存在哪些問題引起的?
3.常見工程質量缺陷界定為質量問題的依據有哪些?事件1中出現質量問題的原因有哪些?
4.從試運工人出現誤操作分析,試運人員應具備哪些基本條件?
34、背景資料:
某公司總承包某廠煤粉制備車間,新增煤粉生產線的機電設備安裝工程。新生產線與原生產線相距不到10m,要求擴建工程施工期間原生產線照常運行。工程內容包括:一套球磨機及其配套的輸送,喂料等輔機設備安裝;電氣及自動化儀表安裝;一座煤粉倉及車間的非標管道的制作及安裝;煤粉倉及煤粉輸送管道保溫;無負荷調整試運轉。球磨機重50t,安裝在10m高出,現場一臺90t吊車適宜作業的條件能吊起51t。項目部建后立即著手下列工作:
根據工程內容安排各專業的施工順序;根據本工程的緊急狀態制定應急預案;制定球磨機吊裝方案。
制定安裝質量保證措施和質量標準,其中對關鍵設備球磨機表帶安裝提出了詳盡的要求:在墊鐵安裝方面,每組墊鐵數量不得超過6塊,平墊鐵從下至上按厚薄順序擺放,最厚的放在最下層,最薄的放在最頂層,安裝找正完畢后,最頂層墊鐵與設備底座點焊牢固以免移位。
制定煤粉倉施工方案,考慮到煤粉倉整體體積大,安裝位置標高20m,為安裝方便,組對成上下兩段吊裝,就位后進行上下段連接焊縫的內外焊接。內部焊接時考慮到倉內空間狹小,無通風孔,故焊接時暫打開倉頂防爆蓋透氣,并采用36v安全燈作為內部照明。
問題:
1.該工程的緊急狀態主要包括哪些?
2.通過吊裝載荷計算,說明該吊裝方案是否可行?吊車能否吊裝球磨機?為什么?
3.糾正球磨機墊鐵施工中存在的問題并符合要求。
4.在煤粉倉內進行焊接作業有哪些安全隱患?為什么?應采取哪些措施?
