2019年二級建造師考試《礦業工程管理與實務》模擬試卷(四)
一、單項選擇題(共20題,每題l分。每題的備選項中,只有1個最符合題意)
第1題單選
立井井筒工程驗收時,現澆混凝土井壁的施工質量檢查通常不包括(??) 。
A.井壁外觀
B.井壁厚度
C.混凝土強度
D.鋼筋數量
參考答案:D
參考解析:立井井筒現澆混凝土井壁的施工質量檢查主要包括井壁外觀及厚度的檢查、井壁混凝土強度的檢查兩個方面。
第2題單選
在礦業工程材料中,與水泥有關的性能指標不包括( )。
A.細度
B.溫度
C.強度
D.水化熱
參考答案:B
參考解析: 本題考核的是水泥的性能指標概念。與水泥有關的性能指標包括細度、凝結時間、體積安定性、強度和水化熱等方面。
.......
二、多項選擇題(共l0題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有l(wèi)個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
第21題多選
《煤礦井巷工程施工規范》關于“先探(水)后掘(進)”的重要規定,當掘進工作面遇有下列情況之一時必須先探水后掘進( ) 。
A.接近溶洞、水量大的含水層
B.接近可能與河流、湖泊、水庫、蓄水池、含水層等相通的斷層
C.接近被淹井巷、老空或老窯
D.接近隔離礦柱E.長時間停機恢復掘進時
參考答案:A,B,C,D
參考解析:《煤礦井巷工程施工規范》 GB 50511-2010關于"先探(水)后掘(進) "的重要規定,當掘進工作面遇有下列情況之一時,應先探水后掘進:
1.近溶洞、水量大的含水層;
2.接近可能與河流、湖泊、水庫、蓄水池、含水層等相通的斷層;
3.接近被淹井巷、老空或老窯;
4.接近水文地質復雜的地段。
當掘進工作面發現有異狀流水、異味氣體,發生霧氣、水叫、巷道壁滲水、頂板淋水加大、底板涌水增加時,應停止作業,找出原因,并及時進行處理。
第22題多選
關于立井施工的通風系統說法正確的是( )
A.井筒施工中,工作面必須不斷地通入新鮮空氣
B.立井掘進的通風系統是由設置在地面的通風機和井內的風筒完成的
C.當采用壓入式通風時,即通過風筒向工作面壓入新鮮空氣,污風經井筒排出,一般適用于較淺的井筒
D.當采用抽出式通風時,即通過風筒將工作面污濁空氣向外抽,這時井筒內為新鮮空氣,施工人員可盡快返回工作面。抽出式通風必須采用剛性風筒,懸吊和井筒布置都比較簡單E.當井筒較深時,采用抽出式為主,輔以壓入式通風,可增大通風系統的風壓,提高通風效果,目前深井施工常用的通風方式
參考答案:A,B,C,E
參考解析:井筒施工中,工作面必須不斷地通入新鮮空氣(答案A正確),以排除巖石中和爆破時產生的有害氣體,保證工作人員的身體健康。立井掘進的通風系統是由設置在地面的通風機和井內的風筒完成的(答案B正確)。當采用壓入式通風時,即通過風筒向工作面壓入新鮮空氣,污風經井筒排出,井筒內污濁空氣排出緩慢, 一般適用于較淺的井筒(答案C正確)。而采用抽出式通風時,即通過風筒將工作面污濁空氣向外抽,這時井筒內為新鮮空氣,施工人員可盡快返回工作面。當井筒較深時,采用抽出式為主,輔以壓入式通風,可增大通風系統的風壓,提高通風效果,該方式是目前深井施工常用的通風方式(答案E正確)。抽出式通風方式的缺點是必須采用剛性風筒,懸吊系統和井筒布置都比較復雜(答案D錯誤),而且風筒必須緊跟工作面。
.......
三、案例分析題(共4題,每題20分)
第31題簡答

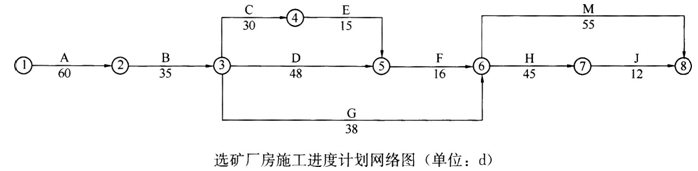

某施工單位承擔了一項礦井工程的地面土建施工任務。工程開工前,項目經理部編制了項目管理實施規劃并報監理單位審批,監理工程師審查后,建議施工單位通過調整個別工序作業時間的方法,將選礦廠的施工進度計劃(如下圖所示)工期控制在210d內。施工單位通過工序和成本分析,得出C、D、H三個工序的作業時間可通過增加投入的方法予以壓縮,其余工序作業時間基本無壓縮空間或趕工成本太高。其中C工序作業時間最多可縮短4d,每縮短1天增加施工成本6000元;D工序最多可縮短6d,每縮短1d增加施工成本4000元;H工序最多可縮短8d,每縮短1d,增加施工成本5000元。經調整,選礦廠房的施工進度計劃滿足了監理單位的工期要求。施工過程中,由于建設單位負責采購的設備不到位,使G工序比原計劃推遲了25d才開始施工。工程進行到第160d時,監理單位根據建設單位的要求下達了趕工指令,要求施工單位將后續工期縮短5d。施工單位改變了M工序的施工方案,使其作業時間壓縮了5d,由此增加施工成本80000元。工程按監理單位要求工期完工。
問題
1.指出選礦廠房的初始進度計劃的關鍵工序并計算工期。
2.根據工期一成本優化原理,施工單位應如何調整進度計劃使工期控制在210d內?調整工期所增加的最低成本為多少元?
3.對于G工序的延誤,施工單位可提出多長時間的工期索賠?說明理由。
4.監理單位下達趕工指令后,施工單位應如何調整后序三個工序的作業時間?
5.針對監理單位的趕工指令,施工單位可提出多少費用索賠?
參考答案:
參考解析: 1.初始進度計劃的關鍵工序?yàn)椋篈、B、D、G、H、J(或工序①→②、②→③、③→⑤、⑤→⑥、⑥→⑦、⑦→⑧)。工期為:60+35+48+16+45+12=216d。
2.應當將H工序縮短2d,D工序縮短4d,C工序縮短1d。
調整工期所增加的最低成本=2×5000+4×4000+1×6000=32000元。
3.施工單位可提出3d的工期索賠。
理由:雖然G工序延誤了25d,但G工序不是關鍵工序,有可利用的時差,時差為44+16-38=22d,故可索賠的工期應為25-22=3d。
4.后序工序M壓縮5d,H壓縮5d(H調整為38d),J作業時間不變(J調整為12d)。
5.施工單位可提出的費用索賠應為:80000+5000×5=105000元。
.......
在線做題>>點擊查看本套試題答案及解析完整版>> |
