> 在線做題">

公交车短裙挺进太深了h女友,国产亚洲精品久久777777,亚洲成色www久久网站夜月,日韩人妻无码精品一区二区三区

您現在的位置:233網校 >二級建造師 > 專業工程管理與實務 > 水利水電工程輔導 > 水利水電工程模擬試題

2014二級建造師考試《水利水電工程》終極沖刺試卷(2)

來源:233網校 2014-05-06 15:58:00
導讀:
進入全真模擬考場在線測試此套試卷,可查看答案及解析并自動評分 >> 在線做題
三、案例分析題(共4題,每題20分)
31、 背景資料:
某新建排灌結合的泵站工程,共安裝6臺機組,設計流量51.0m3/s,總裝機功率7200kW。泵站采用肘型進水流道,平直管出水流道,下部為塊基型墩墻式結構,上部為排架式結構。施工過程中有如下事件:
事件一:施工單位為加強施工安全管理,項目部成立了安全管理領導小組,并配備了專職安全員;確定了施工安全管理目標,部分內容如下:
(1)揚塵、噪聲、職業危害作業點合格率95%;
(2)特種設備操作人員三級安全教育率98%;
(3)特種作業人員持證上崗率100%。
事件二:項目部編制了施工組織設計,其部分內容如下:
(1)施工用電由系統電網接入,現場安裝變壓器一臺;
(2)泵室基坑采用1:2坡比明挖施工,基坑深度7.5m;
(3)泵室底板、墩墻施工采用鋼管腳手架支撐,中間設施工通道;
(4)混凝土澆筑采用塔式起重機進行垂直運輸。
事件三:施工單位為防止泵站底板、流道及墩墻開裂,組織制定了減少混凝土發熱量、降低混凝土入倉溫度、加速混凝土散熱等溫控措施。
問題:
1.根據《泵站設計規范》GB50265一2010,說明本泵站工程等別、規模及主要建筑物級別。2.事件一中,操作人員“三級安全教育”是指哪三級?指出施工安全管理目標中的不妥之處,并改正。
3.在事件二明確的工程部位中,哪些部位應設置安全警示標志?
4.事件三中,施工單位可采用哪些方法減少混凝土發熱量?

32、 背景資料:
某平原區攔河閘工程,設計流量860m3/s,校核流量1050m3/s,閘室結構如下圖所示。本工程施工采用全段圍堰法導流,上、下游圍堰為均質土圍堰,閘基為輕粉質砂壤土,基坑采用深井降水。施工過程中突然發現上游圍堰后(基坑側)有大面積管涌群,施工單位為防止事故發生,及時就近挖取黏性土進行封堵,隨著上游水位繼續上漲,封堵失敗,圍堰決口,導致剛澆筑的閘室底板、下游消能防沖設施被沖毀,造成直接經濟損失100萬元。事故發生后,施工單位按“四不放過原則”,組織有關單位制定處理方案,報監理機構批準后,對事故進行了處理,處理后不影響工程正常使用,對工程使用壽命影響不大。

問題:

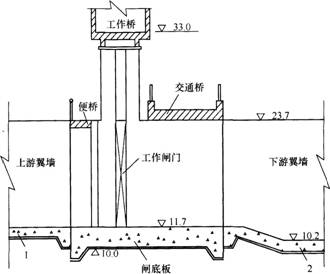

1.說明該攔河閘工程的等別及閘室和圍堰的級別;指出圖中建筑物部位1和2的名稱。
2.本工程事故發生前施工單位對管涌群采取的處理措施有何不妥?并簡要說明本工程管涌的搶護原則和正確搶護措施。
3.根據《水利工程質量事故處理暫行規定》,水利工程質量事故一般分為哪幾類?并指出本工程質量事故類別。
4.根據水利部《關于貫徹質量發展綱要、提升水利工程質量的實施意見》(水建管[2012]581號),說明背景材料中“四不放過原則”的具體內容。



33、背景資料:
某地新建一水庫,其庫容為3億m3,土石壩壩高75m。批準項目概算中的土壩工程概算為1億元。土壩工程施工招標工作實際完成情況如下表:

工作
序號

(一)

(二)

(三)

(四)

(五)

時間

2006.5.25

2006.6.5~9(5個工作日)

2006.6.10

2006.6.11

2006.6.27

工作
內容

在《中國采購與招標網》上發布招標公告

發售招標文件,投標人A、B、C、D、E購買了招標文件

僅組織投標人A、B、C踏勘現場

電話通知刪除招標文件中壩前護坡內容

上午9:00投標截止。上午10:00組織開標,投標人A、B、C、D、E參加


在《中國采購與招標網》上發布招標公告,投標人A、B、C、D、E購買了招標文件,僅組織投標人A、B、C踏勘現場,電話通知刪除招標文件中壩前護坡內容,上午9:00投標截止。上午10:00組織開標,投標人A、B、C、D、E參加。
發包人與投標人A簽訂了施工合同。其中第-壩段土方填筑工程合同單價中的直接費為7.5元/m3(不含碾壓,下同)。列入合同文件的投標輔助資料有如下內容:

填筑方法

土的級別

運距(m)

直接費(元/時)

說 明

2.75m3鏟運機

300

5.3

1.單價=直接費×綜合系數,綜合系數取1.34
2.土的級別調整時,單價須調整,調整系數為:Ⅰ、Ⅱ類土0.91,Ⅳ類土1.09

400

6.4

500

7.5

1 m3挖掘機配
5T自卸汽車

1000

8.7

2000

10.8


工程開工后,發包人變更了招標文件中擬定的第一壩段取土區。新取土區的土質為粘土,自然濕密度1900kg/m3,用鍬開挖時需用力加腳踩。取土區變更后,施工運距由500m增加到1500m。
問題
1.指出土壩工程施工招標投標實際工作中不符合現行水利工程招標投標有關規定之處,并提出正確做法。
2.根據現行水利工程設計概(估)算編制的有關規定,指出投標輔助資料說明欄中綜合系數綜合了哪些費用。
3.第一壩段取土區變更后.其土方填筑工程單價調整適用的原則是什么?
4.判斷第一壩段新取土區土的級別,簡要分析并計算新的土方填筑工程單價
(單位:元/m3,有小數點的,保留到小數點后兩位)。


34、背景資料:
某水閘上游連接段分部工程施工進度計劃如下圖所示,對應合同工程量及單價見下表。

合同工程量及單價表


 序號

 工作內容

 工作代號

工程量

(m:t)

綜合單價

(元/m3)

1

土方開挖

A

5000

8.5

2

上游護坡

B

600

170

3

翼墻施工

C

1400

720

4

鋼筋混凝土鋪蓋

D

600

680

5

翼墻后回填土

E

1300

11.2

6

上游護底

F

720

150

合同約定:
(1)預付款為合同價款的10%,開工前支付,從第一個月開始每月平均扣回。
(2)保留金自第一個月起,按各月工程進度款的5%扣留。
施工過程中發生如下事件:
事件一:土方開挖時發現上游護底地基為軟弱土層,需進行換土處理。經協商確定,增加的“上游護底換土”,工程量為1000m3,單價為22.5元/m3(含開挖、換土回填的綜合價格),時間為10d,方案確定并在“土方開挖”完成后馬上施工。
事件二:上游翼墻混凝土澆筑前,為保證安全,監理單位根據有關規定指示承包人架設安全網,承包人為此要求增加臨時設施費用。
問題:
1.指出網絡計劃的工期、關鍵線路。
2.計算工程預付款及新增“上游護底換土”后合同總價。
3.若實際工程量與合同工程量相等,各項工作均以最早時間開工且均勻施工每月以30d計算。計算第1個月的工程進度款、實際支付金額。
4.指出事件二中的不妥之處。簡要說明理由。

相關閱讀

添加二級建造師學習群或學霸君

領取資料&加備考群

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

拒絕盲目備考,加學習群領資料共同進步!

互動交流
掃描二維碼直接進入

微信掃碼關注公眾號

獲取更多考試資料
主站蜘蛛池模板: 望谟县| 扎鲁特旗| 衡阳市| 清流县| 隆子县| 三门峡市| 鄂温| 上林县| 正蓝旗| 明水县| 崇左市| 牟定县| 苗栗市| 格尔木市| 海城市| 微山县| 海口市| 邳州市| 花莲市| 乐业县| 宁远县| 庆阳市| 红原县| 鱼台县| 潢川县| 黑河市| 斗六市| 临朐县| 留坝县| 岳阳市| 和林格尔县| 黄骅市| 德安县| 安多县| 江门市| 乾安县| 安岳县| 甘南县| 石棉县| 通州市| 开江县|
