2015年二級建造師建設工程施工管理講義(十)
2Z102034工程變更
一、分部分項工程費的調整。
(1)已標價工程量清單中有適用于變更工程項目的,采用該項目的單價;但當工程變更導致該清單項目的工程數量發生變化,且工程量偏差超過15%,此時,調整的原則為當工程量增加15%以上時,其增加部分的工程量的綜合單價應予調低;當工程量減少15%以上時,減少后剩余部分的工程量的綜合單價應予調高。
(2)已標價工程量清單中沒有適用、但有類似于變更工程項目的,可在合理范圍內參照類似項目的單價。
(3)已標價工程量清單中沒有適用也沒有類似于變更工程項目的,由承包人根據變更工程資料、計量規則和計價辦法、工程造價管理機構發布的信息價格和承包人報價浮動率,提出變更工程項目的單價,報發包人確認后調整。承包人報價浮動率可按下列公式計算:
①實行招標的工程:承包人報價浮動率L=(1 −中標價/招標控制價)×100%
②不實行招標的工程:承包人報價浮動率L=(1 −報價值/施工圖預算)×100%
二、措施項目費的調整
工程變更引起施工方案改變,并使措施項目發生變化的,承包人提出調整措施項目費的,應事先將擬實施的方案提交發包人確定。如果承包人未事先將擬實施的方案提交給發包人確認的,則視為工程變更不引起措施項目費的調整或承包人放棄調整措施項目費的權利。

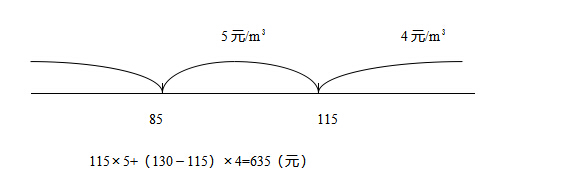

例:某獨立土方工程,招標文件中估計工程量為100萬m³,合同中規定:土方工程單價為5元/m³,當實際工程量超過估計工程量15%時,調整單價,單價調整為4元/m³。工程結束時實際完成土方工程量為130萬m³,則土方工程款為多少萬元?
2Z102035索賠與現場簽證
二、現場簽證的范圍包括:
(1)適用于施工合同范圍以外零星工程的確認。
(2)在工程施工過程中發生變更后需要現場確認的工程量
(3)非施工單位原因導致的人工、設備窩工及有關損失
(4)符合施工合同規定的非施工單位原因引起的工程量或費用增減
(5)確認修改施工方案引起的工程量或費用增減
(6)工程變更導致的工程施工措施費增減
三、現場簽證的程序
1.承包人應在收到發包人指令后的7天內,向發包人提交現場簽證報告,發包人應在收到現場簽證報告后48小時內對報告內容進行核實,予以確認或提出修改意見。
2.現場簽證工作完成后的7天內,承包人應按照現場簽證內容計算價款,報送發包人確認后,作為增加合同價款,與進度款同期支付。
四、現場簽證費用計算:
1、完成合同以外的零星工作時,按計日工作單價計算;
2、完成非承包人責任引起的事件,應按合同中的約定計算。
學習不間斷,2015年!從這里開始>>2015年二級建造師考試復習指南
如果還在為不知如何進行2015年二級建造師學習而煩惱,請選擇233網校二級建造師站幫助您!我們會為您提供優質的服務!233網校二級建造師考試網,聘請資深命題專家,策劃出2015年二級建造師輔導招生方案,加入VIP班的考生還可享受雙師資授課,選擇自己喜愛的老師講課,根據教材變化,我們會制定一系列學習計劃,讓考友輕松備考。
請相信我們的服務,加入我們的VIP課程體系,輕松備考,我們為您保“價”護航。(實惠的課程價格,誠信的服務體系)
233網校編輯推薦學習班級
班級名稱:3科VIP班(送教材)【免費體驗】
包含:1門專業+2門公共科目的(精講+沖刺+習題+考點預測+應試技巧+講師預測+2套模考押題班)2014年VIP班全面招生,現在報名送教材還可獨享超長學習時間!)考試不過2015年免費重學
贈送:內部章節練習+配套課堂練習+課件下載+高清課件
特色:雙師資授課+移動課堂隨時隨地學習
報名咨詢:4000-800-233
