2019二建施工管理計算題必考點九:雙代號網絡圖

來源:233網校 2019-04-29 14:11:00

在二級建造師考試備考中有很多的考生對考點、知識點苦惱不堪。其實沒有必要這樣,我們只要對這些知識點多加注意,而且對考點、知識點做好篩選和提煉,有的放矢地去學習,備考效率就會有所提高。233小編為大家整理了2019二建施工管理計算題10個必考點供大家學習。

2019二建施工管理計算題必考點九:雙代號網絡圖

點擊下載2019二建施工管理計算題10個必考點

2019教材P142

P147代號網絡圖

計算6個時間參數、總工期、關鍵線路

計算方法(以雙代號網絡圖為例)

1)計算各項工作的最早開始和最早完成時間

從起始節點開始順箭線方向依次逐項計算至終點節點,最早完成時間=最早開始時間+本工作持續時間,最早開始時間=各緊前工作最早完成時間的最大值。

(順箭線方向取大值)

2)確定計算工期及計劃工期

假設計劃工期等于計劃工期,即與終點節點相連各工作最早完成時間的最大值。

3)計算各項工作的最遲開始和最遲完成時間

從終點節點開始逆箭線方向依次逐項計算至起點節點,最遲開始時間=最遲完成時間-本工作持續時間,最遲完成時間=各緊后工作最遲開始時間的最小值。

(逆箭線方向取小值)

4)計算工作總時差

總時差=最遲開始時間-最早開始時間

總時差=最遲完成時間-最早最早時間

(開始減開始,完成減完成,大減小)

5)計算工作自由時差

自由時差=緊后工作的最早開始時間-本工作最早完成時間

注:單代號網絡圖時間參數計算基本同雙代號網絡圖,不常考核,但須會計算相鄰兩工作之間的時間間隔LAG

相鄰兩工作之間的時間間隔LAGi-j=緊后工作j的最早開始時間-本工作最早完成時間

備考時間越來越短建議考生們下載233網校APP,方便隨時隨備考下載資料!>>也可以加小編微信ks233wx28,小編拉你進二建備考微信群,大家一起備考交流學習,不錯過任何一個鎖分的機會!

真題重現

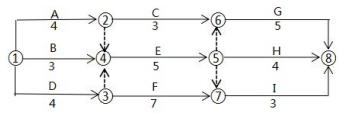

2018、某建設工程網絡計劃如下圖(時間單位:天),工作C的自由時差是()元

2019二建施工管理計算題必考點:因素分析法

A.2

B.0

C.1

D.3

解析:A

二建施工管理計算題必考點九:雙代號網絡圖

2017、某雙代號如下圖(時間單位:天),某關鍵線路有()條。

2019二建施工管理計算題必考點:因素分析法

A.1

B.4

C.2

D.3

解析:B

2019二建施工管理計算題必考點:因素分析法

解題方法:多條箭線進入同一節點,順向取大值,其他線路劃掉,然后按節點從小到大的順序順箭線方向連接。

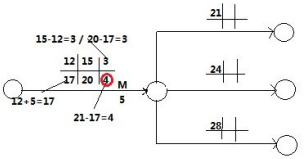

2017、某雙代號網絡計劃中,工作M的最早開始時間和最遲開始時間分別為第12天和第15天,其持續時間為5天;工作M有3項緊后工作,它們的最早開始時間分為為第21天、第24天和第28天,則工作M的自由時差為(  )天。

A.4

B.1

C.8

D.11

解析:A 逆箭線方向取小值。

2019二建施工管理計算題必考點:因素分析法

2017、某網絡計劃中, 工作F有兩項緊后的平行工作G和H,G的最遲開始時間是第12天,最早開始時間是第8天;H工作的最遲完成時間是14天,最早完成時間是第12天。F工作和G、H之間的時間間隔分別為4天和5天;則F工作的總時差為( )

A.4天

B.5天

C.7天

D.8天

解析:C

總時差是指不影響總工期的前提下該工作可以利用的機動時間。工作F的總時差等于緊后工作G、H的總時差與該工作與緊后工作之間的時間間隔之和的最小值。

工作G的總時差為12-8=4天;工作H的總時差為14-12=2天

工作F的總時差為min{4+4;2+5}=7天

2016、某網絡計劃中,工作A有兩項緊后工作C和D,C,D工作的持續時間分別為12天.7天,C.D工作的最遲完成時間分別為第18天.第10天,則工作A的最遲完成的時間是第(  )天。

A.5

B.3

C.8

D.6

解析:B

工作C的最早完成時間為18-12=6天,工作D的最早完成時間為10-7=3天

最遲完成時間=各緊后工作最遲開始時間的最小值。min{6;3}=3天

逆箭線方向取小值

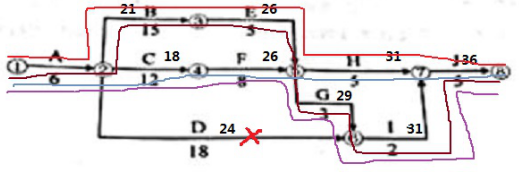

2016、某雙代號網絡計劃如下圖,其關鍵線路為( )。

2019二建施工管理計算題必考點:因素分析法

A. ①--②--⑤--⑥

B. ①--②--③--④--⑤--⑥

C. ①--②--④--⑤--⑥

D. ①--②--③--⑤--⑥

解析:D

2019二建施工管理計算題必考點:因素分析法

2015、某單代號網絡計劃如圖4所示(時間單位:天),其計算工期是( )天。

2019二建施工管理計算題必考點:因素分析法

A.10

B.11

C.12

D.15

解析:D

2019二建施工管理計算題必考點:因素分析法

【本文是233網校原創文章,轉載請注明來自233網校,否則,違者必究!】

小編推薦:2019施工管理易混淆42個考點|施工管理網絡圖考點剖析

有效備考二級建造師考試,雙師資全方位精講教材考點,新增案例專項講解+通關寶典(考前2月寄送),助力通關!點擊立即體驗聽課>>

添加二級建造師學習群或學霸君

領取資料&加備考群

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

拒絕盲目備考,加學習群領資料共同進步!

互動交流
掃描二維碼直接進入

微信掃碼關注公眾號

獲取更多考試資料
主站蜘蛛池模板: 平原县| 安岳县| 黎平县| 西华县| 舞钢市| 闻喜县| 沧州市| 平安县| 洛阳市| 庄浪县| 渑池县| 洛隆县| 岳普湖县| 襄樊市| 团风县| 杭州市| 电白县| 抚松县| 秭归县| 贡嘎县| 开原市| 濉溪县| 遂宁市| 美姑县| 平利县| 涿鹿县| 嘉荫县| 逊克县| 常熟市| 柘荣县| 万安县| 庆安县| 湟源县| 长垣县| 金华市| 顺义区| 白银市| 香港 | 湛江市| 梁平县| 黄梅县|
