第二章 建設工程計價原理、方法及計價依據
第四節 建筑安裝工程人工、材料和施工機具臺班單價的確定
一、單項選擇題
1、根據國家相關法律、法規和政策規定,對超額勞動和增收節支支付給個人的勞動報酬,屬于人工日工資單價中的( )。
A、基本工資
B、獎金
C、津貼補貼
D、特殊情況下支付的工資
參考答案: B
參考解析:本題考查的是人工日工資單價的組成和確定方法。獎金是指對超額勞動和增收節支支付給個人的勞動報酬,如節約獎、勞動競賽獎等。參見教材P67。
2、下列費用項目中,應計入建筑安裝工程人工單價的是( )。
A、職工工會經費
B、流動施工津貼
C、職工福利費
D、勞動保護費
參考答案: B
參考解析:本題考查的是人工日工資單價的組成和確定方法。人工日工資單價的組成:計時工資或計件工資、獎金、津貼補貼、特殊情況下支付的工資。選項ACD屬于企業管理費。參見教材P67。
3、工程造價管理機構確定人工日工資單價的途徑不包括( )。
A、市場調查
B、企業發展水平
C、根據工程項目的技術要求
D、參考實物工程量人工單價
參考答案: B
參考解析:本題考查的是人工日工資單價的組成和確定方法。工程造價管理機構確定日工資單價應根據工程項目的技術要求,通過市場調查并參考實物的工程量人工單價綜合分析確定。參見教材P67。
4、在人工日工資單價的管理中,工程造價管理機構也需要確定人工日工資單價,高級技工的工資不得低于工程所在地所發布的最低工資標準的( )倍。
A、1.3
B、1.5
C、2.0
D、3.0
參考答案: D
參考解析:本題考查的是人工日工資單價的組成和確定方法。工程造價管理機構也需要確定人工日工資單價,不得低于工程所在地所發布的最低工資標準的:普工1.3倍、一般技工2倍、高級技工3倍。參見教材P68。
5、某工程所在地人力資源和社會保障部門所發布的最低日工資標準為50元,則安裝企業普工的最低日工資單價不得低于( )元。
A、60
B、65
C、100
D、150
參考答案: B
參考解析:本題考查的是人工日工資單價的組成和確定方法。工程造價管理機構發布的最低日工資單價不得低于工程所在地人力資源和社會保障部門所發布的最低工資標準的:普工1.3倍、一般技工2倍、高級技工3倍。參見教材P68。

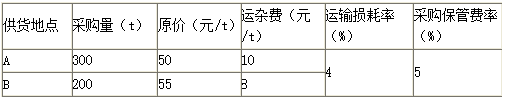

6、某材料(適用13%增值稅稅率)自A、B兩地采購,相關信息如下表所示,則其材料單價為( )元/t。(表中價格均為含稅價格,且材料采用“兩票制”支付方式)

A、53.84
B、57.58
C、59.47
D、66.83
參考答案: C
參考解析:本題考查的是材料單價的組成和確定方法。加權平均原價=[300×50/(1+13%)+200×55/(1+13%)]/(300+200)=46.02(元/t),加權平均運雜費=[300×10/(1+9%)+200×8/(1+9%)]/(300+200)=8.44(元/t),材料單價=(46.02+8.44)×(1+4%)×(1+5%)=59.47(元/t)。參見教材P69。
7、某工程水泥(適用13%增值稅率)從兩個地方供貨,甲地供貨200t,原價為240元/t;乙地供貨300t,原價為250元/t。甲、乙運雜費分別為20元/t、25元/t,運輸損耗率均為2%,采購及保管費率均為3%,則該工程水泥的材料單價為( )元/t。(原價、運雜費均為含稅價格,且水泥采用“兩票制”支付方式)
A、242.67
B、250.88
C、253.49
D、282.61
參考答案: B
參考解析:本題考查的是材料單價的組成和確定方法。甲地水泥單價=(240/1.13+20/1.09)×(1+2%)×(1+3%)=242.41(元/t),乙地水泥單價=(250/1.13+25/1.09)×(1+2%)×(1+3%)=256.53(元/t),工地水泥的基價=(200×242.41+300×256.53)/500=250.88(元/t)。參見教材P69。
8、已知某材料供應價格為50000元/噸,運雜費5000元/噸,采購保管費率1.5%,運輸損耗率2%,則該材料的單價為( )萬元/噸。(本題價格均為含稅價格,該材料適用13%增值稅率,且采用“一票制”支付方式)
A、5.039
B、5.130
C、5.694
D、5.953
參考答案: A
參考解析:本題考查的是材料單價的組成和確定方法。材料單價=(材料原價+運雜費)×(1+運輸損耗費率)×(1+采購及保管費率)=55000/1.13×(1+1.5%)×(1+2%)=5.039(萬元/噸)。參見教材P69。

9、關于材料單價的計算,下列計算公式中正確的是( )。

參考答案: A
參考解析:本題考查的是材料單價的組成和確定方法。材料單價=(供應價格+運雜費)×(1+運輸損耗率)×(1+采購及保管費率)。參見教材P69。
10、某工程采用兩票制支付方式采購某種材料,已知材料原價和運雜費的含稅價格分別為500元/t、30元/t,材料運輸損耗率、采購及保管費率分別為0.5%、3.5%。材料采購和運輸的增值稅率分別為13%、9%。則該材料的不含稅單價為( )元/t。
A、480.87
B、481.47
C、488.88
D、489.49
參考答案: C
參考解析:本題考查的是材料單價的組成和確定方法。[500/(1+13%)+30/(1+9%)]×(1+0.5%)×(1+3.5%)=488.88元/t。參見教材P69。
11、施工機械耐用總臺班數,指機械從投入使用至( )前使用的總臺班數。
A、大修
B、報廢
C、工程竣工
D、技術壽命到期
參考答案: B
參考解析:本題考查的是施工機械臺班單價的組成和確定方法。耐用總臺班指施工機械從開始投入使用至報廢前使用的總臺班數,應按相關技術指標取定。參見教材P71。
12、某大型施工機械預算價格為5萬元,機械耐用總臺班為1250臺班,檢修周期數為4,一次檢修費為2000元,除稅系數0.8,維護費系數為60%,機上人工費和燃料動力費為60元/臺班。不考慮殘值和其他有關費用,則該機械臺班單價為( )元/臺班。
A、106.14
B、109.60
C、110.24
D、112.80
參考答案: A
參考解析:本題考查的是施工機械臺班單價的組成和確定方法。臺班折舊費=機械預算價格/耐用總臺班=50000/1250=40(元/臺班),檢修費=一次檢修費×檢修次數×除稅系數/耐用總臺班=2000×(4-1)×0.8/1250=3.84(元/臺班),維護費=檢修費×維護費系數=3.84×60%=2.30(元/臺班),則機械臺班單價=折舊費+檢修費+維護費+機上人工費和燃料動力費=40+3.84+2.30+60=106.14(元/臺班)。參見教材P71。
13、某大型施工機械預算價格為5萬元,機械耐用總臺班為1250臺班,檢修周期數為4,一次檢修費為2000元,維護費系數為60%,機上人工費和燃料動力費為60元/臺班。不考慮殘值和其他有關費用,則該機械臺班單價為( )元/臺班。
A、107.68
B、110.24
C、112.80
D、52.80
參考答案: A
參考解析:本題考查的是施工機械臺班單價的組成和確定方法。臺班折舊費=機械預算價格/耐用總臺班=50000/1250=40(元/臺班),檢修費=2000×(4-1)/1250=4.8(元/臺班),維護費=4.8×60%=2.88(元/臺班),則機械臺班單價=40+4.8+2.88+60=107.68(元/臺班)。參見教材P71。
14、某施工機械原預算價格為10萬元,折舊年限5年,年工作臺班為200臺班,大修周期為3個,每次檢修費為5000元,除稅系數0.9,臺班維護費系數為20%,每臺班發生的其他費用合計為30元/臺班,機械殘值率為5%,則該機械的臺班單價為( )元/臺班。
A、105.8
B、135.8
C、140.3
D、144.8
參考答案: B
參考解析:本題考查的是施工機械臺班單價的組成和確定方法。耐用總臺班=200×5=1000(臺班),臺班折舊費=100000×(1-5%)/1000=95(元/臺班),臺班檢修費=5000×(3-1)×0.9/1000=9(元/臺班),臺班維護費=9×0.2=1.8(元/臺班),機械臺班單價=95+9+1.8+30=135.8(元/臺班)。參見教材P71。
15、某運輸設備預算價格38萬元,年工作臺班220臺班,折舊年限8年,壽命期修理2次,一次檢修費為3萬元,維護費系數K=3,該機械臺班維護費為( )元/臺班。
A、103.69
B、102.27
C、98.36
D、124.48
參考答案: B
參考解析:本題考查的是施工機械臺班單價的組成和確定方法。該臺班檢修費=(2×30000)/(8×220)=34.09(元/臺班),該臺班維護費=34.09×3=102.27(元/臺班)。參見教材P72。
16、某施工機械配備司機2人,若年制度工作日為260天,年工作臺班為250臺班,人工日工資單價為220元,則該施工機械的臺班人工費為( )元/臺班。
A、228.8
B、423.1
C、457.6
D、562.5
參考答案: C
參考解析:本題考查的是施工機械臺班單價的組成和確定方法。臺班人工費=2×(260/250)×220=457.6(元/臺班)。參見教材P73。
17、某建設項目,裝載機配備了司機1人,若年制度工作日為350天,年工作臺班為250臺班,人工日工資單價為100元,則該施工機械的臺班人工費為( )元/臺班。
A、80
B、90
C、120
D、140
參考答案: D
參考解析:本題考查的是施工機械臺班單價的組成和確定方法。臺班人工費=人工消耗量×[1+(年制度工作日-年工作臺班)/年工作臺班]×人工日工資單價=1×[1+(350-250)/250]×100=140(元/臺班)。參見教材P73。
18、某挖掘機配司機1人,若年制度工作日為245天,年工作臺班為220臺班,人工工日單價為80元,則該挖掘機的人工費為( )元/臺班。
A、71.8
B、80.0
C、89.1
D、132.7
參考答案: C
參考解析:本題考查的是施工機械臺班單價的組成和確定方法。臺班人工費=1×245/220×80=89.1(元/臺班)。參見教材P73。
19、某光學儀器原值為150萬元,折舊年限為10年,殘值率是5%,年制度工作日為250天,年儀器的年使用率為80%,則該光學儀器的臺班折舊費是( )元/臺班。
A、855.0
B、789.5
C、712.5
D、37.5
參考答案: C
參考解析:本題考查的是施工儀器儀表臺班單價的組成和確定方法。年工作臺班的年制度工作日×年使用率=250×80%=200(臺班),耐用總臺班=年工作臺班×折舊年限=200×10=2000(臺班)。臺班折舊費=施工儀器儀表原值×(1-殘值率)/耐用總臺班=1500000×(1-5%)/2000=712.5(元/臺班)。參見教材P74。
二、多項選擇題
1、根據現行建筑安裝工程費用項目組成規定,下列費用項目已包括在人工日工資單價內的有( )。
A、節約獎
B、流動施工津貼
C、高溫作業臨時津貼
D、勞動保護費
E、探親假期間工資
參考答案: ABCE
參考解析:本題考查的是人工日工資單價組成內容。人工日工資單價由計時工資或計件工資、獎金、津貼補貼以及特殊情況下支付的工資組成。獎金如節約獎、勞動競賽獎等。津貼補貼如流動施工津貼、特殊地區施工津貼、高溫(寒)作業臨時津貼、高空津貼等。特殊情況下支付的工資如因病、工傷、產假、計劃生育假、婚喪假、事假、探親假、定期休假、停工學習等。參見教材P67。
2、關于材料單價的構成和計算,下列說法中正確的有( )。
A、材料單價指材料由其來源地運達工地倉庫的入庫價
B、運輸損耗指材料在場外運輸裝卸及施工現場搬運發生的不可避免損耗
C、采購及保管費包括組織材料檢驗、供應過程中發生的費用
D、材料單價中包括材料倉儲費和工地保管費
E、材料生產成本的變動直接影響材料單價的波動
參考答案: DE
參考解析:本題考查的是材料單價的組成和確定方法。選項A錯誤,材料單價是指材料從其來源地到達施工工地倉庫后出庫的綜合平均價格;選項B錯誤,在材料的運輸中應考慮一定的場外運輸損耗費用,這是指材料在運輸裝卸過程中不可避免的損耗。參見教材P68。
3、影響建筑材料單價變動的因素包括( )。
A、定額材料消耗量
B、材料生產成本
C、運輸距離
D、市場供求
E、材料供應體制
參考答案: BCDE
參考解析:本題考查的是材料單價的組成和確定方法。影響材料單價變動的因素:(1)市場供需變化。材料原價是材料單價中最基本的組成。市場供大于求價格就會下降;反之,價格就會上升,從而也就會影響材料單價的漲落。(2)材料生產成本的變動直接影響材料單價的波動。(3)流通環節的多少和材料供應體制也會影響材料單價。(4)運輸距離和運輸方法的改變會影響材料運輸費用的增減,從而也會影響材料單價。(5)國際市場行情會對進口材料單價產生影響。參見教材P70。
