時間定額和產量定額是人工定額的兩種表現形式。擬定出時間定額,也就可以計算出產量定額。
在全面分析了各種影響因素的基礎上,通過計時觀察資料,我們可以獲得定額的各種必需消耗時問。將這些時間進行歸納,有的是經過換算,有的是根據不同的工時規范附加,最后把各種定額時間加以綜合和類比就是整個工作過程的人工消耗的時間定額。
(一)確定工序作業時間
根據計時觀察資料的分析和選擇,我們可以獲得各種產品的基本工作時間和輔助工作時間,將這兩種時間合并稱之為工序作業時間。它是產品主要的必需消耗的工作時間,是各種因素的集中反映,決定著整個產品的定額時間。
1.擬定基本工作時間

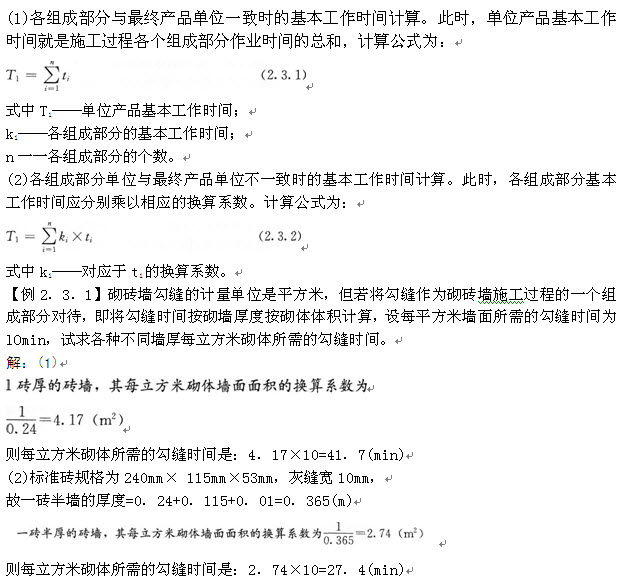

基本工作時間在必需消耗的工作時間中占的比重最大。在確定基本工作時間時,必須細致、精確。基本工作時間消耗一般應根據計時觀察資料來確定。其做法是,首先確定工作過程每一組成部分的工時消耗,然后再綜合出工作過程的工時消耗。如果組成部分的產品計量單位和工作過程的產品計量單位不符,就需先求出不同計量單位的換算系數,進行產品計量單位的換算,然后再相加,求得工作過程的工時消耗。

2.擬定輔助工作時間

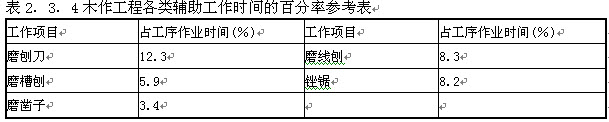

輔助工作時間的確定方法與基本工作時間相同。如果在計時觀察時不能取得足夠的資料,也可采用工時規范或經驗數據來確定。如具有現行的工時規范,可以直接利用工時規范中規定的輔助工作時間的百分比來計算。舉例見表2.3.4。

(二)確定規范時間
規范時間內容包括工序作業時間以外的準備與結束時間、不可避免中斷時間以及休息時間。
1.確定準備與結束時間
準備與結束工作時間分為工作日和任務兩種。任務的準備與結束時間通常不能集中在某一個工作日中,而要采取分攤計算的方法,分攤在單位產品的時間定額里。
如果在計時觀察資料中不能取得足夠的準備與結束時間的資料,也可根據工時規范或經驗數據來確定。
2.確定不可避免的中斷時間
在確定不可避免中斷時間的定額時,必須注意由工藝特點所引起的不可避免中斷才可列人工作過程的時間定額。
不可避免中斷時間也需要根據測時資料通過整理分析獲得,也可以根據經驗數據或工時規范,以占工作日的百分比表示此項工時消耗的時間定額。
3.擬定休息時間
休息時間應根據工作班作息制度、經驗資料、計時觀察資料,以及對工作的疲勞程度作全面分析來確定。同時,應考慮盡可能利用不可避免中斷時間作為休息時間。
規范時間均可利用工時規范或經驗數據確定,常用的參考數據可如表2.3.5所示。

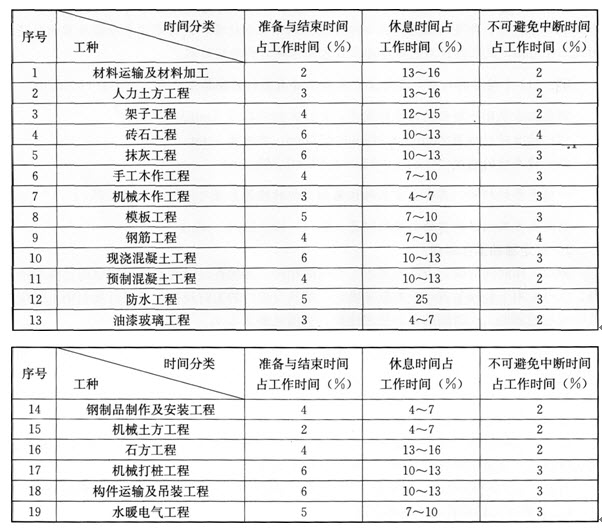

表2.3.5準備與結束、休息、不可避免中斷時間占工作班時間的百分率參考表

(三)擬定定額時間
確定的基本工作時間、輔助工作時間、準備與結束工作時間、不可避免中斷時間與休息時間之和,就是勞動定額的時間定額。根據時間定額可計算出產量定額,時間定額和產量定額互成倒數。
利用工時規范,可以計算勞動定額的時間定額。計算公式如下:
工序作業時間=基本工作時間+輔助工作時問(2.3.3)
規范時間=準備與結束工作時間+不可避免的中斷時間+休息時間(2.3.4)
工序作業時間=基本工作時間+輔助工作時間
=基本工作時間/(1一輔助時間%)(2.3.5)

【例2.3.2】通過計時觀察資料得知:人工挖二類土1m3的基本工作時間為6h,輔助工作時間占工序作業時間的2%。準備與結束工作時間、不可避免的中斷時間、休息時間分別占工作日的3%、2%、18%。則該人工挖二類土的時間定額是多少?
解:基本工作時間=6h=0.75(工日/m3)
工序作業時間=0.75/(1-2%)=0.765(工日/m3)
時間定額=0.765/(1-3%-2%-18%)=0.994(工日/m3)
