46.企業所得稅應實行25%的比例稅率。但對于符合條件的小型微利企業,減按()的稅率征收企業所得稅。
A.5%
B.10%
C.15%
D.20%
答案:D
解析:考查所得稅計稅依據和稅率,常規考查,13年考過同樣一個題目。企業所得稅實行 25% 的比例稅率。對于非居民企業取得的應稅所得額,適用稅率為 20% 。符合條件的小型微利企業,減按 20% 的稅率征收企業所得稅。國家需要重點扶持的高新技術企業,減按 15% 的稅率征收企業所得稅。
47.我囯城鎮土地使用稅采用的稅率是()
A.定額稅率
B.超率累進稅率
C.幅度稅率
D.差別比例稅率
答案:A
解析:考查城鎮土地使用稅的計稅依據和稅率。城鎮土地使用稅采用定額稅率。按大、中、小城市和縣城、建制鎮和工礦區分別規定每平方米土地使用稅年應納稅額。具體標準為:①大城市1. 5 元至 30 元;②中等城市1. 2 元至 24 元;③小城市 O. 9 元至 18 元;④縣城、建制鎮和工礦區 O. 6 元至 12 元。
48.根據《關于工傷保險率問題的通知》,建筑業用人單位繳納工傷保險費最高可上浮到本行業基準率的()
A.120%
B.150%
C.180%
D.200%
答案:B
解析:考查工傷保險費率。用人單位屬于二、三類行業的,費率實行浮動。用人單位的初次繳費費率,按行業基準費率確定,以后由統籌地區社會保險經辦機構根據用人單位工傷保險費使用、工傷發生率、職業病危害程度等因素, 1~3 年浮動一次。在行業基準費率的基礎上,可上下各浮動兩檔:上浮第一檔到本行業基準費率的 120% ,上浮第二檔到本行業基準費率的 150% ,下浮第一檔到本行業基準費率的 80% ,下浮第二檔到本行業基準費率的 50% 。費率浮動的具體辦法由各統籌地區勞動保障行政部門會同財政、衛生、安全監管部門制定。
49.工程項目經濟評價包括財務分析和經濟分析,其中財務分析采用的標準和參數是()。
A.市場利率和凈收益
B.社會折現率和凈收益
C.市場利率和凈利潤
D.社會折現率和凈利潤
答案:C
解析:考查財務分析與經濟分析的聯系與區別,常規考查,幾乎每年都考。兩種分析采用的評價標準和參數不同。項目財務分析的主要標準和參數是凈利潤、財務凈現值、市場利率等,而項目經濟分析的主要標準和參數是凈收益、經濟凈現值、社會折現率等。
50.對有營業收入的非經營性項目進行財務分析時,應以營業收入抵補下列支出;①生產經營耗費②償還借款利息③繳納流轉稅④計提折舊和償還借款本金
A.①②③④
B.①③②④
C.③①②④
D.①③④②
答案:B
解析:考查工程項目財務評價-非經營性項目財務分析。收入補償費用的順序應為:補償人工、材料等生產經營耗費、繳納流轉稅、償還借款利息、計提折舊和償還借款本金。
51.施工圖預算審查方法中,審查速度快但審重精度較差的是()
A.標準預算審查法
B.對比審查法
C.分組計算審查法
D.全面審查法
答案:C
解析:考查施工圖預算審查的方法,常規考查。分組計算審查法。是指將相鄰且有一定內在聯系的項目編為一組,審查某個分量,并利用不同量之間的相互關系判斷其他幾個分項工程量的準確性。其優點是可加快工程量審查的速度;缺點是審查的精度較差。

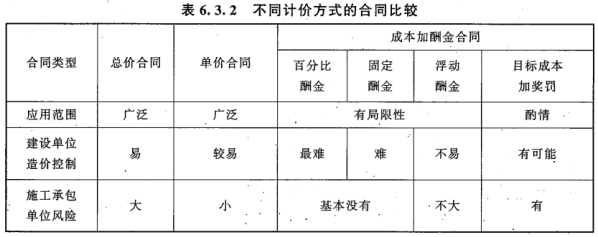

52.下列不同計價方式的合同中,建設單位最難控制工程造價的是()
A.成本加百分比酬金合同
B,單價全同
C.目標成本加獎罰合同
D.總價合同
答案:A
解析:考查合同計價方式,常規考查,13/14/15年考過。
53.關于《標準施工招標文件》中用合同條款的說法,正確的是()。
A.通用合同條款適用于設計和施工同屬于一個承包商的施工招標
B.通用合同條款同時適用于單價合同和總價合同
C.通用合同條款只適用于單價合同
D.通用合同條款只適用于總價合同
答案:B
解析:考查《標準施工招標文件》。首先應排除A。該合同條款適用于總價也適用于單價。
54.根據《標準施工招標文件》合同雙方發生爭議采用爭議評審的,除專用合同條款另有約定外,爭議評組應在()內做出書面評審意見。P316
A.收到爭議評審申請請報告后28天
B.收到被申請人答辯報告后28天
C.爭議調查會結束后14天
D.收到合同雙方報告后14天
答案:C
解析:考查《標準施工招標文件》爭議評審組。除專用合同條款另有約定外,爭議評審組在收到合同雙方報告后的 14 天內,邀請雙方代表和有關人員舉行調查會,向雙方調查爭議細節;必要時爭議評審組可要求雙方進一步提供補充材料。在調查會結束后的 14 天內,爭議評審組應在不受任何干擾的情況下進行獨立、公正的評審,做出書面評審意見,并說明理由。
55.根據《建設項目工程總承包合同(示范文本)》,發包人應在收到承包人按約定提交的最終竣工結算資料的()天內,結清竣工結算款項。P320
A.14
B.15
C.28
D.30
答案:D
解析:考查《建設項目工程總承包合同(示范文本)》竣工結算。發包人應在收到承包人按約定提交的最終竣工結算資料的30 日內,結清竣工結算的款項。
56.根據FIDIC《土木工程施工合同條件》,給指定分包商的付款應從()中開支。P323
A.暫定金額
B.暫估價
C.分包管理費
D.應分攤費用
答案:A
解析:考查FIDIC《土木工程施工合同條件》指定分包。為了不損害承包商的利益,給指定分包商的付款應從暫定金額內開支。
57.某固定資產原價為10000元,預計凈殘值為1000元,預計使用年限為4年,采用年數總和法進行折舊,則第4年的折舊額為()元。P341
A.2250
B.1800
C.1500
D.900
答案:D
解析:考查折舊的計算。
年數總和=1+2+3+4=10年
第4年折舊額=(10000-1000)×1/10=900
58.下列施工成本考核指標中,屬于施工企業對項目成本考核的是()。P346
A.項目施工成本降低率
B.目標總成本降低率
C.施工責任目標成本實際降低率
D.施工計劃成本實際降低率
答案:A
解析:考查成本考核指標,16年考過。
59.其工程施工至2016年12月底,已完工程計劃用2000萬元,擬完工程計劃費用2500萬元,已完工程實際用為1800萬元,則此時該工程的費用績效指數CPI為()。P351
A.0.8
B.0.9
C.1.11
D.1.25
答案:C
解析:考查工程費用的動態監控(贏得值法),常規考查。只要會三個參數,就可以做對該題,不需要記憶誰減去誰,或誰除以誰。
三個參數:
擬完工工程計劃費用(2500)
已完工程計劃費用(2000)
已完工程實際費用(1800)
2000/1800=1.11
60.下列偏差分析方法中,既可分析費用偏差,又可分析進度偏差的是()
A.時標網絡圖和曲線法
B.曲線法和控制圖法
C.排列圖法和時標網絡圖法
D.控制圖法和表格法
答案:A
解析:考查偏差分析的方法。也可用排除法做,控制圖、排列圖都屬于質量控制的方法。所以,選A。當然,也可以直接選A。
