2013年監理工程師案例分析沖刺試題第三套

來源:233網校 2013年5月21日
試題六(20分)

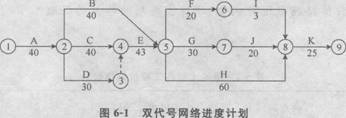

某工程施工合同工期為213 d,施工單位擬定的施工雙代號網絡進度計劃如圖6—1
所示,圖中箭線下方數據為工作持續時間(單位:d)。

在A工作完成時,由于設計變更,項目業主提出了增加L、N兩項工作的要求。l,工
作在D工作之后開始,在H工作開始之前結束;N工作在F工作之后開始,在J工作開
始之前結束,施工單位對I。N兩項工作持續時間的估計值見表6—1。
表6-1 L、N工作持續時間估計值 單位:d

工作名稱

最樂觀的持續時間

最可能的持續時間

最悲觀的持續時間

1。

22

31

34

N

27

30

33

【問題】
1.圖6—1所示的進度計劃能否滿足合同工期的要求?為什么?該計劃中除A、K工作外,
還有哪些工作為關鍵工作?網絡計劃中關鍵工作的總時差和自由時差分別為多少天?
2.根據三時估計法確定L、N工作的持續時問期望值,并判斷哪一個工作的持續時間期
望值更可靠。說明理由。
3.繪制該工程增加L、N工作后的雙代號網絡進度計劃,確定新的計算工期和關鍵線路
(按L、N工作的持續時間期望值確定其持續時間)。
4.為使該工程按原合同工期完工,可以采取哪幾種方法縮短計算工期?
