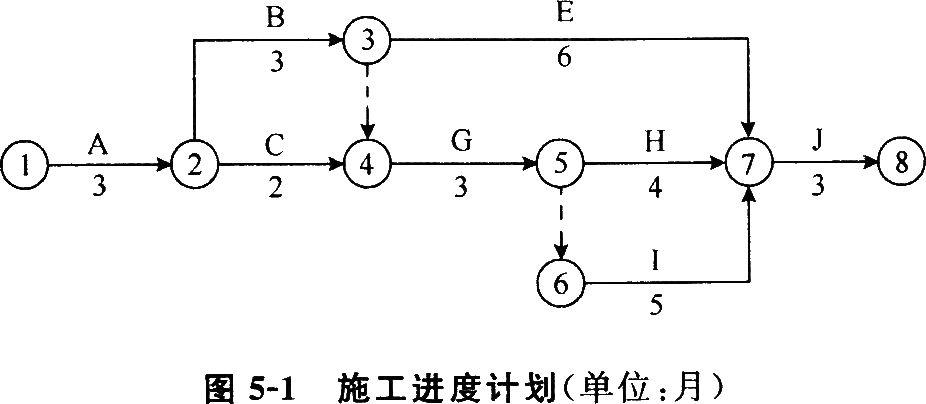

1、某實施監理的建設項目,承包商根據施工承包合同規定,在開工前編制了該項目的施工進度計劃,如圖5-1所示。經項目業主確認后承包商按該計劃實施。

在施工過程中,發生了下列事件。
事件1:施工到第2個月時,業主要求增加一項工作D,工作D持續時間為4個月。工作D安排在工作A完成之后、工作I開始之前。
事件2:由于設計變更導致工作G停工2個月。
事件3:由于不可抗力的暴雨導致工作D拖延1個月。
上述事件發生后,為保證不延長總工期,承包商需通過壓縮工作G的后續工作的持續時間來調整施工進度計劃。根據分析,后續工作的費率是:工作H為2萬元/月,工作I為2.5萬元/月,工作J為3萬元/月。
【問題】
1.該建設項目初始施工進度計劃的關鍵工作有哪些?計劃工期是多少?
2.在該建設項目初始施工進度計劃中,工作C和工作E的總時差分別是多少?
3.繪制增加工作D后的施工進度計劃并計算此時的總工期。
4.工作G、D拖延對總工期的影響分別是多少?說明理由。
5.根據上述情況,提出承包商施工進度計劃調整的最優方案,并說明理由。

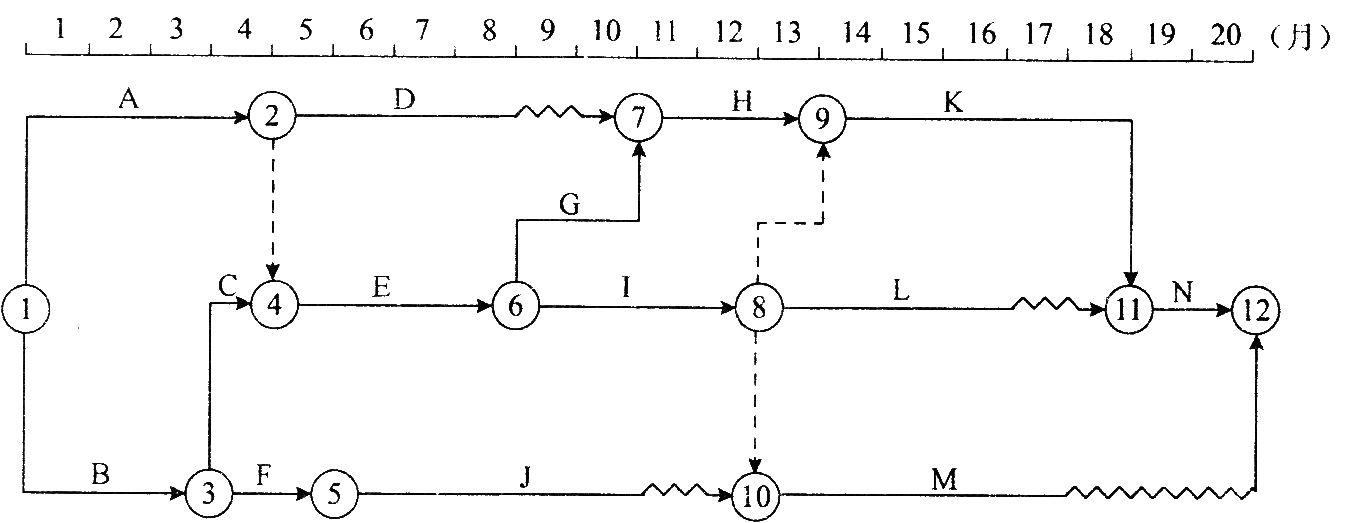

2、某實施監理的工程,建設單位與施工單位按照《建設工程施工合同》(示范文本)簽訂了施工合同,采用可調價施工合同形式。工期為20個月,項目監理機構批準的施工總進度計劃如圖4-1所示,各項工作在其持續時間內均按勻速進展,每月計劃完成投資見表4-1。
表4-1各項工作每月完成的投資(單位:萬元/月)
工作 |
A |
B |
C |
D |
E |
F |
G |
計劃完成投資 |
60 |
70 |
90 |
120 |
60 |
150 |
30 |
圖4-1監理機構批準的施工總進度計劃
施工過程中發生了如下事件。
事件1:建設單位要求調整場地標高,設計單位修改施工圖,致使A工作開始時間推遲1個月,導致施工單位機械閑置和人工窩工損失。
事件2:設計單位修改圖紙使C工作發生工程量變化,增加造價10萬元,施工單位及時調整施工部署,如期完成了C工作。
事件3:D、E工作受A工作的影響,開始時間也推遲了1個月,由于物價上漲原因,6至7月份D、E工作的實際完成投資較計劃完成投資增加了10%。D、E工作均按原持續時間完成,由于施工機械故障,J工作7月份實際完成計劃工程量的80%,J工作持續時間最終延長1個月。
事件4:G、I工作的實施過程中遇到非常惡劣的氣候,導致G工作持續時間延長0.5個月;施工單位采取了趕工措施,使工作能按原持續時間完成,但需增加趕工費0.5萬元。
事件5:1工作為隱蔽工程,在驗收后項目監理機構對質量提出了質疑,并要求對該工程進行了剝離復驗。施工單位以隱蔽工程已經監理工程師驗收為由拒絕復驗。在監理機構的堅持下,對隱蔽工程進行了剝離復驗。復驗結果,工程質量不合格,施工單位進行了整改。
以上事件發生后,施工單位均在規定時間內提出工期順延和費用補償要求。
1至7月份投資情況見表4-2。
表4-2 1至7月份投資情況(單位:萬元)
月份 |
第1個月 |
第2個月 |
第3個月 |
第4個月 |
第5個月 |
第6個月 |
第7個月 |
合計 |
擬完工程計劃投資 |
130 |
130 |
130 |
300 |
330 |
210 |
210 |
1 440 |
已完工程計劃投資 |
|
130 |
130 |
|
|
|
|
|
已完工程實際投資 |
|
130 |
130 |
|
|
|
|
|
【問題】
1.事件1中,施工單位順延工期和補償費用的要求是否成立?說明理由。
2.事件4中,施工單位順延工期和補償費用的要求是否成立?說明理由。
3.事件5中,施工單位和項目監理機構的做法是否妥當?分別說明理由。
4.針對施工過程中發生的事件,項目監理機構批準的工程延期為多少個月?該工程實際工期為多少個月?
5.填寫表4-2中空格處的已完工程計劃投資和已完工程實際投資,并分析第7月末的投資偏差和以投資額表示的進度偏差。
3、某實施監理的工程項目,建設單位、勘察單位、設計單位、工程監理單位及其他與建設工程安全生產有關的單位根據《建設工程安全生產管理條例》分別組成了工程項目安全生產管理機構,并制定了一系列的安全生產措施。工程參建各單位的安全責任列舉如下。
(1)設計單位在編制工程概算時,應當確定建設工程安全作業環境及安全施工措施所需費用。
(2)施工單位在申請領取施工許可證時,應當提供建沒工程有關安全施工措施的資料。
(3)建設單位在拆除工程施工7日前,應將有關資料報送建設工程所在地縣級以上地方人民政府建設行政主管部門或其他有關部門備案。
(4)工程監理單位和監理工程師應當按照法律、法規和工程建設強制性標準實施監理,并對建設工程安全生產承擔主要責任。
(5)施工單位的項目負責人應當由取得相應執業資格的人員擔任,并依法對本單位的安全生產工作全面負責。
(6)建設工程施工前,施工單位項目負責人應當對有關安全施工的技術要求向施工作業班組、作業人員做出詳細說明,并由雙方簽字確認。
(7)施工單位使用的在《特種設備安全監察條例》中規定的施工起重機械,在驗收前應當經總監理工程師檢驗合格。
(8)建設單位應當為施工現場從事危險作業的人員辦理意外傷害保險。
(9)建設行政主管部門將施工現場的監督檢查委托給建設工程監理單位具體實施。
【問題】
1.《建設工程安全生產管理條例》是根據哪些法律制定的?
2.《建設工程安全生產管理條例》規定的建設工程安全生產管理的方針是什么?
3.對全國建設工程安全生產工作實施綜合監督管理的是哪個部門?
4.根據《建設工程安全生產管理條例》的規定來判斷以上列舉的工程參建各單位的安全責任是否妥當,如不妥,請改正。
5.根據《建設工程安全生產管理條例》的規定,如果建設單位要求施工單位壓縮合同約定的工期,那么該如何處理?
4、某實施監理的建設項目,分為二期建設工程,業主與一監理公司簽訂了監理委托合同,委托工作范圍包括一期工程施工階段監理和二期工程設計與施工階段的監理。
總監理工程師在該項目上配備了設計階段監理工程師8人,施工階段監理工程師20人,并分別為設計階段和施工階段制訂了監理規劃。
在某次監理工作例會上,總監理工程師強調了設計階段監理工程師下周的工作重點是審查二期工程的施工圖預算,要求重點審查工程量是否準確、預算單價套用是否正確、各項取費標準是否符合現行規定等內容。
子項目監理工程師小張在一期工程的施工監理中發現承包方未經申報,擅自將催化設備安裝工程分包給某工程公司并進場施工,立即向承包方下達了停工指令,要求承包方上報分包單位資質材料。承包方隨后送來了該分包單位資質證明,小張審查后向承包方簽署了同意該分包單位分包的文件。小張還審核了承包方送來的催化設備安裝工程施工進度的保證措施,并提出了改進建議。承包方抱怨說,由于業主供應的部分材料尚未到場,有些保證措施無法落實,會影響工程進度。小張說:“我負責給你們協調,我去施工現場巡視一下,就去找業主。”
【問題】
1.該項目監理公司應派出幾名總監理工程師?為什么?總監理工程師建立項目監理機構應選擇什么結構形式?總監理工程師分階段制訂監理規劃是否妥當?為什么?
2.監理工程師在審查預算單價套用是否正確時,應注意審查哪幾個方面?
3.根據監理人員的職責分工,指出哪些是小張應履行的職責?哪些不屬于小張履行的職責?不屬于小張履行的職責應由誰履行?
5、某工程監理合同簽訂后,監理單位負責人對該項目監理工作提出以下5點要求:①監理合同簽訂后的30天內應將項目監理機構的組織形式、人員構成及總監理工程師的任命書面通知建設單位;②監理規劃的編制要依據:建設工程的相關法律、法規,項目審批文件、有關建設工程項目的標準、設計文件及技術資料,監理大綱、委托監理合同文件以及施工組織設計;③監理規劃中不需編制有關安全生產監理的內容,但需針對危險性較大的分部分項工程編制監理實施細則;④總監理工程師代表應在第一次工地會議上介紹監理規劃的主要內容,如建設單位未提出意見,該監理規劃經總監理工程師批準后可直接報送建設單位;⑤如建設單位設計方案有重大修改,施工組織設計、方案等發生變化,總監理工程師代表應及時主持修訂監理規劃的內容,并組織修訂相應的監理實施細則。
總監理工程師提出了建立項目監理組織機構的步驟框圖(見圖1-1),并委托總監理工程師代表以下工作:①確定項目監理機構人員崗位職責,主持編制監理規劃;②簽發工程款支付證書,調解建設單位與承包單位的合同爭議。

在編制的項目監理規劃中,要求在監理過程中形成的部分文件檔案資料如下:①監理實施細則;②監理通知單;③分包單位資質材料;④費用索賠報告及審批;⑤質量評估報告。
【問題】
1.指出監理單位負責人所提要求中的不妥之處,寫出正確做法。
2.寫出圖1-1中①至④項工作的正確步驟。
3.指出總監理工程師委托總監理工程師代表工作的不妥之處,寫出正確做法。
4.寫出項目監理規劃中所列監理文件檔案資料在建設單位、監理單位保存的時限要求。
6、某工程,建設單位委托監理單位承擔施工階段的監理任務。
在施工過程中,發生了如下事件。
事件1:專業監理工程師檢查結構受力鋼筋電焊接頭時,發現存在質量問題(見表3-1),隨即向施工單位簽發了“監理工程師通知單”要求整改。施工單位提出,是否整改應視常規批量抽檢結果而定。在專業監理工程師見證下,施工單位選擇有質量問題的鋼筋電焊接頭作為送檢樣品,經施工單位技術負責人負責封樣后,由專業監理工程師送往預先確定的試驗室,經檢測,結果合格。于是,總監理工程師同意施工單位不再對該批電焊接頭整改。在隨后的月度工程款支付申請時,施工單位將該檢測費用列入工程進度款中要求一并支付。
表3-1鋼筋電焊接頭質量問題統計
序號 |
質量問題 |
數量 |
1 |
裂紋 |
8 |
2 |
氣孔 |
20 |
3 |
夾渣 |
54 |
4 |
咬邊 |
104 |
5 |
焊瘤 |
14 |
事件2:專業監理工程師在檢查混凝土試塊強度報告時,發現下部結構有一個檢驗批內的混凝土試塊強度不合格,經法定檢測單位對相應部位實體進行測定,強度未達到設計要求。經設計單位驗算,實體強度不能滿足結構安全的要求。
事件3:對于事件2,相關單位提出了加固處理方案得到參建各方的確認。施工單位為趕工期,采用了未經項目監理機構審批的下部結構加固、上部結構同時施工的方案進行施工。總監理工程師發現后及時簽發了“工程暫停令”,施工單位未執行總監理工程師的指令繼續施工,造成上部結構倒塌,導致現場施工人員1死2傷的安全事故。
【問題】
1.根據表3-1,采用排列圖法列表計算質量問題的累計頻率,并分別指出哪些是主要質量問題、次要質量問題和一般質量問題。
2.指出事件1中施工單位的提法及施工單位與項目監理機構做法的不妥之處,寫出正確做法或說明理由。
3.按《建設工程監理規范I)(GB 50319 2000)的規定,寫出項目監理機構對事件2的處理程序。
4.按《建設工程安全生產管理條例》的規定,分析事件3中監理單位、施工單位的法律責任。
