2014年監理工程師考試《案例分析》命題預測試卷(5)

來源:233網校 2014年4月15日
導讀:
進入全真模擬考場在線測試此套試卷,可查看答案及解析并自動評分 >> 在線做題
本試卷均為案例分析題每題20分,要求分析合理、結論正確;有計算要求的,應簡要寫出計算過程。
1、某實施監理的工程項目,采用以直接費為計算基礎的全費用單價計價,混凝土分項工程的全費用單價為446元/m3,直接費為350元/m3,間接費費率為12%,利潤率為10%,營業稅稅率為3%,城市維護建設稅稅率為7%,教育費附加費率為3%。施工合同約定:工程無預付款;進度款按月結算;工程量以監理工程師計量的結果為準;工程保留金按工程進度款的3%逐月扣留;監理工程師每月簽發進度款的最低限額為25萬元。
施工過程中,應建設單位要求設計單位提出了一項工程變更,施工單位認為該變更使混凝土分項工程量大幅減少,要求對合同中的單價作相應調整。建設單位則認為應按原合同單價執行,雙方意見出現分歧,要求監理單位調整。經調整,各方達成如下共識:若最終減少的混凝土分項工程量超過原先計劃工程量的15%,則該混凝土分項的全部工程量執行新的全費用單價,新的全費用單價的間接費和利潤調整系數分別為1.1和1.2,其余數據不變。該混凝土分項工程的計劃工程量和經專業監理工程師計量的變更后的實際工程量見表4-1。
表4-1混凝土分項工程計劃工程量和實際工程量


月份

1

2

3

4

計劃工程量/m3

500

1 200

1 300

1 300

實際工程量/m3

500

1 200

700

800

【問題】
1.如果建設單位和施工單位未能就工程變更的費用等達成協議,監理單位應如何處理?該項工程款最終結算時應以什么為依據?
2.監理單位在收到爭議調解要求后應如何進行處理?
3.計算新的全費用單價,將計算方法和計算結果填入表4-2相應的空格中。
4.每月的工程應付款是多少?總監理工程師簽發的實際付款金額應是多少?
表4.2單價分析




全費用單價/(元/m3)

序號



費用項目





計算方法



結果

直接費





間接費





利潤





計稅系數





含稅造價






2、某實施監理的市政工程項目,估算總投資4 200萬元,由地方政府投資建設。
(1)建設項目法人決定采用公開招標方式選擇施工總承包單位,并經建設主管部門批準,自行組織招標工作。為加快工程建設進展和保證工程質量,建設項目法人發布的招標公告及招標文件對招標投標工作做出如下安排和要求。
1)2011年3月8日8時至2011年3月12日17時購買招標文件。
2)2011年3月30日14時為投標截止時間。
3)2011年4月1日10時組織開標。
4)各投標單位在提交投標文件時,需按照估算總投資的2%提交投標保證金,計84萬元。
5)所有工程材料均由中標人采購,但鋼材需按建設項目法人指定,采購某鋼鐵公司的產品。
(2)在項目施工接近尾聲時,為盡快發揮建設項目效益,需要增加約200 m的附屬道路工程,投資估算為150萬元,建設項目法人擬對該工程不再進行施工招標,直接委托原中標單位施工。
【問題】
1.該項目是否必須采用公開招標方式,說明理由。
2.本項目應采用何種計價方式?說明理由。
3.建設項目法人對招標投標工作的安排和要求有無不妥?說明理由。

3、某工程項目業主采用《建設工程工程量清單計價規范》規定的計價方法,通過公開招標,確定了中標人。招標投標文件中有關資料如下。
(1)分部分項工程量清單中含有甲、乙兩個分項,工程量分別為4 500 m3和3 200 m3。清單報價中甲項綜合單價為1 240元/m3,乙項綜合單價為985元/m3。
(2)措施項目清單中環境保護、文明施工、安全施工、臨時設施四項費用以分部分項工程量清單計價合計為基數,費率為3.8%。
(3)其他項目清單中包含零星工作費一項,暫定費用為3萬元。
(4)規費以分部分項工程量清單計價合計、措施項目清單計價合計和其他項目清單計價合計之和為基數,規費費率為4%,稅金率為3.41%。
在中標通知書發出以后,招標投標雙方按規定及時簽訂了合同,有關條款如下。
(1)施工工期自2012年3月1日開始,工期4個月。
(2)材料預付款按分部分項工程量清單計價合計的20%計,于開工前7天支付,在最后兩個月平均扣回。
(3)措施費(含規費和稅金)在開工前7天支付50%,其余部分在各月工程款支付時平均支付。
(4)零星工作費于最后一個月按實結算。
(5)當某一分項工程實際工程量比清單工程量增加10%以上時,超出部分的工程量單價調價系數為0.9;當實際工程量比清單工程量減少10%以上時,全部工程量的單價調價系數為1.08。
(6)質量保證金從承包商每月的工程款中按5%的比例扣留。
承包商各月實際完成(經業主確認)的工程量,如表4-1所示。
表4—1各月實際完成的工程量(單位:m3)



月份

分項工程





3



4



5



6

900

1 200

1 100

850

700

1 000

1 100

1 000

施工過程中發生了以下事件。
事件1:5月份由于不可抗力影響,現場材料(乙方供應)損失1萬元;施工機械被損壞,損失1.5萬元。
事件2:實際發生零星工作費用3.5萬元。
【問題】
1.計算材料預付款。
2.計算措施項目清單計價合計和預付措施費金額。
3.列式計算5月份應支付承包商的工程款。
4.列式計算6月份承包商實際完成工程的工程款。
5.承包商在6月份結算前致函發包方,指出施工期間水泥、砂石價格持續上漲,要求調整價格。經雙方協商同意,按調值公式法調整結算價。假定3、4、5三個月承包商應得工程款(含索賠費用)為750萬元,固定要素為0.3,水泥、砂石占可調值部分的比重為10%,調整系數為1.15,其余不變,則6月份工程結算價為多少?(金額單位為萬元,計算結果均保留兩位小數)

4、某施工單位承攬了一項綜合辦公樓的總承包工程,在施工過程中發生了如下事件。
事件1:施工單位與某材料供應商所簽訂的材料供應合同中未明確材料的供應時間。急需材料時,施工單位要求材料供應商馬上將所需材料運抵施工現場,遭到材料供應商的拒絕。兩天后才將材料運到施工現場。
事件2:某設備供應商由于進行設備調試,超過合同約定的期限交付施工單位訂購的設備,恰好此時該設備的價格下降,施工單位按下降后的價格支付給設備供應商,設備供應商要以原價執行,雙方產生爭執。
事件3:施工單位與某施工機械租賃公司簽訂的租賃合同約定的期限已到,施工單位將租賃的機械交還租賃公司并交付租賃費,此時,雙方簽訂的合同終止。
事件4:該施工單位與某分包單位所簽訂的合同中明確規定要降低分包工程的質量,從而減少分包單位的合同價款,為施工單位創造更高的利潤。
【問題】
1.事件1中,材料供應商的做法是否正確?說明理由。
2.根據事件1,你認為合同當事人在約定合同內容時應包括哪些方面的條款?
3.事件2中,施工單位的做法是否正確?說明理由。
4.在事件3中,合同終止的原因是什么?除此之外,還有什么情況可以使合同的權利義務關系終止?
5.事件4中,合同當事人簽訂的合同是否有效?
6.在什么情況下可導致合同無效?

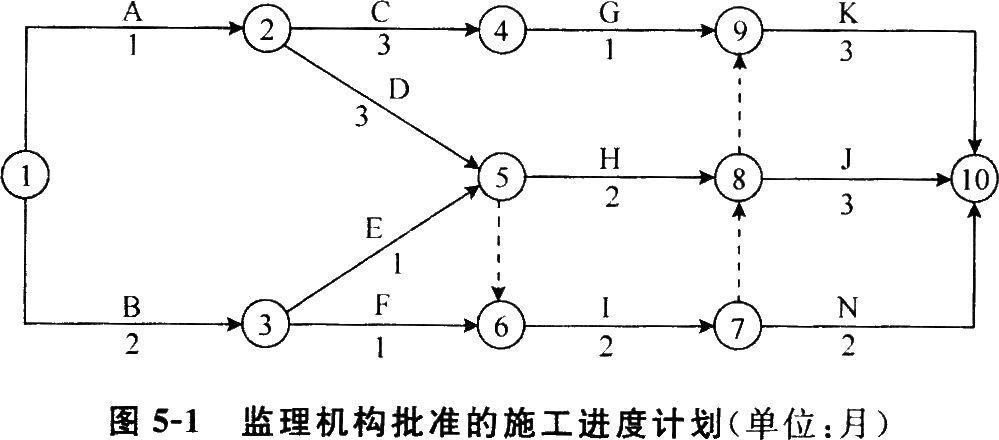

5、某實施監理的工程項目,建設單位與施工單位按照《建設工程施工合同》(示范文本)簽訂了施工合同。合同工期為9個月,合同總價為840萬元。項目監理機構批準的施工進度計劃如圖5-1所示,各項工作均按照最早時間安排且均勻速施工,施工單位的部分報價見表5-1。施工合同中約定:預付款為合同總價的20%,當工程款支付達到合同價的50%時開始扣預付款,3個月內平均扣回;質量保修金為合同價的5%,從第1個月開始,按每月進度款的10%扣留,扣完為止。


表5-1施工單位的部分報價

工作

A

B

C

D

E

F

合同價/萬元

30

54

30

84

300

21

工程于2010年3月1日開工,施工中發生了如下事件。
事件1:建設單位接到政府安全管理部門將于6月份進行現場工程安全施工大檢查的通知后,要求施工單位結合現場安全狀況進行自查,對存在的問題進行整改。施工單位進行了自查整改,并向項目監理機構遞交了整改報告,同時要求建設單位支付為迎接檢查進行整改所發生的費用。
事件2:現場澆筑的混凝土樓板出現了多道裂縫,經有資質的檢測單位檢測分析,認定是商品混凝土的質量問題。對此,施工單位提出,因混凝土廠家是建設單位推薦的,故建設單位負有推薦的責任,應分擔檢測的費用。
事件3:K工作施工中,施工單位以按設計文件建議的施工工藝難以施工為由,向建設單位書面提出了工程變更的請求。
【問題】
1.該施工進度計劃中有幾條關鍵線路?請指出。
2.開工3個月后施工單位每月應獲得的工程款是多少?
3.工程預付款是多少?預付款從何時開始扣回?開工3個月后,總監理工程師每個月簽發的工程款是多少?
4.分別分析事件1和事件2中,施工單位提出的費用要求是否合理?說明理由。
5.事件3中,施工單位提出的變更程序是否妥當?說明理由。


6、
某實施監理的住宅樓是一幢地上6層、地下1層的磚混結構住宅,總建筑面積3 200 ㎡。在現澆頂層一間屋面的混凝土施工過程中出現坍塌事故,坍塌物將與之垂直對應的下面各層預應力空心板砸穿,10名施工人員與4輛手推車、模板及支架、混凝土一起落入地下室,造成2人死亡、3人重傷、經濟損失達26萬元人民幣的事故。從施工事故現場調查得知,屋面現澆混凝土模板采用300 mmX 1 200 mmX 55 mm和300 mm×1 500 mmX 55 mm定型鋼模,分三段支撐在乎放的50 mmX 100 mm方木龍骨上,龍骨下為間距800 mm均勻支撐的4根直徑100 mm圓木立桿,這4根圓木立桿順向支撐在作為第6層樓面的3塊獨立的預應力空心板上,并且這些預應力空心板的板縫用混凝土澆筑僅4天,其下面也沒有任何支撐措施,從而造成這些預應力空心板超載。施工單位未對模板支撐系統進行計算也無施工方案,監理方也未提出異議,便允許施工單位進行施工。出事故時監理人員未在場。
【問題】
1.對于本次事故,可以認定為幾級重大事故?依據是什么?
2.監理單位在這起事故中是否應該承擔責任?說明理由。
3.針對類似模板工程,通常采取什么樣的處理方式?


相關閱讀
