本試卷均為案例分析題每題20分,要求分析合理、結論正確;有計算要求的,應簡要寫出計算過程。
1、某穿堤建筑物施工招標,A、B、C、D四個投標人參加投標。招標投標及合同執行過程中發生了如下事件。
事件1:經資格預審委員會審核,本工程監理單位下屬的具有獨立法人資格的D投標人沒能通過資格審查。A、B、C三個投標人購買了招標文件,并在規定的投標截止時間前遞交了投標文件。
事件2:評標委員會評標報告對C投標人的投標報價有如下評估。C投標人的工程量清單“土方開挖(土質級別Ⅱ級,運距50 m)”項目中,工程量2萬/m3與單價500元/m3的乘積與合價10萬元不符。工程量無錯誤,故應進行修正。
事件3:招標人確定B投標人為中標人,按照《堤防和疏浚工程施工合同》(示范文本)簽訂了施工承包合同。合同約定:合同價500萬元,預付款為合同價的10%,保留金按當月工程進度款5%的比例扣留。施工期第1個月,經監理單位確認的月進度款為100萬元。
事件4:根據地方政府美化城市的要求,設計單位修改了建筑設計。修改后的施工圖紙未能按時提交,承包人據此給出了有關索賠要求。
【問題】
1.事件1中,指出招標人拒絕投標人D參加該項目施工投標是否合理,并簡述理由。
2.事件2中,根據《工程建設項目施工招標投標辦法》(國家計委令第30號)的規定,簡要說明C投標人報價修正的方法并給出修正報價。
3.事件3中,計算預付款、第1個月的保留金扣留和應得付款。
4.事件4中,指出承包人提出索賠的要求是否合理并簡述理由。

2、某城市建設項目,建設單位委托監理單位承擔施工階段的監理任務,并通過公開招標選定甲施工單位作為施工總承包單位,工程實施中發生了下列事件。
事件1:樁基工程開始后,專業監理工程師發現甲施工單位未經建設單位同意將樁基工程分包給乙施工單位,為此,項目監理機構要求暫停樁基施工。征得建設單位同意分包后,甲施工單位將乙施工單位的相關材料報項目監理機構審查,經審查,乙施工單位的資質條件符合要求,可進行樁基施工。
事件2:樁基施工過程中,出現斷樁事故,經調查分析,此次斷樁事故是因為乙施工單位搶進度,擅自改變施工方案引起。對此,原設計單位提供的事故處理方案為:斷樁清除,原單位重新施工。乙施工單位按處理方案實施。
事件3:為進一步加強施工過程的質量控制,總監理工程師代表指派專業監理工程師對原監理實施細則中的質量控制措施進行修改,修改后的監理實施細則經總監理工程師代表審查批準后實施。
事件4:工程進入竣工驗收階段,建設單位發文要求監理單位和甲施工單位各自邀請城建檔案管理部門進行工程檔案驗收并直接辦理移交事宜,同時要求監理單位對施工單位的工程檔案質量進行檢查。甲施工單位收到建設單位發文后將文件轉發給乙施工單位。
事件5:項目監理機構在檢查甲施工單位的工程檔案時發現缺少乙施工單位的工程檔案,甲施工單位的解釋是:按建設單位要求,乙施工單位自行辦理了工程檔案的驗收及移交。在檢查乙施工單位的工程檔案時發現缺少斷樁處理的相關資料,乙施工單位的解釋是,斷樁清除后原單位重新施工,不需列入這部分資料。
【問題】
1.事件1中,項目監理機構對乙施工單位資格審查的程序和內容是什么?
2.項目監理機構應如何處理事件2的斷樁事故?
3.事件3中,總監理工程師代表的做法是否正確?說明理由。
4.指出事件4中建設單位做法的不妥之處,寫出正確做法。
5.分別說明事件5中甲施工單位和乙施工單位解釋的不妥之處。對甲施工單位和乙施工單位在工程檔案管理中存在的問題,項目監理機構應如何處理?

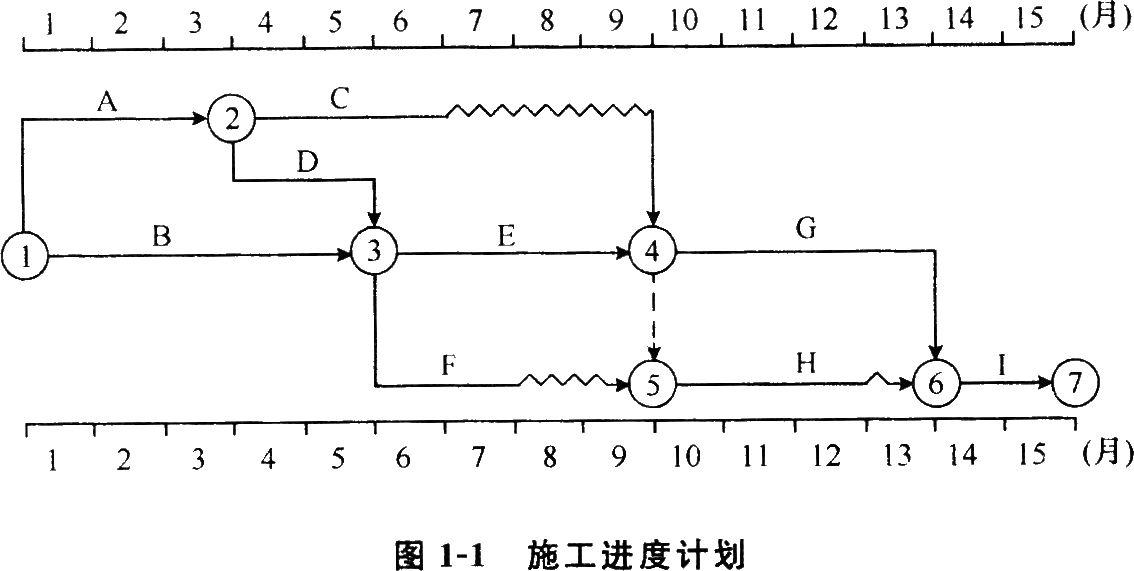

3、某實施監理的工程,合同工期15個月,總監理工程師批準的施工進度計劃如圖1-1所示。

工程實施過程中發生了下列事件。
事件1:項目監理機構對A工作進行驗收時發現質量問題,要求施工單位返工整改。
事件2:在第5個月初到第8個月末的施工過程中,由于建設單位提出工程變更,使施工進度受到較大影響。截至第8個月末,未完工作尚需作業時間見表1-1。施工單位按索賠程序向項目監理機構提出了工程延期的要求。
事件3:建設單位要求本工程仍按原合同工期完成,施工單位需要調整施工進度計劃,加快后續工程進度。經分析得到的各工作有關數據見表1-1。
表1-1相關數據

工作名稱

C

E

F

G

H

I

尚需作業時間/月

1

3

1

4

3

2

可縮短的持續時間/月

0.5

1.5

0.5

2

1.5

1

縮短持續時間所增加的費用/(萬元/月)

28

18

30

26

10

14

【問題】
1.該工程施工進度計劃中關鍵工作和非關鍵工作分別有哪些?C和F工作的總時差和自由時差分別為多少?
2.事件1中,對于A工作出現的質量問題,寫出項目監理機構的處理程序。
3.事件2中,逐項分析第8個月末C、E、F工作的拖后時間及對工期和后續工作的影響程度,并說明理由。
4.針對事件2,項目監理機構應批準的工程延期時間為多少?說明理由。
5.針對事件3,施工單位加快施工進度而采取的最佳調整方案是什么?相應增加的費用為多少?

4、某實施監理的工程,建設單位分別與甲、乙施工單位簽訂了土建工程施工合同和設備安裝工程施工合同,與丙單位簽訂了設備采購合同。工程實施過程中發生了下列事件。
事件1:甲施工單位按照施工合同約定的時間向項目監理機構提交了“工程開工報審表”,總監理工程師在審批施工組織設計文件后,組織專業監理工程師到現場檢查時發現,施工機具已進場準備就位;施工測量人員正在進行測量控制樁和控制線的測設;拆遷工作正在進行,不會影響工程進度。為此,總監理工程師簽署了同意開工的意見,并報告了建設單位。
事件2:專業監理工程師巡視時發現,甲施工單位現場施工人員準備將一種新型建筑材料用于工程。經詢問,甲施工單位認為該新型建筑材料性能好、價格便宜,對工程質量有保證。項目監理機構要求其提供該新型建筑材料的有關資料,甲施工單位僅提供了使用說明書。
事件3:項目監理機構檢查甲施工單位的某分項工程質量時,發現試驗檢測數據異常,便再次對甲施工單位試驗室的資質等級及其試驗范圍、本工程試驗項目及要求等內容進行了全面考核。
事件4:為了解設備性能、有效控制設備制造質量,項目監理機構指令乙施工單位指派專人進駐丙單位,與專業監理工程師共同對丙單位的設備制造過程進行質量控制。
事件5:工程竣工驗收時,建設單位要求甲施工單位統一匯總甲、乙施工單位的工程檔案后提交項目監理機構,由項目監理機構組織工程檔案驗收。
【問題】
1.事件1中,總監理工程師簽署同意開工的意見是否妥當?說明理由。
2.寫出項目監理機構處理事件2的程序。
3.事件3中,項目監理機構還應從哪些方面考核甲施工單位的試驗室?
4.事件4中,項目監理機構指令乙施工單位派專人進駐丙單位的做法是否正確?說明理由。
5.指出事件5中建設單位要求的不妥之處,說明理由。

5、某工程,施工單位向項目監理機構提交了項目施工總進度計劃(見圖5-1)和各分部工程的施工進度計劃。項目監理機構建立了各分部工程的持續時間延長的風險等級劃分(見圖5-2)和風險分析表(見表5-1),要求施工單位對風險等級在“大”和“很大”范圍內的分部工程均要制定相應的風險預防措施。

表5-1風險分析表

分部工程名稱

A

B

C

D

E

F

G

H

持續時間預計延長值/月

0.5

1

0.5

1

1

1

1

0.5

持續時間延長的可能性/(%)

10

8

3

20

2

12

18

4

持續時間延長后的損失量/萬元

5

110

25

120

150

40

30

50

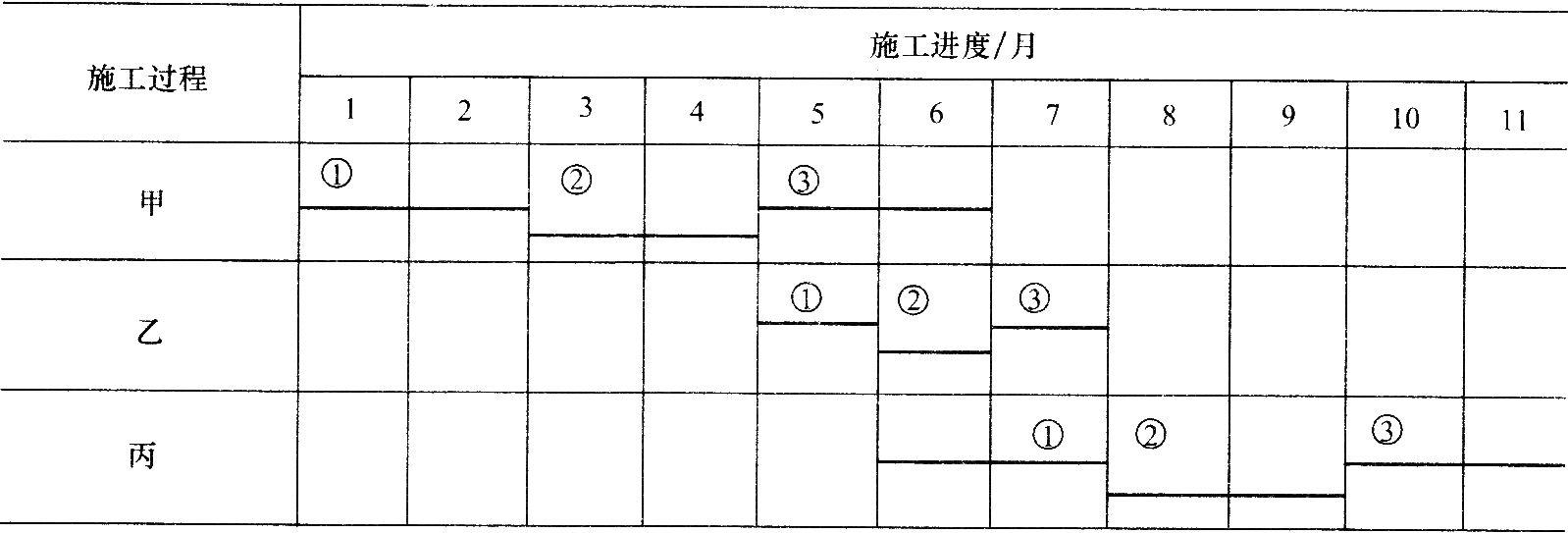

施工單位為了保證工期,決定對B分部工程施工進度計劃橫道圖(見圖5-3)進行調整,組織加快的成倍節拍流水施工。

圖5-3 B分部工程施工進度計劃橫道圖
【問題】

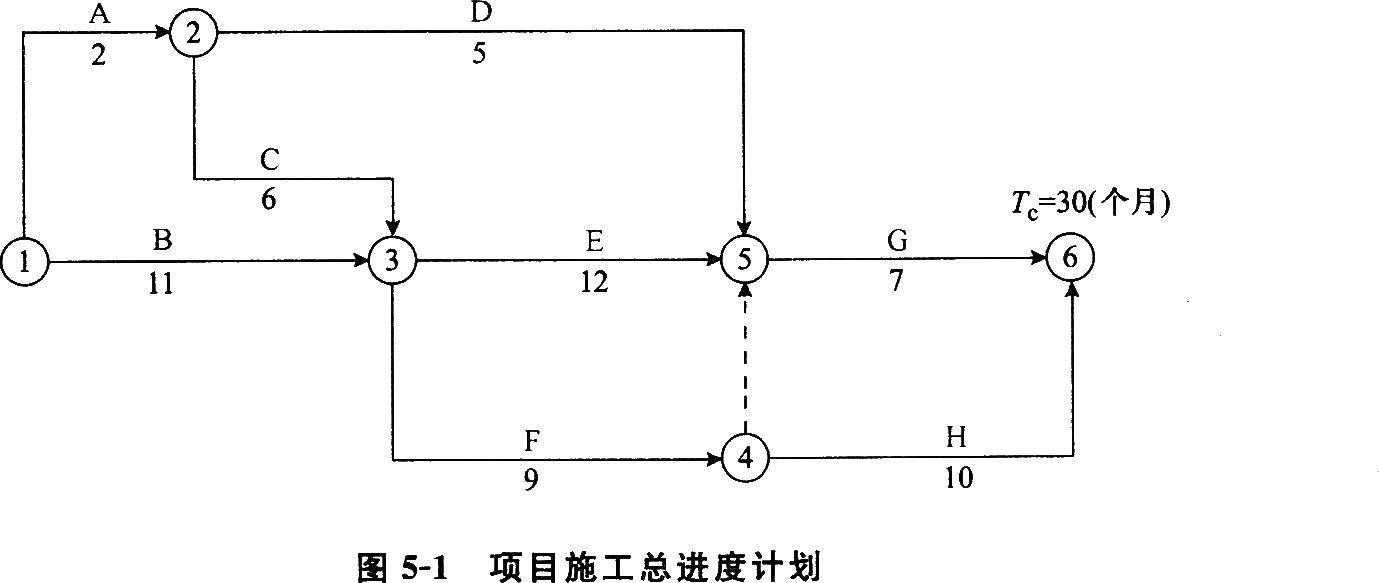

1.找出項目施工總進度計劃(見圖5-1)的關鍵線路。
2.風險等級為“大”和“很大”的分部工程有哪些?
3.如果只有風險等級為“大”和“很大”的風險事件同時發生,此時的工期為多少個月(寫出或在圖上標明計算過程)?關鍵線路上有哪些分部工程?
4.B分部工程組織加快的成倍節拍流水施工后,流水步距為多少個月?各施工過程應分別安排幾個工作隊?B分部工程的流水施工工期為多少個月?繪制B分部工程調整后的流水施工進度計劃橫道圖。
5.對圖5-3項目施工總進度計劃而言,B分部工程組織加快的成倍節拍流水施工后,該項目工期為多少個月?可縮短工期多少個月?

6、某實施監理的工程項目,經有關部門批準采取公開招標的方式確定了中標單位并簽訂合同。
該工程合同條款中部分規定如下。
(1)由于設計未完成,承包范圍內待實施的工程雖然性質明確,但工程量還難以確定,雙方商定擬采用總價合同形式簽訂施工合同,以減少雙方的風險。
(2)施工單位按建設單位代表批準的施工組織設計(或施工方案)組織施工,施工單位不承擔因此引起的工期延誤和費用增加的責任。
(3)建設單位向施工單位提供場地的工程地質和地下主要管網線路資料,供施工單位參考便用。
(4)施工單位不能將工程轉包,但允許分包,也允許分包單位將分包的工程再次分包給其他施工單位。
在施工招標文件中,按工期定額計算,該工程工期為573天。但在施工合同中,雙方約定開工日期為2009年12月15日,竣工日期為2011年7月25日,日歷天數為586天。
在工程實際實施過程中,出現了下列情況:
工程進行到第6個月時,國務院有關部門發出通知,指令壓縮國家基建投資,要求某些建設項目暫停施工。該工程項目屬于指令停工下馬項目,因此,業主向承包商提出暫時中止合同實施的通知。承包商按要求暫停施工。
復工后在工程后期,工地遭遇當地百年罕見的臺風的襲擊,工程被迫暫停施工,部分已完工程受損,現場場地遭到破壞,最終使工期拖延了2個月。
【問題】
1.該工程合同條款中約定采用的總價合同形式是否恰當?并說明理由。
2.該合同條款中存在哪些不妥之處?指正并說明理由。
3.本工程的合同工期應為多少天?說明理由。
4.對國務院指令暫時停工怎么處理?對不可抗力的暫時停工怎么處理?
