3、某實施監理的工程,施工單位按招標文件中提供的工程量清單做出報價(見表4-1)。施工合同約定如下。
(1)工程預付款為合同總價的20%,從工程進度款累計總額達到合同總價10%的月份開始,按當月工程進度款的30%扣回,扣完為止。
(2)施工過程中發生的設計變更,采用以直接費為計算基礎的全費用綜合單價計價,間接費費率10%,利潤率5%,計稅系數3.41%。
表4-1 工程量清單報價
工作 |
估計工程量/m3 |
全費用綜合單價/(元/m3) |
合計/萬元 |
A |
3000 |
300 |
90 |
B |
1250 |
200 |
25 |
C |
4000 |
500 |
200 |
D |
4000 |
600 |
240 |
E |
3800 |
1000 |
380 |
F |
8000 |
400 |
320 |
G |
5000 |
200 |
100 |
H |
3000 |
800 |
240 |
I |
2000 |
700 |
140 |

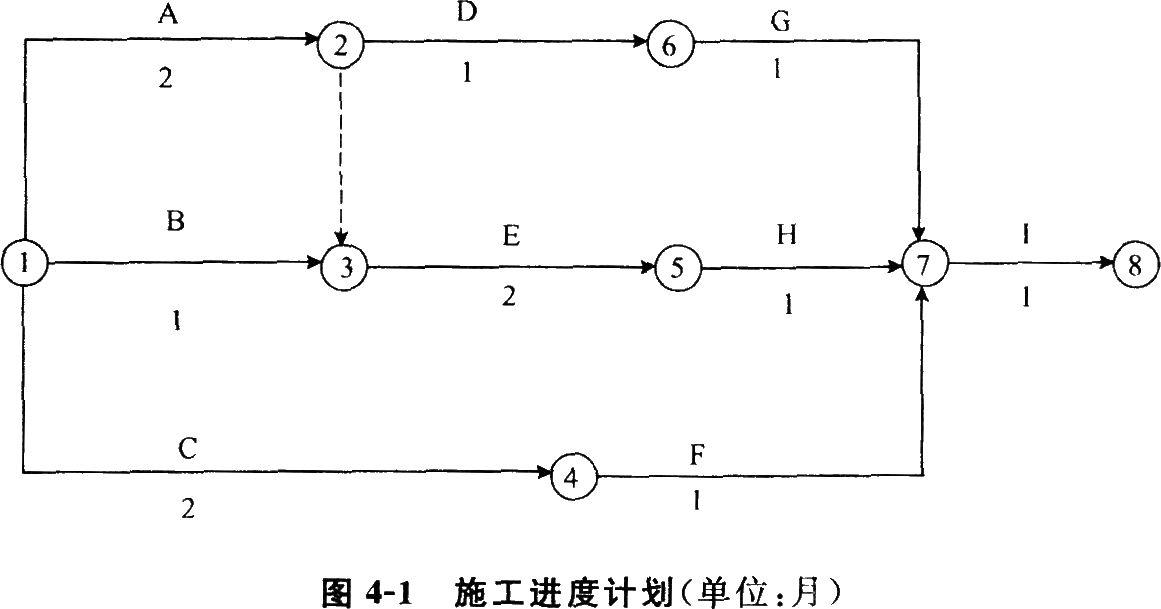

經項目監理機構批準的施工進度計劃如圖4-1所示。
施工開始后遇到季節性的陣雨,施工單位對已完工程采取了保護措施并發生了保護措施費;為了確保工程安全,施工單位提高了安全防護等級,發生了防護措施費。施工單位提出,上述兩項費用應由建設單位另行支付。
施工至第2個月末,建設單位要求進行設計變更,該變更增加了一新的分項工程N,根據工藝要求,N在E結束以后開始,在H開始前完成,持續時間1個月,N工作的直接費為400元/m3,工程量為3000m3。
【問題】
1.施工單位提出發生的保護措施費和防護措施費由建設單位另行支付是否合理?說明理由。
2.新增分項工程N的全費用綜合單價及工程變更后增加的款額是多少?(計算結果保留兩位小數)
3.該工程合同總價是多少?增加N工作后的工程造價是多少?
4.若該工程的各項工作均按最早開始時間安排,各工作均勻速完成,且各工作實際工程量與估計工程量無差異,在表4-2中填入H、I、N三項工作分月工程進度款。
5.該工程預付款是多少?第1個月至第4個月每月結算款各為多少?
表4-2 分月工程進度款(單位:萬元)
工作名稱 |
第1個月 |
第2個月 |
第3個月 |
第4個月 |
第5個月 |
第6個月 |
第7個月 |
合計 |
A |
45 |
45 |
|
|
|
|
|
90 |
B |
25 |
|
|
|
|
|
|
25 |
C |
100 |
100 |
|
|
|
|
|
200 |
D |
|
|
240 |
|
|
|
|
240 |
E |
|
|
190 |
190 |
|
|
|
380 |
F |
|
|
320 |
|
|
|
|
320 |
G |
|
|
|
100 |
|
|
|
100 |
H |
|
|
|
|
|
|
|
|
I |
|
|
|
|
|
|
|
|
N |
|
|
|
|
|
|
|
|
合計 |
170 |
145 |
750 |
290 |
|
|
|
|
