問題:

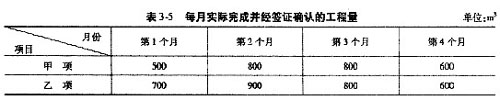

1.計算預付款是多少?
2.計算每月工程量價款、工程師應簽證的工程款,實際簽發的付款賃證金額各是多少?
標準答案:
應簽證的工程款為:20.2×1.2×(1-5%)=23.028(萬元)。
由于合同規定工程師簽發的最底金額為25萬元,故本月工程師不予簽發付款憑證。
(2)第二個月,工程量價款為:800×180+900×160=28.8(萬元);
應簽證的工程款為:28.8×1.2×0.95=32.832(萬元);
本月工程師實際簽發的付款憑證金額為:23.028+32.832=55.86(萬元)。
(3)第三個月,工程量價款為:800×180+800×160=27.2(萬元);
應簽證的工程款為:27.2×1.2×0.95=31.008(萬元);
應扣預付款為:18.52×50%=9.26(萬元);
應付款為:31.008-9.26=21.748(萬元)。
因本月應付款金額小于25萬元,故工程師不予簽發付款憑證。
(4)第四個月,A項工程累計完成工程量為2700m3,比原估算工程量2300m3超出400m3,已超過估算工程量的10%,超出部分其單位應進行調整。則:
超過估算工程量10%的工程量為:2700-2300×(1+10%)=170(m3);
這部分工程量單價應調整為:180×0.9=162(元/m3)。
A項工程工程量價款為:(600-170)×180+170×162=10.494(萬元);
B項工程累計完成工程量為3000m3,比原估價工程量3200m3減少200m3,不超過估算工程量,其單價不予進行調整。
B項工程工程量價款為:600×160=9.6(萬元);
本月完成A、B兩項工程量價款合計為:10.494+9.6=20.094(萬元);
應簽證的工程款為:20.094×1.2×0.95=22.907(萬元);
本月工程師實際簽發的付款憑證金額為:21.748+22.907-18.52×50%=35.395(萬元)。
