>>>2012年監理工程師《監理案例分析》參考答案">

公交车短裙挺进太深了h女友,国产亚洲精品久久777777,亚洲成色www久久网站夜月,日韩人妻无码精品一区二区三区

您現在的位置:233網校>監理工程師>建設工程監理案例分析>建設工程監理案例分析歷年真題

2012年監理工程師《案例分析》考試真題(文字版)

來源:233網校 2013年5月23日

試題六(20分)

某實施監理的工程,建設單位與施工單位按照《建設工程施工合同(示范文本)》簽訂了施工合同,合同約定:
(1)合同工期為130 d;因施工單位原因造成工期延誤的,違約賠償金為5 000 X,/d。
(2)按《建筑安裝工程費用項目組成》(建標[-2003]206號)規定,以直接費為計算基礎的工料單價法進行計價,間接費率為15%,利潤率為5%,綜合計稅系數為3.41%。
(3)部分工料機單價如下:人工費60元/工日,窩工補償30元/工日;挖掘機租賃費900元/d;自有塔吊設備使用費l 200元/臺班,閑置補償費800元/臺班。
工程實施過程中發生以下事件。

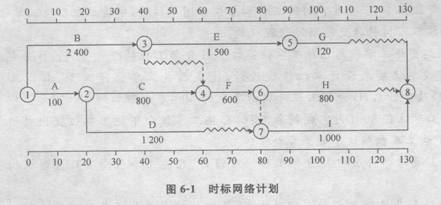

事件1:開工前,施工單位編制的時標網絡計劃如圖6—1所示(時間單位:d;箭線下方數字為工作的計劃消耗工日),各項工作均勻速進展。
項目監理機構審核施工單位提交的時標網絡計劃時發現:工作C、F和I需使用一臺挖掘機,工作E和H需單獨使用塔吊設備,而施工單位僅有一臺塔吊設備,于是向施工單位提出調整工作進度安排的建議。

事件2:項目監理機構對施工單位調整后的計劃安排進行風險分析,認為因施工單位原因4吏:r-作C持續時間延長5 d的概率是l5%,使工作D持續時間延長l2 d的概率是20%,使工作G持續時間延長lo d的概率是5%。工作持續時間的延長會導致機械閑置和人員窩工。
事件3:建設單位要求對工作E進行設計變更,該變更使工作E的持續時間延長5 d,增加用工150工日、塔吊設備5臺班、材料費18 000元、相應的措施費7 000元。施工單位向項目監理機構提出變更工程價款和延長工期的要求。
事件4:由于工作E的設計變更,使工作G、H進場的施工人員不能按期施工,施工單位向項目監理機構提出相應的窩工補償要求。
【問題】
1.事件1中,應如何調整工作進度安排?調整后的總工期是多少?
2.事件2中,直接導致總工期延誤5 d的風險事件有哪些?說明理由。僅考慮直接導致總工期延誤的風險事件,施工單位的風險量(以費用形式表示)是多少?
3.事件3中,項目監理機構應批準的變更價款和工期補償分別是多少?說明理由。
4.事件4中,項目監理機構應批準的窩工補償是多少?說明理由。

相關閱讀
主站蜘蛛池模板: 邹城市| 巴东县| 上饶县| 额济纳旗| 青铜峡市| 九台市| 彰化市| 平原县| 宁城县| 收藏| 蛟河市| 阿拉善左旗| 牙克石市| 龙海市| 枣强县| 徐州市| 凉山| 临桂县| 嵊州市| 昌都县| 湘潭市| 盘锦市| 黑龙江省| 饶平县| 襄城县| 宽城| 义马市| 桦甸市| 衡水市| 无棣县| 怀来县| 保德县| 南开区| 冕宁县| 南昌县| 偏关县| 仪陇县| 逊克县| 商南县| 蛟河市| 盐亭县|
登錄

新用戶注冊領取課程禮包

立即注冊
返回頂部
