>">

公交车短裙挺进太深了h女友,国产亚洲精品久久777777,亚洲成色www久久网站夜月,日韩人妻无码精品一区二区三区

您現在的位置:233網校>監理工程師>建設工程合同管理>建設工程合同管理歷年真題

233網校2016年監理《合同管理》真題命中知識點

來源:233網校 2016年7月28日
導讀: 2017年監理工程師全新考點解析,鎖定90%核心考點一次通關,點擊查看>>

233網校2016年監理《合同管理》真題命中知識點

熱點關注:2017年監理工程師考試報名時間預計 2016年監理工程師成績查詢時間及入口

點擊查看>>歷年監理工程師真題

一、單項選擇題(共50題,每題1分。每題的備選項中,只有1個最符合題意)

1、市場經濟主要是依據( )規范當事人的交易行為。

A.行政手段
  B.合同
  C.誠信
  D.道德
  解析:見教材P1。在市場經濟條件下,由于主要是依據合同來規范當事人的交易行為,合同的內容將成為實施建設工程行為的主要依據。
  答案:B。
  233網校2016年監理《合同管理》真題命中知識點

2、根據《民法通則》,自然人作為合同法律關系主體必須具備的條件是( )。

A.取得相應的執業資格證書
  B.有依法成立的公司
  C.具有中華人民共和國國籍
  D.具備相應的民事權利能力和民事行為能力
  解析:見教材P5。自然人是指基于出生而成為民事法律關系主體的有生命的人。作為合同法律關系主體的自然人必須具備相應的民事權利能力和民事行為能力。
  答案:D。

3、下列合同中,合同法律關系客體屬于物的是( )。

A.借款合同
  B.勘察合同
  C.施工合同
  D.技術轉讓合同
  解析:見教材P6。法律意義上的物是指可為人們控制并具有經濟價值的生產資料和消費資料,可以分為動產和不動產、流通物與限制流通物、特定物與種類物等。貨幣作為一般等價物也是法律意義上的物,可以作為合同法律關系的客體,如借款合同等。
  答案:A。
  233網校2016年監理《合同管理》真題命中知識點

4、下列引起合同法律關系產生、變更與消滅的法律事實中,屬于“行為”的是( )。

A.因國際禁運解除進口設備運輸合同
  B.因戰爭導致在建工程合同工期延長
  C.因建設意圖改變,建設單位和施工單位協商變更工程承包范圍
  D.因工程所在地山體滑坡,建設單位和施工單位協商解除合同
  解析:見教材P7。法律事實包括行為和事件。行為是指法律關系主體有意識的活動,能夠引起法律關系發生變更和消滅的行為,包括作為和不作為兩種表現形式。事件是指不以合同法律關系主體的主觀意志為轉移發生的,能夠引起合同法律關系產生、變更、消滅的客觀現象。
  答案:C。
  233網校2016年監理《合同管理》真題命中知識點

5、施工企業法定代表人授權項目經理進行工程項目投標,中標后形成的合同義務由( )承擔。

A.施工企業法定代表人
  B.擬派項目經理
  C.施工項目部
  D.施工企業
  解析:見教材P8。在工程建設中涉及的代理主要是委托代理,如項目經理作為施工企業的代理人、總監理工程師作為監理單位的代理人等,當然,授權行為是由單位的法定代表人代表單位完成的。
  答案:D。

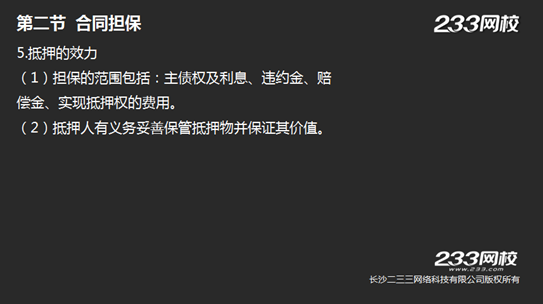

6、公司甲以其自有辦公樓作為抵押物為公司乙向銀行申請貸款提供抵押擔保,并在登記機關辦理了抵押登記,該擔保法律關系中,抵押人為( )。

A.公司甲
  B.公司乙
  C.銀行
  D.登記機關
  解析:見教材P11。抵押是指債務人或者第三人向債權人以不轉移占有的方式提供一定的財產作為抵押物,用以擔保債務履行的擔保方式。其中債務人或者第三人稱為抵押人,債權人稱為抵押權人,提供擔保的財產為抵押物。
  答案:A。
  233網校2016年監理《合同管理》真題命中知識點

7、某施工招標項目投標截止日為4月30日,評標時間為5個工作日,招標人發出中標通知書的時間為5月15日,招標人與中標人簽訂的合同時間為6月14日,則該項目施工投標保證的有效期截止時間為( )。

A.4月30日
  B.5月5日
  C.5月15日
  D.6月14日
  解析:見教材P32。投標有效期是對招標人和投標人均有約束力的時間期限,從投標截止日期開始起算,招標人應在有效期內完成評標、定標、簽訂合同的全部工作。
  答案:D。
  233網校2016年監理《合同管理》真題命中知識點

8、某工程投保了建設工程一切險,在施工期間現場發生下列事件造成損失,保險人負責賠償的事件是( )。

A.大雨造成現場檔案資料損毀
  B.雷電擊毀現場施工用配電柜
  C.設計錯誤導致部分工程拆除重建
  D.施工機械過度磨損需要停工檢修
  解析:見教材P10。投保建設工程一切險后,保險人對下列原因造成的損失和費用負責賠償:(1)自然事件,指地震、海嘯、雷電、颶風、臺風、龍卷風、風暴、暴雨、洪水、水災、凍災、冰雹、地崩、山崩、雪崩、火山爆發、地面下陷下沉及其他人力不可抗拒的破壞力強大的自然現象;(2)意外事故,指不可預料的以及被保險人無法控制并造成物質損失或人身傷亡的突發性事件,包括火災和爆炸。
  答案:B。
  233網校2016年監理《合同管理》真題命中知識點

9、編制施工招標項目的資格預審文件和招標文件時,必須不加修改地引用《標準施工招標資格預審文件》和《標準施工招標文件》中的( )。

A.申請人須知前附表
  B.資格審查辦法
  C.投標人須知前附表
  D.資格預審公告
  解析:見教材P21。在9部委聯合頒發的56號令中明確要求,行業標準施工招標文件和試點項目招標人編制的施工招標資格預審文件、施工招標文件,應不加修改地引用《標準施工招標資格預審文件》中的“申請人須知”(申請人須知前附表除外)、“資格審查辦法”(資格審查辦法前附表除外),以及《標準施工招標文件》中的“投標人須知”(投標人須知前附表和其他附表除外)、“評標辦法”(評標辦法前附表除外)、“通用合同條款”。《標準文件》中的其他內容,供招標人參考。
  答案:B。

10、根據《招標投標法實施條例》,招標人可以采用兩階段招標的項目是( )。

A.建設規模100萬m2以上,建設周期3年以上的項目
  B.項目初步設計已完成且施工圖設計尚未完成的項目
  C.技術復雜或者無法精確擬定技術規范的項目
  D.構成內容多且專業性強的大型項目
  解析:見教材P29。“對技術復雜或者無法精確擬定技術規格的項目,招標人可以分兩階段進行招標”。兩階段招標可以采用公開招標,也可以采用邀請招標。
  答案:C。
  233網校2016年監理《合同管理》真題命中知識點

11、招標項目設有標底的,標底應當在( )時公布。

A.公布招標公告
  B.發售招標文件
  C.開標
  D.評標

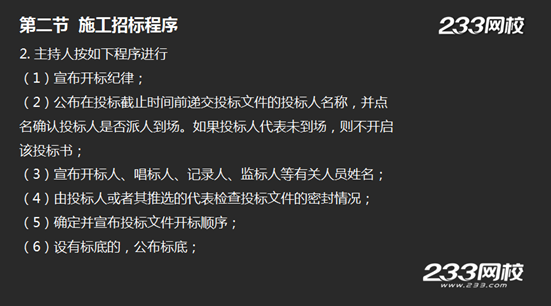

  解析:見教材P33。招標人應當按照招標文件規定的時間、地點開標。主持開標程序的第(7)條,設有標底的,公布標底。
  答案:C。
  233網校2016年監理《合同管理》真題命中知識點

12、某招標項目,招標人在原定投標截止之日前10天發出最后一份書面答疑文件,則此時投標截止時間至少延長( )天。

A.5
  B.10
  C.15
  D.20

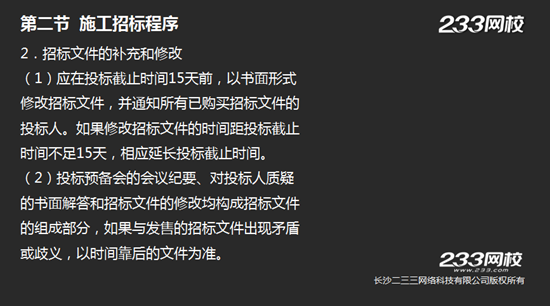

解析:見教材P32。如果招標人發現招標文件中的錯誤,或要對招標文件中的部分內容進行修改,應在投標截止時間15天前,以書面形式修改招標文件,并通知所有已購買招標文件的投標人。如果修改招標文件的時間距投標截止時間不足15天,相應延長投標截止時間。

答案:A。
  233網校2016年監理《合同管理》真題命中知識點

13、關于延長投標有效期的說法,錯誤的是( )。

A.需要延長投標有效期時,招標人應以書面形式通知所有投標人
  B.投標人同意延長投標有效期,其投標保證金的有效期相應延長
  C.投標人可以拒絕延長投標有效期,但會失去參與投標競爭的資格
  D.投標人拒絕延長投標有效期的,無權收回投標保證金

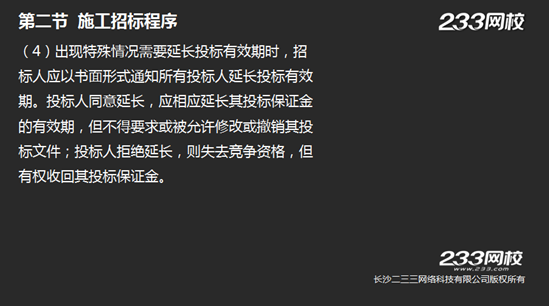

  解析:見教材P33。出現特殊情況需要延長投標有效期時,招標人應以書面形式通知所有投標人延長投標有效期。投標人同意延長,應相應延長其投標保證金的有效期,但不得要求或被允許修改或撤銷其投標文件;投標人拒絕延長,則失去競爭資格,但有權收回其投標保證金。
  答案:D。
  233網校2016年監理《合同管理》真題命中知識點

14、根據《招標投標法》,投標人可以在( )期間撤回標書并收回投標保證金。

A.收到中標通知書至簽訂合同
  B.評標結束至確定中標人
  C.開標至評標結束
  D.提交標書至投標截止時間

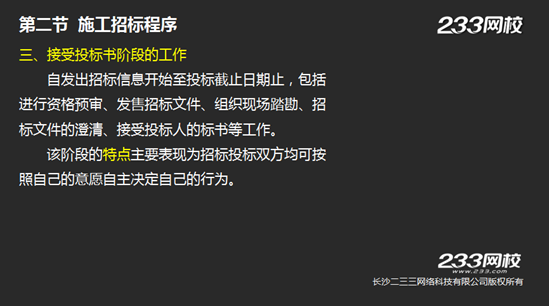

  解析:見教材P31。自發出招標信息開始至投標截止日期止,為接受投標書的工作階段,包括進行資格預審、發售招標文件、組織現場踏勘、招標文件的澄清、接受投標人的標書等工作。該階段的特點主要表現為招標投標雙方均可按照自己的意愿自主決定自己的行為,如招標人可以補充或修改已發售招標文件的部分內容;投標人通過資格預審后決定不投標,在投標截止日期前采取修改投標文件或撤回已遞交的投標文件退出競爭等均不屬于違約行為。
  答案:D。
  233網校2016年監理《合同管理》真題命中知識點

15、根據《標準施工招標資格預審文件》,應在資格預審初步審查階段對投標申請人審查的內容是( )。

A.提供資料的有效性和完整性
  B.企業資質條件
  C.擬派項目經理資格
  D.企業類似工程業績

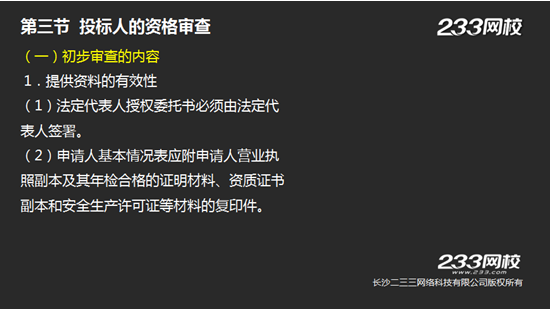

  解析:見教材P38。資格預審分初步審查和詳細審查兩個階段。初步審查是檢查申請人提交的資格預審文件是否滿足申請人須知的要求,內容包括:(1)提供資料的有效性;(2)提供資料的完整性。
  答案:A。
  233網校2016年監理《合同管理》真題命中知識點
  233網校2016年監理《合同管理》真題命中知識點

16、施工評標中,審查投標人名稱與資質證書的名稱是否一致,屬于( )評審的內容。

A.資格
  B.程序
  C.響應性
  D.形式
  解析:見教材P41。形式評審內容包括:投標人名稱、投標函蓋章簽字、投標文件格式、聯合體投標人、報價唯一等,“投標人的名稱應與營業執照、資質證書、安全生產許可證的名稱一致”是形式評審的審查重點之一。
  答案:D。
  233網校2016年監理《合同管理》真題命中知識點

17、根據《標準施工招標文件》,對于大型復雜工程,有特殊專業施工技術和經驗要求的施工招標,宜采用的評標方法是( )。

A.最低投標價法
  B.經評審的最低投標價法
  C.最合理報價評審法
  D.綜合評估法

  解析:見教材P40。綜合評估法適用于大型復雜工程,有特殊專業施工技術和經驗要求的評標。
  答案:D。
  233網校2016年監理《合同管理》真題命中知識點

18、施工評標過程中,發現投標報價大寫金額與小寫金額不一致時,評標委員會正確的處理辦法是( )。

A.以小寫金額為準修正投標報價并經投標人書面確認
  B.以大寫金額為準修正投標報價并經投標人書面確認
  C.由投標人書面澄清,按大寫或按小寫來計算投標報價
  D.將該投標文件直接作廢標處理
  解析:見教材P43。投標報價有算術錯誤的,評標委員會按以下原則對投標報價進行修正,修正的價格經投標人書面確認后具有約束力。投標人不接受修正價格的,投標作廢標處理。(1)投標文件中的大寫金額與小寫金額不一致的,以大寫金額為準;(2)總價金額與依據單價計算出的結果不一致的,以單價金額為準修正總價,但單價金額小數點有明顯錯誤的除外。
  答案:B。
  233網校2016年監理《合同管理》真題命中知識點

19、某采用經評審的最低投標價法評標的項目,其評標價比較 如下:

投標人

投標報價(萬元)

3200

3500

3400

××竣工調整(萬元)

0

-100

-50

采用新技術調整(萬元)

160

-50

20

則第一中標候選人的評標價格和投標報價分別為( )萬元。
  A.3200和3200
  B.3360和3200
  C.3350和3500
  D.3370和3400
  解析:參見教材P42-43的例題。

   投標人

投標報價(萬元)

3200

3500

3400

××竣工調整(萬元)

0

-100

-50

采用新技術調整(萬元)

160

-50

20

評標價

3360

3350

3370

答案:C。

20、對復雜而又缺乏經驗的工程設計,可采用三階段設計,一般不單獨進行( )招標。

A.概念設計
  B.初步設計
  C.技術設計
  D.施工圖設計
  解析:見教材P45。對計劃復雜而又缺乏經驗的項目,在必要時還要增加技術設計階段。為保證設計指導思想連續貫穿于設計的各個階段,一般多采用技術設計招標或施工圖設計招標,不單獨進行初步設計招標。
  答案:B。
  233網校2016年監理《合同管理》真題命中知識點

21、設計評標時,設計進度計劃評審的主要設計進度計劃( )。

A.滿足邊設計邊施工的要求
  B.有利于加快施工進度
  C.與工程勘察實際進度同步
  D.滿足招標人指定的項目建設進度計劃要求
  解析:見教材P48。評標投標書內的設計進度計劃,看其是否滿足招標人制定的項目建設總進度計劃要求。大型復雜的工程項目為了縮短建設周期,初步設計完成后進行施工招標,在施工階段陸續提供施工圖。此時應重點審查設計進度是否滿足施工進度要求,避免妨礙或延誤施工的順利進行。
  答案:D。

22、制定工程材料設備采購招標工作方案時,分階段招標的計劃應以( )為關鍵約束條件。

A.最大限度減少資金時間價值
  B.到貨時間滿足施工進度計劃
  C.采購資金落實到位情況
  D.保證庫存周期最短
  解析:見教材P51。分階段招標的計劃應以到貨時間滿足施工進度計劃為條件,綜合考慮分批次的交貨時間、運輸、倉儲能力等因素。既不能延誤施工的需要,也不應過早到貨,以免支出過多保管費用及占用建設資金。
  答案:B。

23、根據勘察設計管理的規定,不得承接某專業工程設計業務的是取得( )的企業。

A.工程設計綜合資質
  B.本專業所屬行業相應等級設計資質
  C.本專業所屬行業更高等級設計資質
  D.工程設計專項資質
  解析:見教材P65。取得工程設計綜合資質的企業,可以承接各行業、各等級的建設工程設計業務;取得工程設計行業資質的企業,可以承接相應行業相應等級的工程設計業務及本行業范圍內同級別的相應專業、專項(設計施工一體化資質除外)工程設計業務;取得工程設計專業資質的企業,可以承接本專業相應等級的專業工程設計業務及同級別的相應專項工程設計業務(設計施工一體化資質除外);取得工程設計專項資質的企業,可以承接本專項相應等級的專項工程設計業務。

答案:D。

24、根據《建設工程勘察合同(示范文本)》,若有毒、有害等危險勘察現場作業需要看守時,應由( )安排人員負責安全保衛工作。

A.發包人
  B.勘察人
  C.監理人
  D.項目施工單位

  解析:見教材P66。勘察合同雙方的職責中,發包人的責任第(2)條。
  答案:A。
  233網校2016年監理《合同管理》真題命中知識點

25、根據《建設工程設計合同(示范文本)》,關于違約責任的說法,正確的是( )。

A.發包人要求終止合同,設計人未開始工作的,不退還定金
  B.合同生效后,設計人要求終止合同的,應全額返還定金
  C.發包人上級部門對設計文件不審批導致項目停建,設計人應減收設計費
  D.因設計人員錯誤導致工程質量事故的,設計人應免收工程全部設計費
  解析:見教材P73。在合同履行期間,發包人要求終止或解除合同,設計人未開始設計工作的,不退還發包人已付的定金;合同生效后,設計人要求終止或解除合同,設計人應雙倍返還定金;發包人的上級或設計審批部門對設計文件不審批或合同項目停緩建,均視為發包人應承擔的風險;由于設計人員錯誤造成工程質量事故損失,設計人除負責采取補救措施外,應免收直接受損部分的設計費。
  答案:A。
  233網校2016年監理《合同管理》真題命中知識點

26、根據《標準施工合同》,合同附件格式包括( )。

A.項目經理任命書
  B.合同協議書
  C.工程設備表
  D.建筑材料表
  解析:見教材P76。標準施工合同中給出的合同附件格式,是訂立合同時采用的規范化文件,包括合同協議書、履約保函和預付款保函三個文件。
  答案:B。
  233網校2016年監理《合同管理》真題命中知識點

27、根據《標準施工合同》,關于預付款擔保方式及生效的說法,正確的是( )。

A.采用無條件擔保方式,并自預付款支付給承包人起生效
  B.采用有條件擔保方式,并自預付款支付給承包人起生效
  C.采用無條件擔保方式,并自合同協議書簽訂之日起生效
  D.采用有條件擔保方式,并自合同協議書簽訂之日起生效
  解析:見教材P76。預付款擔保方式采用無條件擔保形式,擔保期限自預付款支付給承包人起生效,至發包人簽發的進度付款證書說明已完全扣清預付款止。
  答案:A。
  233網校2016年監理《合同管理》真題命中知識點

28、根據《標準施工合同》,當中標通知書、圖紙和專用合同條款出現含義或內容矛盾時,合同文件的優先解釋的順序是( )。

A.圖紙→專用合同條款→中標通知書
  B.圖紙→中標通知書→專用合同條款
  C.中標通知書→圖紙→專用合同條款
  D.中標通知書→專用合同條款→圖紙
  解析:見教材P78。合同文件的優先解釋次序:(1)合同協議書;(2)中標通知書;(3)投標函及投標函附錄;(4)專用合同條款;(5)通用合同條款;(6)技術標準和要求;(7)圖紙;(8)已標價的工程量清單;(9)其他合同文件——經合同當事人雙方確認構成合同的其他文件。
  答案:D。
  233網校2016年監理《合同管理》真題命中知識點

29、為了明確劃分由于政策法規變化或市場物價浮動對合同價格影響的責任,《標準施工合同》中的通用條款規定的基準日期是指( )。

A.投標截止日前第14天
  B.投標截止日前第28天
  C.招標公告發布之日前第14天
  D.招標公告發布之日前第28天
  解析:見教材P79。通用條款規定的基準日期指投標截止日期前第28天。
  答案:B。
  233網校2016年監理《合同管理》真題命中知識點

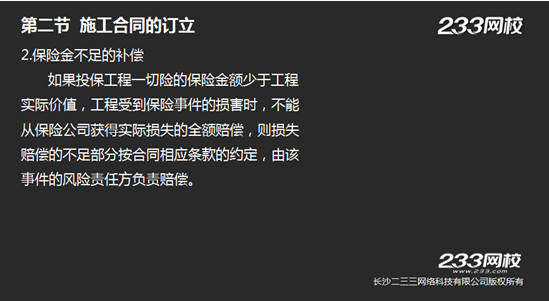

30、根據《標準施工合同》,投保“建筑工程一切險”的正確做法是( )。

A.承包人負責投保,并承擔辦理保險的費用
  B.發包人負責投保,并承擔辦理保險的費用
  C.承包人負責投保,發包人承擔辦理保險的費用
  D.發包人負責投保,承包人承擔辦理保險的費用
  解析:見教材P81。標準施工合同和簡明施工合同的通用條款中考慮到承包人是工程施工的最直接責任人,因此均規定承包人負責投保“建筑工程一切險”、“安裝工程一切險”和“第三者責任保險”,并承擔辦理保險的費用。
  答案:A。
  233網校2016年監理《合同管理》真題命中知識點

31、根據《標準施工合同》,發包人在工程施工準備階段的義務是( )。

A.組織施工單位測設施工控制網
  B.組織監理單位編制施工組織設計
  C.組織設計單位進行設計交底
  D.組織監察單位進行現場勘查
  解析:見教材P82。在施工準備階段,發包人的義務有:(1)提供施工場地;(2)組織設計交底;(3)約定開工時間。
  答案:C。
  233網校2016年監理《合同管理》真題命中知識點

32、根據《標準施工合同》,合同工期應自( )載明了開工日起計算。

A.發包人發出的中標通知書
  B.監理人發出的開工通知
  C.合同雙方簽訂的合同協議書
  D.監理人批準的施工進度計劃
  解析:見教材P84。監理人征得發包人同意后,應在開工日期7天前向承包人發出開工通知,合同工期自開工通知中載明的開工日起計算。
  答案:B。
  233網校2016年監理《合同管理》真題命中知識點

33、根據《標準施工合同》,因承包人原因逾期竣工時,承包人應支付逾期竣工違約金,最高賠償限額為( )。

A.工程結算價的2%
  B.簽約合同價的2%
  C.工程結算價的3%
  D.簽約合同價的3%
  解析:見教材P86。訂立合同時,應在專用合同條款內約定逾期竣工違約金的計算方法和逾期違約金的最高限額。專用條款說明中建議,違約金計算方法約定的日拖期賠償額,可采用每天為多少錢或每天為簽約合同價的千分之幾;最高賠償限額為簽約合同價的3%。
  答案:D。
  233網校2016年監理《合同管理》真題命中知識點

34、根據《標準施工合同》,對于發包人提供的材料和工程設備,承包人應在約定時間內( )共同進行驗收。

A.會同監理人在交貨地點
  B.會同發包人代表、監理人在交貨地點
  C.會同監理人在施工現場
  D.會同發包人代表.監理人在施工現場

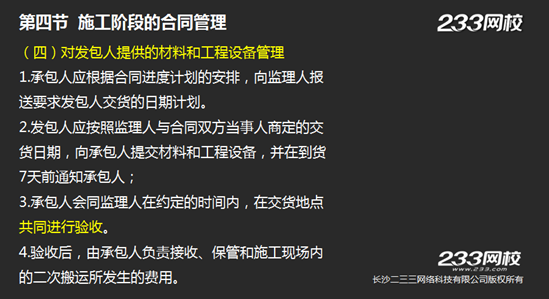

  解析:見教材P89。對發包人提供的材料和工程設備管理,承包人應根據合同進度計劃的安排,向監理人報送要求發包人交貨的日期計劃。發包人應按照監理人與合同雙方當事人商定的交貨日期,向承包人提交材料和工程設備,并在到貨7天前通知承包人。承包人會同監理人在約定的時間內,在交貨地點共同進行驗收。發包人提供的材料和工程設備驗收后,由承包人負責接收、保管和施工現場內的二次搬運所發生的費用。
  答案:A。
  233網校2016年監理《合同管理》真題命中知識點

35、根據《標準施工合同》,因承包人原因未在約定的工期內竣工時,原約定竣工日的價格指數和實際支付日的價格指數會有所不同,后續支付時應將( )作為支付計算的價格指數。

A.兩個價格指數中的較高者
  B.兩個價格指數中的均值
  C.兩個價格指數中的較低者
  D.兩個價格指數按約定計算的均值
  解析:見教材P91。因承包人原因未在約定的工期內竣工,后續支付時應采用原約定竣工日與實際支付日的兩個價格指數中,較低的一個作為支付計算的價格指數。
  答案:C。
  233網校2016年監理《合同管理》真題命中知識點

36、工程施工過程中,對于變更工作的單價在已標價工程量清單中無法適用或類似子目時,應由監理人按照( )的原則商定或確定。

A.成本加酬金
  B.成本加利潤
  C.成本加規費
  D.直接成本加間接成本
  解析:見教材P95。已標價工程量清單中無適用或類似子目的單價,可按照成本加利潤的原則,由監理人商定或確定變更工作的單價。
  答案:B。
  233網校2016年監理《合同管理》真題命中知識點

37、根據《標準施工合同》,發包人在收到承包人竣工驗收申請報告( )天后未進行驗收,視為驗收合格。

A.14
  B.28
  C.42
  D.56
  解析:見教材P101。發包人在收到承包人竣工驗收申請報告56天后未進行驗收,視為驗收合格。實際竣工日期以提交竣工驗收申請報告的日期為準,但發包人由于不可抗力不能進行驗收的情況除外。
  答案:D。
  233網校2016年監理《合同管理》真題命中知識點

38、建設工程采用設計施工總承包模式的優點有( )。

A.減少設計變更
  B.易獲得最優設計方案
  C.加強發包人對承包人的監督
  D.減少承包人的風險
  解析:見教材P109。建設項目總承包的特點:1.優點:(1)單一的合同責任;(2)固定工期、固定費用;(3)可以縮短建設周期;(4)減少設計變更;(5)減少承包人的索賠。2.缺點:(1)設計不一定是最優方案;(2)減弱實施階段發包人對承包人的監督和檢查。
  答案:A。
  233網校2016年監理《合同管理》真題命中知識點   233網校2016年監理《合同管理》真題命中知識點

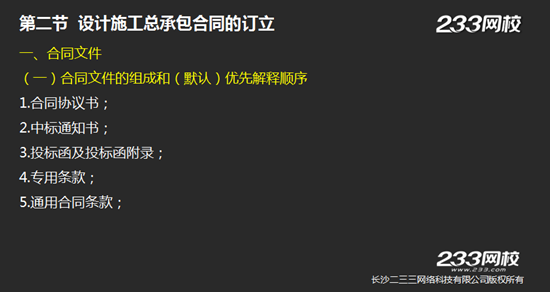

39、根據《標準施工總承包招標文件》中的《合同條款及格式》,下列文件中,屬于設計施工總承包合同組成文件的是( )。

A.工程量清單
  B.發包人要求
  C.單位分析表
  D.發包人建議

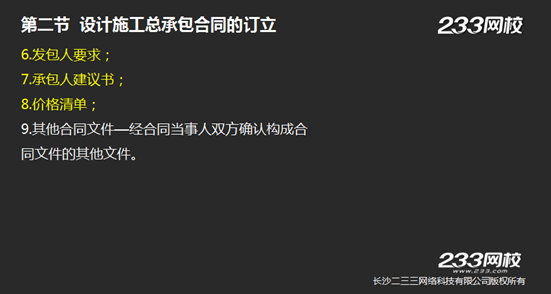

  解析:見教材P111-112。設計施工總承包合同文件的組成和(默認)優先解釋順序是:(1)合同協議書;(2)中標通知書;(3)投標函及投標函附錄;(4)專用條款;(5)通用合同條款;(6)發包人要求;(7)承包人建議書;(8)價格清單;(9)其他合同文件—經合同當事人雙方確認構成合同文件的其他文件。
  答案:B。
  233網校2016年監理《合同管理》真題命中知識點
  233網校2016年監理《合同管理》真題命中知識點

40、建設工程設計施工總承包合同中“承包人文件”最重要的組成內容是( )。

A.價格清單
  B.分析軟件
  C.設計文件
  D.計算書
  解析:見教材P113。通用條款對“承包人文件”的定義是:由承包人根據合同應提交的所有圖紙、手冊、模型、計算書、軟件和其他文件。承包人文件中最主要的是設計文件,需在專用條款約定承包人向監理人陸續提供文件的內容、數量和時間。
  答案:C。
  233網校2016年監理《合同管理》真題命中知識點

41、根據《標準施工總承包招標文件》中的《合同條款及格式》,承包人應保證其投保的第三者責任險在( )前一直有效。

A.簽發工程驗收證書
  B.出具最終結清證書
  C.提交竣工驗收報告
  D.頒發缺陷責任期終止證書

  解析:見教材P116。承包人按照專用條款約定投標第三者責任險的擔保期限,應保證頒發缺陷責任期終止證書前一直有效。
  答案:D。
  233網校2016年監理《合同管理》真題命中知識點

42、根據《標準施工總承包招標文件》中的《合同條款及格式》,承包人應根據價格清單中的價格構成、費用性質、計劃發生時間和相應工作量等因素編制( )。

A.工程進度款支付分解表
  B.投資計劃使用分配表
  C.工程進度款使用計劃表
  D.建設資金平衡表
  解析:見教材P119。承包人應當在收到經監理人批復的合同進度計劃后的7天內,將支付分解報告以及形成支付分解報告的支持性資料報監理人審批。承包人應根據價格清單的價格構成、費用性質、計劃發生時間和相應工作量等因素,對擬支付的款項進行分解并編制支付分解表。

答案:A。
  233網校2016年監理《合同管理》真題命中知識點

43、根據《標準施工總承包招標文件》中的《合同條款及格式》,竣工試驗分三階段進行,其中第一階段進行的是( )。

A.聯動試車
  B.保證工程滿足合同要求的試驗
  C.功能性試驗
  D.產能及環保指標測試
  解析:見教材P123。《標準施工總承包招標文件》通用條款規定,竣工試驗分三階段進行,第一階段,承包人進行適當的檢查和功能性試驗,保證每一項工程設備都滿足合同要求,并能安全地進入下一階段試驗。
  答案:C。
  233網校2016年監理《合同管理》真題命中知識點

44、建設工程材料設備采購合同屬于買賣合同,除法律有特殊規定外,作為合同成立的條件是( )。

A.標的物交付
  B.當事人之間意思表示一致
  C.貨款交付
  D.材料設備所有權轉移
  解析:見教材P127。買賣合同是諾成合同。除了法律有特殊規定的情況外,當事人之間意思表示一致,買賣合同即可成立,并不以實物的交付為合同成立的條件。
  答案:B。

45、對于需要進行抽樣檢查的工程材料,應在材料采購合同中約定的內容有( )。

A.抽檢比例和取樣方法
  B.抽檢數量和檢測方法
  C.檢測方法和抽檢比例
  D.取樣方法和抽檢數量
  解析:見教材P131。對于材料交貨驗收,合同內容應具體寫明檢驗的內容和手段,以及檢測應達到的質量標準。對于抽樣檢查的產品,還應約定抽檢的比例和取樣的方法,以及雙方共同認可的檢測單位。
  答案:A。

46、材料采購合同履行中,可采用判定現場交貨材料質量是否符合要求的方法是( )。

A.類比衡量法
  B.理論換算法
  C.尾差分析法
  D.經驗鑒別法

  解析:見教材P131。交貨質量檢驗的方法有:(1)經驗鑒別法;(2)物理試驗;(3)化學分析。經驗鑒別法即通過目測、手觸或以常用的檢測工具量測后,判定質量是否符合要求。
  答案:D。
  233網校2016年監理《合同管理》真題命中知識點

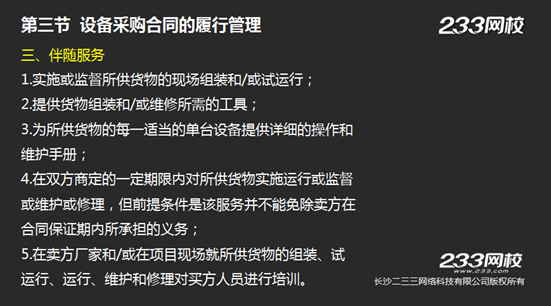

47、設備采購合同履行中,賣方根據合同規定承擔的與供貨有關的輔助服務稱為( )。

A.附加服務
  B.額外服務
  C.伴隨服務
  D.增值服務
  解析:見教材P136。伴隨服務,系指根據本合同規定賣方承擔與供貨有關的輔助服務,如運輸、保險、安裝、測試、提供技術援助、培訓和合同中規定賣方應承擔的其他義務。
  答案:C。
  233網校2016年監理《合同管理》真題命中知識點

48、FIDIC《施工合同條件》中的“助手”相當于我國工程項目管理中的( )。

A.專業監理工程師
  B.建設單位代表
  C.監理員
  D.施工項目技術負責人
  解析:見教材P139。在FIDIC《施工合同條件》中,助手相當于我國項目監理機構中的專業監理工程師,工程師可以向助手指派任務和付托部分權力。
  答案:A。

49、根據FIDIC《施工合同文件》,關于指定分包商的說法,正確的是( )。

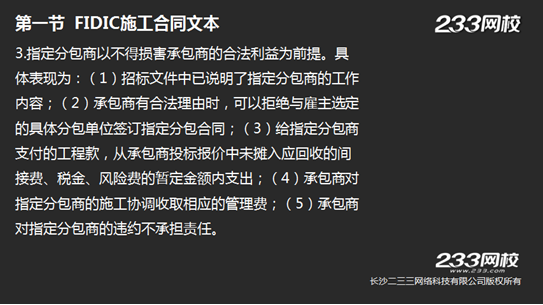

A.承包商不得拒絕與雇主選定的分包單位簽訂指定分包合同
  B.承包商對指定分包商的施工協調收取相應管理費
  C.在施工合同履行過程中雇主可根據需要指定分包內容
  D.承包商對指定分包商的違約承擔連帶責任
  解析:見教材P140。指定分包商是指由雇主或工程師選定與承包商簽訂合同的分包商,完成招標文件中規定承包商承包范圍以外工程施工或工作的分包人。指定分包商以不得損害承包商的合法利益為前提。具體表現為:(1)招標文件中已說明了指定分包商的工作內容;(2)承包商有合法理由時,可以拒絕與雇主選定的具體分包單位簽訂指定分包合同;(3)給指定分包商支付的工程款,從承包商投標報價中未攤入應回收的間接費、稅金、風險費的暫定金額內支出;(4)承包商對指定分包商的施工協調收取相應的管理費;(5)承包商對指定分包商的違約不承擔責任。
  答案:B。
  233網校2016年監理《合同管理》真題命中知識點

50、根據NEC《工程施工合同》,對于簽訂合同時價格已經確定的合同屬于( )。

A.目標合同
  B.標價合同
  C.管理合同
  D.成本補償合同
  解析:見教材P142。標價合同適用于簽訂合同時已經確定的合同。目標合同適用于擬建工程范圍在訂立合同時還沒有完全界定或預測風險較大的情況,承包商的投標價作為合同的目標成本,當工程費用超支或節省時,雇主與承包商按合同約定的方式分攤;成本補償合同適用于工程范圍的界定尚不明確,甚至以目標合同為基礎也不夠充分,而且又要求盡早動工的情況,工程成本實報實銷,按合同約定的工程成本一定百分比作為承包商的收入;管理合同適用于施工管理承包,管理承包商與雇主簽訂管理承包合同,他不直接承擔施工任務,以管理費用和估算的分包合同總價報價。
  答案:B。
  二、多項選擇題(共30題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)

51、下列施工合同條款中,屬于合同法律關系內容的有( )。

A.發包人名稱
  B.承包人名稱
  C.發承包項目名稱
  D.提供施工場地的約定
  E.工程價款結算的約定
  解析:參見教材P6。合同法律關系的內容是指合同約定和法律規定的權利和義務。
  答案:DE。

52、關于無權代理的說法,正確的有( )。

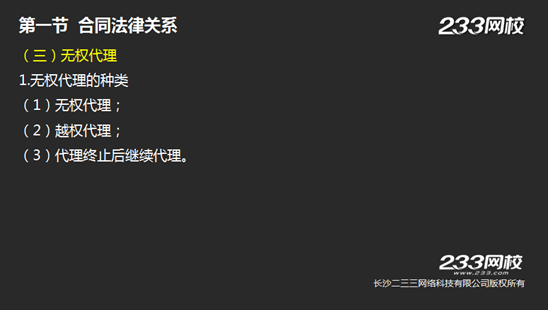

A.超越代理權限而為的“代理”行為屬于無權代理
  B.代理權終止后的“代理”行為的后果直接歸屬“被代理人”
  C.對無權代理行為,“被代理人”可以行使“追認權”
  D.無權代理行為按一定程序可以轉化為合法代理行為
  E.無權代理行為由行為人承擔民事責任
  解析:見教材P9。無權代理是指行為人沒有代理權而以他人名義進行民事、經濟活動。無權代理包括以下三種情況:(1)沒有代理權而為的代理行為;(2)超越代理權限而為的代理行為;(3)代理權終止后的代理行為。對于無權代理行為,被代理人可以根據無權代理行為的后果對自己有利或不利的原則,行使“追認權”或“拒絕權”。行使追認權后將無權代理行為轉化為合法的代理行為,未經追認的由行為人承擔民事責任。
  答案:ACD。
  233網校2016年監理《合同管理》真題命中知識點

53、根據《擔保法》,保證合同對擔保范圍沒有約定時,保證擔保的范圍包括( )。

A.主債權及利息
  B.違約金
  C.行政罰款
  D.損害賠償金
  E.實現債權的費用
  解析:見教材P10。保證擔保的范圍包括主債權及利息、違約金、損害賠償金及實現債權的費用。保證合同另有約定的,按照約定。當事人對保證擔保的范圍沒有約定或者約定不明確的,保證人應當對全部債務承擔責任。
  答案:ABDE。
  233網校2016年監理《合同管理》真題命中知識點

54、項目實施過程中發生下列情況時,發包人可以憑施工履約保證索取保證金的有( )。

A.中標人在簽訂合同時向招標人提出附加條件
  B.承包人在施工過程中毀約
  C.發生不可抗力導致合同無法履行
  D.承包人破產、倒閉使合同不能履行
  E.因宏觀經濟形勢變化,發包人要求推遲完工時間
  解析:見教材P14。履約保證的擔保責任,主要是擔保投標人中標后,將按照合同規定,在工程全過程,按期限按質量履行其義務。若發生下列情況,發包人有權憑履約保證向銀行或者擔保公司索取保證金作為賠償:(1)施工過程中,承包人中途毀約,或任意中斷工程,或不按規定施工;(2)承包人破產,倒閉。
  答案:BD。
  233網校2016年監理《合同管理》真題命中知識點

55、關于施工招標資格預審和資格后審的說法,正確的有( )。

A.兩者均是考察投標人是否具備圓滿完成招標工程的施工能力
  B.通過資格預審的,在評標過程中不需要對投標人資格進行復查
  C.資格后審在評標后定標前進行
  D.資格后審和資格預審的時間不同
  E.資格后審的內容比資格預審少
  解析:見教材P23-24。公開招標對投標人的資格審查通常采用資格預審的方式,通過對眾多申請投標人的審查,既可以保證參與投標競爭的申請投標人有能力完成招標項目的工程施工,又可以通過篩選減小評標的工作量和招標評審費用。對投標人的資格審查在開標后評標前進行稱為資格后審。邀請招標一般采用資格后審。資格預審和資格后審只是對投標人資格審查的時間不同,審查的內容和方法完全相同,均是考察投標人是否具備圓滿完成招標工程的施工能力。
  答案:ABD。

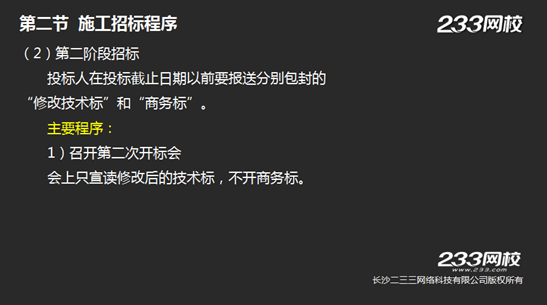

56、采用兩階段招標的項目,關于第二階段的說法,正確的有( )。

A.第二階段開標會上只宣讀修改后的技術標
  B.第二階段評標不再召開投標書問題澄清會
  C.未按第一階段提出的要求進行修改的標書將被淘汰
  D.第二階段評標的重點是各投標人的投標報價
  E.第二階段要對各投標人的投標報價進行評審
  解析:見教材P30。第二階段招標的主要工作程序為:(1)召開第二次開標會。在招標文件規定的時間和地點進行公開開標,在會上只宣讀修改后的技術標,不開商務標;(2)第二階段評標。評標委員會首先檢查各投標書是否按照第一階段提出的要求作了響應性的修改,未達到要求的標書將予淘汰。分別對各標書進行方案、設計標準、預期達到的經濟技術指標、實施計劃和措施、質量保證體系、實施進度計劃、工程量和材料用量等方面的詳細評審。對投標書中的不明確之處,召開澄清問題會要求投標人予以說明,并形成書面文件作為投標書的組成部分。對各技術標的優劣進行橫向比較,選出幾個較好的投標人,然后開啟技術標被選中的投標人的商務標,此時可以不公開開標。技術標未通過者,商務標原封不動退還給投標人。對實質性響應的投標書排序原則是:總報價在發包人可接受范圍內的方案明顯最優者排序在前;技術方案同等水平的投標書,按照對投標報價、技術保證措施、實施進度計劃等方面的綜合評比確定排列次序。
  答案:AC。
  233網校2016年監理《合同管理》真題命中知識點
  233網校2016年監理《合同管理》真題命中知識點

57、下列文件中,屬于招標文件組成內容的有( )。

A.投標人針對招標文件提出的質疑
  B.投標預備會的會議紀要
  C.對投標人質疑的書面解答
  D.招標人發布的資格預審公告
  E.招標人對投標文件的修改
  解析:見教材P32。投標預備會的會議紀要、對投標人質疑的書面解答和招標文件的修改均構成招標文件的組成部分,如果與發售的招標文件出現矛盾或歧義,以時間靠后的文件為準。
  答案:BCE。
  233網校2016年監理《合同管理》真題命中知識點

58、關于投標預備會的說法,正確的有( )。

A.投標預備會是法定的招標程序
  B.投標預備會上應進行招標工程交底
  C.投標預備會由工程監理單位組織召開
  D.投標預備會應澄清投標人提出的質疑
  E.投標預備會后投標人不得再提出質疑的問題
  解析:見教材P32。招標人在規定的時間和地點召開的投標預備會上,一方面進行招標工程的交底,另一方面要對投標人提出的問題予以澄清,并將會議記錄發給每一位投標人。投標預備會不是招標的必經程序,由招標人在投標人須知中說明。對于不召開投標預備會,或投標預備會后投標人提出的問題,招標人也應以書面形式予以解答。

答案:BD。
  233網校2016年監理《合同管理》真題命中知識點

59、根據《標準施工招標資格預審文件》,下列單位中,將被拒絕作為資格預審申請人的有( )。

A.承擔本標段設計任務的設計施工總承包單位
  B.本標段的監理人
  C.與本標段招標代理機構同為一個法定代表人的單位
  D.與招標人同屬一個行政主管部門的單位
  E.招標人不具備獨立法人資格的附屬機構
  解析:見教材P36-37。拒絕作為資格預審申請人的情況,包括以下12種情況的單位:(1)為招標人不具有獨立法人資格的附屬機構或單位;(2)為本標段前期準備提供設計或咨詢服務的,但設計施工總承包的除外;(3)本標段的監理人;(4)本標段的代建人;(5)為本標段提供招標代理服務的;(6)與本標段的監理人或代建人或招標代理機構同為一個法定代表人的;(7)與本標段的監理人或代建人或招標代理機構相互控股或參股的;(8)與本標段的監理人或代建人或招標代理機構相互任職或工作的;(9)被責令停業的;(10)被暫停或取消投標資格的;(11)財產被接管或凍結的;(12)在最近三年內有騙取中標或嚴重違約或重大工程質量問題的。
  答案:BCE。
  233網校2016年監理《合同管理》真題命中知識點
  233網校2016年監理《合同管理》真題命中知識點
  233網校2016年監理《合同管理》真題命中知識點

60、根據《招標投標法實施條例》,下列情形中,視為投標人相互串通的有( )。

A.投標人的投標報價與招標標底一致
  B.不同投標人的投標文件由同一單位編制
  C.不同投標人委托同一單位辦理投標事宜
  D.不同投標人的投標函格式相同
  E.不同投標人的投標文件異常一致
  解析:見教材P41。視為投標人相互串通投標的6種情形:(1)不同投標人的投標文件由同一單位或者個人編制;(2)不同投標人委托同一單位或者個人辦理投標事宜;(3)不同投標人的投標文件載明的項目管理成員為同一人;(4)不同投標人的投標文件異常一致或者投標報價呈規律性差異;(5)不同投標人的投標文件相互混裝;(6)不同投標人的投標保證金從同一單位或者個人的賬戶轉出。
  答案:BCE。
  233網校2016年監理《合同管理》真題命中知識點
  233網校2016年監理《合同管理》真題命中知識點

61、關于經評審的最低投標價法的說法,正確的有( )。

A.該方法適用于具有通用技術、性能標準沒有特殊要求的項目評標
  B.該方法一般將投標人施工組織設計審查放在初步評審階段
  C.中標人應按其經評審的最低投標價與招標人簽訂合同
  D.投標人不得在標書中以若中標可以優惠降價的方式提出兩個報價
  E.投標人可以低于成本的價格報價
  解析:見教材P40-42。在滿足評審各要素條件的前提下,按照預定的評標規則,在投標人報價的基礎上,部分評審要素進行簡單的價格量化后形成評標價。評標價最低者最好。但中標人應以投標報價與招標人簽訂合同。投標人不能以低于成本的價格報價。
  答案:ABD。
  233網校2016年監理《合同管理》真題命中知識點

62、國有資金控股必須依法招標的項目,招標人可以選擇排名第二的中標候選人為中標人的情形有( )。

A.排名第一的中標候選人放棄中標
  B.排名第一的中標候選人因不可抗力提出不能履行合同
  C.招標人認為排名第一的中標候選人價格提高
  D.第一中標候選人未按招標文件要求提交履約保證金
  E.第一中標候選人為接受招標人提出縮短工期要求
  解析:見教材P50。依次確定其他中標候選人為中標人的條件:(1)排名第一的中標候選人放棄中標;(2)因不可抗力不能履行合同;(3)不按照招標文件要求提交履約保證金;(4)被查實存在影響中標結果的違法行為。
  答案:ABD。
  233網校2016年監理《合同管理》真題命中知識點

63、機電設備采購招標范圍的伴隨服務內容包括( )。

A.負責所供貨的設備監造
  B.提供貨物組裝和維修所需的專用工具
  C.提供詳細的操作和維護手冊
  D.監管施工承包商的設備安裝并對安裝質量負責
  E.對買方的維修、運行和管理人員進行培訓
  解析:見教材P54。伴隨服務的內容一般包括:(1)實施所供貨物的現場組裝和試運行。如果設備的安裝由施工承包商負責,供貨商須提供安裝、試運行的監督和指導;(2)提供貨物組裝和維修所需的專用工具;(3)為所供貨物的每一適當的單臺設備提供詳細的操作和維護手冊;(4)在雙方商定的一定期限(保修期)內對所供貨物實施運行或監督或維護或修理,但前提條件是該服務并不能免除賣方在合同保證期內所承擔的義務;(5)在賣方廠家和/或在項目現場就所供貨物的組裝、試運行、運行、維護和/或修理;(6)對買方的運行、管理和維修人員進行培訓。
  答案:BCE。
  233網校2016年監理《合同管理》真題命中知識點
  233網校2016年監理《合同管理》真題命中知識點

64、建設工程勘察合同委托的工作內容有( )。

A.工程放線測量
  B.大地測量
  C.結算工程量測量
  D.水文地質勘察
  E.工程地質勘察
  解析:見教材P62-63。建設工程勘察的內容包括:(1)工程測量;(2)水文地質勘察;(3)工程地質勘察。
  答案:DE。
  233網校2016年監理《合同管理》真題命中知識點

65、根據《建設工程設計合同(示范文本)》,設計方的合同責任有( )。

A.保護設計方案、圖紙、數據等知識產權
  B.保證設計質量滿足規定的標準和合同要求
  C.施工圖設計完成后報送建設行政主管部門審批
  D.負責向發包人和施工單位進行設計交底
  E.解決施工過程出現的設計問題
  解析:見教材P70-71。設計人的責任有:(1)保證設計質量;(2)完成各設計階段的工作任務;(3)對外商的設計資料進行審查;(4)配合施工的義務:①設計交底;②解決施工中出現的設計問題;③工程驗收。(5)保護發包人的知識產權。
  答案:ABDE。

66、根據《標準施工合同》,合同協議書中需要明確填寫的內容有( )。

A.施工工程或標段
  B.工程結算方式
  C.質量標準
  D.合同組成文件
  E.變更處理程序
  解析:見教材P76。合同協議書除了明確規定對當事人雙方有約束力的合同組成文件外,具體招標工程項目訂立合同時要明確填寫的內容僅包括發包人和承包人的名稱;施工的工程或標段;簽約合同價;合同工期;質量標準和項目經理人的人選。
  答案:ACD。

67、根據《標準施工合同》,如果承包人有專利技術且有相應設計資質,雙方約定由承包人完成部分工程施工圖設計時,需要在訂立合同時明確的內容有( )。

A.發包人提交施工圖審查的時間
  B.承包人的設計范圍
  C.承包人提交設計文件的期限
  D.承包人提交設計文件的數量
  E.監理人簽發圖紙修改的期限
  解析:見教材P79。標準施工合同適用于發包人提供設計圖紙,承包人負責施工的建設項目。由于初步設計完成后即可進行招標,因此訂立合同時必須明確約定發包人陸續提供施工圖紙的期限和數量。如果承包人有專利技術且有相應的設計資質,可能約定由承包人完成部分施工圖紙設計。此時也應明確承包人的設計范圍,提交設計文件的期限、數量,以及監理人簽發圖紙修改的期限等。

答案:BCDE。

68、如果投保工程一切險的保險金額少于工程實際價值,工程受到保險事件的損害時,正確做法有( )。

A.保險公司按投保的保險金額所占百分比賠償實際損失
  B.損失賠償的不足部分由保險事件的風險責任方負責賠償
  C.永久工程損失賠償的不足部分由發包人承擔
  D.已完成工程損失由承包人承擔
  E.施工設備和進場材料損失由保險公司承擔
  解析:見教材P81。如果工程一切險的保險金額少于工程實際價值,工程受到保險事件的損害時,不能從保險公司獲得實際損失的全部賠償,則損失賠償的不足部分按合同相應條款的約定,由該事件的風險責任方負責補償。標準施工合同要求在專用條款具體約定保險金不足以賠償損失時,承包人和發包人應承擔的責任。如永久工程損失的差額由發包人補償,臨時工程、施工設備等損失由承包人負責。
  答案:BC。
  233網校2016年監理《合同管理》真題命中知識點

69、根據《標準施工合同》,關于簽約合同價的說法,正確的有( )。

A.簽約合同價不包括承包人利潤
  B.簽約合同價即為中標價
  C.簽約合同價包含暫列金額、暫估價
  D.簽約合同價是承包方履行合同義務后應得的全部工程價款
  E.簽約合同價應在合同協議書中寫明
  解析:見教材P89。簽約合同價指簽訂合同時合同協議書中寫明的,包括了暫列金額、暫估價的合同總金額,即中標價。
  答案:BCE。
  233網校2016年監理《合同管理》真題命中知識點

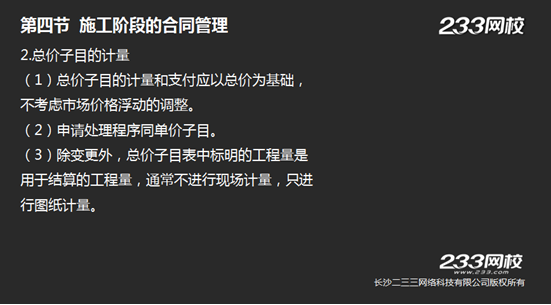

70、根據《標準施工合同》,關于工程計量的說法,正確的有( )。

A.單價子目已完工程量按月計算
  B.總價子目的計量支付不考慮市場價格浮動
  C.總價子目已完工程量按月計算
  D.總價子目表中標明的工程量通常不進行現場計量
  E.總價子目表中標明的工程量通常不進行圖紙計量
  解析:見教材P92。單價子目已完成工程量按月計量;總價子目的計量周期按批準承包人的支付分解報告確定。總價子目的計量和支付應以總價為基礎,不考慮市場價格浮動的調整。承包人實際完成的工程量,是進行工程目標管理和控制進度支付的依據。除變更外,總價子目表中標明的工程量是用于結算的工程量,通常不進行現場計量,只進行圖紙計量。
  答案:ABD。
  233網校2016年監理《合同管理》真題命中知識點
  233網校2016年監理《合同管理》真題命中知識點

71、根據《標準施工合同》,工程施工中承包人有權獲得費用補償和工期延期,并獲得合理利潤的情形有( )。

A.發現文物、石化等的處理
  B.發包人改變合同中任何一項工作的質量要求
  C.發包人未按合同約定及時支付工程進度款導致暫停施工
  D.隱蔽工程重新檢驗質量合格
  E.不可抗力事件發生后的清理工作
  解析:見教材P97表6-2。A只能索賠工期和費用;E只能索賠費用。
  答案:BCD。

72、工程施工專業分包人與勞務分包人的區別有( )。

A.保險責任不同
  B.安全生產管理職責不同
  C.勞務人員管理方式不同
  D.施工組織不同
  E.施工質量責任期限不同
  解析:見教材P103-104。施工專業分包與勞務分包的主要區別表現在:(1)分包人的收入;(2)保險責任;(3)施工組織;(4)分包人對施工質量承擔責任的期限。
  答案:ADE。

73、根據《標準設計施工總承包招標文件》中的《合同條款及格式》,關于聯合體承包的說法,正確的有( )。

A.聯合體協議經監理人確認后作為合同附件
  B.聯合體牽頭人負責組織和協調聯合體成員全面履行合同
  C.承包人可根據需要自行修改聯合體協議
  D.聯合體的組織和內容分工是重要的評標內容
  E.承包人可根據需要自選調整聯合體組成
  解析:見教材P110。對聯合體承包人的規定:(1)合同履行過程中發包人和監理人僅與聯合體牽頭人或聯合體授權的代表聯系,由其負責組織和協調聯合體各成員全面履行合同。(2)由于聯合體的組成和內部分工是評標中很重要的評審內容,聯合體協議經發包人確認后已作為合同附件。履行合同過程中,未經發包人同意,承包人不得擅自改變聯合體的組成和修改聯合體協議。
  答案:BD。

233網校2016年監理《合同管理》真題命中知識點

74、根據《標準設計施工總承包招標文件》中的《合同條款及格式》,通常有兩種約定形式,需要合同雙方在專用條款中約定的內容有( )。

A.施工場地臨時道路通行權的取得
  B.材料和工程設備的提供方
  C.計日工和暫估價的補償方式
  D.施工圖設計文件的提供方
  E.竣工后試驗的責任方
  解析:見教材P113-115。74. 根據《標準設計施工總承包招標文件》中的《合同條款及格式》,通常有兩種約定形式,需要合同雙方在專用條款中約定的內容有:(1)道路通行權和場外設施;(2)發包人要求中的錯誤導致承包人受到損失的后果責任;(3)發包人是否提供工程材料和設備;(4)發包人是否負責提供施工設備和臨時工程;(5)計日工費和暫估價;(6)不可預見物質條件的風險責任;(7)竣工后試驗由誰來進行。
  答案:ABCE。

75、根據《標準設計施工總承包招標文件》中的《合同條款及格式》,發包人應投保的保險有( )。

A.職業責任險
  B.現場人員工傷保險
  C.第三者責任險
  D.設計和工程保險
  E.現場人員意外傷害保險
  解析:見教材P116。發包人應為其現場機構雇傭的全部人員投保工傷保險和人身意外傷害保險,并要求監理人也進行此項保險。
  答案:BE。
  233網校2016年監理《合同管理》真題命中知識點

76、根據《標準設計施工總承包招標文件》中的《合同條款及格式》,關于竣工驗收及竣工后試驗的說法,正確的有( )。

A.承包人應在竣工試驗通過后按合同約定進行工程設備試運行
  B.承包人應提前21天將申請竣工試驗的通知送達監理人
  C.工程驗收合格后,發包人直接向承包人簽發工程接收證書
  D.竣工后試驗通常在缺陷責任期內工程安全穩定運行一段時間后進行
  E.工程接收證書中注明的實際竣工日期以驗收合格的日期為準
  解析:見教材P123。經驗收合格工程,監理人經發包人同意后向承包人簽發工程接收證書。C錯;證書中注明的實際竣工日期,以提交竣工驗收申請報告的日期為準。E錯。
  答案:ABD。

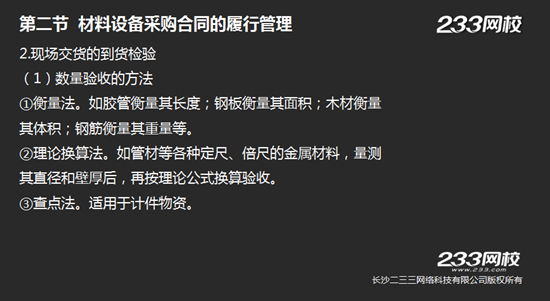

77、材料采購合同履行中,可用于現場交貨數量驗收的方法有( )。

A.磅差分析法
  B.查點法
  C.經驗鑒別法
  D.衡量法
  E.理論換算法
  解析:見教材P130。現場交貨數量驗收的方法有:(1)衡量法;(2)理論換算法;(3)查點法。
  答案:BDE。
  233網校2016年監理《合同管理》真題命中知識點

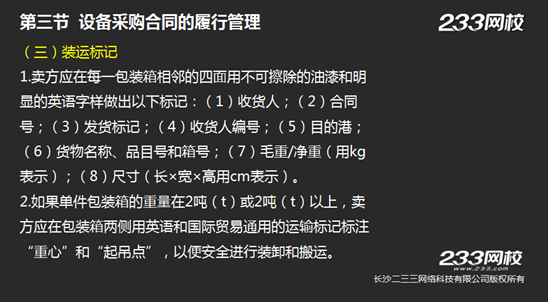

78、根據《機電產品采購國際競爭性招標文件》,賣方應在設備包裝箱相鄰的四面不可擦除的油漆和明顯的英語字樣標出該設備的( )。

A.合同號
  B.目的港
  C.出發港
  D.收貨人編號
  E.提單號
  解析:見教材P135。賣方應在每一包裝箱相鄰的四面用不可擦除的油漆和明顯的英語字樣做出以下標記:(1)收貨人;(2)合同號;(3)發貨標記;(4)收貨人編號;(5)目的港;(6)貨物名稱、品目號和箱號;(7)毛重/凈重(用kg表示);(8)尺寸(長×寬×高用cm表示)。
  答案:ABD。
  233網校2016年監理《合同管理》真題命中知識點

79、根據FIDIC《施工合同文件》,保留金在工程師頒發( )后分次返還。

A.工程移交證書
  B.工程接受證書
  C.履約證書
  D.缺陷責任期終止證書
  E.工程保修書
  解析:見教材P141。FIDIC《施工合同文件》規定保留金在工程師頒發工程接收證書和頒發履約證書后分兩次返還
  答案:BC。
  233網校2016年監理《合同管理》真題命中知識點

80、關于風險CM模式的說法,正確的有( )。

A.CM合同屬于管理承包合同
  B.CM合同采用成本加酬金的計價方式
  C.CM承包商不賺取總包、分包合同的差價
  D.CM承包商屬于專業咨詢機構
  E.CM承包商在工程設計階段參與合同管理
  解析:見教材P144-145。與雇主簽訂合同的CM承包商,屬于承擔施工的承包商公司,而非建筑師或專業咨詢機構。D錯;依據雇主委托項目實施階段管理的范圍和管理責任不同,分為代理型CM合同和風險型CM合同兩類。代理型CM合同,CM承包商只為雇主對設計和施工階段的有關問題提供咨詢服務,不承擔項目的實施風險。風險型CM合同,要求在設計階段為雇主提供咨詢服務但不參與合同履行的管理,施工階段相當于總承包商,與分包商、供貨商簽訂分包合同,承擔各分包合同的協調管理職責,在保證工程按設定的最大費用前提下完成工程施工任務。E錯。
  答案:ABC。

233網校2016年監理《合同管理》真題命中知識點

相關閱讀
主站蜘蛛池模板: 故城县| 闻喜县| 津南区| 弋阳县| 宁津县| 阳春市| 聂荣县| 武义县| 咸宁市| 诏安县| 沈丘县| 开封县| 上虞市| 霸州市| 鄂伦春自治旗| 安多县| 攀枝花市| 三原县| 定结县| 永胜县| 皋兰县| 普安县| 拉孜县| 怀安县| 郓城县| 调兵山市| 陵水| 威海市| 稷山县| 师宗县| 武夷山市| 平顶山市| 玉田县| 布拖县| 遂平县| 克拉玛依市| 清流县| 喀喇沁旗| 望江县| 固原市| 绵阳市|
登錄

新用戶注冊領取課程禮包

立即注冊
返回頂部
