A.工程項目年度計劃
B.設計總進度計劃
C.設計作業進度計劃
D.階段性設計進度計劃
62.某分部工程有3個施工過程,分為4個流水節拍相等的施工段組織加快的成倍節拍流水
施工,已知各施工過程的流水節拍分別為6、4、2 d,則流水步距和專業工作隊數分別
為( )。
A.6 d和3個
B.4 d和4個
C.4 d和3個
D.2 d和6個
63.某分部工程有2個施工過程,分為4個施工段組織流水施工,流水節拍分別為2、4、3、5 d
和3、5、4、4 d,則流水步距和流水施工工期分別為( )d。
A.2、17 8.3、17
C.3、19
D.4、19

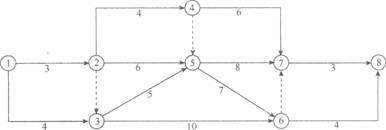

64.某工程雙代號網絡計劃如下圖所示,其關鍵線路有( )條。

A.1 8.2
C.3
D.4
65.在工程網絡計劃中,如果某項工作的最早開始時間和最早完成時間分別為3 d和8 d,則說明該工作實際上最早應從開工后( )。
A.第3天上班時刻開始,第8天下班時刻完成
B.第3天上班時刻開始,第9天下班時刻完成
C.第4天上班時刻開始,第8天下班時刻完成
D.第4天上班時刻開始,第9天下班時刻完成
66.關于工程網絡計劃關鍵工作的表述,正確的是( )。
A。單代號搭接網絡計劃中關鍵工作與其緊后工作之間的搭接時距最長
B.單代號網絡計劃中關鍵工作與其緊后工作之間的時間間隔為零
C.工程網絡計劃中關鍵工作的自由時差與總時差全部為零
D.雙代號網絡計劃中關鍵工作兩端的節點必為關鍵節點
67.在某工程雙代號網絡計劃中,工作M的持續時間以及開始節點和完成節點的最早時間與
最遲時問如下圖所示,則工作M的總時差為( )。

A.4 8.3
C.2
D.1

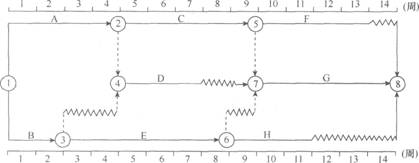

68.某工程雙代號時標網絡計劃如下圖所示。如果B、D、G三項工作共用一臺施工機械,而且必須順序施工,則在不影響總工期的前提下,該施工機械在現場的最小閑置時間是
( )周。

A.1 8.2
C.3
D.4
69.工程網絡計劃的工期優化是通過( ),使計算工期滿足要求工期。
A.改變關鍵工作之間的邏輯關系
B.將關鍵工作壓縮成非關鍵工作
C.壓縮直接費最少的工作的持續時間
D.壓縮關鍵工作的持續時間
70.時標網絡計劃的坐標體系不包括( )。
A.計算坐標體系
B.工作日坐標體系
C.日歷坐標體系
D.間接坐標體系
