1、總承包服務費應按照省級或行業建設主管部門的規定計算,招標人僅要求對分包的專業工程進行總承包管理和協調時,-般可按分包的專業工程估算造價的( ?。┯嬎恪?BR>A.0.5%
B.1.5%
C.2.5%
D.3%
2、關于施工圖審查管理的說法正確的是( )。
A.施工單位要對報送的審查材料的真實性負責
B.如遇特殊情況需要進行涉及審查主要內容的修改時,不可以報請原審批部門
C.施工圖審查工作所需經費,由施工圖審查機構按有關收費標準向施工單位收取
D.施工圖-經審查批準,不得擅自進行修改
3、工程項目的階段中,( ?。┦菦Q定建設工程經濟效果的關鍵時期,是研究和控制的重點。
A.項目前期
B.建設時期
C.生產經營時期
D.項目后期

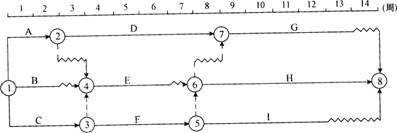

4、某工程雙代號時標網絡計劃如下圖所示(時間單位:周),在不影響總工期的前提下,工作B畝利用的機動時間為( ?。┲?。

A.1
B.2
C.3
D.4
5、下列定額類型中,( ?。┦蔷幹瞥醪皆O計概算的依據。
A.預算定額
B.企業定額
C.概算定額
D.估算指標
6、 GB/T 19000--2000族核心標準的構成中,( )要求,用于組織證實其具有提供滿足顧客要求和適用的法規要求的產品的能力。
A.GB/T 19000--2000質量管理體系
B.GB/T 19001--2000質量管理體系
C.GB/T 19004--2000質量管理體系
D.1S0 19011質量和環境審核指南
7、初步設計基礎上方案設計具體化的是( ?。?。
A.詳細設計
B.技術設計
C.總體設計
D.施工圖設計
8、繪制施工進度計劃圖時,采用( ?。┍容^簡單,而且非常直觀,多年來被人們廣泛地用于表達施工進度計劃,并以此作為控制工程進度的主要依據。
A.網絡圖
B.橫道圖
C.列表
D.S曲線
9、某基礎工程的施工過程、施工段的劃分及流水節拍見下表,如果組織非節奏流水施工,則基礎工程的施工工期應為( )天。
某基礎工程的施工過程、施工段的劃分及流水節拍表(單位:天)
|
施工段 | ||||
施工過程 |
基礎- |
基礎二 |
基礎三 |
基礎四 |
基礎五 |
開挖 |
5 |
4 |
2 |
6 |
4 |
夯實 |
2 |
6 |
7 |
3 |
6 |
砌筑 |
7 |
5 |
5 |
3 |
2 |
A.11
B.22
C.29
D.33
10、下列選項中,( ?。┓从晨⒐さ拇笾行晚椖咳抠Y金來源和資金占用情況。
A.大、中型工程項目竣工財務決算表
B.大、中型工程項目概況表
C.工程項目竣工財務決算審批表
D.大、中型工程交付使用資產總表
