71.下列關于流水施工時間參數的敘述不正確的是( )。
A.流水節拍決定著單位時間的資源供應量,也是區別流水施工組織方式的特征參數
B.流水步距表明流水施工的速度和節奏性
C.流水步距的數目取決于參加流水的施工過程數
D.流水施工工期一般不是整個工程的總工期
答案:B

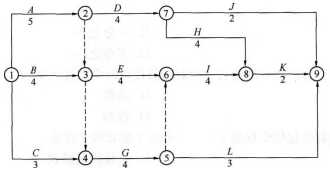

72.某分部工程雙代號網絡計劃如圖所示,其關鍵線路有( )條。
A.2
B.3
C.4
D.5
答案:B
73.在雙代號網絡計劃中,下列說法正確的是( )。
A.兩端為關鍵節點的工作一定是關鍵工作
B.關鍵節點的最早時間與最遲時間有可能相等
C.關鍵工作兩端的節點不一定是關鍵節點
D.由關鍵節點組成的線路一定是關鍵線路
答案:B
74.在某工程網絡計劃中,已知工作M沒有自由時差,但總時差為5天,監理工程師檢查實際進度時發現該工作的持續時間延長了4天,說明此時工作M的實際進度( )。
A.既不影響總工期,也不影響其后續工作的正常進行
B.不影響總工期,但將其后續工作的最早開始時間推遲4天
C.將使總工期延長4天,但不影響其后續工作的正常進行
D.將其后續工作的開始時間推遲4天,并使總工期延長1天
答案:B
75.在某大型建設項目施工過程中,由于處理地下文物造成工期延長后,所延長的工期( )。
A.應由施工單位承擔責任,采取趕工措施加以彌補
B.施工單位提出延期申請經監理工程師核查證實后審批
C.經監理工程師核查證實后,其中一半時問應納入合同工期
D.不需監理工程師核查證實,直接納入合同工期
答案:B
76.專業監理工程師審查施工單位提交的竣工結算款支付申請,提出審查意見,體現了施工階段投資控制中( )的主要工作。
A.進行工程計量和付款簽證
B.對完成工程量進行偏差分析
C.審核竣工結算款
D.處理施工單位提出的工程變更費用
答案:C
77.工程保修階段監理單位應完成的工作不包括下列( )。
A.定期回訪
B.協調聯系
C.界定責任
D.實施維修
答案:D
78.某項目設備工器具購置費為2000萬元,建筑安裝工程費為1500萬元,工程建設其他費為500萬元,基本預備費為200萬元,漲價預備費為100萬元,建設期貸款利息為120萬元,鋪底流動資金為100萬元,則該項目的靜態投資為( )萬元。
A.4000
B.4200
C.4300
D.4420
答案:B
79.用實物法編制施工圖預算,有關人工、材料和施工機械臺班的單價,采用的是( )。
A.預算定額手冊中的價格
B.當時當地的市場實際價格
C.調價文件公布的價格
D.國家計劃價格
答案:B
80.在進度計劃實施的調整中,正確的是( )。
A.網絡計劃中某項工作進度超前,不需要進行調整
B.非關鍵線路上的工作不需進行調整
C.某項工作實際進度拖延的時問超過其總時差時,只需考慮總工期的限制條件
D.網絡計劃中某項工作進度拖延時間超過其總時差,而工程項目必須按原計劃工期完成,則只能采取壓縮關鍵線路上后續工作持續時間進行調整
答案:D
