71.在工程網絡計劃中,如果某工作的自由時差剛好被全部利用時,則會影響( )。
A.本工作的最早完成時間
B.其平行工作的最早完成時間
C.其緊后工作的最早完成時間
D.其后續工作的最早完成時間
答案:A
72.當實際施工進度發生拖延時,為加快施工進度而采取的組織措施可以是( )。
A.改善勞動條件及外部配合條件
B.更換設備,采用更先進的施工機械
C.增加勞動力和施工機械的數量
D.改進施工工藝和施工技術
答案:C
73.在某大型建設工程施工過程中,由于處理地下文物造成工期延長,所延長的工期( )。
A.應由施工承包單位承擔責任,采取趕工措施加以彌補
B.應經監理工程師核查證實后納入合同工期
C.經監理工程師核查證實后,其中一半時間應納入合同工期
D.不需監理工程師核查證實,直接納入合同工期
答案:B

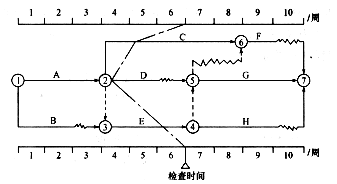

74.某工程雙代號時標網絡計劃如下圖所示,根據第6周末實際進度檢查結果繪制的前鋒線如點劃線所示。通過比較可以看出( )。
A.C工作實際進度拖后2周,影響工期2周
B.D工作實際進度超前2周,不影響工期
C.D工作實際進度拖后3周,影響工期2周
D.E工作實際進度拖后1周,不影響工期
答案:C
75.在某工程雙代號時標網絡計劃中,除以終點節點為完成節點的工作外,某工作箭線中的波形線的水平投影長度表示( )。
A.某工作的總時差
B.某工作與其緊前工作之間的時間間隔
C.某工作的持續時間
D.某工作與其緊后工作之間的時間間隔
答案:D
76.在工程網絡計劃執行過程中,如果發現某項工作的完成時間拖后而導致工期延長時,需要調整的工作對象應是該工作的( )。
A.平行工作
B.緊后工作
C.后續工作
D.先行工作
答案:C
77.在施工階段,施工單位將所編制的施工進度計劃及時提交給監理工程師審查的目的是為了( )。
A.及時得到工程預付款
B.聽取監理工程師的建設性意見
C.解除其對施工進度所承擔的責任和義務
D.使監理工程師及時下達開工令
答案:B

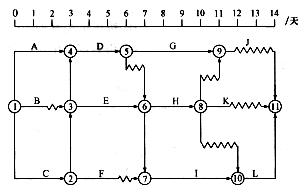

78.某分部工程雙代號時標網絡計劃如下圖所示,其中工作A的總時差和自由時差( )天。
A.分別為1和0
B.均為1
C.分別為2和0
D.均為0
答案:A
79.在工程施工進度計劃的實施過程中,為了加快施工進度,可以采取的技術措施是( )。
A.增加每天的施工時間
B.采用更先進的施工方法
C.實施強有力的調度
D.增加工作面
答案:B
80.造成工程質量終檢局限性的主要原因是( )。
A.隱蔽工程多
B.檢驗項目多
C.工序交接多
D.影響因素多
答案:A
