2013年監理工程師《質量、投資、進度控制》真題試卷(文字版)

來源:233網校 2014年3月25日
導讀:
進入全真模擬考場在線測試此套試卷,可查看答案及解析并自動評分 >> 在線做題
61、 下列流水施工參數中,用來表達流水施工在施工工藝方面進展狀態的是(  )。
A.流水步距
B.流水段
C.流水強度
D.流水節拍


62、 某建設工程劃分為4個施工過程、3個施工段組織加快的成倍節拍流水施工,流水節拍分別為4天、6天、4天和2天,則流水步距為(  )天。
A.2
B.3
C.4
D.6


63、 某分部工程劃分為2個施工過程、3個施工段組織流水施工,流水節拍分別為2天、4天、3天和3天、5天、4天,則流水施工工期為(  )天。
A.12
B.13
C.14
D.15


64、 關于工程網絡計劃中關鍵線路的說法,正確的是(  )。
A.工程網絡計劃中至少有-條關鍵線路
B.關鍵線路是指總持續時間最短的線路
C.關鍵線路在網絡計劃執行過程中不會轉移
D.關鍵線路上工作的總時差必然為零


65、 在工程網絡計劃中,某項工作的自由時差不會超過該工作的(  )。
A.總時距
B.持續時間
C.間歇時間
D.總時差


66、 某工程網絡計劃中,工作E的持續時間為6天,最遲完成時間為第28天。該工作有三項緊前工作,其最早完成時間分別為第16天、第19天和第20天,則工作E的總時差是
(  )天。
A.1
B.2
C.3
D.6


67、 某工程雙代號網絡計劃中,工作M的持續時間為5天,相關節點的最早時間和最遲時間如下圖所示,則工作M的總時差是(  )天。

A.1
B.2
C.3
D.4


68、 工程網絡計劃中,關鍵工作是指(  )的工作。
A.最遲完成時間與最早完成時間的差值最小
B.雙代號時標網絡計劃中無波形線
C.單代號網絡計劃中時間間隔為零
D.雙代號網絡計劃中兩端節點均為關鍵節點

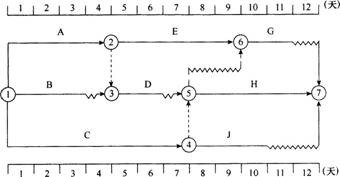

69、 某工程雙代號時標網絡計劃如下圖所示,因工作B、D、G和J共用-臺施工機械而必須順序施工,在合理安排下,該施工機械在現場閑置(  )天。

A.0
B.1
C.2
D.3


70、 工程網絡計劃工期優化的基本方法是通過(  )來達到優化目標。
A.改變非關鍵工作之間的邏輯關系
B.壓縮非關鍵工作的持續時間
C.改變關鍵工作之間的邏輯關系
D.壓縮關鍵工作的持續時間


>>>>2013年監理工程師《質量、投資、進度控制》答案及解析
