2015年監理工程師三控考試真題及答案(完整版)

來源:233網校 2016年5月19日
導讀: 2015年監理工程師三控指導考試真題及答案完整版。

  101.縮短關鍵工作的持續時間時,其縮短值的確定必須符合( ?。?
  A.縮短后工作的持續時間不能小于其最短持續時問
  B.縮短后的持續時間不能大于其最短持續時間
  C.縮短持續時間的工作不能變成非關鍵工作
  D.縮短持續時間的工作能變成非關鍵工作
  E.縮短后對非關鍵工作無影響
  102.根據根據優化目標的不同,網絡計劃的優化可分為(  )。
  A.工期優化
  B.工效優化
  C.費用優化
  D.資源優化
  E.質量優化
  103.某工程采用固定總價合同,除設計變更和工程范圍變動外,不調整合同價。承包人×工程×合同總價為300萬元,按進度節點分三階段付款,付款比例為30%、40%、25%,第一階段施工期間,主要材料計劃用量300噸,預算單價2000元/噸,實際消耗310噸,實際單價2100元/噸,第一階段結算時,正確的有( ?。?。
  A.材料消耗增加不調整合同價款
  B.材料價格上漲不調整合同價款
  C.應結算和支付工程款90萬元
  D.應結算和支付主要材料消耗增加價款2萬元
  E.應結算和支付主要材料價差3.1萬元
  104.發包人在選擇合同計價方式時,應考慮的因素有( ?。?
  A.設計工作程度
  B.進度要求的緊迫程度
  C.技術復雜程度
  D.質量要求的高低
  E.施工難易程度
  105.關于合同價款及計價方式的說法,正確的有( ?。?
  A.實行招標的工程合同價款應在中標通知書發出之日起28日內由發承包雙方約定
  B.招標文件與投標文件合同價款約定不一致的,應以招標文件為準
  C.實行工程量清單計價的工程,應采用單價合同
  D.實行招標的工程合同價款應由發承包雙方根據招標文件和中標人的投標文件在書面合同中約定
  E.不實行招標的工程合同價款,應在發承包雙方認可的工程量價款基礎上在合同中約定
  106.施工合同履行期間,關于因不可抗力事件導致合同價款和工期調整的說法,正確的有(  )。
  A.工程修復費用由承包人承擔
  B.承包人的施工機械設備損壞由發包人承擔
  C.工程本身的損壞由發包人承擔
  D.發包人要求趕工的,趕工費用由發包人承擔
  E.工程所需清理費用由發包人承擔
  107.某工作計劃進度與實際進度如下圖所示,下列說法中正確的有( ?。?。
  2015年監理工程師三控考試真題及答案(完整版)
  A.第1天至第2天的實際進度為勻速進展
  B.工作的計劃進度為勻速進展
  C.工作的實際進度拖后1天
  D.第8天實際完成工作量與計劃完成工作量相同
  E.工作實際進展中累計停工1.5天
  108.下列費用中,承包人可索賠施工機具使用費的有(  )。
  A.由于完成額外工作增加的機械、儀器儀表使用費
  B.由于施工機械故障導致的機械停工費
  C.由于項目監理機構原因導致的機械窩工費
  D.由于發包人要求承包人提前竣工,使工效降低增加的施工機械使用費
  E.施工機具保養費用
  109.建設項目總進度綱要的內容有( ?。?。
  A.項目實施總體部署
  B.調查研究和收集資料
  C.繪制項目結構分析圖
  D.確定里程碑事件的計劃目標
  E.研究總進度目標實現的條件和措施
  110.工程項目年度計劃的內容包括( ?。?
  A.投資計劃年度分配表
  B.年度計劃項目表
  C.年度設備平衡表
  D.年度設計出×計劃表
  E.年度竣工投產交付使用計劃表
  111.流水節拍是流水施工的主要參數之一,同一施工過程中流水節拍的決定因素有( ?。?
  A.所采用的施工方法
  B.所采用的施工機械類型
  C.投入施工的工人數和工作班次
  D.施工過程的復雜程度
  E.工作的熟練程度
  112.根據工程項目的施工特點、工藝流程及平面或空間布置等要求,可采用不同的施工組織方式,其中依次施工方式的特點包括( ?。?。
  A.沒有充分利用工作面,工期長
  B.如果按專業成立工作隊,則各專業工作對不能連續作業
  C.施工現場的組織管理比較復雜
  D.單位時間內投入的勞動力、施工機具等資源較為均衡
  E.有利于施工段的劃分
  113.分部工程雙代號網絡圖如下圖所示,圖中錯誤有( ?。?
  2015年監理工程師三控考試真題及答案(完整版)
  A.多個終點節點
  B.多個起點節點
  C.工作代號重復
  D.節點編號有誤
  E.存在循環回路

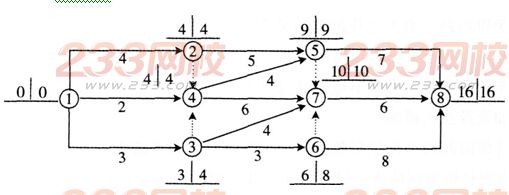

  114.某工程雙代號網絡計劃中各節點的最早時間與最遲時間如下圖所示,圖中表明( ?。?。
  2015年監理工程師三控考試真題及答案(完整版)
  A.工作1—4為關鍵工作
  B.工作4—7為關鍵工作
  C.工作1—3的自由時差為0
  D.工作3—7的總時差為3
  E.關鍵線路有3條
  115.在雙代號網絡計劃中,當計劃工期等于計算工期時,關鍵工作的特點有( ?。?。
  A.關鍵工作兩端的節點必為關鍵節點
  B.關鍵工作的總時差和自由時差均等于零
  C.關鍵工作緊前工作必然也是關鍵工作
  D.關鍵工作只有一個緊后工作時,該緊后工作也是關鍵工作
  E.關鍵工作只能在關鍵線路上

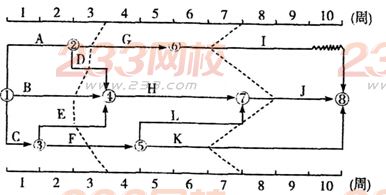

  116.某工程雙代號時標網絡計劃執行到第3周末和第7周末時,檢查其實際進度如下圖前鋒線所示,檢查結果表明(  )。
  2015年監理工程師三控考試真題及答案(完整版)
  A.第3周末檢查時工作B拖后1周,使總工期延長1周
  B.第3周末檢查時工作F拖后0.5周,但不影響總工期
  C.第7周末檢查時工作I拖后1周,但不影響總工期
  D.第7周末檢查時工作J拖后1周,使總工期延長1周
  E.第7周末檢查時工作K提前1周,總工期預計提前3周
  117.建設工程進度調整系統過程的主要工程有( ?。?
  A.實際進度與計劃進度的對比分析
  B.**實地檢查工期****
  C.采取措施調整進度計劃
  D.分析偏差產生的原因
  E.確定后續工作和總工期的限制條件
  118.采用縮短某項工作持續時間的方法來調整建設項目進度計劃,需要滿足的要求有(  )。
  A.改變非關鍵線路上有關工作的邏輯關系
  B.優先壓縮自由時差大的工作持續時間
  C.有關工作的進度拖延時間不能超過總時差
  D.采用增加資源投入措施
  E.被壓縮持續時間的工作位于超過計劃工期的非關鍵線路上
  119.項目監理機構編制的施工進度控制工作細則的內容有( ?。?。
  A.施工項目結構分解圖
  B.施工進度控制人員的職責分工
  C.施工項目開、竣工時間及相互搭接關系
  D.施工進度控制目標實現的風險分析
  E.施工進度控制的具體措施
  120.編制單位工程施工進度計劃的步驟包括( ?。?。
  A.劃分工作項目
  B.確定關鍵工作和里程碑
  C.確定施工順序
  D.計算勞動量和機械臺班數
  E.落實專業分包商和材料供應商的進場時間

熱點推薦:考后發布2016年監理工程師考試真題及答案2016年監理工程師考試時間

手機網用戶訪問(http://m.233.com/jianli/)

試題推薦:2016年監理工程師考前??荚囶}及答案2016年監理工程師預測試題

233網校二維碼

備考必備>>2016年監理工程師考試即將在5月21日、22日進行,233網校監理工程師推出監理工程師全科VIP班(含6科精講+習題+考點預測+模考)點擊免費試聽?!菊n程價格若有變動,請以網校的最新價格為準!】

主站蜘蛛池模板: 花垣县| 大足县| 濮阳县| 乐安县| 威远县| 桃江县| 泽库县| 来安县| 丹棱县| 高邮市| 龙川县| 新民市| 长汀县| 三亚市| SHOW| 固原市| 海盐县| 阳朔县| 和平县| 珲春市| 汝南县| 卓资县| 赫章县| 正阳县| 长岭县| 奈曼旗| 澄迈县| 和政县| 佛学| 清苑县| 永昌县| 江阴市| 叙永县| 彭山县| 三门县| 湘潭市| 崇阳县| 大余县| 鄂尔多斯市| 山东| 姜堰市|
登錄

新用戶注冊領取課程禮包

立即注冊
返回頂部
