三、案例分析題(共5題,( 一)、( 二)、( 三) 題各20 分,( 四)、( 五) 題各30 分)
31、 某工程公司中標承包一城市道路施工項目,道路總長15km,其中包括一段燃氣管線的敷設。工程建設工期很緊。為抓緊時間,該公司很快組成項目經理部,項目部進行了臨建。項目部拿到設計院提供的設計施工圖決定立即開始施工,監理工程師尚未到場。開工后項目部組織人員編制了施工組織設計,其內容包括:工程概況、施工進度計劃、安全措施、文明施工、環境保護措施以及輔助配套施工措施等方面。編制完成后報上級審批,但上級退回要求補充完善。
整個項目實施順利,在竣工驗收前有關部門進行施工技術文件預驗收時,發現項目部人員正在補填許多施工過程文件,且施工技術文件不完全。
問題
1.說明退回該施工組織設計的原因及完善內容。
2.項目部開工過程的主要錯誤是什么?
3.燃氣管線的施工要分包給其他施工單位,總包方如何確定分包方?在確定分包方過程中主要考查哪些方面?
4.現場項目經理部,按常規應設立一些什么標牌?
5.施工技術文件的編制過程有什么問題?試寫出除施工組織設計和竣工驗收文件外施工技術文件的組成(最少列出6點)。


32、 某公司承建一座市政橋梁工程,橋梁上部結構為9孔30m后張法預應力混凝土T形梁,橋寬橫斷面布置T形梁12片,T形梁支座中心線距梁端600mm,T形梁橫截面如下圖所示。

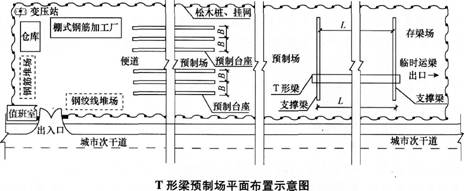

項目部進場后,擬在橋位線路上現有城市次干道旁租地建設T形梁預制場,平面布置如下圖所示,同時編制了預制場的建設方案:①混凝土采用商品混凝土;②預測臺座數量按預制工期120d、每片梁預制占用臺座時間為10d配置;③在T形梁預制施工時,現澆濕接縫鋼筋不彎折,兩個相鄰預制臺座間要求具有寬度2m的支模及作業空間;④露天鋼材堆場經整平碾壓后表面鋪砂厚50mm;⑤由于該次干道位于城市郊區,預制場用地范圍采用高1.5m的松木樁掛網圍護。

監理審批預制場建設方案時,指出預制場圍護不符合規定,在施工過程中發生了如下事件:
事件1:雨季導致現場堆放的鋼絞線外包裝腐爛破損,鋼絞線堆場處于潮濕狀態。
事件2:T形梁鋼筋綁扎、鋼絞線安裝、支模等工作完成并檢驗合格后,項目部開始澆筑T形梁混凝土,混凝土澆筑采用從一端向另一端全斷面一次性澆筑完成。
問題
1.全橋共有T形梁多少片?為完成T形梁預制任務最少應設置多少個預制臺座?均需列式計算。
2.列式計算T形梁預制場平面布置示意圖中預制臺座的間距B和支撐梁的間距1。(單位以m表示)
3.給出預制場圍護的正確做法。
4.事件1中的鋼絞線應如何存放?
5.事件2中,T形梁混凝土應如何正確澆筑?


33、 某城市道路工程改建項目,施工承包商考慮到該工程受自然條件的影響較大,為了充分利用有限資金,以最少的消耗、最快的速度確保工程優質,創造最好的經濟效益和社會效益,他們加強了對前期質量控制工作。具體控制工作包括:
(1)對道路工程前期水文、地質進行實地調查。調查主要從路線方面、路基方面和路面方面進行。
(2)對道路沿線施工影響范圍內進行環境與資源調查。
(3)做好城市道路的施工準備工作。施工準備工作的內容主要有組織準備、技術準備、物資準備和現場準備。
該工程在施工過程中和施工結束后,施工項目經理部均對其質量控制進行總結、改正、糾正和預防。
問題
1.施工單位對道路工程進行前期水文、地質調查的作用是什么?
2.施工單位對道路沿線施工影響范圍內的環境調查包括哪些內容?對道路沿線境域進行資源調查包括哪些內容?
3.項目經理部在施工前的組織準備、技術準備、現場準備分別包括哪些內容?
4.項目經理部在項目質量控制總結、改正、糾正和預防的過程中,對質量不合格的處置應符合哪些規定?


34、 某市政公司承接了一項城市中心區的道路綠化工程,在寬20m的路側綠化帶建植草坪及花境。現場內有1株古樹,局部有雜草生長。栽植區土壤貧瘠,并有樹根、石塊、瓦片等。栽植前土壤樣品經專業機構檢測,有機質含量為1.5%,土壤pH值為7.0,通氣孔隙度為12%。項目部組織編制的施工組織設計中,關于栽植前土壤準備、花境建植的施工方案擬訂如下:
(1)栽植前,在草坪和花卉栽植區內砍伐古樹,深翻土壤達30Cm,為提高土壤肥力,把雜草深翻入土。之后,清除樹根、石塊、瓦片等垃圾,再補充農田土,至松土層厚度不少于30Cm。
(2)栽植時,按設計要求放樣,并依株行距逐行栽植;為使植株穩定,花卉栽植深度比原苗圃栽植深5~10Cm,栽后填土充分壓實;最后用大水漫灌草坪和花境。
(3)施工驗收在栽植過程中分階段進行,包括:挖穴、換土、修剪、筑土堰、澆水等。上級部門審批施工組織設計時,認為存在不妥之處,退回方案要求項目部修改。
施工過程中,現場監理發現施工人員是施工企業臨時招聘的,且缺少園林施工經驗。施工現場時有行人穿越。
問題
1.施工方案中栽植前的土壤準備工作缺少哪些步驟?
2.施工方案(1)中有不妥的做法,指出錯誤并改正。
3.指出施工方案(2)中錯誤之處并給出正確做法。
4.花境的施工驗收階段的施工方案不全,請補充。
5.針對現場監理發現的錯誤做法,項目部應如何改正?

35、某市政工程有限公司為貫徹執行好注冊建造師規章制度,在公司內開展了一次注冊建造師關制度辦法執行情況的專項檢查。在檢查中發現下述情況。
情況1:公司第一項目經理部負責人是一級市政公用工程注冊建造師,承接的是輕軌交通工程,合同金額為3050萬元,其中軌道鋪設工程分包給專業隊伍。該項目已處于竣工驗收階段。在查閱分包企業簽署的質量合格文件中,只查到了分包企業注冊建造師的簽章。
情況2:公司第二項目經理部承接的是雨污水管道工程。在查閱該工程施工組織設計報審表時,發現工程名稱填寫得不完整,監理單位的名稱寫成了口頭用的簡稱,監理工程師審查意見欄只有“同意”二字,施工項目負責人欄只有簽名。
問題
1.第一項目經理部負責人能承擔該輕軌交通工程嗎?為什么要將軌道鋪設工程分包出去?
2.指出并改正分包企業質量合格文件簽署上的錯誤。
3.指出并改正施工組織設計報審表填寫中的錯誤。
